堡坎边坡治理施工组织设计.doc

上传人:p** 文档编号:993795 上传时间:2024-06-09 格式:DOC 页数:47 大小:209KB
下载 相关 举报
堡坎边坡治理施工组织设计.doc_第1页
第1页 / 共47页
堡坎边坡治理施工组织设计.doc_第2页
第2页 / 共47页
堡坎边坡治理施工组织设计.doc_第3页
第3页 / 共47页
堡坎边坡治理施工组织设计.doc_第4页
第4页 / 共47页
堡坎边坡治理施工组织设计.doc_第5页
第5页 / 共47页
堡坎边坡治理施工组织设计.doc_第6页
第6页 / 共47页
堡坎边坡治理施工组织设计.doc_第7页
第7页 / 共47页
堡坎边坡治理施工组织设计.doc_第8页
第8页 / 共47页
堡坎边坡治理施工组织设计.doc_第9页
第9页 / 共47页
堡坎边坡治理施工组织设计.doc_第10页
第10页 / 共47页
亲,该文档总共47页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《堡坎边坡治理施工组织设计.doc》由会员分享,可在线阅读,更多相关《堡坎边坡治理施工组织设计.doc(47页珍藏版)》请在第壹文秘上搜索。

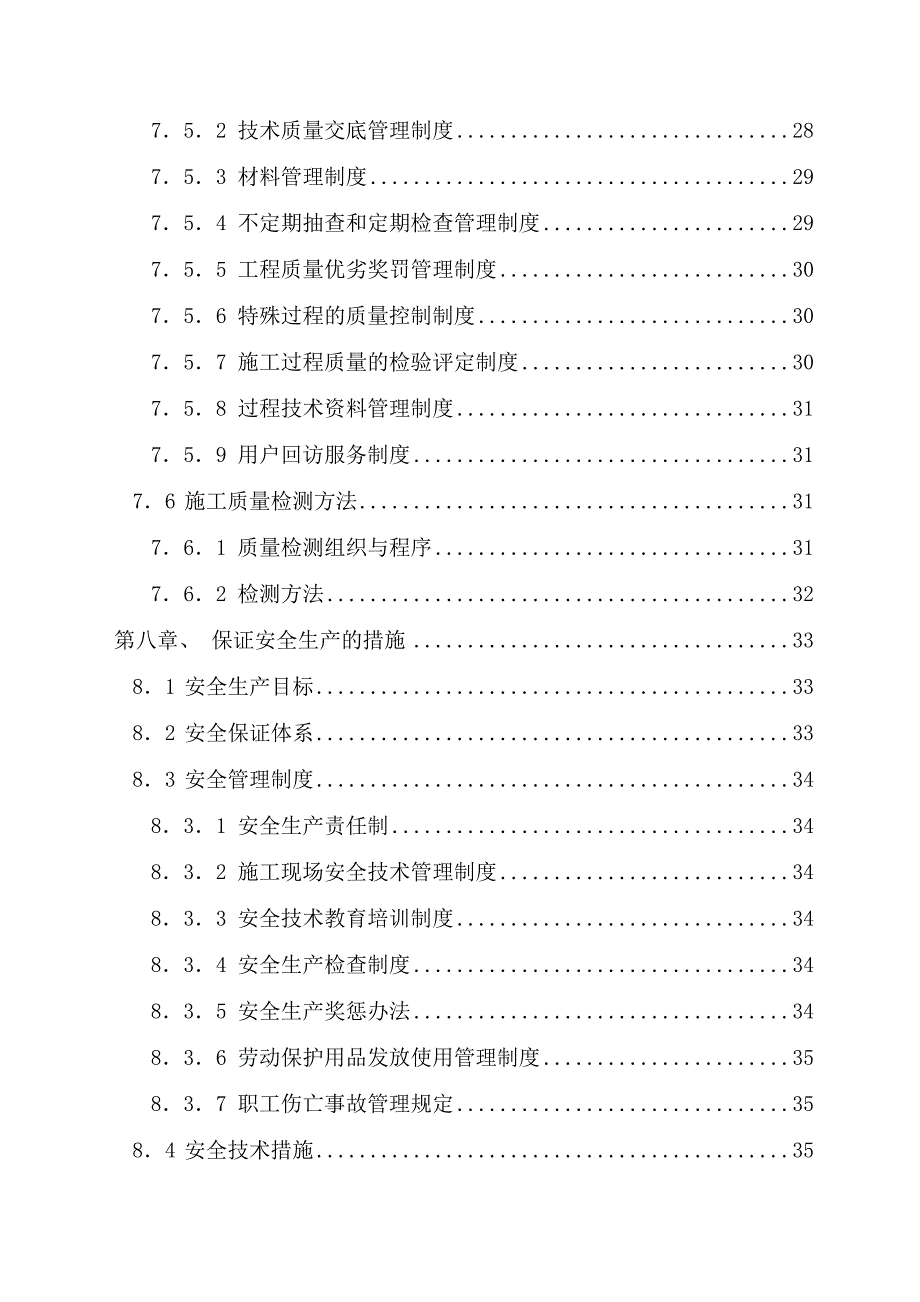

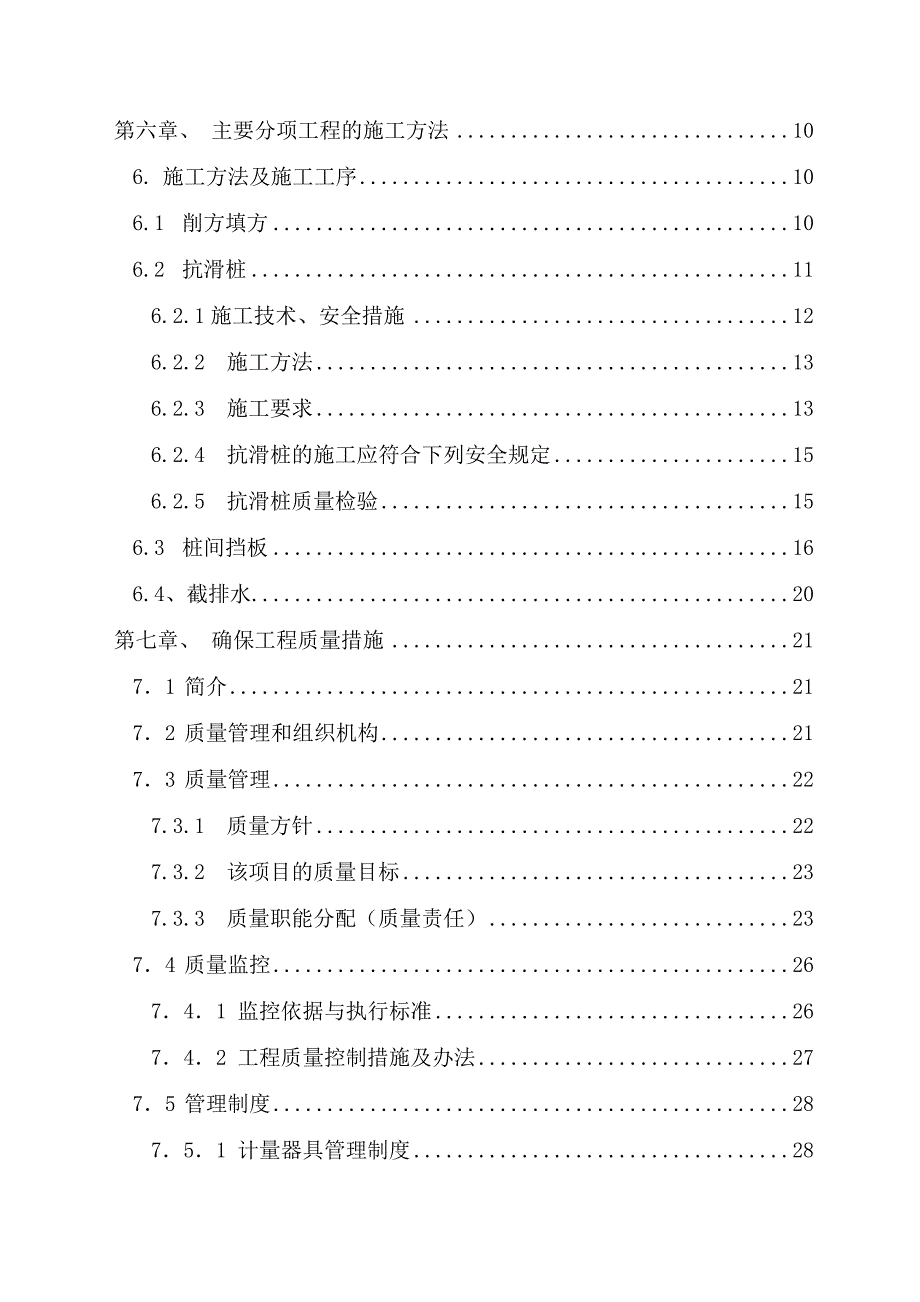

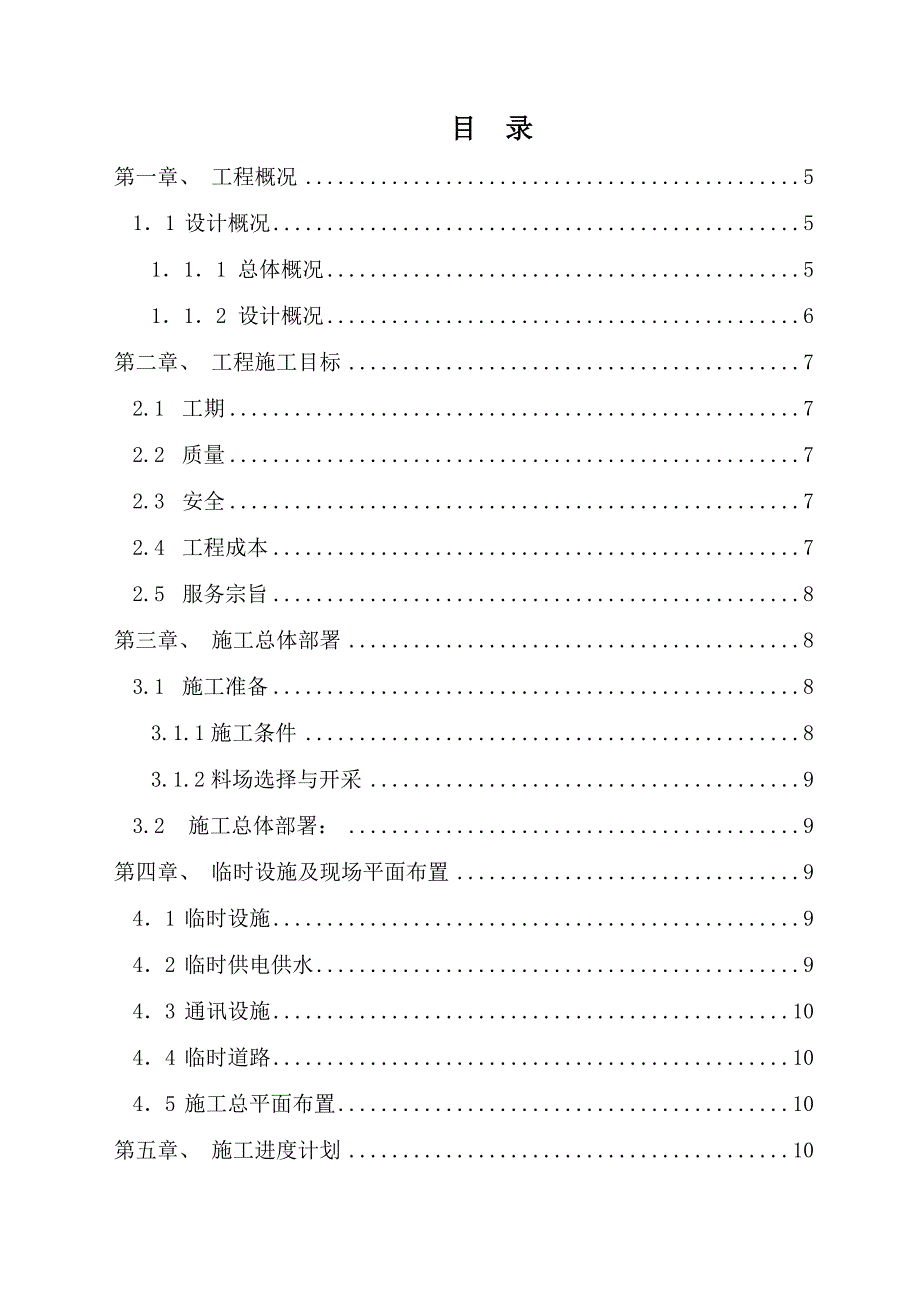

1、目 录第一章、 工程概况511 设计概况5111 总体概况5112 设计概况6第二章、 工程施工目标72.1 工期72.2 质量72.3 安全72.4 工程成本72.5 服务宗旨8第三章、 施工总体部署83.1 施工准备83.1.1施工条件83.1.2料场选择与开采93.2施工总体部署:9第四章、 临时设施及现场平面布置941 临时设施942 临时供电供水943 通讯设施1044 临时道路1045 施工总平面布置10第五章、 施工进度计划10第六章、 主要分项工程的施工方法106. 施工方法及施工工序106.1 削方填方106.2 抗滑桩116.2.1施工技术、安全措施126.2.2 施工方法

2、136.2.3 施工要求136.2.4 抗滑桩的施工应符合下列安全规定156.2.5 抗滑桩质量检验156.3 桩间挡板166.4、截排水20第七章、 确保工程质量措施2171 简介2172 质量管理和组织机构2173 质量管理227.3.1 质量方针227.3.2 该项目的质量目标237.3.3 质量职能分配(质量责任)2374 质量监控26741 监控依据与执行标准26742 工程质量控制措施及办法2775 管理制度28751 计量器具管理制度28752 技术质量交底管理制度28753 材料管理制度29754 不定期抽查和定期检查管理制度29755 工程质量优劣奖罚管理制度30756 特殊

3、过程的质量控制制度30757 施工过程质量的检验评定制度30758 过程技术资料管理制度31759 用户回访服务制度3176 施工质量检测方法31761 质量检测组织与程序31762 检测方法32第八章、 保证安全生产的措施3381 安全生产目标3382 安全保证体系3383 安全管理制度34831 安全生产责任制34832 施工现场安全技术管理制度34833 安全技术教育培训制度34834 安全生产检查制度34835 安全生产奖惩办法34836 劳动保护用品发放使用管理制度35837 职工伤亡事故管理规定3584 安全技术措施358.4.1施工安全措施358.4.2施工现场安全纪律378.4

4、.3施工用电安全技术管理388.4.4 施工机械及机具安全技术管理39第九章、 文明施工措施及环境保护措施3991 文明施工措施39911 文明施工目标39912 文明施工管理组织39913 文明施工管理制度40914 文明施工措施4092 环境保护措施41921 建立健全环境保护体系41922 做好对施工用地的保护42第十章、 冬季雨季施工措施42101 雨季措施42102 冬季措施43第十一章、 确保工期的措施44第十二章、 施工总平面布置图46第十三章、 施工进度计划网络图47附图:抗滑桩钢管式防护棚第一章、 工程概况11 设计概况111 总体概况Xxx位于xxx,北距嘉陵江约400m,

5、地理坐标: 东经1060630,北纬304718。在建筑东侧有一个永久的边坡,对还房的基础施工存在滑坡的影响。从项目建设的安全角度考虑,业主委托中冶成都勘察研究总院有限公司作了边坡支护设计。由四川亿赛建设工程有限公司江山丽景还房工程二标段项目部作为附属工程项目承建施工。边坡治理长度为61.6m。1.1.1.1场地工程地质情况(一) 地形地貌本区属冲积、剥蚀成因的浅丘河谷地貌,场地内地处嘉陵江左岸的三级阶地边缘地带,总体地形为南东高北西低的逆向斜坡地形。勘察区内拟开挖边坡线前部地形平坦,一般标高为275m277m,已将坡地分两阶开挖,每阶高度为6m7m。坡比为0.25,中部留1.2m至1.5m马

6、道。上部为坡角3045的斜坡,局部有陡坎分布,最高点高程为328m,相对高差约55余m。(二) 气象与水文南充地区位于四川盆地中部,属亚热带温湿气候区,四季分明,气候温暖潮湿,多年平均气温16.8C,冬季气候温和,最冷为一月份,多年月均气温不低于4C,个别年份的极端低温低于零下2C;最热为七八月份,多年月均气温27C以上,个别年份的极端高温在40C以上;受四川盆地地形影响,多秋雨天气,云量大、日照少。多年平均年降雨量约980毫米,受季风影响,夏季降雨较多,多持续暴雨,约占全年的45%,冬季较少,约占5%,春季稍多,约占25%,秋季与春季大致相当,约占25%。本区属嘉陵江水系,场地内北距嘉陵江约

7、500m,区内及附近无地表水体发育,大气降水以坡流的形式散排入场地,由于本区多持续暴雨,常形成较强的坡流。112 设计概况1121 钢筋混凝土挡土墙11211 设计说明根据地形情况,结合工程特点,本次设计只针对1标段进行,对边坡采取如下措施进行支护:1、 坡脚抗滑桩挡土墙板沿坡脚开挖线设置抗滑桩桩板墙,给坡体补偿开挖的主动土压力。根据场坪地面进行设计,东侧边坡覆盖层较厚地段设置抗滑桩桩板墙加固。抗滑桩截面为1.6m2.0m,桩长17.0m,桩间距6.0m。抗滑桩间设置挡土墙板,封闭坡面。挡土板上设置泄水孔。整个场地共设计16根抗滑桩,其中1标段设计11根,编号:6#16#。详见设计图。2、 坡

8、体截排水措施对坡体表面进行修整,将坡顶、坡面排水纳入场内排水系统,防止地表水流向坡体冲刷坡面,侵蚀、软化坡体。于坡体顶部变形坡体最外侧设置截水沟,由于坡体过长,还设置多条纵向排水沟与截水沟相联,将坡体地表水截流于坡体外。于坡脚设置一排水沟,避免地表水侵蚀坡脚。详见设计图。3、 封闭裂缝对坡体变形裂缝进行夯填封闭,防止表水侵入坡体。详见裂缝夯填封闭大样图。4、 地表监测在坡体周边设置7个监测点,监测坡体的位移变化情况,监测点主要设在边坡体周边。监测桩用人工挖300300500mm土坑,砼现浇成,保证一定时间内的持续使用。监测频率建议为1次/1天,坡体出现变形迹象时,加密观测并及时通报。如果边坡位

9、移过大,则马上采取相应的防护措施保证抗滑桩的安全施工。在施工的过程中,施工人员随时都应注意边坡是否出现滑坡征兆,以做好提前准备。第二章、 工程施工目标我们对南充市高坪区江东新区南新路南侧集中还房2号堡坎边坡 (1标段)治理施工的总体目标是:以最优的质量、最短的工期、最省的投资、最佳的服务,建成一流的工程,尽早为房建施工提供施工场地。2.1 工期我们按60天工期来编制施工进度计划,为此充分利用我单位积累和形成的一套确保工期的措施,利用冬季少雨夜间及交通配合方面的施工措施,并以科技为先导采用新工艺、新技术、新设备,运用网络计划技术和现代化管理手段,最大限度地缩短工期,超前施工,紧凑组织,合理穿插,

10、完成全部工程。2.2 质量精心施工,严格要求,有效运行以ISO9002标准为依据的质量保证体系,达到技术规范的各项技术指标,将南充市高坪区江东新区南新路南侧集中还房2号堡坎边坡 (1标段)治理新建挡土墙工程建成合格工程。2.3 安全贯彻“安全第一,预防为主”的方针,严格安全生产管理,落实安全生产规程和责任制,杜绝违章指挥和违章作业,安全措施有的放矢,做到杜绝重大安全事故和重大机械事故,死亡事故为零,负伤率不大于0.2%,创建标准化文明现场。2.4 工程成本我单位将严格按施工规范,采用各种先进技术,运用我单位的科技成果及施工经验,在保证质量,工期的前提下,加强现场物料、设备管理;多项资源要配置合

11、理,做到物尽其用,向管理要效益,降低工程成本,提高社会效益和企业效益。2.5 服务宗旨 树立全心全意为业主服务的思想,急业主之所急,想业主之所想,把业主的事情当做自己的事情办好。第三章、 施工总体部署3.1 施工准备南充市高坪区江东新区南新路南侧集中还房2号堡坎边坡 (1标段)治理新建挡土墙工程,工期紧,标准高,工艺技术复杂,需要人、财、物的集中投入和机械化作业。因此,一项工程的前期准备工作是大量的和非常重要的。必须充分、扎实、严密细致地做好以下各项工作:1. 尽快办理各种手续;认真组织项目管理人员熟悉合同文件和设计图纸。2. 组建现场项目经理部;配备具有丰富实践经验的项目经理、技术负责人及项

12、目成员,强化施工队伍的技术培训。3. 工程图纸会审;技术交底;组织编制科学合理的施工组织设计。4. 施工现场踏勘与设点;现场临时设施建设;根据业主、设计单位提供的图纸、标准、测量点等数据进行实地检测;并对所施工区段场地等情况进一步了解和落实。5. 开工必需的的材料、设备调遣进场。6. 与建设单位和有关单位紧密合作,做好有关协调工作的准备。3.1.1施工条件该场地位于高坪城区,交通较方便,建筑材料可直接运至施工现场。拟建场区属亚热带湿润季风气候,具冬暖夏热、日照较少,风速小,雨量多、湿度大、气候变化小的特点。该区无霜期长,全年约350天左右,多年平均气温17.5。最热月79月,极端最高气温39.

13、641.9;最冷月1月,极端最低气温-31.1。年降雨量1169.401188.40mm,历年日最大降雨量315.80mm。雨量主要集中在410月份,占全年降雨量的80%左右。其中59月份雨量特别丰富,占全年降雨量的70%左右,尤以78月份降雨量最为集中。年平均蒸发量732.3mm,年平均相对湿度82%,最大风速15m/s。根据岩土工程勘察规范(GB50021-2001)附录G,场地环境类型为类,一月份月平均气温大于0,属不冻区。本次施工边坡占地面积,包括施工临时用地、永久性用地等范围内无人居住,不考虑居民房屋搬迁问题。3.1.2料场选择与开采料场按就近原则自行解决,因表层土方多为植被土,不能

14、满足设计填方要求,所以挖除的土石方需运至业主指定弃土料场,填方选择满足设计要求的填料。3.2 施工总体部署:制定施工部署遵照 “施工不影响交通,分层分段流水作业”原则进行。根据本合同段工程特点,全合同段共设1个挖孔桩施工队,1个脚手架施工队,1个砼浇筑施工队,1个综合工程队,土石方工程主要由机械施工,整个工程从竖向上分为基础工程、上部工程,分层流水作业组织施工;第四章、 临时设施及现场平面布置41 临时设施根据现场实际情况进行临时设施设置,临时设施包括生产、生活设施。如材料堆场、钢筋加工场、停车库、办公室、宿舍、食堂等。详见施工平面布置图。42 临时供电供水4.2.1 生活区、生产区用电从业主指定电源接入点接出,若遇停电,采用自备柴油发电机组发电。4.2.2 现场生产、生活用水从业主指定水源接入点接出。43 通讯设施通讯设施采用固定电话、移动电话、收发两用无线电对讲机三种。44 临时道路临时道路的位置和做法,要根据现场实际情况,在经业主和监理同意后,以满足施工现场材料运输为原则。并在临时道路两侧设置排水沟,加强排水。45 施工总平面布置详见第十二章 “施工总平面布置”。第五章、 施工进度计划详见第十三章“施工进度计划网络图”。第六章、 主要分项工

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
