塑料管材生产线砼施工专项方案.doc

上传人:p** 文档编号:993813 上传时间:2024-06-09 格式:DOC 页数:17 大小:72.50KB
下载 相关 举报
塑料管材生产线砼施工专项方案.doc_第1页
第1页 / 共17页
塑料管材生产线砼施工专项方案.doc_第2页
第2页 / 共17页
塑料管材生产线砼施工专项方案.doc_第3页
第3页 / 共17页
塑料管材生产线砼施工专项方案.doc_第4页
第4页 / 共17页
塑料管材生产线砼施工专项方案.doc_第5页
第5页 / 共17页
塑料管材生产线砼施工专项方案.doc_第6页
第6页 / 共17页
塑料管材生产线砼施工专项方案.doc_第7页
第7页 / 共17页
塑料管材生产线砼施工专项方案.doc_第8页
第8页 / 共17页
塑料管材生产线砼施工专项方案.doc_第9页
第9页 / 共17页
塑料管材生产线砼施工专项方案.doc_第10页
第10页 / 共17页
亲,该文档总共17页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《塑料管材生产线砼施工专项方案.doc》由会员分享,可在线阅读,更多相关《塑料管材生产线砼施工专项方案.doc(17页珍藏版)》请在第壹文秘上搜索。

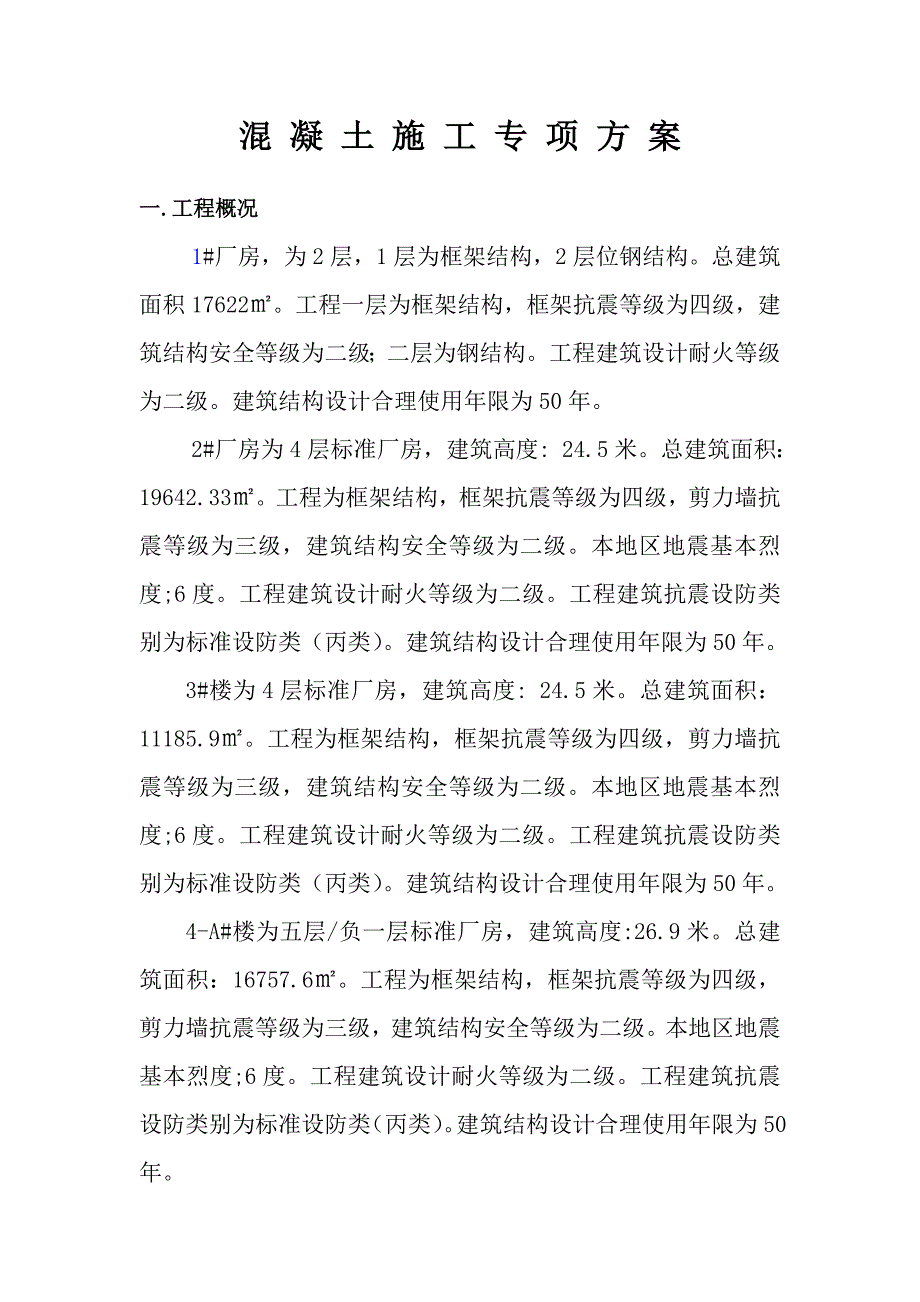

1、塑料管材生产线工 程砼施工专项方案建设单位:建设单位意见:监理单位:监理单位意见:编制单位:技术负责人:项目技术负责人:编制人:审核人:编制日期:混 凝 土 施 工 专 项 方 案一.工程概况1#厂房,为2层,1层为框架结构,2层位钢结构。总建筑面积17622。工程一层为框架结构,框架抗震等级为四级,建筑结构安全等级为二级;二层为钢结构。工程建筑设计耐火等级为二级。建筑结构设计合理使用年限为50年。2#厂房为4层标准厂房,建筑高度: 24.5米。总建筑面积:19642.33。工程为框架结构,框架抗震等级为四级,剪力墙抗震等级为三级,建筑结构安全等级为二级。本地区地震基本烈度;6度。工程建筑设计

2、耐火等级为二级。工程建筑抗震设防类别为标准设防类(丙类)。建筑结构设计合理使用年限为50年。3#楼为4层标准厂房,建筑高度: 24.5米。总建筑面积:11185.9。工程为框架结构,框架抗震等级为四级,剪力墙抗震等级为三级,建筑结构安全等级为二级。本地区地震基本烈度;6度。工程建筑设计耐火等级为二级。工程建筑抗震设防类别为标准设防类(丙类)。建筑结构设计合理使用年限为50年。4-A#楼为五层/负一层标准厂房,建筑高度:26.9米。总建筑面积:16757.6。工程为框架结构,框架抗震等级为四级,剪力墙抗震等级为三级,建筑结构安全等级为二级。本地区地震基本烈度;6度。工程建筑设计耐火等级为二级。工

3、程建筑抗震设防类别为标准设防类(丙类)。建筑结构设计合理使用年限为50年。本工程由某某实业集团有限公司建设;重庆巴蜀建筑设计有限公司设计;重庆南江地质工程勘察设计院地质钻探;重庆兴隆建设工程监理有限公司全程监理;重庆海丰建设集团有限公司承接施工。 二、施工部署本工程全部采用商品混凝土,采用柴油输送泵浇筑。根据施工工序及工期安排,混凝土浇筑尽量安排在白天进行,混凝土浇筑时,管理人员要跟班作业,负责检查,同时做好各方协调工作。主要机具准备规格单位数量备注塔吊台150振捣棒台230振捣棒台2平板振捣棒台2三、施工准备1、技术准备(1)根据工程设计图纸的要求,本工程基础垫层混凝土强度等级为C15,各层

4、的楼板、梁、柱、楼梯、构造柱及圈梁混凝土C35,其它次要结构C25。依据设计对工程所用混凝土的技术要求向预拌混凝土搅拌站进行技术交底,并签订技术合同。(2)浇筑过程中,要求每车检验坍落度数值,控制混凝土的和易性,保证浇筑混凝土的质量。对等候时间过长的混凝土,严禁运输司机或泵送机工对混凝土二次加水,本工程对混凝土浇筑坍落度要求为180-220,在施工过程中,及时实测。(3)编制预拌混凝土施工过程记录表,即“四时刻和六时间”,四时刻为出站时刻;到站时刻、开始浇筑时刻,浇筑完毕时刻;六时间为:运输时间、等待时间、浇筑每步时间、浇筑耗用量总时间、供应速度时间、接槎时间。严格对混凝土浇筑时间的控制。(4

5、)做好混凝土保温养护和试块制作的工作,在常温情况下,需要每次制作2组试块:标养一组(28天试压)、拆模强度(15-20天试压)备用块一组,冬季施工期间,需要每次制作3组试块,标养一组(28天试压),冬施临界强度一组(3天试压)与结构同条件养护一组。同条件试块的放置应能保证试块与结构处于相同的气候条件之下,为保证混凝土试块的尺寸,防止人为破坏。(5)预拌混凝土厂家,必须向项目部(甲方)提供必备的预拌混凝土合格证。按甲方提供的技术要求进行拌制,每次进行部位浇筑之前,向甲方提供本次浇筑部位的各种资料(混凝土配合比、混凝土开盘签定、水泥、砂、石各种外加剂的试验报告)检验合格后方能进行预拌混凝土的浇筑,

6、项目部将上述资料连同到期的预拌混凝土试块复试报告一起上报监理,以备检查。(6)混凝土浇筑前,各种试验仪器及计量工具必须经过检测合格后,方可用于工程使用。(包括:试验坍落度桶、标尺杆、钢尺、温度计、百叶箱、温度控制器等)。(7)混凝土浇筑前,各项隐预检工序必须检验完毕,包括钢筋、模板工程和各相关配合的专业,并作好工序的交接检工作,方可进行后续施工。(8)在混凝土浇筑之前,准备计算混凝土的浇筑数量,参照浇筑平面位置准确布置泵车的位置,作到施工工具周转次数最小为佳,以提高混凝土的浇筑速度,减少现场内压车现象。2、材料准备(1)混凝土浇筑前,统筹安装所用的各种铺助材料,将所有施工用具运到浇筑地点,并保

7、证工具或材料的完好,以备使用。(2)冬施期间,准备防火保温材料(如:阻燃草帘被和测温管),保证浇筑混凝土的入模温度。3、机具准备(1)混凝土施工前,泵车安装就位,作好浇筑前的准备。(2)根据混凝土的数量,准备相应数量的振动棒。(3)各种带电的施工机械和四周闸箱,下雨、雪天施工时,必须作好防护,防止发生漏电事故。(4)夜间施工时,作好现场照明的准备,保证现场不存在照明盲区。4、作业条件(1)墙体、梁柱及顶板混凝土施工前,钢筋和模板工程必须验收合格。(2)必须将墙体、柱接槎处混凝土软弱层(1-3cm)剔除,直至露出坚硬石子,并用清水冲刷干净。(3)其他配合专业的工程必须验收合格,并作好工种交接检工

8、作。(4)模板下口必须通过堵漏验收后,同时上口必须作好钢筋定位的保护。(5)顶板混凝土施工前,必须清除模板上的油污及杂物。(6)现场的各处运输、振捣设备必须齐备、电源必须正常,场区的道路必须畅通。(7)根据浇筑部位,准确计算混凝土用量、测算浇筑时间,合理安排间隔时间。(8)浇筑混凝土前,必须将墙柱、顶板及梁的施工缝留设完毕,并做好施工缝的留槎封堵。四、施工方法1、工艺流程人工挖孔桩:定桩位挖第一节桩孔土方护壁施工二次投测标高及桩位十字轴线安装活动井盖、设置垂直运输系统、潜水泵、鼓风机、照明设备等二节桩身挖土清理校正二次护壁施工重复二节施工工序到设计持力层后进行扩底对桩孔全面验收吊放钢筋笼及柱插

9、筋浇筑砼养护。墙体:钢筋模板验收模板下口封堵混凝土进入现场虚铺结合层5-10cm放置标尺杆混凝土500mm一步,分层浇筑分层振捣混凝土养护。顶板:钢筋验收合格顶板模清理混凝土浇筑、振捣表面搓压混凝土养护。2、操作要点及技术要求(1)、操作要点、混凝土在运输过程中,保证混凝土和易性、冬季施工运输还要用毡垫或保温套将运输罐包裹,保证混凝土的入模温度。人工挖孔桩浇筑时:成孔验收合格后,用钢管脚手架吊葫芦吊吊起钢筋笼徐徐放入孔内,钢筋笼外侧固定有预制的砂浆垫块,以保证砼保护层的厚度。再安放柱子插筋,最后安装砼串筒准备浇筑砼。灌注桩砼的坍落度控制在4-8cm,自由下落高度控制为2m,采用连续分层浇筑,每

10、层厚不超过1.5m。浇筑的砼用插入式振捣器进行振捣。砼浇筑完12h后进行湿水养护,高出地面部分的砼覆盖草袋湿水养护。、墙体浇筑时,必须控制好混凝土的下落高度,采取如下措施:用白铁皮制作敞口串筒,顺到距浇筑点60-70cm。混凝土浇筑时,将混凝土输送泵管放至串筒接口,使混凝土顺串筒滑落到浇筑点,防止混凝土在浇筑过程中发生离析。、顶板及墙混凝土浇筑时,必须配备足够的劳动力及设备。基本人员配置为:放灰及牵引泵管人员2名;振捣手:墙体每个浇筑点不少于3人,分工为:1名在泵管的正下方,迅速将下落的混凝土振捣开灰,在其左右各放置1名工人,将浇筑的混凝土与下层混凝土振捣成整体。顶板浇筑时,每个浇筑点不少于5

11、人,分工为:4人在四周将混凝土振捣密实,抹灰工不少于3人;扶筋工人不少于2人。(2)、技术要求、混凝土浇筑每个振捣有效范围:插点间距为有效振捣半径的1.25倍,即500mm。顶板不大于600mm。墙体振捣有效深度为500mm,振捣时振捣棒插入下层混凝土5-10cm,以保证上、下混凝土的整体性。、混凝土浇筑落差控制在距浇筑层300-450mm,超过自由落差在2m的必须采用串筒。、外墙施工缝留设在比顶板下皮高30mm,待拆模后剔除多余的软弱混凝土,并清理干净。、顶板支撑必须在同条件养护的试块达到合格的强度检验之后,才可以拆除。、在浇筑墙体及顶板混凝土时,必须保证每个施工部位的浇筑连续性,不得存在施

12、工冷缝。、顶板混凝土浇筑完后,不能立即上人进行操作,必须在混凝土的强度达到1.2Mpa。即用手指按下没有明显痕迹,方可上人。冬季施工时,墙体拆模和保温时间也必须通过试块强度控制,拆模试块强度 不低于4Mpa,并在拆模之后,用混凝土养护液进行涂刷养护。在处理施工缝混凝土时,混凝土强度必须达到1.2Mpa,才可剔除部位的混凝土,并直至剔出混凝土中的坚硬石子,清理干净之后,再进行一部位的混凝土浇筑。、冬季施工过程中,必须控制混凝土的出罐温度不低于13,到达浇筑点的入模温度不低于10。浇筑墙体时,在模板背楞间用聚苯板进行保温塞堵严密,并与模板粘接好,防止混凝土内部温度散失。浇筑顶板时,在下一楼层用火炉

13、取暖保温,同时,在浇筑完成的顶板上面,用塑料布和草帘被覆盖,达到双重保温的效果,保证利于混凝土强度增长,尺快达到临界受冻强度。其施工方法是:在墙体上口和顶板上,斜向插放温度计,临界强度前2h观察一次,临界强度后6h 观察一次,并作好相关的记录,发现温度有异常变化时,立即汇报项目部技术部门,并组织生产作好加强措施。测温具体详见测温交底。、在测量放线时,要求施测部位打开保温层,其余不得全部打开,防止温度散失,并在施测之后,立即恢复保温。、顶板浇筑时,如遇下雨,尽量不再进行浇筑,如必须浇筑,则应用塑料布盖好浇筑好的混凝土。五、质量要求1商品混凝土要有出厂合格证,混凝土所用的水泥、骨料、外加剂等必须符

14、合规范及有关规定,使用前检查出厂合格证及有关试验报告。2、混凝土的养护和施工缝处理必须符合规范规定及本方案的要求。3、混凝土强度的试块取样、制作、养护和试验要符合规定。4、混凝土振捣密实,不得有蜂窝、孔洞、露筋、缝隙、夹渣等缺陷。5、在预留洞宽度大于1m的洞底,在洞底平模处开振捣口和观察口,避免出现缺陷。6、钢筋、模板工长跟班作业,发现问题及时解决,同时设专人看钢筋、模板。7、浇筑时要有专门的铺灰人员指挥浇筑,切忌“天女散花”,分配好清理人员和抹面人员。楼板必须用1.5-4m刮杆刮平。8、记好混凝土浇筑记录。9、每次开盘前必须做好开盘鉴定,经理部技术人员与搅拌站技术人员同时签认后方可开盘,并且

15、随机抽查混凝土配合比情况。10、允许偏差:序号项目允许偏差(mm)检验方法1轴线位移柱、墙、梁55尺量检查2标高层高510用水准仪或尺量检查全高30303截面尺寸基础15-1015-10尺量检查柱、墙、梁5+5-24柱墙垂直度每层55用2m托线板检查全高H/1000且不大于30H/1000且不大于30用经纬仪或吊线和尺量检查5表面平整度84用2m靠尺和楔形塞尺检查6预埋钢板中心线位置偏移1010尺量检查7预埋管、预留也孔中心线位置偏移558预埋螺栓中心线位置偏移559预留洞中心线位置偏移151510电梯井井筒长、宽对中心线+25 -0+25 -0井简全高垂直度H/1000且不大于30H/1000且不大于30吊线和尺量检查六、质量通病及防治措施序号名称、现象产生原因

展开阅读全文
