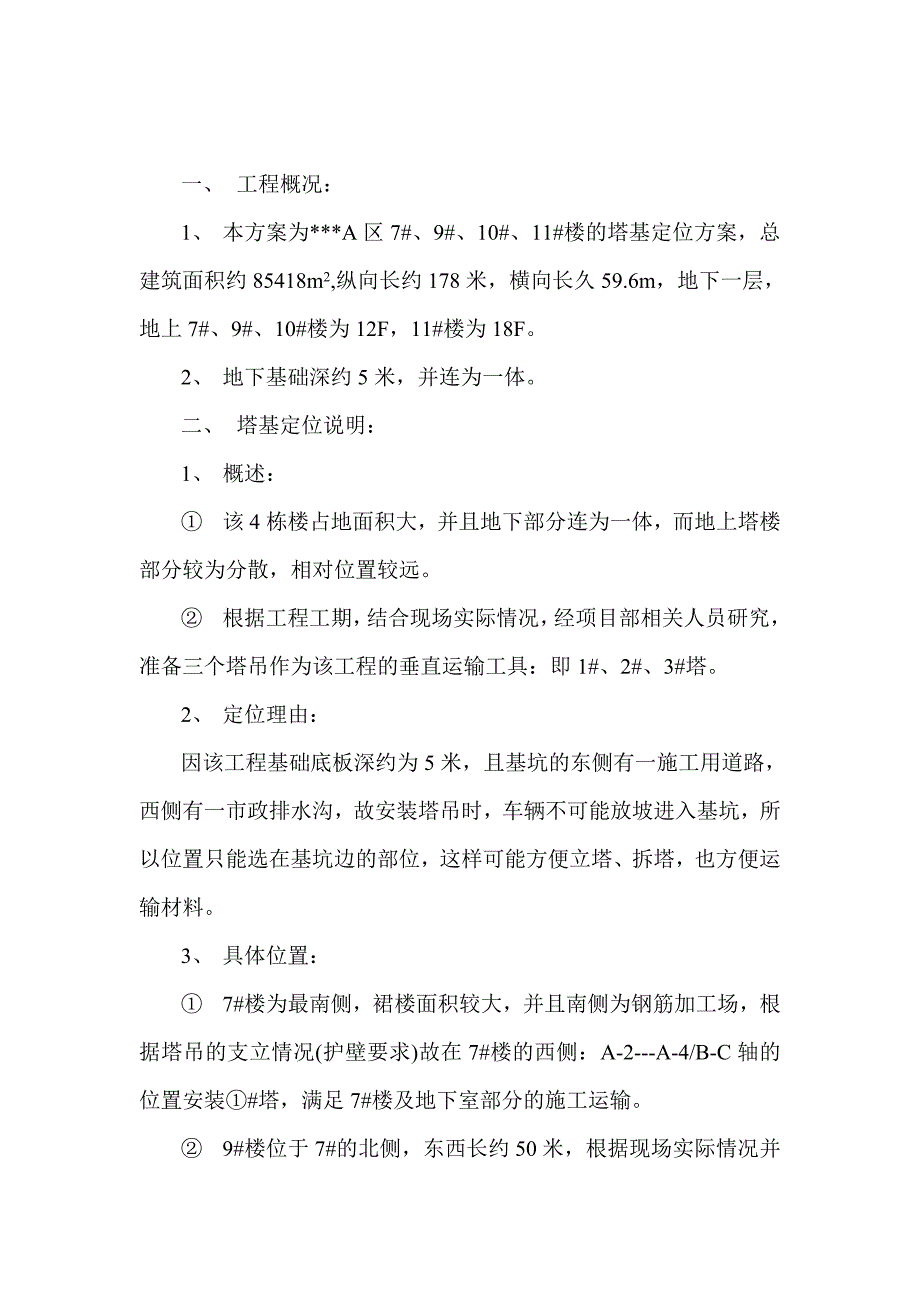

1、*A区7#、9#、10#、11#楼塔基基础定位施工方案编制:审批:*项目部某某年三月二十日一、 工程概况:1、 本方案为*A区7#、9#、10#、11#楼的塔基定位方案,总建筑面积约85418m2,纵向长约178米,横向长久59.6m,地下一层,地上7#、9#、10#楼为12F,11#楼为18F。2、 地下基础深约5米,并连为一体。二、 塔基定位说明:1、 概述: 该4栋楼占地面积大,并且地下部分连为一体,而地上塔楼部分较为分散,相对位置较远。 根据工程工期,结合现场实际情况,经项目部相关人员研究,准备三个塔吊作为该工程的垂直运输工具:即1#、2#、3#塔。2、 定位理由:因该工程基础底板深约

2、为5米,且基坑的东侧有一施工用道路,西侧有一市政排水沟,故安装塔吊时,车辆不可能放坡进入基坑,所以位置只能选在基坑边的部位,这样可能方便立塔、拆塔,也方便运输材料。3、 具体位置: 7#楼为最南侧,裙楼面积较大,并且南侧为钢筋加工场,根据塔吊的支立情况(护壁要求)故在7#楼的西侧:A-2-A-4/B-C轴的位置安装#塔,满足7#楼及地下室部分的施工运输。 9#楼位于7#的北侧,东西长约50米,根据现场实际情况并结合塔吊性能,故在9#的东侧A-20-A-23/A-K-4-1/E轴的位置安装#塔,以满足9#及地下室、裙楼的施工运输。 10#、11#楼相对位置较近,故在11#的东侧:A-19-A-2

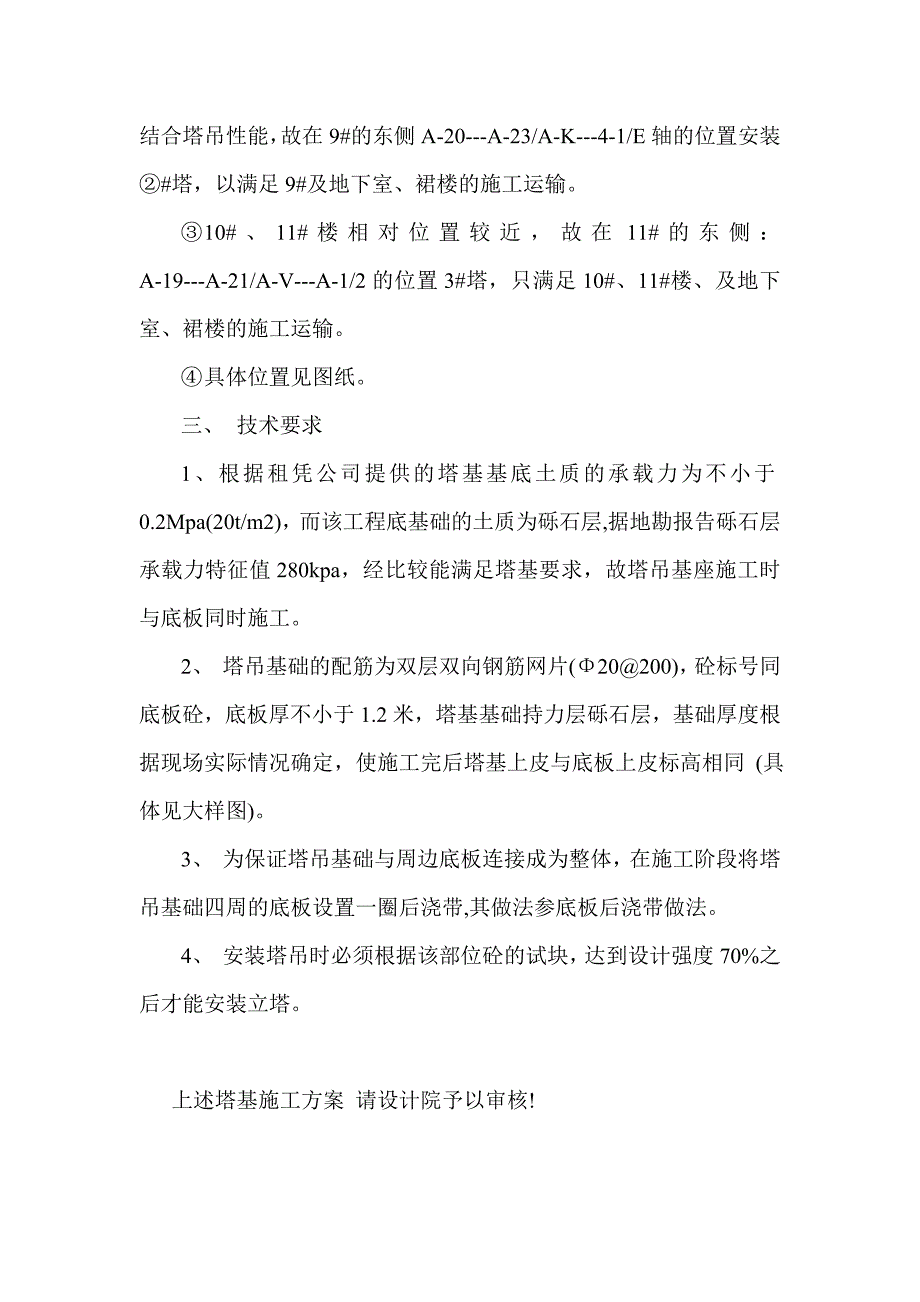

3、1/A-V-A-1/2的位置3#塔,只满足10#、11#楼、及地下室、裙楼的施工运输。 具体位置见图纸。三、 技术要求1、根据租凭公司提供的塔基基底土质的承载力为不小于0.2Mpa(20t/m2),而该工程底基础的土质为砾石层,据地勘报告砾石层承载力特征值280kpa,经比较能满足塔基要求,故塔吊基座施工时与底板同时施工。2、 塔吊基础的配筋为双层双向钢筋网片(20200),砼标号同底板砼,底板厚不小于1.2米,塔基基础持力层砾石层,基础厚度根据现场实际情况确定,使施工完后塔基上皮与底板上皮标高相同 (具体见大样图)。3、 为保证塔吊基础与周边底板连接成为整体,在施工阶段将塔吊基础四周的底板设置一圈后浇带,其做法参底板后浇带做法。4、 安装塔吊时必须根据该部位砼的试块,达到设计强度70%之后才能安装立塔。上述塔基施工方案 请设计院予以审核!

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
