填充墙砌体工程施工方案.doc

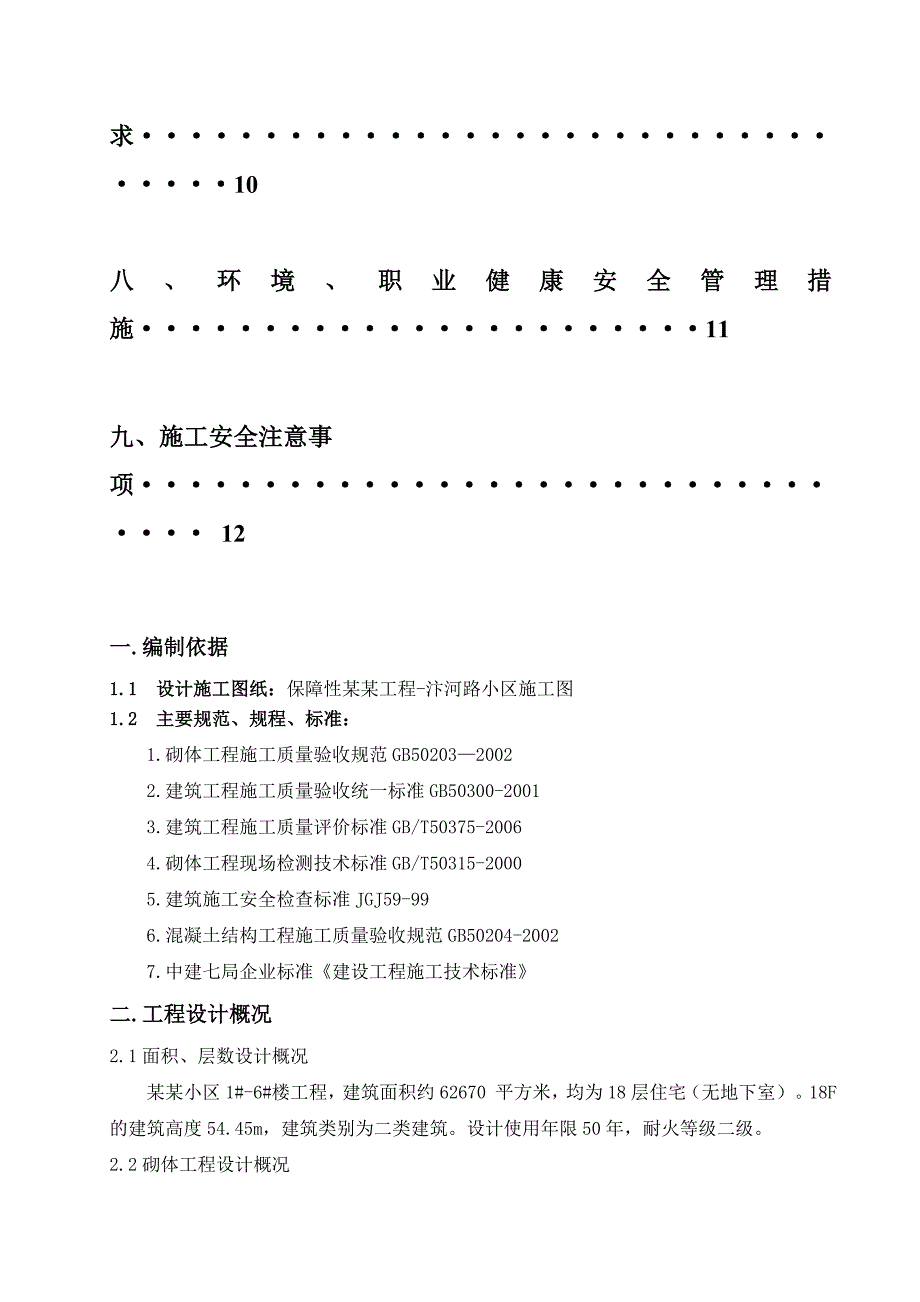

上传人:p** 文档编号:993953 上传时间:2024-06-09 格式:DOC 页数:13 大小:132.50KB
下载 相关 举报
填充墙砌体工程施工方案.doc_第1页
第1页 / 共13页
填充墙砌体工程施工方案.doc_第2页
第2页 / 共13页
填充墙砌体工程施工方案.doc_第3页
第3页 / 共13页
填充墙砌体工程施工方案.doc_第4页
第4页 / 共13页
填充墙砌体工程施工方案.doc_第5页
第5页 / 共13页
填充墙砌体工程施工方案.doc_第6页
第6页 / 共13页
填充墙砌体工程施工方案.doc_第7页
第7页 / 共13页
填充墙砌体工程施工方案.doc_第8页
第8页 / 共13页
填充墙砌体工程施工方案.doc_第9页
第9页 / 共13页
填充墙砌体工程施工方案.doc_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《填充墙砌体工程施工方案.doc》由会员分享,可在线阅读,更多相关《填充墙砌体工程施工方案.doc(13页珍藏版)》请在第壹文秘上搜索。

1、目 录一.编制依据02二.工程设计概况 02三.施工部署 02四. 填充墙砌体主要施工方法04五、质量标准 07 六、 应注意的质量问题10 七、其它相关技术要求10八、环境、职业健康安全管理措施11 九、施工安全注意事项 12一.编制依据 1.1 设计施工图纸:保障性某某工程-汴河路小区施工图 1.2 主要规范、规程、标准: 1.砌体工程施工质量验收规范GB502032002 2.建筑工程施工质量验收统一标准GB50300-2001 3.建筑工程施工质量评价标准GB/T50375-20064.砌体工程现场检测技术标准GB/T50315-20005.建筑施工安全检查标准JGJ59-996.混凝

2、土结构工程施工质量验收规范GB50204-20027.中建七局企业标准建设工程施工技术标准二.工程设计概况 2.1面积、层数设计概况某某小区1#-6#楼工程,建筑面积约62670 平方米,均为18层住宅(无地下室)。18F的建筑高度54.45m,建筑类别为二类建筑。设计使用年限50年,耐火等级二级。2.2砌体工程设计概况1) 本工程主体结构为钢筋混凝土剪力墙结构。2) 外墙及分户墙均采用200厚煤矸石页岩烧结空心砖;户内隔墙采用200和100厚煤矸石页岩烧结空心砖。配砖采用同材料的实心砖。具体定位详建筑施工图。3) 砖墙墙身于-0.060标高处设置防潮层。做法为20厚1:2水泥砂浆(内掺5%防

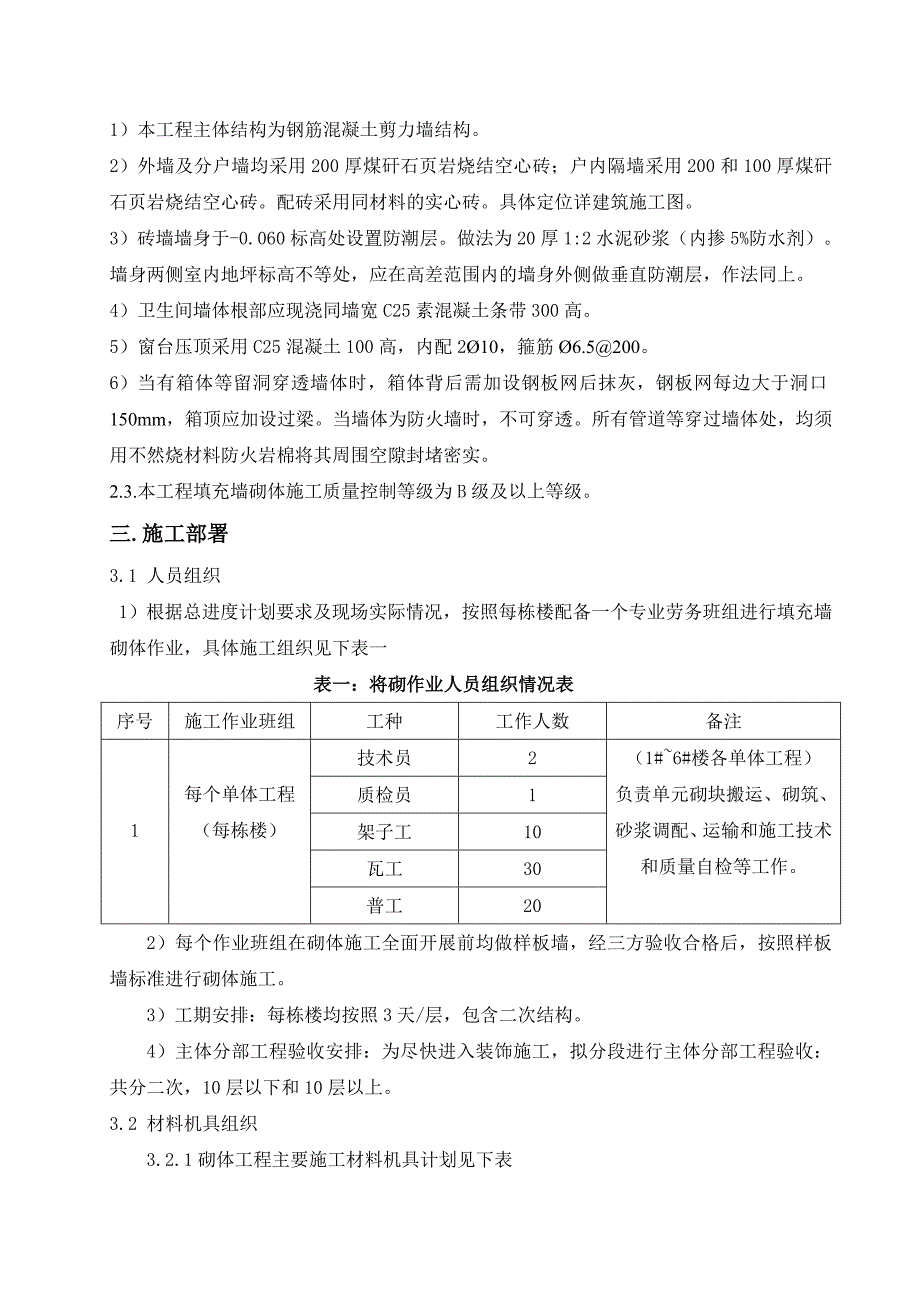

3、水剂)。墙身两侧室内地坪标高不等处,应在高差范围内的墙身外侧做垂直防潮层,作法同上。4) 卫生间墙体根部应现浇同墙宽C25素混凝土条带300高。5) 窗台压顶采用C25混凝土100高,内配210,箍筋6.5200。6) 当有箱体等留洞穿透墙体时,箱体背后需加设钢板网后抹灰,钢板网每边大于洞口150mm,箱顶应加设过梁。当墙体为防火墙时,不可穿透。所有管道等穿过墙体处,均须用不然烧材料防火岩棉将其周围空隙封堵密实。2.3.本工程填充墙砌体施工质量控制等级为B级及以上等级。三.施工部署 3.1 人员组织1)根据总进度计划要求及现场实际情况,按照每栋楼配备一个专业劳务班组进行填充墙砌体作业,具体施工

4、组织见下表一表一:将砌作业人员组织情况表序号施工作业班组工种工作人数备注 1每个单体工程(每栋楼)技术员2(1#6#楼各单体工程)负责单元砌块搬运、砌筑、砂浆调配、运输和施工技术和质量自检等工作。质检员1架子工10瓦工30普工202)每个作业班组在砌体施工全面开展前均做样板墙,经三方验收合格后,按照样板墙标准进行砌体施工。3)工期安排:每栋楼均按照3天/层,包含二次结构。4)主体分部工程验收安排:为尽快进入装饰施工,拟分段进行主体分部工程验收:共分二次,10层以下和10层以上。3.2 材料机具组织3.2.1砌体工程主要施工材料机具计划见下表序号机械或设备名称型号规格数量用于施工部位1砂浆搅拌机

5、Jz3506砂浆2钢筋切割机GQ-40-342拉结钢筋下料3钢筋弯曲机GW型2拉结钢筋加工4钢筋调直机GT4/82拉结钢筋调直5自动安平水准仪DS32250控制线6物料提升机Sc200/200各单体配备二次材料运输3.2.2、工具:翻斗车、磅秤、吊斗、砖笼、手推车、胶皮管、筛子、铁锹、半截灰桶、喷水壶、托线板、线坠、水平尺、小白线、砖夹子、大铲、瓦刀、刨锛、工具袋、砂浆试模、百格网、钢尺、皮数杆、砂浆稠度仪等。3.2.3、 砌体工程施工前配备专业的施工工长(分项工程主要负责人) 负责砌体工程施工任务的划分、人员安排、现场安全文明的管理。3.2.4、专职质量检查员应在施工过程中进行质量旁站监督检

6、查,进行质量验收,对满足质量要求的部位进行标识。3.2.5、班组砌筑工人要求中,高级工不少于70%。3.3 各主要材料的要求及实验 3.3.1 空心砖、实心砖: 品种、规格、强度等级必须符合图纸设计要求,规格尺寸应一致。质量等级应符合标准要求。进场时,应有出厂证明,进场后经复试试验合格后方可使用。并确保尺寸相近的块材砌筑在同一墙面,保证墙体棱角分明、观感一致。 3.3.2 水泥:采用32.5级复合硅酸盐水泥,有出厂证明、复试报告。水泥进场使用前,应分批对强度、安定性进行复检,如遇水泥强度等级不明或出厂时间超过3个月时,应进行复查试验,并按使用结果使用,不符合要求的严禁使用。不同品种的水泥,不得

7、混合使用。 3.3.3 砂:宜用中砂,过5mm孔径筛子,配制M5以下砂浆,砂含泥量不超过10%,M5及其以上砂浆,砂的含泥量不超过5%,并不含草根等杂物。 3.3.4 掺合料:选用石灰膏。生石灰熟化时不得少于7d。 3.3.5 水:拌制砂浆用水,水质应符合国家现行标准混凝土拌合用水标准,JGJ163的规定,用自来水或不含有害物质的洁净水。 3.3.6 其它材料:拉结钢筋,预埋件等,提前做好防腐处理。 四、 填充墙砌体主要施工方法 4.1施工准备 4.1.1 浆砌块存放场地夯实、平整,保证不积水。码放应整齐。在装运过程中要轻拿轻放,砌块应码放整齐,以免损坏,并尽量减少二次倒运。如码放在楼板上的,

8、码放高度不应超过1.5米。4.1.2 砌体施工前,应先将基础面或楼地面按标高线找平,然后根据墙体尺寸和砌块规格,在砌筑平面位置上进行砌块预排,尽可能的减少砌块现场切割量。并根据结构净空、高度及门窗洞口尺寸切实安排好立面、剖面的的排块设计,避免浪费。4.1.3 在结构柱(墙体)上按+500mm标高线分层划出砌块的层数,安排好灰缝的厚度。在相应的部位弹好墙身门洞口尺寸线,准确标注窗口位置,在结构墙柱上弹好要施工的墙体立面边线。4.1.4 填充墙墙体砌筑块材应提前两天浇水湿润,保证砌体粘接牢固。4.1.5 如遇穿墙管线,应预先核实其位置、尺寸。以预留为主,减少事后剔凿而损坏墙体。4.1.6 按照设计

9、要求预先在结构墙柱上按每500mm间距植好拉结钢筋,检查构造柱、圈梁预埋钢筋位置、数量,不符合要求的提前做好植筋工作。 4.2 作业条件: 4.2.1 主体分部中承重结构已施工完毕,已经有关部门验收。 4.2.2 弹出轴线、墙边线、门窗洞口线,经复核,办理预检手续。 4.2.3 立皮数杆:宜用30mm40mm木料制作,皮数杆上注明门窗洞口、木砖、拉结筋、圈梁、过梁的尺寸标高。皮数杆间距1520m,转角处均应设立,一般距墙皮或墙角50mm为宜。皮数杆应垂直、牢固、标高一致,经复核,办理预检手续。 4.2.4 根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm,用细石混凝土找平,不得

10、用砂浆找平或砍砖包石子找平。 4.2.5 常温天气在砌筑前一天将砖浇水湿润,冬期施工应清除表面冰霜。 4.2.6 砂浆配合比经试验室确定,准备好砂浆试模。 4.3 施工工艺 4.3.1 墙体拉结筋设置框架柱及剪力墙与砖隔墙应全高设置26竖向间距500mm的拉结筋,长度不小于墙长的1/5且700mm,当墙垛长度小于上述长度,则拉墙筋应升满墙垛,拉结筋锚入柱内La且末端应加弯钩。具体做法参见施工图。采用后置式埋设拉筋,要事先下料,放置于作业面随砌随用,并且按要求进行抗拉拔强度试验。框架柱间填充墙拉结筋应满足砖模数要求,不得折弯压入砖缝。4.3.2 施工放线根据楼层中的控制轴线,事先测放出每一楼层墙

11、体的轴线和门窗洞口的位置线,待施工放线完成后,上报技术部门验收合格后方可砌筑砖墙。4.3.3 基层处理在砌筑砖体前应对墙基层处清理,将楼层上的浮将、灰层清扫冲洗干净,并浇水使基层湿润。4.3.4 构造柱设置 构造柱设置:除图纸设计注明外,当墙长度大于2倍层高时,在墙长中部设钢筋混凝土构造柱,无翼墙(悬墙)端头亦应设置构造柱,构造柱截面:墙厚X200,配筋412、6200.当墙高度大于4m(墙厚100mm,为墙高大于3m时),在墙中部或门窗顶部设钢筋混凝土圈梁,具体做法参见施工图纸详图。圈梁纵向钢筋应锚入框架柱或构造柱内LaE。当电梯井四周无剪力墙时,应按要求增设构造柱。本工程砌体内钢筋混凝土构

12、造柱均应先砌墙后浇筑,并应设置马牙槎及墙体拉结钢筋,具体做法参见施工图详图。 4.3.5 墙体砌筑工艺流程: 4.3.5.1 砌筑前,基础墙或楼面清扫干净,洒水湿润。 4.3.5.2 根据设计图纸各部位尺寸,排砖撂底,使组砌方法合理,便于操作。 4.3.5.3 拌制砂浆: 1) 砂浆配合比应用重量比,计量精度为,水泥2%,砂及掺合料5%。 2) 宜用机械搅拌,投料顺序为砂水泥掺合料水,搅拌时间不少于l.5min。 3) 砂浆应随拌随用,水泥或水泥混合砂浆一般在拌合后34h内用完,严禁用过夜砂浆。 4) 每一楼层或250m3砌体的各种强度等级的砂浆,每台搅拌机至少应作一组试块(每组6块),砂浆材

13、料、配合比变动时,还应制作试块。 4.3.5.4 空心砖墙体砌筑 1) 组砌方法应正确,上、下错缝,交接处咬槎搭砌,掉角严重的空心砖不宜使用。 2) 水平灰缝宜控制在812mm,应砂浆饱满,平直道顺,立缝用砂浆填实。 3) 空心砖墙在短墙(小于350)、砖柱、墙垛和不够模数以及封边需采用实心砖砌筑,空心砖墙砌至梁或楼板下,用实心砖斜砌挤紧,并用砂浆填实。 4) 空心砖墙按设计要求设置构造柱、圈梁、过梁或现浇混凝土带。 5) 各种预留洞、预埋件等,应按设计要求设置,避免后剔凿。 6) 空心砖墙门窗框两侧用实心砖砌筑,每边不少于24cm 。 7) 转角及交接处同时砌筑,不得留直槎,斜槎水平投影长度不应小于高度的2/3.每天砌筑高度不超过1.8m。 8) 拉通线砌筑时,随砌、随吊、随靠,保证墙体垂直、平整,不允许砸砖修墙。 9) 有拉结筋的部位需用扎丝在端部引出墙体外。 10)墙体防潮层位置及做法详建施图,悬挑梁及外边梁下的填充墙,应按图纸设计所示做成柔性连接,刚度较小的梁(具体在施工图注明)下的填充墙,也应做成柔性连接。 4.3.5.5 砌块与梁底(板底)联结情况 砌至楼板底(梁底)的砌体,必须用斜砌块楔紧,并设置水平拉结筋。其具体做法是:砌体砌至楼板底(梁底)时,先预留一定的空隙,待填充墙砌筑完毕至少间隔7天后,再将其补

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
