砌石护坡施工方案-.docx

上传人:p** 文档编号:994053 上传时间:2024-06-09 格式:DOCX 页数:10 大小:19.57KB
下载 相关 举报
砌石护坡施工方案-.docx_第1页
第1页 / 共10页
砌石护坡施工方案-.docx_第2页
第2页 / 共10页
砌石护坡施工方案-.docx_第3页
第3页 / 共10页
砌石护坡施工方案-.docx_第4页
第4页 / 共10页
砌石护坡施工方案-.docx_第5页
第5页 / 共10页
砌石护坡施工方案-.docx_第6页
第6页 / 共10页
砌石护坡施工方案-.docx_第7页
第7页 / 共10页
砌石护坡施工方案-.docx_第8页
第8页 / 共10页
砌石护坡施工方案-.docx_第9页
第9页 / 共10页
砌石护坡施工方案-.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《砌石护坡施工方案-.docx》由会员分享,可在线阅读,更多相关《砌石护坡施工方案-.docx(10页珍藏版)》请在第壹文秘上搜索。

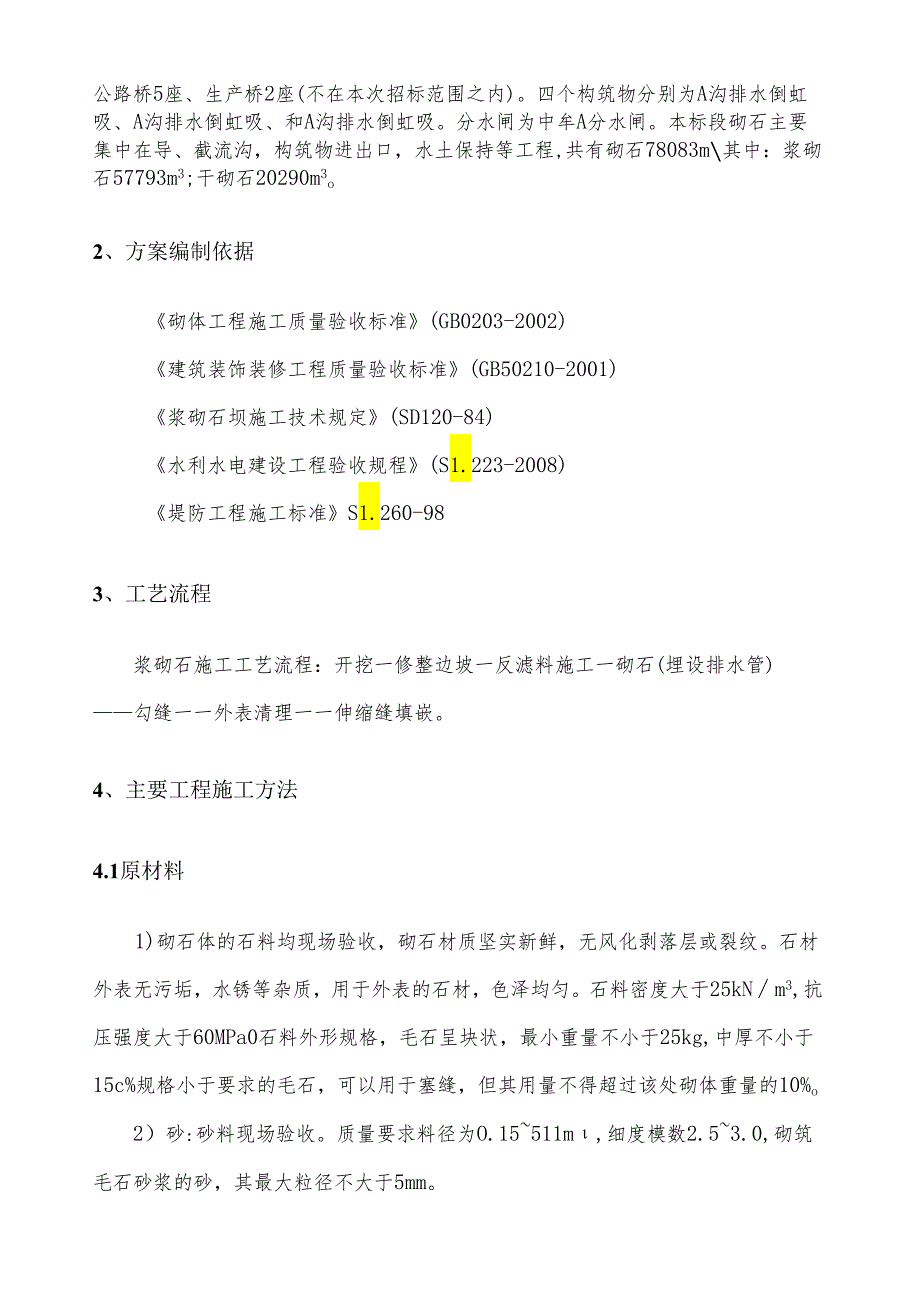

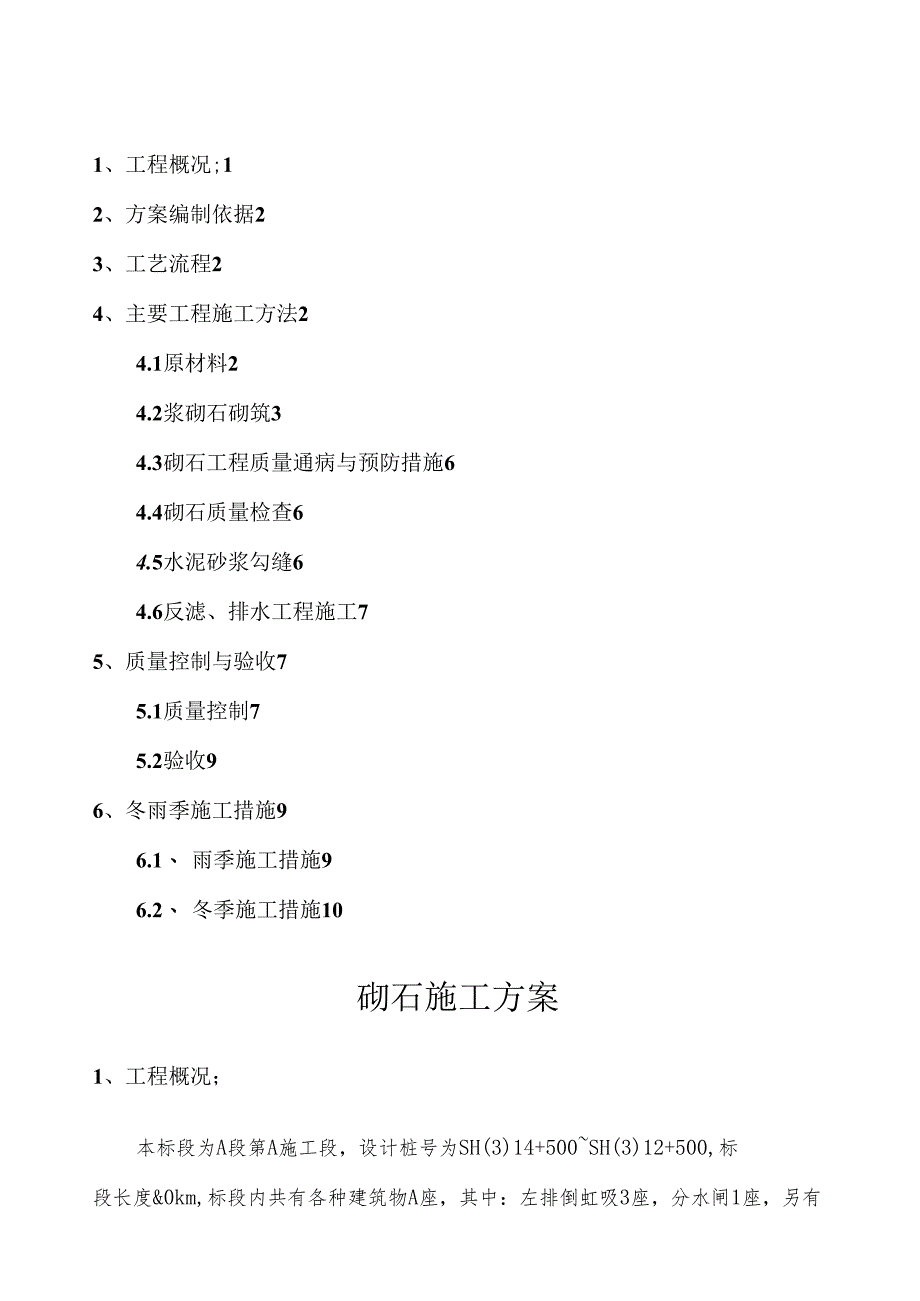

1、1、工程概况;12、方案编制依据23、工艺流程24、主要工程施工方法24.1原材料24.2浆砌石砌筑34.3砌石工程质量通病与预防措施64.4砌石质量检查64.5水泥砂浆勾缝64.6反滤、排水工程施工75、质量控制与验收75.1质量控制75.2验收96、冬雨季施工措施96.1、 雨季施工措施96.2、 冬季施工措施10砌石施工方案1、工程概况;本标段为A段第A施工段,设计桩号为SH(3)14+500SH(3)12+500,标段长度&0km,标段内共有各种建筑物A座,其中:左排倒虹吸3座,分水闸1座,另有公路桥5座、生产桥2座(不在本次招标范围之内)。四个构筑物分别为A沟排水倒虹吸、A沟排水倒虹

2、吸、和A沟排水倒虹吸。分水闸为中牟A分水闸。本标段砌石主要集中在导、截流沟,构筑物进出口,水土保持等工程,共有砌石78083m其中:浆砌石57793m3;干砌石20290m3o2、方案编制依据砌体工程施工质量验收标准(GB0203-2002)建筑装饰装修工程质量验收标准(GB50210-2001)浆砌石坝施工技术规定(SD120-84)水利水电建设工程验收规程(S1.223-2008)堤防工程施工标准S1.260-983、工艺流程浆砌石施工工艺流程:开挖一修整边坡一反滤料施工一砌石(埋设排水管)勾缝一一外表清理一一伸缩缝填嵌。4、主要工程施工方法4.1原材料1)砌石体的石料均现场验收,砌石材质

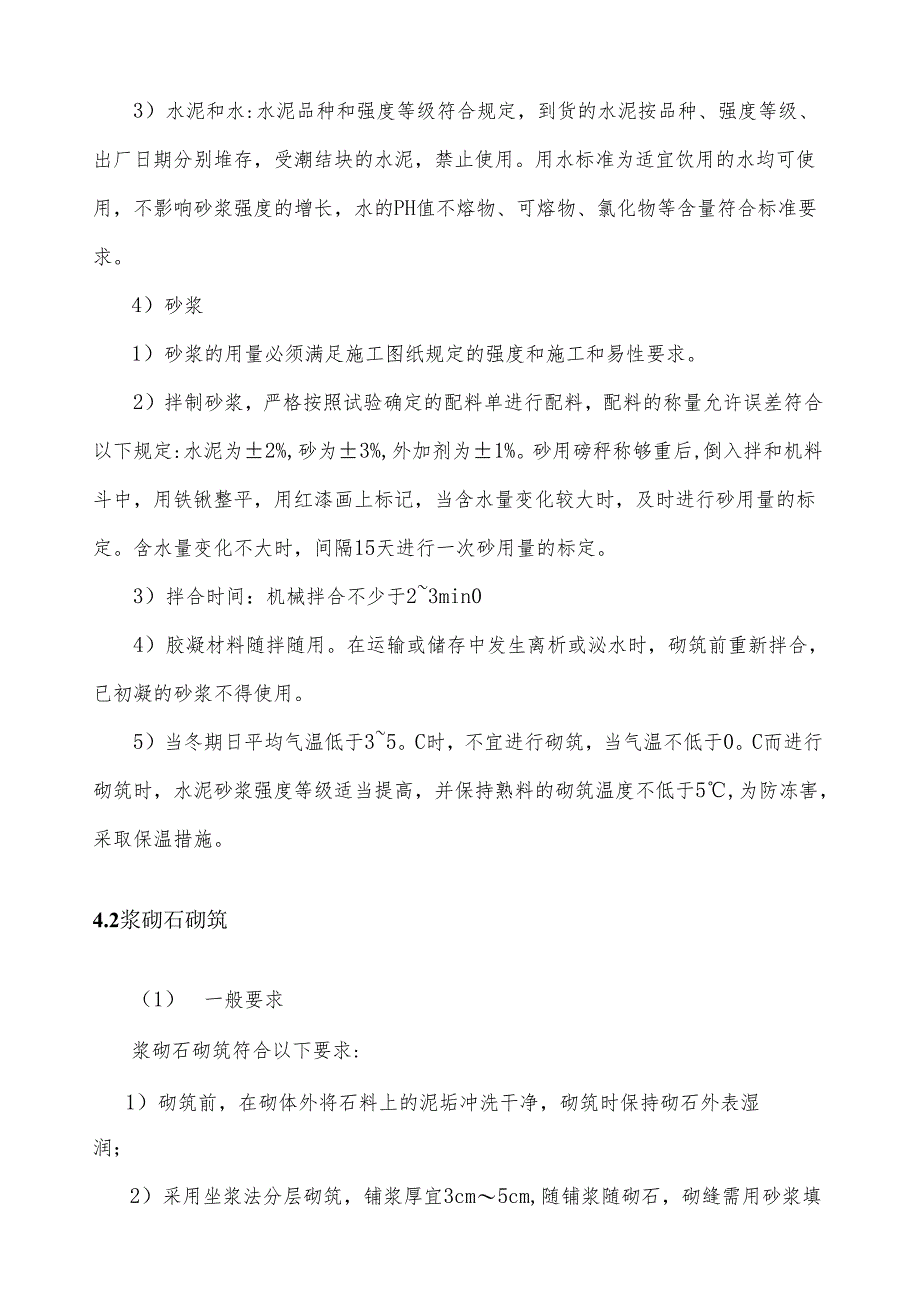

3、坚实新鲜,无风化剥落层或裂纹。石材外表无污垢,水锈等杂质,用于外表的石材,色泽均匀。石料密度大于25kNm3,抗压强度大于60MPa0石料外形规格,毛石呈块状,最小重量不小于25kg,中厚不小于15c%规格小于要求的毛石,可以用于塞缝,但其用量不得超过该处砌体重量的10%o2)砂:砂料现场验收。质量要求料径为O.15511m,细度模数2.53.0,砌筑毛石砂浆的砂,其最大粒径不大于5mm。3)水泥和水:水泥品种和强度等级符合规定,到货的水泥按品种、强度等级、出厂日期分别堆存,受潮结块的水泥,禁止使用。用水标准为适宜饮用的水均可使用,不影响砂浆强度的增长,水的PH值不熔物、可熔物、氯化物等含量符

4、合标准要求。4)砂浆1)砂浆的用量必须满足施工图纸规定的强度和施工和易性要求。2)拌制砂浆,严格按照试验确定的配料单进行配料,配料的称量允许误差符合以下规定:水泥为2%,砂为3%,外加剂为1%。砂用磅秤称够重后,倒入拌和机料斗中,用铁锹整平,用红漆画上标记,当含水量变化较大时,及时进行砂用量的标定。含水量变化不大时,间隔15天进行一次砂用量的标定。3)拌合时间:机械拌合不少于23min04)胶凝材料随拌随用。在运输或储存中发生离析或泌水时,砌筑前重新拌合,已初凝的砂浆不得使用。5)当冬期日平均气温低于35。C时,不宜进行砌筑,当气温不低于0。C而进行砌筑时,水泥砂浆强度等级适当提高,并保持熟料

5、的砌筑温度不低于5,为防冻害,采取保温措施。4.2浆砌石砌筑(1) 一般要求浆砌石砌筑符合以下要求:1)砌筑前,在砌体外将石料上的泥垢冲洗干净,砌筑时保持砌石外表湿润;2)采用坐浆法分层砌筑,铺浆厚宜3cm5cm,随铺浆随砌石,砌缝需用砂浆填充饱满,不得无浆直按贴靠,砌缝内砂浆应采用扁铁插捣密实;严禁先堆砌石块再用砂浆灌缝;3)上下层砌石错健砌筑;砌体外露面应平整美观。4)砌筑因故停顿,砂浆已超过初凝时间,待砂浆强度到达2.5MPa后才可继续施工;在继续砌筑前,应将原砌体外表的浮渣去除;砌筑时防止振动下层砌体;5)勾缝前进行清缝,用水冲净并保持缝糟内湿润,砂浆分次向健内填塞密实;勾缝砂浆标号高

6、于砌体砂浆;按实有砌健勾平缝,严禁勾假缝、凸缝;砌筑完毕后保持砌体外表湿润做好养护;6)砂浆配合比、工作性能等,按设计标号通过试验确定,施工中在砌筑现场随机制取试件7)砌石体采用铺浆法砌筑,水泥砂浆沉入度为46cm,当气温较高时,适当增大沉入度。8)在铺砌灰浆前,石料洒水湿润,使其外表充分吸收,但不得残留积水。砌筑时不得采用外面侧立石块,中间填芯的砌筑方法。砂浆饱满,石块间较大的空隙或者竖缝宽度在5cm以上时,可填塞片石。填塞片石时,先填塞砂浆,后用碎石或片石嵌实,不得先摆碎石后填砂浆或干填碎石块的施工方法,石块间不相互接触。9)当最低气温在O5。C时,砌筑作业注意外表覆盖保护,当最低气温在或

7、最高气温超过28。C时,停止砌筑。无防雨棚的仓面,遇大雨立即停止施工,妥善保护外表,雨后先排除积水,并及时处理受雨冲刷部位。10)石料的运输,采用自卸汽车将石料运至施工现场,然后在修整好的坡面上铺铁皮,在铁皮上放石料滑至沟底,以免石料碰撞坡面。(2)操作要求1)铺浆(座浆):采用水泥砂浆作为胶结材料,铺浆厚度为设计厚度的1.5倍,使石料安装后有一定的下沉余地,有利于灰缝座实。逐块座浆,逐块安砌,在操作时认真调整,务使座浆密实,以免形成空洞。对于毛石砌体,座浆厚度约为8cm左右,以盖住凹凸不平的层面为度。2)摆放石料:在已座浆的砌筑面上,摆放洗净湿润(或饱和面干)的石料,并用铁锤击石面,使座浆开

8、始溢出为度。石料之间的砌缝宽度应严格控制,采用水泥砂浆砌筑,一般为2-4cm03)竖缝灌浆:石料摆放就位后,及时进行竖缝灌浆,并振(插)捣密实。振实后缝面略有下沉,可待上层平缝铺浆时一并填满。4)振捣:水泥砂浆砌缝宽度较小,采用人工捣插方法,常用的捣插工具有钢筋捣插捧,或竹片捣插捧,或特制捣插钢板。(3)砌筑质量到达以下要求:1)平整:同一层面大致砌平,相邻砌石高差小于1.5m。2)稳定:石块安置必须自身稳定,大面朝下,适当摇动或敲击,使其平稳。3)密实:严禁石块直接接触,座浆及竖缝砂浆填塞应饱满密实,铺浆均匀,竖缝填塞砂浆后插捣至外表泛浆为止。4)错缝:同一砌筑层内,相邻石块应错缝砌筑,不得

9、存在顺流向通缝,上下相邻砌筑的石块,进行错缝搭接,防止竖向通缝,必要时,间隔一定距离。(4)养护砌体外露面,在砌筑后1218h之间及时养护,经常保持外露面的湿润,水泥砂浆砌体的养护时间超过14do冬期水泥的水化反响较慢,初凝时间延长,砌体一般不洒水养护,而采取覆盖麻袋、草袋、草帘、塑料膜等保温防陈措施。要保持覆盖物的湿润,且沟底不存在积水。高温时,要经常观察覆盖物,及时洒水,使覆盖物保持湿。4.3砌石工程质量通病与预防措施(1)浆砌石不密实1)现象:已砌筑部位有狗洞或缝隙,拆开检查可见砂浆不饱满。2)原因:a、砂浆填筑不饱满;b、灰缝宽度不够;c、没有分层卧砌。3)预防措施:(八)采用铺浆法施

10、工,两块石头之间填浆饱满;(b)分层卧砌,内外搭接;(C)每片砌筑作业区安排专职质检员旁站检查,包质量包进度,负责到底。做好现场记录,出现问题,追究质检员的责任。4.4砌石质量检查1)砌石的砌体强度必须符合施工图纸的要求。2)砌健密实,无架空,漏浆现象。3)砌体外表砌缝宽度满足规定要求。4.5水泥砂浆勾缝1)勾缝砂浆采用细砂和较小的水灰比,灰砂比控制在1:11:2之间。2)砂浆采用P42.5以上普通硅酸盐水泥。3)清缝在砌筑24h后进行,勾健前将槽缝冲洗干净,不残留灰渣和积水,并保持缝面湿润。4)勾缝砂浆单独拌制,严禁与砌体砂浆混用。5)当勾缝完成和砂浆终凝后,砌体外表刷洗干净,至少用浸湿物覆

11、盖保持21d,在养护期间,经常洒水,使砌体保持湿润,防止碰撞和振动。4.6反滤、排水工程施工1)铺反滤层前,将基面用挖除法整平,对个别低洼局部,采用与基面相同土料或反滤层第一层滤料填平。2)反滤层铺筑符合以下要求:(1)铺筑前做好场地排水、设好样桩、备足反滤料;(2)不同粒径组的反滤料层厚必须符合设计要求;(3)应由底部向上按设计结构层要求逐层铺设,并保证层次清楚,互不混杂,不得从高处顺坡倾倒。3)分段铺筑时,应使接缝层次清楚,不得发生层间错位、缺断、混杂等现象。4)已铺筑反滤层的工段,及时铺筑上层砌石,严禁踩踏。5)下雪天停止铺筑,雪后复工时,严防冻土、冰块和积雪混入料内。5、质量控制与验收

12、5.1质量控制1)检查浆砌石体的施工操作和质量,是否符合有关标准的规定;2)检查变形缝施工和止水结构制作,是否符合设计要求;3)砌石外观质量合格标准,按下表规定检测。检查工程允许偏差mm)或规定要求检查频率检查方法轴线偏差40每20延米测不少于2点用经纬仪测墙顶高程干砌石墙(堤)0+50每20延米测不少于2点用水准仪测浆砌石墙(堤)0+40混凝土墙(堤)。+30墙面垂直度干砌石墙(堤)0.5%每20延米测不少于2点用吊垂线和皮尺量浆砌石墙(堤)0.5%混凝土墙(堤)0.5%墙顶厚度各类砌筑墙(堤)TO+20每20延米测不少于2处用钢卷尺量表面平整度干砌石墙(堤)50每20延米测不少于2处用2m

13、靠尺和钢卷尺量浆砌石墙(堤)25混凝土墙(堤)105.2验收1)分部工程完成后及时进行验收。隐蔽工程验收可分段进行,完工一段验收一段,未经验收,不进行下一道工序施工。2)分部工程验收的图纸、资料和成果按竣工验收的标准制备。3)工程完工后,提交经工地技术负责人签署的以下文件和资料:(1)竣工图纸;(2)施工中有关设计变更的说明和记录;(3)施工单位的试验、测量原始资料和成果及主要筑堤材料的质量保证书;(4)质量事故记录、分析资料及处理结果;(5)单元工程质量评定表;隐蔽工程检查记录、照片或摄像资料;(6)工程质量自检报告;(7)施工总结报告和清单;(8)施工大事记。4)竣工验收合格后,将所有资料整理成册,移交工程管理单位,并抄报有关部门备查。6冬雨季施工措施6.1、 雨季施工措施雨天施工时,做好天气预报,在小雨时施工,注意随时调整砂浆配合比,当降雨量大于IOmm/h时,停止施工,并做好砌石外表防护。无防雨棚的仓面,遇大雨立即停止施工,妥善保护外表,雨后先排除积水,并及时处理受雨冲刷部位。6.2、 冬季施工措施冬天施工时,当当最低气温在05。C时,砌筑作业注意外表覆盖保护,当最低气温在0或最高气温超过30。C时,停止砌筑。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
