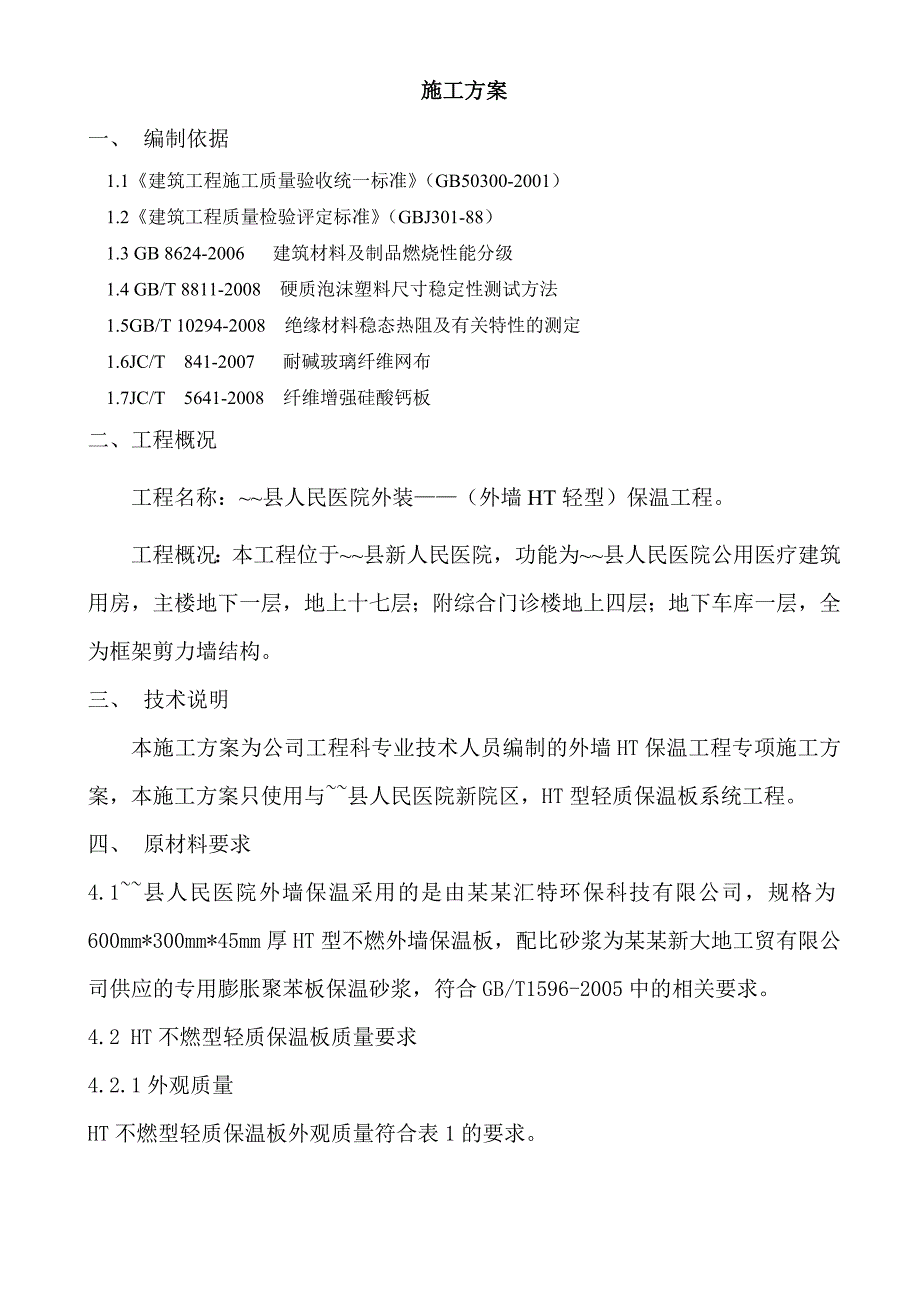

1、HT不燃型轻质(保温板)外墙保温系统施工方案某某饰工程有限公司某某-10-05施工方案一、 编制依据 1.1建筑工程施工质量验收统一标准(GB50300-2001)1.2建筑工程质量检验评定标准(GBJ301-88)1.3 GB 8624-2006 建筑材料及制品燃烧性能分级1.4 GB/T 8811-2008 硬质泡沫塑料尺寸稳定性测试方法1.5GB/T 10294-2008 绝缘材料稳态热阻及有关特性的测定1.6JC/T 841-2007 耐碱玻璃纤维网布1.7JC/T 5641-2008 纤维增强硅酸钙板二、工程概况工程名称:县人民医院外装(外墙HT轻型)保温工程。工程概况:本工程位于县

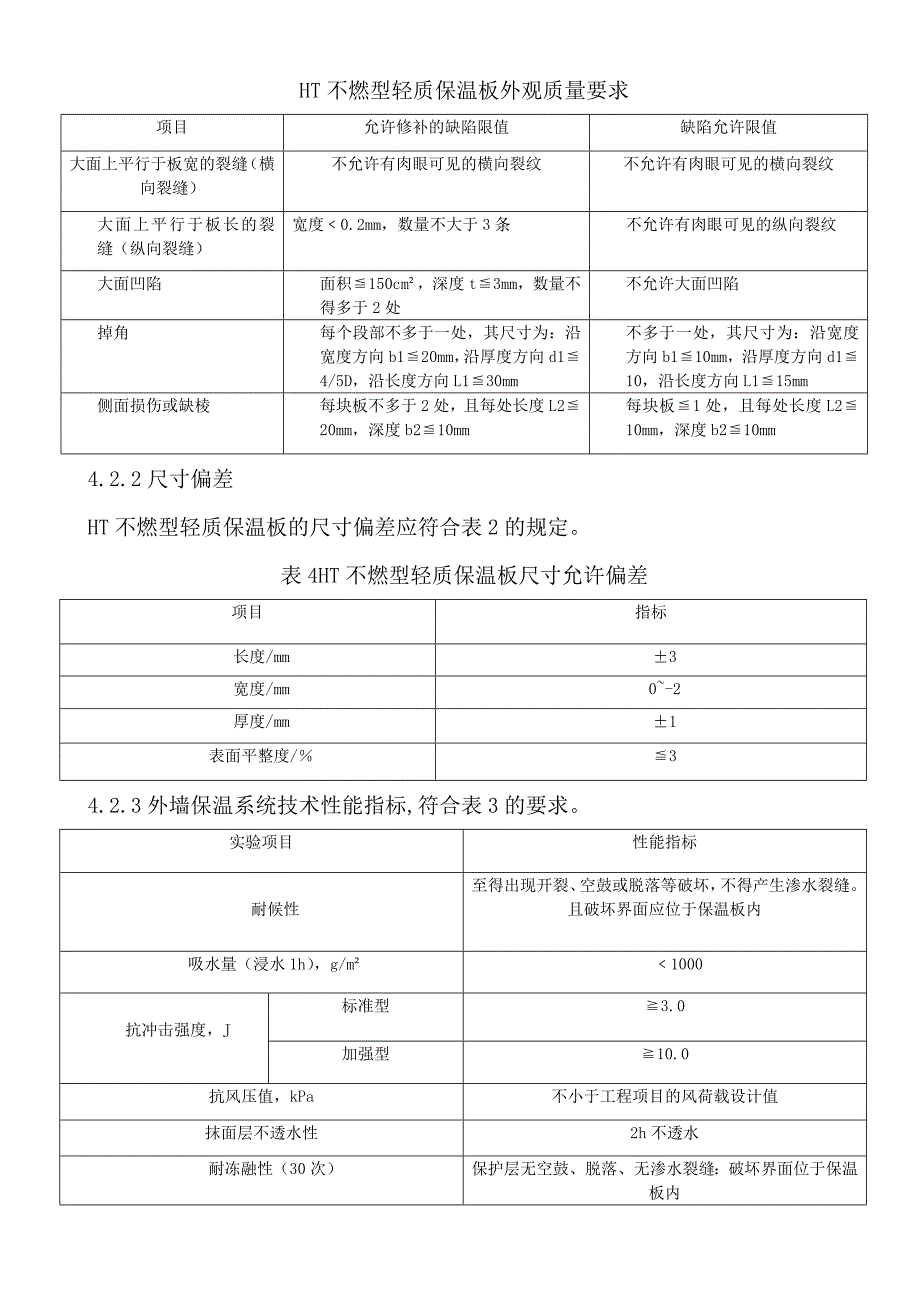

2、新人民医院,功能为县人民医院公用医疗建筑用房,主楼地下一层,地上十七层;附综合门诊楼地上四层;地下车库一层,全为框架剪力墙结构。三、 技术说明本施工方案为公司工程科专业技术人员编制的外墙HT保温工程专项施工方案,本施工方案只使用与县人民医院新院区,HT型轻质保温板系统工程。四、 原材料要求4.1县人民医院外墙保温采用的是由某某汇特环保科技有限公司,规格为600mm*300mm*45mm厚HT型不燃外墙保温板,配比砂浆为某某新大地工贸有限公司供应的专用膨胀聚苯板保温砂浆,符合GB/T1596-2005中的相关要求。4.2 HT不燃型轻质保温板质量要求4.2.1外观质量HT不燃型轻质保温板外观质量

3、符合表1的要求。HT不燃型轻质保温板外观质量要求项目允许修补的缺陷限值缺陷允许限值大面上平行于板宽的裂缝(横向裂缝)不允许有肉眼可见的横向裂纹不允许有肉眼可见的横向裂纹大面上平行于板长的裂缝(纵向裂缝)宽度0.2mm,数量不大于3条不允许有肉眼可见的纵向裂纹大面凹陷面积150cm,深度t3mm,数量不得多于2处不允许大面凹陷掉角每个段部不多于一处,其尺寸为:沿宽度方向b120mm,沿厚度方向d14/5D,沿长度方向L130mm不多于一处,其尺寸为:沿宽度方向b110mm,沿厚度方向d110,沿长度方向L115mm侧面损伤或缺棱每块板不多于2处,且每处长度L220mm,深度b210mm每块板1处

4、,且每处长度L210mm,深度b210mm4.2.2尺寸偏差HT不燃型轻质保温板的尺寸偏差应符合表2的规定。表4HT不燃型轻质保温板尺寸允许偏差项目指标长度/mm3宽度/mm0-2厚度/mm1表面平整度/34.2.3外墙保温系统技术性能指标,符合表3的要求。实验项目性能指标耐候性至得出现开裂、空鼓或脱落等破坏,不得产生渗水裂缝。且破坏界面应位于保温板内吸水量(浸水1h),g/m1000抗冲击强度,J标准型3.0加强型10.0抗风压值,kPa不小于工程项目的风荷载设计值抹面层不透水性2h不透水耐冻融性(30次)保护层无空鼓、脱落、无渗水裂缝:破坏界面位于保温板内水蒸气湿流密度,g/(m.h)0.

5、85热阻复合墙体热阻符合设计要求五、 墙体系统的基本构造基层墙体 保温系统的基本构造 砂浆层保温层固定件保护层饰面层钢筋混凝土墙混凝土空心砌块墙粘土多孔砖墙粘土砖墙加气混凝土墙基层墙体应符合国家标准;砂浆粘结剂混合物,涂敷板时厚度为 5mm-7mm,视墙面平整度而定,与墙面的粘贴厚度为2mm-4mm;HT型轻质保温板,其它指标符合国家规定。 隔热膨胀锚固钉 面层砂浆混合物,加耐碱玻璃纤维网格布,涂敷厚度约为3-5mm ; 外墙干挂石材 的建筑外饰面构造。 5.1施工工艺5.1.1施工范围:县人民医院新院区以HT无机轻质保温板为保温芯材,保温胶粘剂为粘结料、保温抹面胶浆为罩面层,耐碱网格布为增强

6、材料,并辅以锚固钉进行锚固的系统。5.1.2产品材料要求:所有材料技术性能均应满足国家相关标准。5.1.3施工要求:施工环境温度5以上。5.2施工条件5.2.1 基层墙面及找平层应干燥并已验收合格。外墙骨架石材幕骨架焊接完成。5.2.2 如果墙面达不到相关标准要求,就用水泥砂浆找平,墙面平整度2mm、垂直角3mm,阴阳角方正。5.2.3施工现场环境温度和找平层表面温度,在施工中及施工后 24 小时内部不得低于 5 ,风力不大于 5 级。5.2.4施工面应避免阳光直射,必要时在吊篮上设临时遮阳设施。 5.2.5雨天施工时,应采取有效措施,防止雨水冲刷墙面。5.2.6墙身施工过程中,所采取的保护措

7、施。 5.2.7作业现场应通水通电,并保持作业环境清洁。 5.2.8对既有建筑墙体进行保温节能改造时,当外墙原有饰面不能被彻底消除时,宜采用机械锚固方式和粘结方式共同固定HT无机保温不燃板。外墙原有饰面是涂料的,在单位面积上必须清除60%以上,并用机械锚固方式和粘结方式固定,且机械锚固点每平方不少于4个,每块不少于2个。 5.3主要施工工具电热丝切割器、开槽器、劈纸刀、螺丝刀、剪刀、钢据条、墨斗、棕刷、粗沙纸、电动搅拌器、塑料搅拌桶、冲击钻、电锤、抹子、压子、阴阳角抿子、托线板、2m 靠尺等。5.4样块检测正式施工进行前 3 天须在墙面上,粘一块 600mm 300mm45mm 样块,以检测墙

8、面的抗拉力和所使用的水泥的性能,符合指标后,才可正式施工。5.5施工工序图六、 施工流程6.1基层墙面施工前处理6.1.1基层表面应清洁,无油污、脱模剂、涂料、风化物、污垢、泥土等物。6.1.2基层墙体过干时,应喷水湿润。喷水宜在贴无机保温板前根据不同基层材料适时进行,宜使用喷浆泵或是喷雾器喷水,不可喷水过量,不得向墙面泼水。6.1.3基层墙体检查处理,应按隐藏工程施工管理程序办理有关手续。6.2吊垂直、弹控制线6.21从顶层用大线坠吊垂直,复测钢垂线的垂直度,绷铁丝找规矩,横向水平线可依据楼层标高或施工+500mm线维水平基准线进行交圈控制。6.2.2门窗、阳台、明柱、腰线等看面都要横平竖直

9、,根据调垂直通线及保温厚度,每步架大角两侧弹上控制线,再拉水平通线做标志快。6.3粘结砂浆的配制6.31应严格按规定的配比在现场进行,严禁添加其他材料。应根据气候情况,掌握粘结砂浆的粘稠度,严格控制水的加入量,并应以滴注等缓慢方法加入适量的水。6.32每次配制的粘结砂浆不宜过多,视不同环境温度条件下控制在产品说明中规定的时间内用完。6.4 HT无机保温板粘贴6.4.1 根据设计要求,在外墙散水标高弹好散水水平线,当需设置系统变形缝时,应在墙面相应位置弹出变形缝及宽度线,标出HT无机保温板粘结位置,并应视墙面洞口分布进行HT无机保温板排版、基层上弹线。6.4.2 粘贴HT无机保温板前,应按平整度

10、和垂直度要求挂线:并首先进行系统的起终端的翻包或包边施工。6.4.3 安装HT保暖板(1)标准HT保温板板面尺寸为300mm600mm。非标准板按实际需要的尺寸加工,板可用切割器切割。尺寸允许偏差为1.5mm,大小面垂直。(2)网格布翻包:伸缩缝两侧、孔洞边的保温板上预贴窄幅网格布,具体做法见构造详图。(3)HT保温板粘贴应采用满粘法,胶粘剂满涂,不得有漏粘现象。(4)涂好后应立即将HT保温板贴在墙面上,以防止胶粘剂成膜失去站街作用。(5)HT保温板粘贴在墙上时,应用2m靠尺压平操作,保证其平整度和粘贴牢固。板与板之间要挤紧,板缝不得有碰头灰。每贴完一块,应及时清除挤出的胶粘剂、板间不留间隙。

11、(6)HT保温板应水平粘贴,保持连续结合,而且上下两排板宜属相错缝板长1/2。(7)在墙体阴阳角处,应先排好尺寸,裁切保温板,使其粘贴时垂直交错互锁,保证拐角处顺直且垂直。(8)在粘贴窗框四周的阳角和外墙阳角时,应先做出基准线,作为控制阳角上下竖直的依据。(9)若因板面方正或裁切不直行程缝隙或板与板缝隙超过1.5mm,应用发泡胶进行处理,并打磨平整。6.4.4 粘贴HT无机保温板时应注意一下事项:操作应迅速,在HT无机保温板安装就位之前,粘结砂浆不得有结皮。HT无机保温板的接缝应紧密,且平齐。仅在HT无机保温板边需要翻包网格布时,才可以再HT无机保温板的侧面涂抹粘结砂浆,其他情况下均不得再HT

12、无机保温板侧面涂抹粘结砂浆,或挤入粘结砂浆,以免引起开裂。打磨墙面的动作应轻柔的圆周运动,不得沿着与HT无机保温板接缝平行的方向打磨。HT无机保温板施工完毕后,至少需要静置24h,才能进行下一道工序的施工,以防止HT无机保温板移动,减弱板材与基层墙体的粘结强度。6.5锚固件安装6.5.1定位:保温板粘贴在墙体之后,确定锚固件位置。6.5.2钻孔:穿过已就位的保温板,按规定尺寸钻孔(入墙实际钻孔深度应在5cm以上)6.5.3置入:将金属钉套在塑料管上,直接插于打好的钉孔并固定使圆盘与保温板靠紧。每块600*300*45mm厚HT无机轻质保温板锚栓数量为4个。6.5.4玻璃纤维(网格布)铺设,嵌入

13、抗裂砂浆之内。6.5.5涂抹面砂浆前,应先检查HT无机保温板是否干燥,表面是否平整,并去除板面的有害物质,杂质或表面编制部分。6.5.6标准网的铺设,用不锈钢墨子在HT无机保温板表面均匀涂抹一道厚度为1-2mm的抹面砂浆(面积略大于一块网格布的范围),立即将玻璃纤网压入抹面砂浆中,待砂浆干硬至可碰触,再抹上第二道抹面砂浆,厚度为2-3mm直至全部覆盖玻纤网处两道砂浆中的中间位置。6.5.7玻纤网的铺设应自上向下,沿着外墙一圈一圈铺设。6.5.8当遇到门洞口时,应在洞口四角沿45度方向补贴一块标准网,以防止断裂。6.5.9铺设玻璃纤网时注意一下几点:不得在雨中铺设玻璃纤维网格布:标准网间相互搭接

14、100mm,分段施工时应预留搭接长度,加强网间须对接,其对接处应紧密对接:在转角部位,标准网应是连续的并从每边双向绕角后包墙的宽度不小于200mm,加强网应顶角对接布置:铺设网格布时,网格布的弯曲面朝向墙面,并从中央向四周用抹子抹平,直至网格布完全嵌入抹面砂浆内,目测无任何可分辨的网格布纹路,若有裸露的玻璃纤网,应在抹适量的抹面砂浆进行修补。全部抹面砂浆和网格布铺设完毕后,不得挠动,至少静置养护24h,才可进行下道工序的施工,在寒冷的潮湿气候条件下,还应适当延长养护时间。对已经完工的部分,应采取适当措施,避免雨水的渗透和冲刷。七、 其它注意事项7.1 施工中各专业工种应紧密配合,合理安排工序,严禁颠倒工序作业。7.2 对抹完聚合物砂浆的保温墙体,不宜随意开洞,如确实需要,应在墙体保护达到设计强度后,方可进行,安装物件后应立即修补恢复原状。7.3 夏季施工,应适当安排作业时间,尽量避开日光暴晒时段。7.4 拌混
