外墙外保温施工方案.doc

上传人:p** 文档编号:994214 上传时间:2024-06-09 格式:DOC 页数:18 大小:326.47KB
下载 相关 举报
外墙外保温施工方案.doc_第1页
第1页 / 共18页
外墙外保温施工方案.doc_第2页
第2页 / 共18页
外墙外保温施工方案.doc_第3页
第3页 / 共18页
外墙外保温施工方案.doc_第4页
第4页 / 共18页
外墙外保温施工方案.doc_第5页
第5页 / 共18页
外墙外保温施工方案.doc_第6页
第6页 / 共18页
外墙外保温施工方案.doc_第7页
第7页 / 共18页
外墙外保温施工方案.doc_第8页
第8页 / 共18页
外墙外保温施工方案.doc_第9页
第9页 / 共18页
外墙外保温施工方案.doc_第10页
第10页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《外墙外保温施工方案.doc》由会员分享,可在线阅读,更多相关《外墙外保温施工方案.doc(18页珍藏版)》请在第壹文秘上搜索。

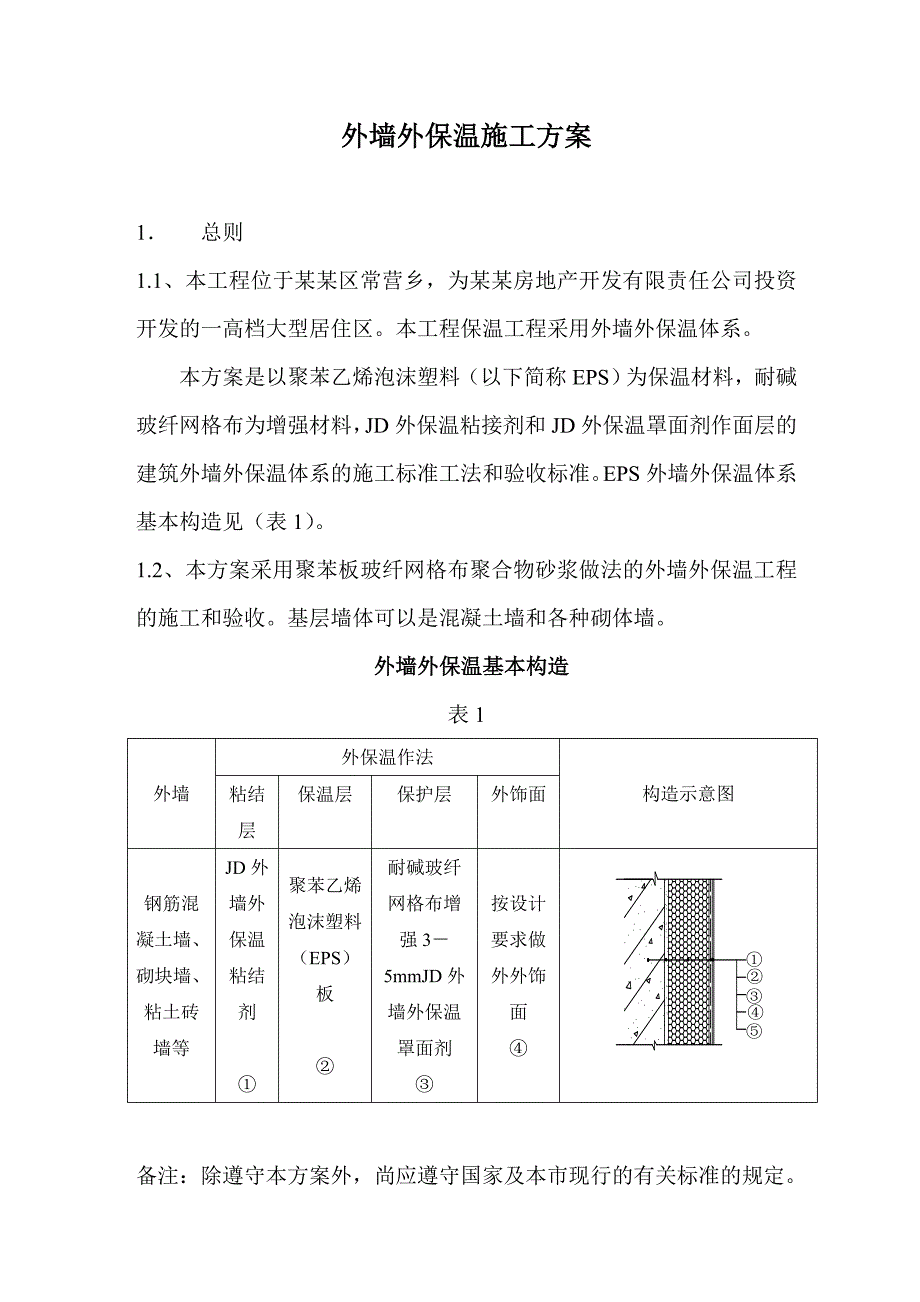

1、某某 居 住 区 一 期 工 程外墙外保温工程施 工 方 案外墙外保温施工方案1 总则1.1、本工程位于某某区常营乡,为某某房地产开发有限责任公司投资开发的一高档大型居住区。本工程保温工程采用外墙外保温体系。 本方案是以聚苯乙烯泡沫塑料(以下简称EPS)为保温材料,耐碱玻纤网格布为增强材料,JD外保温粘接剂和JD外保温罩面剂作面层的建筑外墙外保温体系的施工标准工法和验收标准。EPS外墙外保温体系基本构造见(表1)。1.2、本方案采用聚苯板玻纤网格布聚合物砂浆做法的外墙外保温工程的施工和验收。基层墙体可以是混凝土墙和各种砌体墙。 外墙外保温基本构造表1外墙外保温作法构造示意图粘结层保温层保护层外

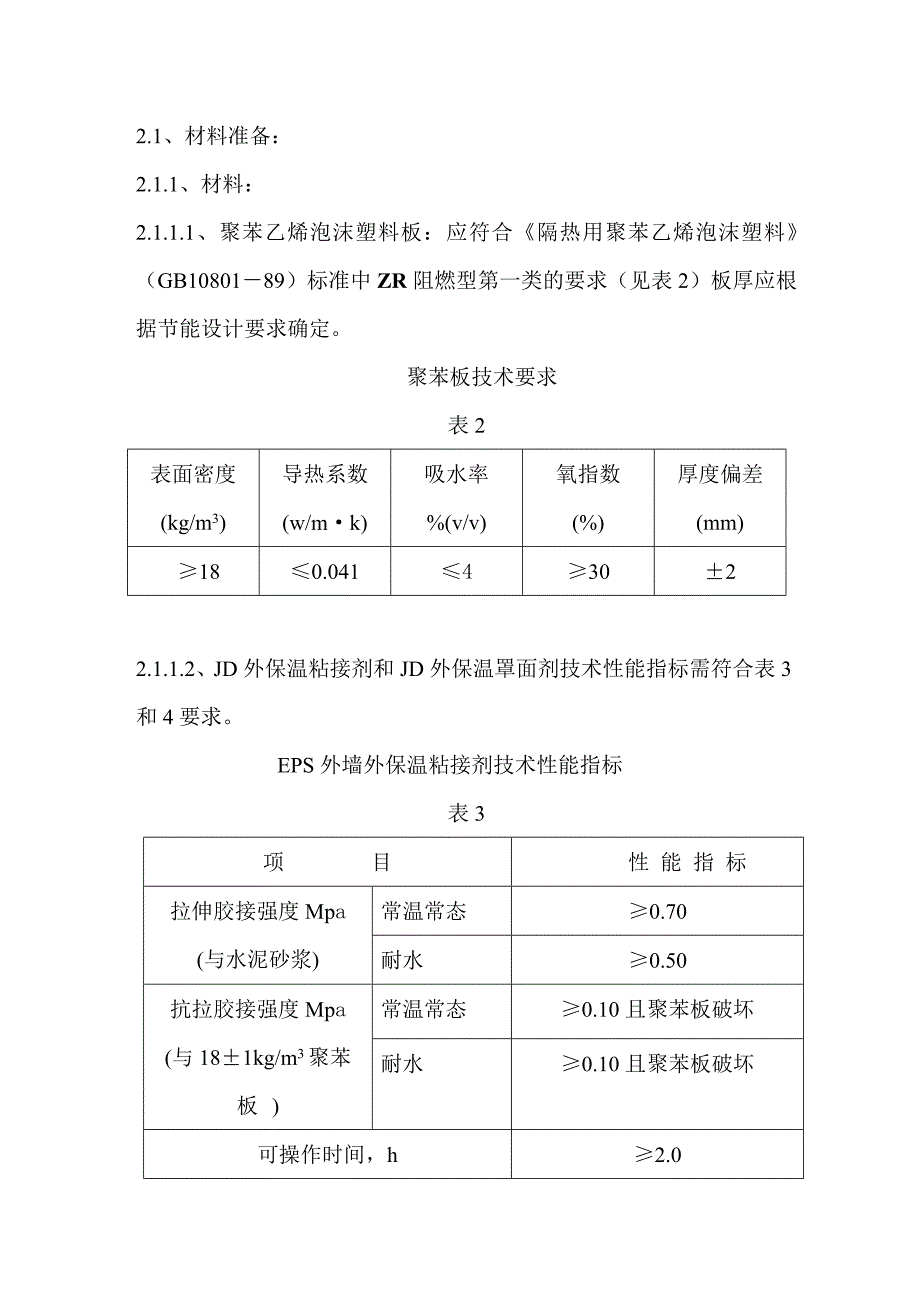

2、饰面钢筋混凝土墙、砌块墙、粘土砖墙等JD外墙外保温粘结剂聚苯乙烯泡沫塑料(EPS)板耐碱玻纤网格布增强35mmJD外墙外保温罩面剂按设计要求做外外饰面备注:除遵守本方案外,尚应遵守国家及本市现行的有关标准的规定。2.1、材料准备:2.1.1、材料:2.1.1.1、聚苯乙烯泡沫塑料板:应符合隔热用聚苯乙烯泡沫塑料(GB1080189)标准中ZR阻燃型第一类的要求(见表2)板厚应根据节能设计要求确定。 聚苯板技术要求表2表面密度(kg/m3)导热系数(w/mk)吸水率%(v/v)氧指数(%)厚度偏差(mm) 180.04143022.1.1.2、JD外保温粘接剂和JD外保温罩面剂技术性能指标需符合

3、表3和4要求。EPS外墙外保温粘接剂技术性能指标表3项 目性 能 指 标拉伸胶接强度Mpa(与水泥砂浆)常温常态 0.70耐水 0.50抗拉胶接强度Mpa(与181kg/m3聚苯板 )常温常态 0.10且聚苯板破坏耐水 0.10且聚苯板破坏可操作时间,h2.0 外墙外保温罩面剂性能指标表4项 目性能指标拉伸胶接强度Mpa(与水泥砂浆)常温常态 0.70耐水 0.50耐冻融0.50抗拉胶接强度Mpa(与181kg/m3 膨胀聚苯板 )常温常态 0.10且聚苯板破坏耐水 0.10且聚苯板破坏耐冻融 0.10且聚苯板破坏可操作时间,h 2.0柔韧性水泥基:28压折比(抗压强度/抗折强度)3无水泥基:

4、开裂应变0.015抗裂性(厚度5mm以下)无裂纹2.1.1.3、耐碱玻纤维网格布(以下简称网格布):其技术要求见表5。表5 网孔中心距 (mm)含塑量(%) 断裂应变(%)单位面积质量(g/m2)耐碱断裂强力保留值(N/50)46 2051607502.1.1.4、嵌缝材料:建筑密封膏,应符合建筑密封膏(JC482484-92)标准要求。2.1.1.5、发泡聚乙烯圆棒:用于填塞膨胀缝,作密封膏的隔离材料,其直径按缝宽的1.3倍选用。2.1.1.6、机械锚固件:尼龙胀栓(根据聚苯板的设计厚度采用不同规格)2.1.2、工具:壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、棕刷、电动搅拌器、冲击钻、抹子、

5、打磨抹子、压子、阴阳角抿子、托线板、2m靠尺等。2.2、施工条件:2.2.1、外墙和外门窗口施工及验收完毕,基面达到建筑工程质量检验评定标准(GBJ301-88)中第五章第三节“混凝土工程”中对多层大模或第六章第一节“砌块工程”中对清水墙的要求。2.2.2、操作地点环境温度和基底温度不低于5;风力不大于5级,雨天不能施工。2.2.3、清除施工基层上的浮灰、疏松物、油污和其他废弃物。油污用10NaOH溶液擦洗并用清水冲净。3、施工工艺3.1、施工程序3.1.1、本作法按下列程序施工:基 面 准 备测量、放线粘 聚 苯 板抹底层罩面砂浆(安装锚固件)粘贴翻包玻纤网格布配 胶 粘 剂材 料 准 备挂

6、 基 准 线修 整、验 收抹面层罩面砂浆外 饰 面压入翻包及增强玻纤网格布贴玻纤网格布压入砂浆打磨、修理、隐检3.2、施工要点:3.2.1、结构墙体基面必须清理干净,并检验墙面平整度和垂直度。用2m靠尺检查,最大偏差不大于5mm,超差部分应剔凿或用聚合物水泥砂浆修补平整。对旧房节能改造,应彻底清理不利于粘贴聚苯板的原外墙面层,用水泥砂浆修补缺馅,加固找平。3.2.2、根据图纸要求,在墙面弹出外门窗控制线、膨胀缝线及膨胀缝宽度线等。3.2.3、外保温墙面粘贴面砖,石材等重质材料宜采用胀栓固定镀锌钢丝网抹灰或石材干挂。3.2.4、粘贴聚苯板:3.2.4.1、聚苯板切割:用电热丝切割器或裁纸刀切割,

7、标准板面尺寸为1200mm600mm,对角线及板厚误差2mm,非标准板按实际需要的尺寸加工,尺寸允许偏差为2mm,大小面垂直。3.2.4.2、粘接剂配制:将粘接剂直接加水(1:0.210.24)搅拌均匀后静置3分钟,一次配制量以1小时内用完为宜,若使用中有过干现象出现,可适当加水再次搅匀使用。3.2.4.3、膨胀缝线两侧及边缘处的聚苯板上预贴250mm宽包底网格布。3.2.4.4、用粘接剂在聚苯板面四周涂抹一圈粘接剂,宽50mm;板心按梅花形布设粘接点,间距150mm-200mm,直径100mm(见附详图)3.2.4.5、抹完粘接剂后,立即将板立起就位粘贴,粘贴时应轻揉、均匀挤压,并随时用托线

8、板检查垂直平整,板与板间挤紧,碰头缝处不留粘接剂。粘贴聚苯板时应做到上下错缝,每贴完一块板,应及时清除挤出的粘接剂,板间不留间隙,如出现间隙,应用相应宽度的聚苯板填塞。阳角处相邻的墙面所粘聚苯板应交错连接(见附详图)3.2.4.6、需采用机械锚固时,按附图所示使用尼龙涨栓进行加固;涨栓规格根据聚苯板的不同设计厚度,采用不同规格(8100,10115,10135,10160等);涨栓要求栓尖全部打入基材;(贴面砖时采取加强锚固方式)3.2.4.7、聚苯板接缝不平处应用打磨抹子磨平,打磨动作宜为轻柔的圆周运动。磨平后应用刷子将碎屑清理干净。3.2.4.8、若设计有要求,在聚苯板上拉出装饰缝。3.2

9、.5、抹弹性聚合物砂浆底层: 聚苯板粘贴24小时后,即可进行下一步的操作3.2.5.1、配制EIFS弹性抹面砂浆:将JD罩面剂粉体加水(1:0.210.24)搅拌均匀,一次配制量以1小时内用完为宜,若使用中有过干现象出现,可适当加水再次搅匀使用。3.2.5.1、在聚苯板表面均匀涂抹一层配制好的抹面砂浆2 33.2.6、贴网格布3.2.6.1、门窗洞口如不靠膨胀缝,沿45度角方向各加一层400mm 200mm网格布进行加强,加强部位于大面网格布下面(见附详图)3.2.6.2、将大面网格布沿水平方向绷平,用抹子由中间向上、下两边将网格布抹平,将其压入底层抹面砂浆,网格布左右搭接宽度不小于100mm

10、,上、下搭接宽度不小于80mm,不得使网格布皱褶,翘边,严禁出现网格布松弛不紧、错位、倾斜、网布外鼓、褶皱等现象。在阳角处还需局部加铺400mm网格布一道(见附详图)。3.2.6.3、膨胀缝处网格布应断开,但装饰缝处网格布不得搭接和断开。3.2.6.4、阴角及窗口作法见附详图。3.2.7、抹外保温罩面剂:3.2.7.1、抹面层弹性聚合物砂浆,抹灰厚度以盖住网格布为准,约12mm。3.2.7.2、首层墙面应在聚合物砂浆外加一层网格布,再抹一层1-2mm厚面层聚合物水泥砂浆,以提高抗冲击能力。3.2.8、适时起出分隔木条,并修整两侧砂浆面层。3.2.9、膨胀缝、变形缝、装饰缝作法:3.2.9.1、

11、膨胀缝作法:在膨胀缝处填塞发泡聚乙烯圆棒,其直径应为膨胀缝宽的1.3倍左右,分两次勾填嵌缝膏,深度为缝宽的50%,(见附详图)3.2.9.2、变形缝及装饰缝作法见附详图。3.2.10、装饰线角作法:铺设在装饰件(线)的标准网布周边应甩出80mm以上与相邻墙面标准网布搭接;铺设在装饰件(线)上的标准网布被切坏时,必须在切口上加一新网布,新旧网布之间的最小搭接长度为80mm。4、质量标准:4.1、保证项目:4.1.1、聚苯板、网格布的规格和各项技术指标,粘接剂、聚合物砂浆的配制原料的质量,必须符合本方案及有关标准的要求。检验方法:检查出厂合格证或进行复检。4.1.2、聚苯板必须与墙面粘接牢固,无松

12、动和虚粘现象。检查数量:按楼每20m长抽查一处(每处3延米长),但不小于3处,检查方法,观察和用手推拉检查。4.1.3、外保温罩面剂与聚苯板必须粘接牢固,无脱层,空鼓,面层无爆灰和裂缝。检查数量:同4.1.2检查方法:用小锤轻击和观察检查。4.2、基本项目:4.2.1、每块聚苯板与墙面的总粘接面积,首层不得小于60%,其它层不得小于30%。检查数量:按楼层每20m长抽查一处,但不小于3处,每处检查不小于2块。检查方法:尺量检查取其平均值。注:检查应在粘接剂凝结前进行。4.2.2、尼龙胀塞尖全部进入结构墙体。检查数量:同4.2.14.2.3、聚苯板安装应上下错缝。各聚苯板间应挤紧拼严,不得有碰头

13、灰。超出2的缝隙应用聚苯薄片填塞。检查数量:同4.2.1检查方法:观察检查。4.2.4、网格布应横向铺设,压贴密实,不能有空鼓、皱折、翘曲、外露等现象,搭接宽度左右不得小于100mm,上下不得小于80mm。检查数量:同4.2.1。检查方法:观察及尺量检查。4.2.5、外保温罩面剂保护层总厚度宜为3 5mm,首层宜为5 7mm。 检查数量:同4.2.1。 检查方法:尺量检查。 注:检查应在粘结剂凝结前进行。4.3、允许偏差项目:4.3.1、聚苯板粘贴允许误差应符合表5的规定。表5 聚苯板安装的允许偏差及检查方法项次项 目允许偏差(mm)检 查 方 法1表面平整3用2m靠尺和楔形塞尺检查2垂直度每

14、层3用2m托线板检查全高H/1000且不大于20用经纬仪或吊线和尺量检查3阴阳角垂直3用2m托线板检查4阴阳角方正3用200mm方尺检查5接缝高差1.5用直尺和楔形塞尺检查注:h为墙全高;检查数量:同4.2.1。4.3.2、保温墙面层执行国家建筑工程质量检验评定标准(GBJ301-88)第十一章第一节“一般抹灰工程”的规定。5、成品保护措施:5.1.1、施工中各专业工种应紧密配合,合理安排工序,严禁颠倒工序作业。5.1.2、对抹完外保温罩面剂的保温墙体,不得随意开凿孔洞,如确实需要,应在外保温罩面剂达到设计强度后方可进行,安装物件后周围应恢复原状。5.1.3、应防止重物撞击墙面6、其它注意事项

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 保温建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
