外墙抹灰施工方案外装施工方案.doc

上传人:p** 文档编号:994276 上传时间:2024-06-09 格式:DOC 页数:10 大小:40KB
下载 相关 举报
外墙抹灰施工方案外装施工方案.doc_第1页
第1页 / 共10页
外墙抹灰施工方案外装施工方案.doc_第2页
第2页 / 共10页
外墙抹灰施工方案外装施工方案.doc_第3页
第3页 / 共10页
外墙抹灰施工方案外装施工方案.doc_第4页
第4页 / 共10页
外墙抹灰施工方案外装施工方案.doc_第5页
第5页 / 共10页
外墙抹灰施工方案外装施工方案.doc_第6页
第6页 / 共10页
外墙抹灰施工方案外装施工方案.doc_第7页
第7页 / 共10页
外墙抹灰施工方案外装施工方案.doc_第8页
第8页 / 共10页
外墙抹灰施工方案外装施工方案.doc_第9页
第9页 / 共10页
外墙抹灰施工方案外装施工方案.doc_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《外墙抹灰施工方案外装施工方案.doc》由会员分享,可在线阅读,更多相关《外墙抹灰施工方案外装施工方案.doc(10页珍藏版)》请在第壹文秘上搜索。

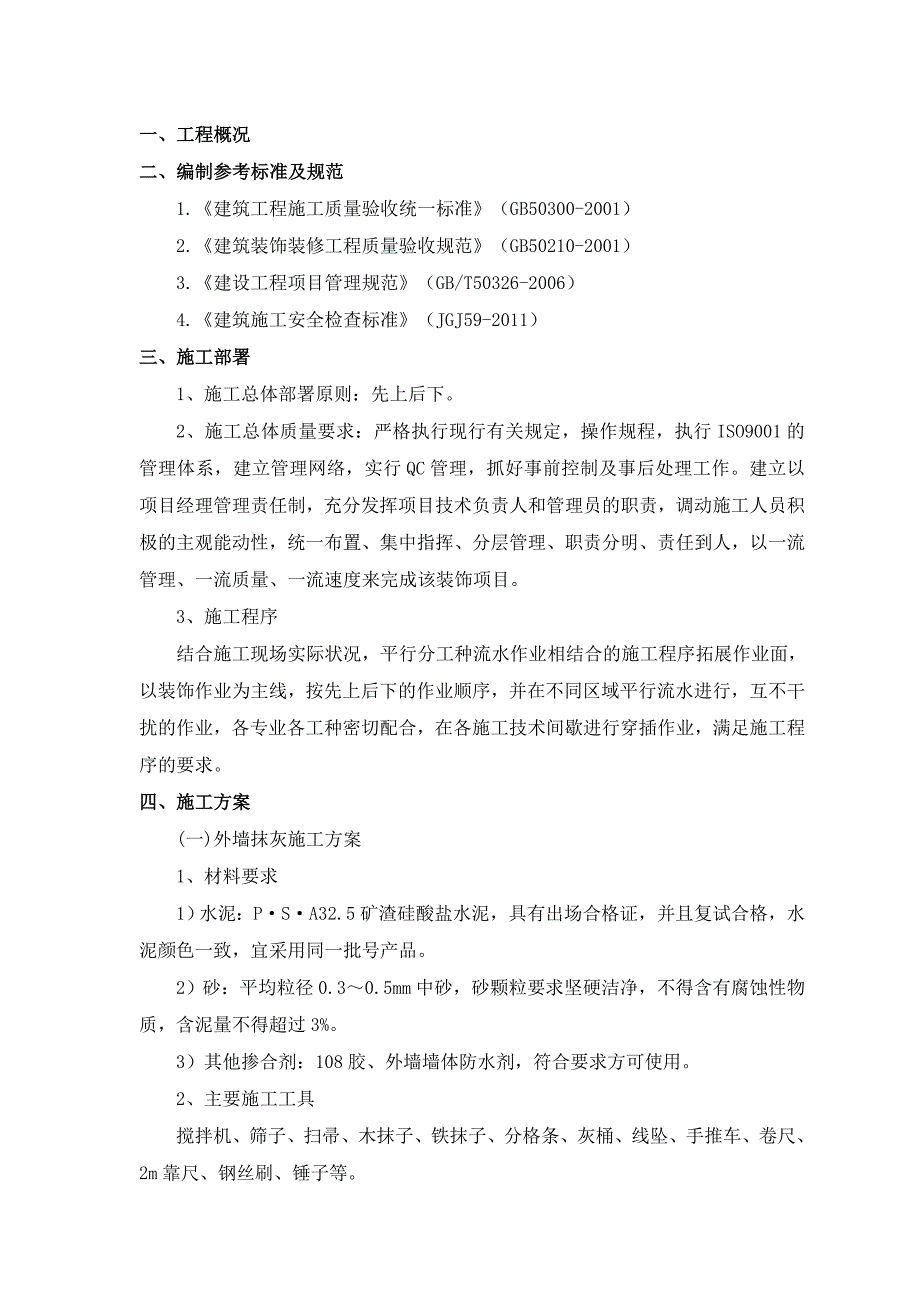

1、一、工程概况二、编制参考标准及规范 1.建筑工程施工质量验收统一标准(GB50300-2001)2.建筑装饰装修工程质量验收规范(GB50210-2001)3.建设工程项目管理规范(GB/T50326-2006)4.建筑施工安全检查标准(JGJ59-2011)三、施工部署1、施工总体部署原则:先上后下。2、施工总体质量要求:严格执行现行有关规定,操作规程,执行ISO9001的管理体系,建立管理网络,实行QC管理,抓好事前控制及事后处理工作。建立以项目经理管理责任制,充分发挥项目技术负责人和管理员的职责,调动施工人员积极的主观能动性,统一布置、集中指挥、分层管理、职责分明、责任到人,以一流管理、

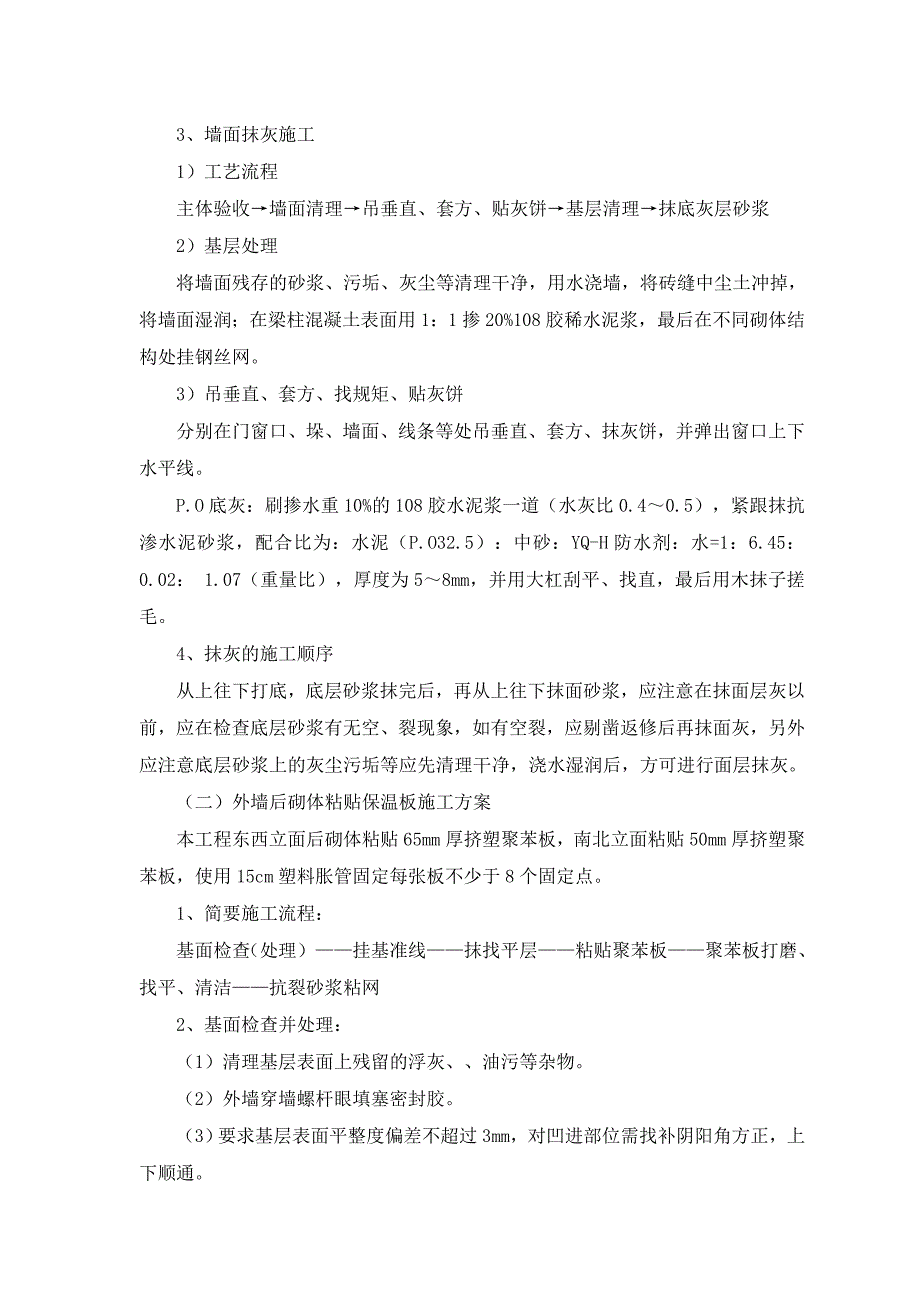

2、一流质量、一流速度来完成该装饰项目。3、施工程序结合施工现场实际状况,平行分工种流水作业相结合的施工程序拓展作业面,以装饰作业为主线,按先上后下的作业顺序,并在不同区域平行流水进行, 互不干扰的作业,各专业各工种密切配合,在各施工技术间歇进行穿插作业,满足施工程序的要求。四、施工方案(一)外墙抹灰施工方案1、材料要求1)水泥:PSA32.5矿渣硅酸盐水泥,具有出场合格证,并且复试合格,水泥颜色一致,宜采用同一批号产品。2)砂:平均粒径0.30.5mm中砂,砂颗粒要求坚硬洁净,不得含有腐蚀性物质,含泥量不得超过3%。3)其他掺合剂:108胶、外墙墙体防水剂,符合要求方可使用。2、主要施工工具搅拌

3、机、筛子、扫帚、木抹子、铁抹子、分格条、灰桶、线坠、手推车、卷尺、2m靠尺、钢丝刷、锤子等。3、墙面抹灰施工1)工艺流程主体验收墙面清理吊垂直、套方、贴灰饼基层清理抹底灰层砂浆2)基层处理将墙面残存的砂浆、污垢、灰尘等清理干净,用水浇墙,将砖缝中尘土冲掉,将墙面湿润;在梁柱混凝土表面用1:1掺20%108胶稀水泥浆,最后在不同砌体结构处挂钢丝网。3)吊垂直、套方、找规矩、贴灰饼分别在门窗口、垛、墙面、线条等处吊垂直、套方、抹灰饼,并弹出窗口上下水平线。P.O底灰:刷掺水重10%的108胶水泥浆一道(水灰比0.40.5),紧跟抹抗渗水泥砂浆,配合比为:水泥(P.O32.5):中砂:YQ-H防水剂

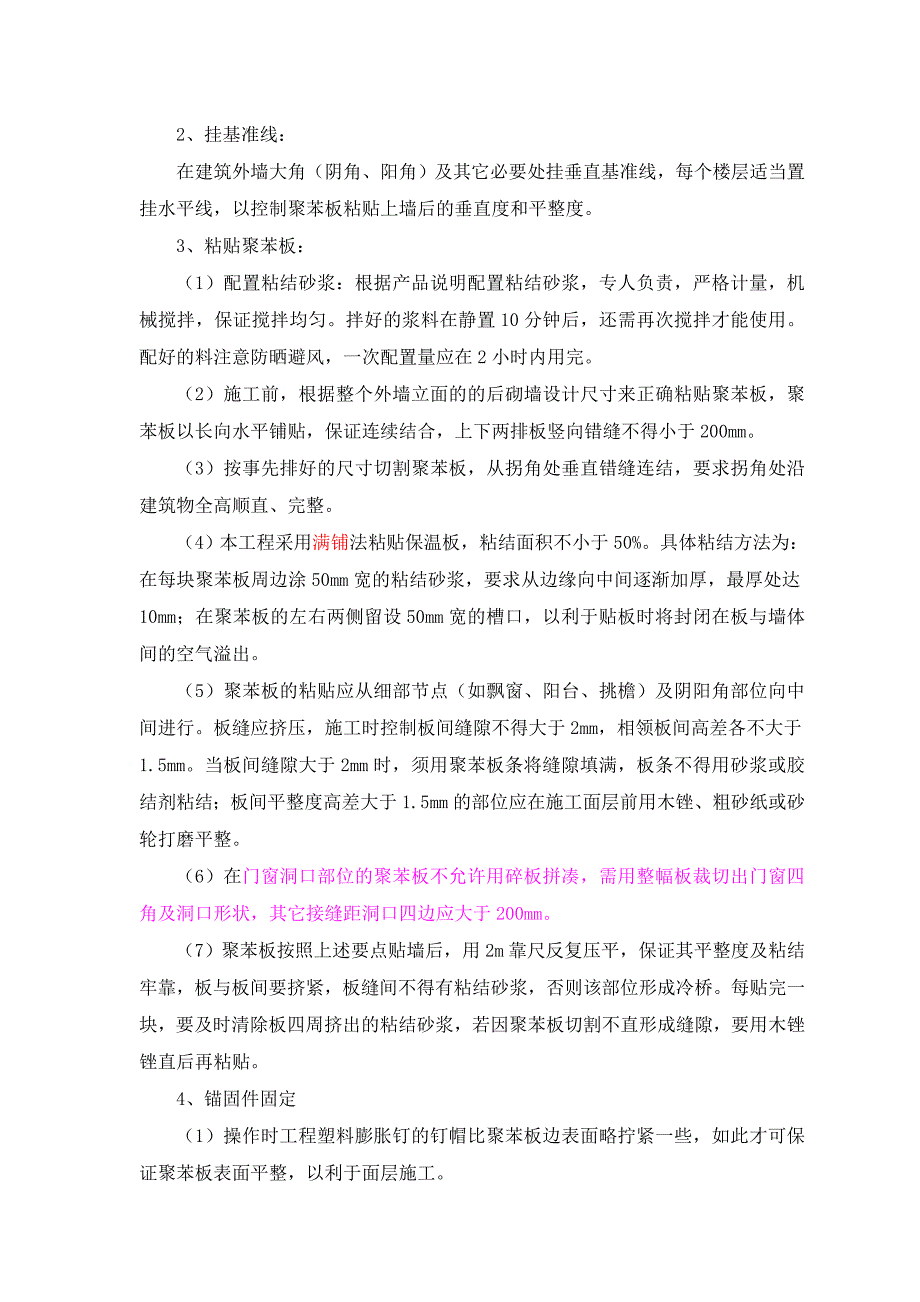

4、:水=1:6.45:0.02: 1.07(重量比),厚度为58mm,并用大杠刮平、找直,最后用木抹子搓毛。4、抹灰的施工顺序从上往下打底,底层砂浆抹完后,再从上往下抹面砂浆,应注意在抹面层灰以前,应在检查底层砂浆有无空、裂现象,如有空裂,应剔凿返修后再抹面灰,另外应注意底层砂浆上的灰尘污垢等应先清理干净,浇水湿润后,方可进行面层抹灰。(二)外墙后砌体粘贴保温板施工方案本工程东西立面后砌体粘贴65mm厚挤塑聚苯板,南北立面粘贴50mm厚挤塑聚苯板,使用15cm塑料胀管固定每张板不少于8个固定点。1、简要施工流程:基面检查(处理)挂基准线抹找平层粘贴聚苯板聚苯板打磨、找平、清洁抗裂砂浆粘网2、基面

5、检查并处理:(1)清理基层表面上残留的浮灰、油污等杂物。(2)外墙穿墙螺杆眼填塞密封胶。(3)要求基层表面平整度偏差不超过3mm,对凹进部位需找补阴阳角方正,上下顺通。2、挂基准线:在建筑外墙大角(阴角、阳角)及其它必要处挂垂直基准线,每个楼层适当置挂水平线,以控制聚苯板粘贴上墙后的垂直度和平整度。3、粘贴聚苯板:(1)配置粘结砂浆:根据产品说明配置粘结砂浆,专人负责,严格计量,机械搅拌,保证搅拌均匀。拌好的浆料在静置10分钟后,还需再次搅拌才能使用。配好的料注意防晒避风,一次配置量应在2小时内用完。(2)施工前,根据整个外墙立面的的后砌墙设计尺寸来正确粘贴聚苯板,聚苯板以长向水平铺贴,保证连

6、续结合,上下两排板竖向错缝不得小于200mm。(3)按事先排好的尺寸切割聚苯板,从拐角处垂直错缝连结,要求拐角处沿建筑物全高顺直、完整。(4)本工程采用满铺法粘贴保温板,粘结面积不小于50%。具体粘结方法为:在每块聚苯板周边涂50mm宽的粘结砂浆,要求从边缘向中间逐渐加厚,最厚处达10mm;在聚苯板的左右两侧留设50mm宽的槽口,以利于贴板时将封闭在板与墙体间的空气溢出。(5)聚苯板的粘贴应从细部节点(如飘窗、阳台、挑檐)及阴阳角部位向中间进行。板缝应挤压,施工时控制板间缝隙不得大于2mm,相领板间高差各不大于1.5mm。当板间缝隙大于2mm时,须用聚苯板条将缝隙填满,板条不得用砂浆或胶结剂粘

7、结;板间平整度高差大于1.5mm的部位应在施工面层前用木锉、粗砂纸或砂轮打磨平整。(6)在门窗洞口部位的聚苯板不允许用碎板拼凑,需用整幅板裁切出门窗四角及洞口形状,其它接缝距洞口四边应大于200mm。(7)聚苯板按照上述要点贴墙后,用2m靠尺反复压平,保证其平整度及粘结牢靠,板与板间要挤紧,板缝间不得有粘结砂浆,否则该部位形成冷桥。每贴完一块,要及时清除板四周挤出的粘结砂浆,若因聚苯板切割不直形成缝隙,要用木锉锉直后再粘贴。4、锚固件固定(1)操作时工程塑料膨胀钉的钉帽比聚苯板边表面略拧紧一些,如此才可保证聚苯板表面平整,以利于面层施工。(2)下列部位需用锚固件加密:阳角、孔洞边缘及窗四周在水

8、平、垂直方向2m范围内需加密,间距不得大于300mm,固定处距基层边缘为60mm。5、聚苯板打磨、找平、清洁:聚苯板表面需用砂纸打磨,打磨动作要求呈圆周方向轻柔旋转,不允许沿着聚苯板接缝平行方向打磨,打磨散落的泡沫碎屑应随时用刷子清除,操作时应戴防护面具。(三)外墙防火隔离带FTC自调温相变节能材料施工方案1、工艺流程:基层处理贴饼分层涂抹FTC材料敷设耐碱玻纤网布检查清理2操作要点:(1)基层处理将板底或混凝土等抹灰面上的杂物清理干净,对于钢筋混凝土结构,应将混凝土上的突出物剔除,并将模板接缝处残余的海绵条或胶带纸等清理干净。将基底上浮尘扫除,用水喷淋,使之湿润。同时应对施工部位的楼地面进行

9、清扫,以利于抹灰后清理抹灰时产生的落地FTC自调温相变节能材料。(2)贴饼厚度控制点采用FTC节能材料设置,大小为20*20,厚度为所需保温层厚度,保温层厚度控制点间距宜为1.5m以内。(3)FTC节能材料分层涂抹1)拌料:用人工按FTC材料:水=1:2(重量比)搅拌均匀成膏状,随拌随用。注意:严禁使用机械搅拌。2)涂抹第一层FTC节能材料。要求厚度不得超过10mm,必须压实,表面留毛面。3)第一层形成初凝后,涂抹第二层,厚度不超过15mm,以此类推,直至设计厚度。注意点:下一层涂抹必须在上一层材料未干燥前进行,同时分层之间必须留毛面。4)分层涂抹时,应适度按压,以确保层与层之间能形成有效粘结

10、,但不可在同一部位来回抹压。在涂抹中,发现有鼓包产生,应及时剔除补抹。 (4)固定钢丝网: 1)固定钉及固定点确定:固定钉选用8mm的膨胀螺栓,长度比FTC层厚度长30-40mm与主体墙连接,固定点的水平、垂直距离为450*500,呈梅花状布置。 2)待第二遍FTC初凝后,先用电锤按点打孔(钻头8mm),进入墙体30-40mm,将钢丝网打开伸平,自上而下竖向铺平,将膨胀螺栓插入孔内,用螺丝刀拧紧,网与网搭接宽度不少与50mm为宜。 3)门窗洞口部位,按从门窗口外沿进入窗框内150mm的尺寸,用剪刀将钢丝网截好,在将钢丝网沿窗外口折成90度后与墙体固定。 4)整体固定完毕后,要求钢丝网平整,紧贴

11、保温材料。 5)阳角处特别注意钢丝网的相互搭接不小于10cm。(5) 敷设耐碱玻纤网布1)FTC材料表面收光时,把耐碱玻纤网布用抹子直接压在材料表面,同时收光,严禁漏铺。2)耐碱玻纤网布敷设时要求平整、无皱褶,顺序搭接,搭接宽度30-50mm;外檐敷设时搭接宽度80-100mm;阳角与保温接茬处压贴100mm宽的耐碱玻纤网布。(5)检查与修整1)基层表面洁净、接茬平整、无抹纹,线角顺直、清晰。2)保温层厚度必须符合设计要求,单点厚度检测不允许出现负偏差。3)保温层与基底以及各构造层之间必须粘结牢固,无脱层、空鼓及裂缝。(6)清理1)墙面涂抹完成后,将施工现场进行及时清理,将掉落的FTC浆料及时

12、回收,能重新使用的重新使用。2)FTC保温层施工完成后,保持良好的通风、干燥环境,无需进行浇水养护。保温层养护7天后可进行后续工序施工。3、质量控制要点: (1)基层处理:基层墙体垂直度、平整度应达到结构工程质量要求。基层面应干净,无浮土、无油渍、无空鼓,松动及突出部分应剔除,界面应均匀。如平整度、垂直度误差大于10mm,应先用水泥砂浆进行找平、留毛面,并需保证水泥砂浆找平层不空鼓开裂。 (2)材料性能:保温层施工时,应检查材料的出厂合格证书、型式检验报告、相应批次的出厂检验报告、进场验收记录。 (3)材料控制:FTC节能保温材料应贮藏在仓库内,防潮防雨淋。也防止产生扬尘,污染环境。(四)外墙

13、面砖施工方案1 操作工艺基体为玻璃丝网加聚苯板墙面时的操作方法1)吊垂直、套方、找规矩、贴灰饼、冲筋:在四大角和门窗口边用经纬仪打垂直线找直;然后根据面砖的规格尺寸分层设点、做灰饼,间距1.6m。横向水平线以楼层为水平基准线交圈控制,竖向垂直线以四周大角和通天柱或墙垛子为基准线控制,应全部是整砖。阳角处要双面排直。每层打底时,应以此灰饼作为基准点进行冲筋,使其底层灰做到横平竖直。同时要注意找好突出檐口、腰线、窗台、雨篷等饰面的流水坡度和滴水线(槽)。2)抹底层砂浆:先刷一道掺水重10的界面剂胶水泥素浆,打底应分层分遍进行抹底层砂浆(常温时采用配合比为1:3 水泥砂浆),第一遍厚度宜为5mm,抹

14、后用木抹子搓平;扫毛,待第一遍六至七成干时,即可抹第二遍,厚度约为812mm,随即用木杠刮平、木抹子搓毛,终凝后洒水养护。砂浆总厚不得超过20mm,否则应作加强处理。3)弹线分格:待基层灰六至七成干时,即可按图纸要求进行分段分格弹线,同时亦可进行面层贴标准点的工作,以控制面层出墙尺寸及垂直、平整。4)排砖:根据大样图及墙面尺寸进行横竖向排砖,以保证面砖缝隙均匀,符合设计图纸要求,注意大墙面、通天柱子和垛子要排整砖,以及在同一墙面上的横竖排列,均不得有一行以上的非整砖。非整砖行应排在次要部位,如窗间墙或阴角处等。但亦要注意一致和对称。如遇有突出的卡件,应用整砖套割吻合,不得用非整砖随意拼凑镶贴。

15、面砖接缝的宽度不应小于5mm,不得采用密缝。5)选砖、浸泡:釉面砖和外墙面砖镶贴前,应挑选颜色、规格一致的砖;浸泡砖时,将面砖清扫干净,放人净水中浸泡2h 以上,取出待表面晾干或擦干净后方可使用。7)粘贴面砖:粘贴应自上而下进行。高层建筑采取措施后,可分段进行。在每一分段或分块内的面砖,均为自下而上镶贴。从最下一层砖下皮的位置线先稳好靠尺,以此托住第一皮面砖。在面砖背面宜采用1:0.2:2水泥:白灰膏:砂的混合砂浆镶贴,砂浆厚度为6lOmm,贴上后用灰铲柄轻轻敲打,使之附线,再用钢片开刀调整竖缝,并用小杠通过标准点调整平面和垂直度。另外一种做法是,用1:1 水泥砂浆加水重20的界面剂胶,在砖背面抹34mm 厚粘贴即可。但此种做法其基层灰必须抹得平整,而且砂子必须用窗纱筛后使用。不得采用有机物作主要粘结材料。另外也可用胶粉来粘贴面砖,其厚度为23mm,有此种做法其基层灰必须更平整。女儿墙压顶、窗台、腰线等部位平面也要镶贴面砖时,除流水坡度符合设计要求外,应采取顶面砖压立面面砖的做法,预防向内渗水,引起空裂;同时还应采取立面中最低一排面砖必须压底平面面砖,并低出底平面面砖35mm 的做法,让其起滴水线(槽)的作用,防止尿檐,引起空裂。8)面砖勾缝与擦缝:面砖铺贴拉缝时,用1:1 水泥砂浆勾缝或

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
