《外墙脚手架拆除施工方案.doc》由会员分享,可在线阅读,更多相关《外墙脚手架拆除施工方案.doc(16页珍藏版)》请在第壹文秘上搜索。

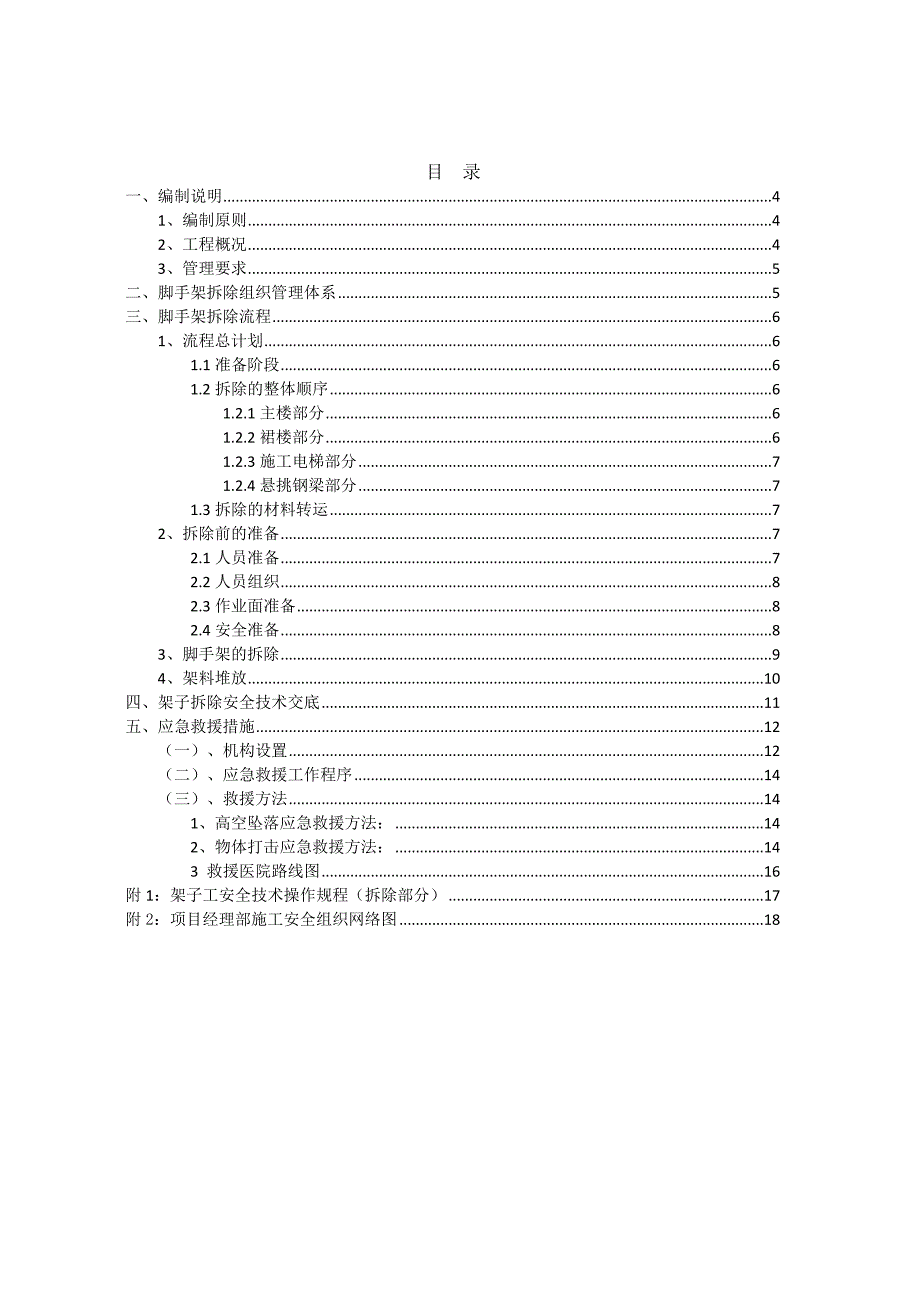

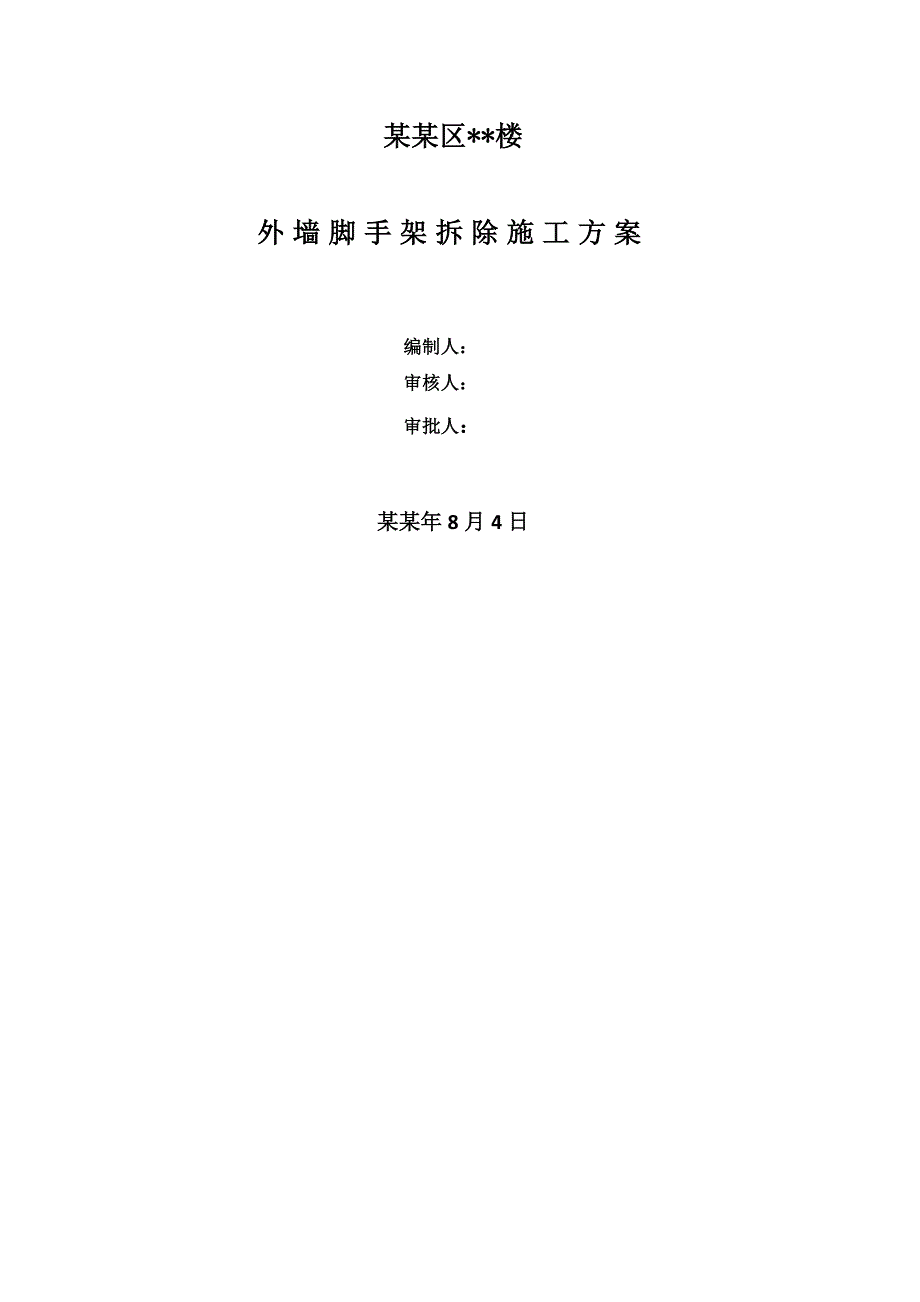

1、某某区*楼外墙脚手架拆除施工方案 编制人: 审核人: 审批人:某某年8月4日目 录一、编制说明41、编制原则42、工程概况43、管理要求5二、脚手架拆除组织管理体系5三、脚手架拆除流程61、流程总计划61.1准备阶段61.2拆除的整体顺序61.2.1主楼部分61.2.2裙楼部分61.2.3施工电梯部分71.2.4悬挑钢梁部分71.3拆除的材料转运72、拆除前的准备72.1人员准备72.2人员组织82.3作业面准备82.4安全准备83、脚手架的拆除94、架料堆放10四、架子拆除安全技术交底11五、应急救援措施12(一)、机构设置12(二)、应急救援工作程序14(三)、救援方法141、高空坠落应急
2、救援方法:142、物体打击应急救援方法:143 救援医院路线图16附1:架子工安全技术操作规程(拆除部分)17附2:项目经理部施工安全组织网络图18外脚手架拆除方案一、编制说明1、编制原则该工程脚手架拆除方案根据设计单位提供的施工图纸、施工单位编制的“脚手架搭设施工方案”,国家颁布的现行建筑施工验收规范、建筑安装施工工艺操作规程、建筑安装工程质量评定标准、建筑施工安全规程及省市对基本建设的有关规定、结合以往的施工经验,本着经济合理、技术先进、目标明确、质量第一、措施优化进行编制。2、工程概况工程名称建设单位设计单位监理单位质量监督单位施工总包地理位置建筑面积结构形式外架形式外架搭设完成时间3、
3、管理要求该工程为某某区东升乡居住商业项目10#楼酒店工程,由广州富利建筑安装工程有限公司承建,公司项目经理部下设工程技术负责人,责任工长、施工员、技术员、安全员、文明施工管理员、质量管理员等。项目有健全项目安全责任体系,安全管理要求必须抓好施工安全和脚手架搭设、拆除的工作。按安检部门要求特编制该项工程的单项脚手架拆除施工方案,使其满足拆除建筑施工脚手架必须遵守(GB3608-2008)高处作业的有关规定和施工要求,确保脚手架在拆除过程中的安全。二、脚手架拆除组织管理体系在脚手架拆除过程中牢固树立“安全第一、预防为主的思想”逐步建立安全生产责任制,形成有力的安全生产保证体系,杜绝一切不安全因素,
4、各责任人随时跟踪检查,发现问题,立即解决。贯彻全员管理、安全第一的原则。1、建立以项目经理为领导的安全保证体系及安全监督体系,亲自组织并参加拆除过程中的安全检查活动。2、现场安全员负责贯彻项目经理部有关脚手架拆除安全指令,负责拆除过程中安全责任制、安规、安全技术措施的落实,对拆除过程中的人员和工器具的安全状态进行监督检查,提出改进措施,监督检查各施工班组的安全文明施工。3、作业人员认真学习并自觉执行安全施工的有关规定、规程和措施,不违章作业,服从现场施工员、质安员指挥,脚手架拆除前,认真接受安全施工措施交底,并在交底书上签字。作业中做到“三不伤害”。认真参加安全活动,有权制止他人违章;有权拒绝
5、违章指挥;对危害生命安全和身体健康的行为,有权提出批评,检举和控告。发生人生事故时应立即抢救伤者,保护事故现场并及时报告。三、脚手架拆除流程1、流程总计划1.1准备阶段人员准备检查拟拆除脚手架的自身安全性安全性满足要求的进入拆除程序;安全性不满足要求的先加固后拆除。1.2拆除的整体顺序1.2.1主楼部分因为本工程的外装修考虑为石材幕墙、铝板和铝合金窗的组合,不宜在外墙石材和铝板处预留拉结杆,在脚手架使用过程中,已经对外墙的拉杆进行了调整,最终的拉杆位置为铝合金窗的开启扇的位置,因为主楼南侧和北侧的开启扇较少,无法满足拉结的要求,在南北两侧的脚手架拆除需要和幕墙施工配合进行,即幕墙打胶完成一层半
6、,才能进行一层半的拆除。故整体的拆除顺序如下:先进行西侧一层半的拆除,然后进行南侧一层半的拆除,再进行东侧一层半的拆除,最后进行北侧一层半的拆除,循环进行,直到全部拆除到二层顶。考虑到二层顶尚有幕墙的石材挑檐需要使用外架进行施工,拆除到二层顶以后暂停拆除,待幕墙施工完成后再进行拆除。1.2.2裙楼部分先进行裙楼东侧的拆除,因为脚手架在宴会厅顶、大堂顶,只有1、2层的高度,故一步拆除到位;在大堂入口的脚手架因为方案变更,暂不拆除。后进行裙楼南侧拆除、西侧和北侧拆除,每次拆除一层半,循环进行。1.2.3施工电梯部分为保证施工电梯的正常使用,拆除过程中,施工电梯部位的脚手架进行保留,不拆除。1.2.
7、4悬挑钢梁部分本工程的悬挑钢梁主要在裙楼西侧二层、主楼西侧五层,悬挑钢梁的拆除必须等上面的脚手架全部拆除完成后才能进行拆除。拆除的顺序为:先全部向楼内牵引,待钢梁全部进楼后,拆除钢梁锚固用的拉环。切除拉环后,对于五层的钢梁分段切割后,使用施工电梯运输到地面;对于裙楼的钢梁,因为钢梁在二层,层高只有一层,使用一层脚手架搭设坡道,在使用钢丝绳牵引后,直接运输到地面一层。1.3拆除的材料转运考虑到本工程的塔吊已经拆除,转料平台法继续使用;施工电梯只能运输长度3m以下的材料;楼内隔墙已经施工,长的材料无法转弯的现状,对材料的倒运拟计划如下: 长度超过3m的钢管只能通过人工传递的方式由上自下进行,长度不
8、超过3m的小横杆在每层收集后,集中通过施工电梯运输到地面。 扣件在每层收集后,集中装袋通过施工电梯运输到地面。2、拆除前的准备2.1人员准备1、人员准备:要求拆除人员是经过培训后,取得主管部门颁发上岗操作证书且从事本行业一年以上,经验丰富的人员进行拆除工作。2、拆除人员进场后应先集中进行安全教育,并对工人进行安全技术交底,使操作人员了解现场情况,明确不同部位所需要安全防护措施和安全技术要求,掌握拆除顺序。3、对拆除的操作人员、管理人员和检查人员、验收人员进行施工方案、安全、质量等各外装饰保护等措施的技术交底。2.2人员组织1、项目经理、责任工长负责全面协调布置,专职安全员负责全面指挥。2、警戒
9、人员由当日值班保安人员、劳务组长、劳务兼职安全员及项目配备人员共计5人。3、拆除操作人员8人,全部具有上岗证。2.3作业面准备1、要求幕墙、门窗专业完成报验,满足相关规范的要求。2、要求电气专业完成灯具安装和调试。3、要求给排水专业完成管道的安装和实验。2.4安全准备1、架体拆除前,必须察看施工现场环境,包括架空线路、外脚手架、地面的设施等各类障碍物、地锚、揽风绳、连墙杆及被拆除架体各吊点、附件、电器装置情况,凡能提前拆除的尽量拆除掉。虽然本工程距离架空线路较远,未设置地锚和缆风绳,但是仍然需要进行检查。2、 拆除时应划出作业区,周围设绳绑围栏或树立警示标志,地面设专人围护,禁止非作业人员进入
10、。本工程主楼的安全区域为距离建筑物6m,进行作业前,必须划出作业区。本工程防护的重点是主楼的东侧、西侧、北侧。东侧为卫生间,必要时,上班期间停止卫生间的使用,保证拆除安全;西侧为屋面,清理全部的作业人员;北侧为砂浆罐的位置,提前规划砂浆罐的使时间,通知各单位在拆除北侧期间严禁使用砂浆罐。南侧为在建的其他建筑,已经施工到地上3层,基坑内已经完成防水作业,我方将提前通知在建建筑物的总承包方,协调作业时间,避免在基坑内作业。3、六级风以上(含六级)、雨天、雪天时停止拆除脚手架施工。4、拆除前对脚手架的扣件连接、拉结杆、支撑体系作全面检查,确定无误后方可拆除。5、清除脚手架上的材料,工具和杂物。3、脚
11、手架的拆除拆除建筑施工脚手架必须遵守(GB3608-2008)高处作业的有关规定,应注意以下事项:1、所有工人在拆除架体时必须正确佩戴安全帽、安全带。上班前,对以上防护用具进行检查后,方可开始进行。2、严格遵守拆除顺序,由上而下,先搭设的后拆,后搭设的先拆,其拆除顺序是:安全网挡脚板栏杆脚手片剪刀撑(随所拆步架拆除)大横杆小横杆立杆连接杆,逐步向下,然后挑梁。2、拆除时应从一端走向另一端,自上而下,逐层进行。3、同一层架体拆除应先上后下,先外后里的顺序进行,最后拆除连墙杆。4、连墙杆、通长水平杆和剪刀撑等,必须在脚手架拆卸到相关位置时方可拆除。5、严禁在同一垂直方向同时拆除脚手架,做到一步一清
12、。6、脚手架拆除应从上至下,一步一清地进行拆除,不得两步或两步以上同时拆除,每层设置的拉结点,应与所在步层同步拆除,但应最后拆除,剪刀撑拆除,应先拆除中间扣件,再拆除两端扣件,由中间人员往下递运或搬运到垂直设备运输处吊运。7、拆除的材料和工具物必须安全运送,不准乱扔,向下乱抛,注意旁边其它作业人员的安全。8、6m及4m钢管必须由人工传递,传递时每两步站一人,站人处搭设一平台,传递人员必须系安全带,每个班传递不能连续超过2小时;超过2小时的,必须休息半小时后方可继续作业;3m以下的钢管由专人从室外电梯运输。室外电梯运输时不能超载保持在1000公斤以内,指挥人员必须在传递点和堆放点旁站指挥。 9、
13、 拆除时,严禁在垂直方向的上、下工作面同时作业。 10、在拆除脚手架与建筑物的连接杆件和拆除脚手架挑架、斜撑时,需用气割,应严格遵守现场消防的有关规定,办好动火审批手续,防止火星,熔渣和切割下来的金属物下坠,损伤建筑物。现场要有切实可行的监护措施,消防器材配置齐全。本工程主要是拆除西侧的挑梁的锚固用钢筋拉环,在楼内采用切割机作业,不动焊。 11、拆除必须统一指挥,上呼下应,步调一致,动作协调。 12、拆下的脚手架钢管、扣件及其它材料运送到地面后,应及时清理进行维修保养,归类堆放,准备下次使用。 13、每日拆除脚手架告一段落时,都要对尚未拆除的脚手架进行 临时固定,并需安全检查,还需对周围环境进
14、行检查,如有异常情况,应及时处理,确认安全后方可离岗,切勿疏忽大意留下隐患。4、架料堆放 针对本工程施工现场的现状,堆料计划如下:1、从各楼层传递的钢管运输到地面后,使用手推车或者人扛的方式运输到东门口的堆场。然后采用人工上车的方式,运出施工现场。2、裙楼东侧、主楼西侧的脚手架先传递到裙楼二层顶,进行分散堆放,然后使用吊车,一次性倒运到外运的运输车出场。3、架料拆除后,每一堆放点不能堆得太多,原则上堆放高度不得超过0.6m;楼板承受荷载不得拆过200kg/m2,要随堆随运下楼。 4、运下楼的材料按现场指定的堆场进行有序堆放。材料堆放应分规格堆放,钢管长短分开堆,严禁混堆。具体为:6m的码放成垛
15、、4-5m的码放成垛、2.53.5m的码放成垛、2.5m以下的码放成垛;扣件按照每代25个、分十字扣、转角扣、接头扣进行分类,并在口袋外标注扣件的型号;对于损坏的扣件,先进行归堆,后组织修理,在修理完成后,方可装袋。 5、考虑到室内装修还需要使用脚手板,脚手板在现场合适的位置进行堆放,堆放的位置必须配置灭火器,做好防火措施。堆放高度不得超过1.5m。四、架子拆除安全技术交底(1) 外架拆除前,工长要向拆架施工人员进行书面安全交底工作。交底有接受人签字。(2) 拆除前,班组要学习安全技术操作规程,班组必须对拆架人员进行安全交底,交底要有记录,交底内容要有针对性,拆架子的注意事项必须讲清楚。(3) 拆架前在地上用绳子或铁丝先拉好围栏,没有监护人、没有安全员、工长在场,
