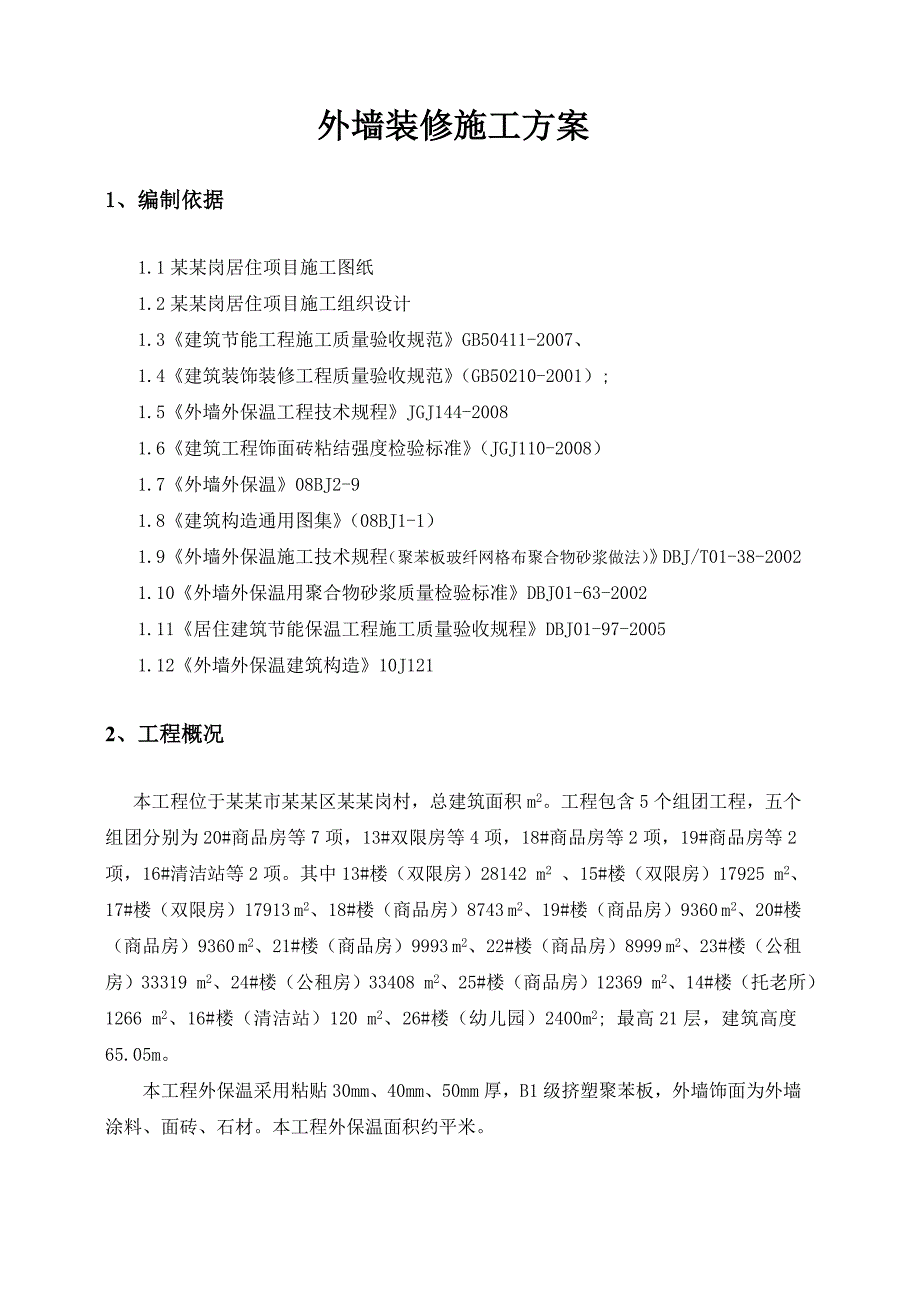

1、目 录1、编制依据22、工程概况23、施工部署34、施工准备34.1.技术准备34.2.机具准备34.3.材料准备35、主要施工方法及措施45.1施工流程45.1.1基层处理:45.1.2粘贴挤塑板:45.1.3.面层施工方法及措施105.2成品保护措施155.3雨季施工措施156、质量要求166.1 挤塑聚苯板:166.2 外墙砖:166.3 外墙石材:177、外墙砖粘结强度检验178、安全、环保、文明施工188.1.节约材料措施188.2安全措施18外墙装修施工方案1、编制依据1.1某某岗居住项目施工图纸1.2某某岗居住项目施工组织设计1.3建筑节能工程施工质量验收规范GB50411-20
2、07、1.4建筑装饰装修工程质量验收规范(GB50210-2001);1.5外墙外保温工程技术规程JGJ144-20081.6建筑工程饰面砖粘结强度检验标准(JGJ110-2008)1.7外墙外保温08BJ2-91.8建筑构造通用图集(08BJ1-1)1.9外墙外保温施工技术规程(聚苯板玻纤网格布聚合物砂浆做法)DBJ/T01-38-20021.10外墙外保温用聚合物砂浆质量检验标准DBJ01-63-20021.11居住建筑节能保温工程施工质量验收规程DBJ01-97-20051.12外墙外保温建筑构造10J1212、工程概况本工程位于某某市某某区某某岗村,总建筑面积m2。工程包含5个组团工程
3、,五个组团分别为20#商品房等7项,13#双限房等4项,18#商品房等2项,19#商品房等2项,16#清洁站等2项。其中13#楼(双限房)28142 m2 、15#楼(双限房)17925 m2、17#楼(双限房)17913 m2、18#楼(商品房)8743 m2、19#楼(商品房)9360 m2、20#楼(商品房)9360 m2、21#楼(商品房)9993 m2、22#楼(商品房)8999 m2、23#楼(公租房)33319 m2、24#楼(公租房)33408 m2、25#楼(商品房)12369 m2、14#楼(托老所)1266 m2、16#楼(清洁站)120 m2、26#楼(幼儿园)2400

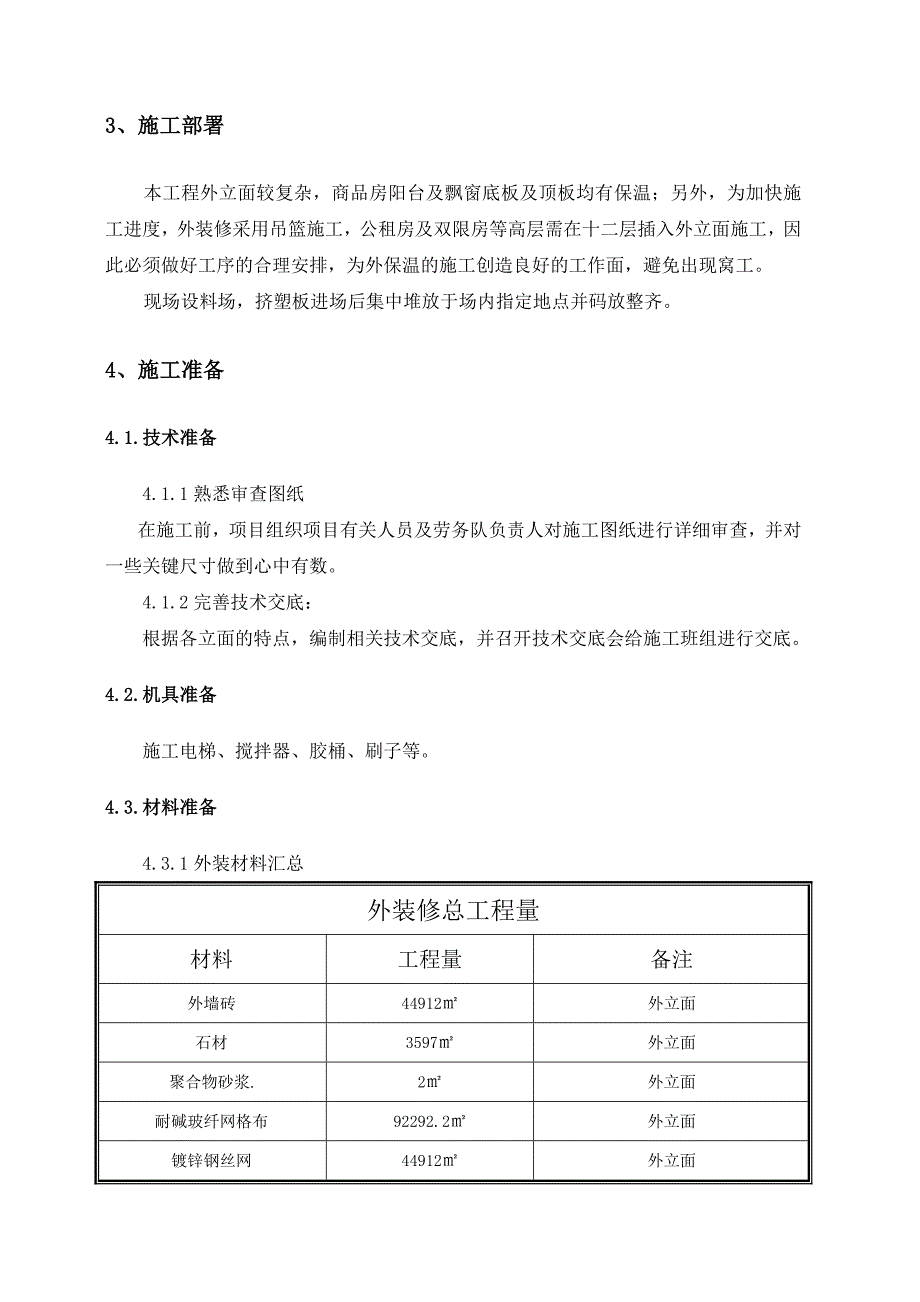

4、m2; 最高21层,建筑高度65.05m。本工程外保温采用粘贴30mm、40mm、50mm厚,B1级挤塑聚苯板,外墙饰面为外墙涂料、面砖、石材。本工程外保温面积约平米。3、施工部署本工程外立面较复杂,商品房阳台及飘窗底板及顶板均有保温;另外,为加快施工进度,外装修采用吊篮施工,公租房及双限房等高层需在十二层插入外立面施工,因此必须做好工序的合理安排,为外保温的施工创造良好的工作面,避免出现窝工。现场设料场,挤塑板进场后集中堆放于场内指定地点并码放整齐。4、施工准备4.1.技术准备4.1.1熟悉审查图纸在施工前,项目组织项目有关人员及劳务队负责人对施工图纸进行详细审查,并对一些关键尺寸做到心中有
5、数。4.1.2完善技术交底:根据各立面的特点,编制相关技术交底,并召开技术交底会给施工班组进行交底。4.2.机具准备施工电梯、搅拌器、胶桶、刷子等。4.3.材料准备4.3.1外装材料汇总外装修总工程量材料工程量备注外墙砖44912外立面石材3597外立面聚合物砂浆.2外立面耐碱玻纤网格布92292.2外立面镀锌钢丝网44912外立面挤塑聚苯板50mm外立面挤塑聚苯板30mm12307.2外立面5、主要施工方法及措施5.1施工流程基层处理粘贴聚苯板固定镀锌钢丝网(涂料时为耐碱玻纤网格布)抹DBI砂浆面层施工 涂料饰面 面砖饰面 1基层;2DEA砂浆;3保温板 1基层;2DEA砂浆;3保温板 4玻
6、纤网;5抹面层;6涂料饰面;7锚栓 4耐碱玻纤网;5锚栓;6抹面层; 7面砖粘结剂;8面砖;9勾缝剂5.1.1基层处理:将基层的浮灰、砂浆块、舌头灰清理干净,然后涂界面剂,并对墙面不平整处用DP砂浆找平,保证墙面基层的平整、干净。5.1.2粘贴挤塑板:5.1.2.1挤塑板切割:用电热丝切割器或壁纸刀切割,标准板尺寸为1200mm600mm50mm,对角线及板厚误差小于2mm。非标准尺寸或局部不规则处可现场裁切,但必须注意切口与板面垂直。整块墙面的边角处应用最小尺寸超过300mm的聚苯板。聚苯板的拼缝不得正好留在门窗口的四角处。5.1.2.2膨胀缝线两侧及边缘处的挤塑板上预贴250mm宽包底网格
7、布。5.1.2.3用DEA砂浆在挤塑板面四周涂抹一圈粘接剂,宽50mm;板心按梅花形步设粘接点,间距150mm200mm,直径100mm。保温板与基层墙面粘贴面积不得小于保温板面积的60%。外墙外保温容重35kg/m3;5.1.2.4粘贴挤塑板遵照从下到上的顺序。抹完粘接剂后,立即将板立起就位粘贴,粘贴时应轻揉、均匀挤压,并随时用托线板检查垂直平整,板与板间挤紧,碰头缝处不留粘接剂,板间不留间隙。阳角处相邻的墙面所粘挤塑板应交错连接。见下图5.1.2.5挤塑板接缝不平处应用打磨抹子磨平,打磨动作宜为轻柔的圆周运动。磨平后应用刷子将碎屑清理干净。5.1.2.6安装固定件安装固定件:在贴好的聚苯板
8、上用冲击钻钻孔,孔洞深入墙基面不少于40mm。保证每平米聚苯板至少有6个固定件。固定件采用6大垫圈胀管螺丝,螺丝拧到与聚苯板板面平。按附图所示使用塑料胀管进行加固;涨管要求管尖全部打入结构;(贴面砖时采取加强锚固方式,每块保温板中心处加一个固定件)。1.将0.9厚镀锌钢丝网在外墙表面铺设平整,铺贴遇有搭接时,必须满足横向100mm、纵向80mm的搭接长度要求。采取如上图方式用专用尼龙胀管螺钉固定。然后抹56厚DBI砂浆,钢丝网压入面层砂浆内,砂浆面应留毛面。2.贴网格布(1)门窗洞口如不靠膨胀缝,沿45度角方向各加一层400mm200mm网格布进行加强,加强部位于大面网格布下面(见附详图)。(
9、2)将大面网格布沿水平方向绷平,用抹子由中间向上、下两边将网格布抹平,将其压入DBI抹面砂浆,网格布左右搭接宽度不小于100mm,上、下搭接宽度不小于80mm,不得使网格布皱褶,翘边,严禁出现网格布松弛不紧、错位、倾斜、网布外鼓、褶皱等现象。在阳角处还需局部加铺400mm网格布一道(见附详图)。(3)分格缝处网格布应断开,但装饰缝处网格布不得搭接和断开。(4)阴角及窗口作法见附详图。(5)外窗收口处做法保温板贴至外窗外口边,按设计要求,窗侧边不贴保温板,砂浆收口与外窗框间留3mm缝隙,待该部位外墙面层施工完毕,用密封胶将预留缝填充密实,(具体做法详见下图)(6)膨胀缝、变形缝装饰缝作法:1)变
10、形缝及装饰缝作法见附详图。 变 形 缝2)装饰线脚作法:铺设在装饰件(线)的标准网布周边应甩出80mm以上与相邻墙面标准网布搭接;铺设在装饰件(线)上的标准网布被切坏时,必须在切口上加一新网布,新旧网布之间的最小搭接长度为80mm。(7)凸窗保温做法1)凸窗顶保温基层处理粘贴聚苯板抹砂浆刷防水涂料抹DS砂浆基层处理基层处理平整、干净,结构不平整处用聚合物砂浆找平粘贴聚苯板用DEA砂浆粘贴40mm厚挤塑聚苯板,用砂浆向外找1%坡。抹砂浆抹35mm厚DBI砂浆,中间压入一层耐碱玻纤网格布刷防水涂料分层刷JS防水涂料,直到达到1.5厚要求,遇外墙时防水涂料向上翻200mm抹DS砂浆抹23mm厚DS砂
11、浆2)凸窗底板保温基层处理粘贴聚苯板抹砂浆刮腻子刷涂料基层处理结构面清理干净,结构不平处用聚合物砂浆找平,然后刷界面剂一道粘贴聚苯板用DEA砂浆粘贴40mm厚挤塑聚苯板,并用带大垫圈A5胀管螺钉固定,双向中距700mm。抹砂浆抹35mm厚DBI砂浆,中间压入一层耐碱玻纤网格布刮腻子刷涂料刮柔性腻子、刷涂料3)阳台板保温施工注意事项阳台板上表面基层清理干净,结构不平整处用聚合物砂浆找平,阴阳角处做圆弧处理。然后刷JS防水涂料,涂料分层刷直到满足1.5mm厚度要求,其中墙面向上翻250mm刷防水。用DEA砂浆粘贴30mm厚挤塑聚苯板,粘接平整。然后铺设C20混凝土,最薄处30mm厚,向地漏找0.5
12、%坡,内配6150钢筋。最后贴面砖阳台板下表面结构清理干净,不平整处用聚合物砂浆找平,然后用DEA砂浆粘贴30mm厚挤塑聚苯板,然后用5胀管螺钉固定,双向中距700mm;在保温板表面抹35mm厚DBI砂浆,中间压入一层耐碱玻纤网格布。最后刮耐水腻子,刷涂料。5.1.3.面层施工方法及措施5.1.3.1涂料施工主要工序流程及质量要求见下表:项次工序名称质量要求1清扫清出基体和基层的油污、浮尘等2填补缝隙填补平整3刮专用耐水腻子坚实牢固,不得粉化、起皮和开裂4磨平表面平整5施涂封底涂料刷满刷匀,边角到位,不得漏刷6施涂第一道弹性涂料施涂均匀、平整7施涂第二道弹性涂料施涂均匀、平整8施涂罩面涂料不得
13、有漏刷和流坠现象(1). 施工工艺工艺流程: 基层检查 刮腻子找补 抗碱底漆一遍 贴纸 滚涂第一遍涂料 滚涂第二遍涂料 揭纸、清理 检查验收1)基层检查:检查抗裂砂浆基层情况,确保基层不存在空鼓情况,同时,将表面粘附的砂浆、尘土等杂物清理干净;2)刮腻子找补:将基层平整度不合要求的部位进行找补。找补采用外墙耐水腻子。待腻子达到强度后,进行打磨平。3)涂刷封底抗碱底漆一道:基层干燥,符合要求后,涂刷封底抗碱底漆一道。封底抗碱底漆必须涂刷均匀一致,不得漏刷。4)贴纸:按照图纸,将不同颜色涂料分界、涂料装饰线部位贴美纹纸,便于施涂中确保涂刷范围,而不影响或污染其它颜色墙面。贴纸完毕,应经检查符合设计
14、要求后,方可进行面层涂料涂刷。5)滚涂第一遍涂料:l 涂料配置:涂料采用高级外墙涂料,涂料施涂前,按照涂料使用说明进行调配;l 涂料滚刷:采用长毛滚筒进行,滚刷应在滚子上蘸少量涂料后在被滚墙面上平缓来回滚动,直上直下,避免歪扭蛇行,以保证涂层厚薄一致、质感一致。6)滚涂第二遍涂料:按照涂料性能要求,待第一遍涂料涂刷4小时后,进行第二遍涂料施工。具体操作同第一遍要求。7)揭纸,清理:涂料施工滚刷完毕,小心将纸揭去,注意不得破坏已施工完涂料。8)检查验收:先由施工队进行自检,确保涂料颜色、面层涂料品种符合要求后,再报项目部组织检查验收。5.1.3.2外墙砖粘贴(1) 工艺流程:弹控制线基层处理吊垂直、套方、找规矩分格、弹线排砖选砖浸砖粘贴外墙砖外墙砖勾缝及擦缝清理表面。(2) 弹好水平控制线和控制外墙立面
