《外线工程施工方案.doc》由会员分享,可在线阅读,更多相关《外线工程施工方案.doc(16页珍藏版)》请在第壹文秘上搜索。

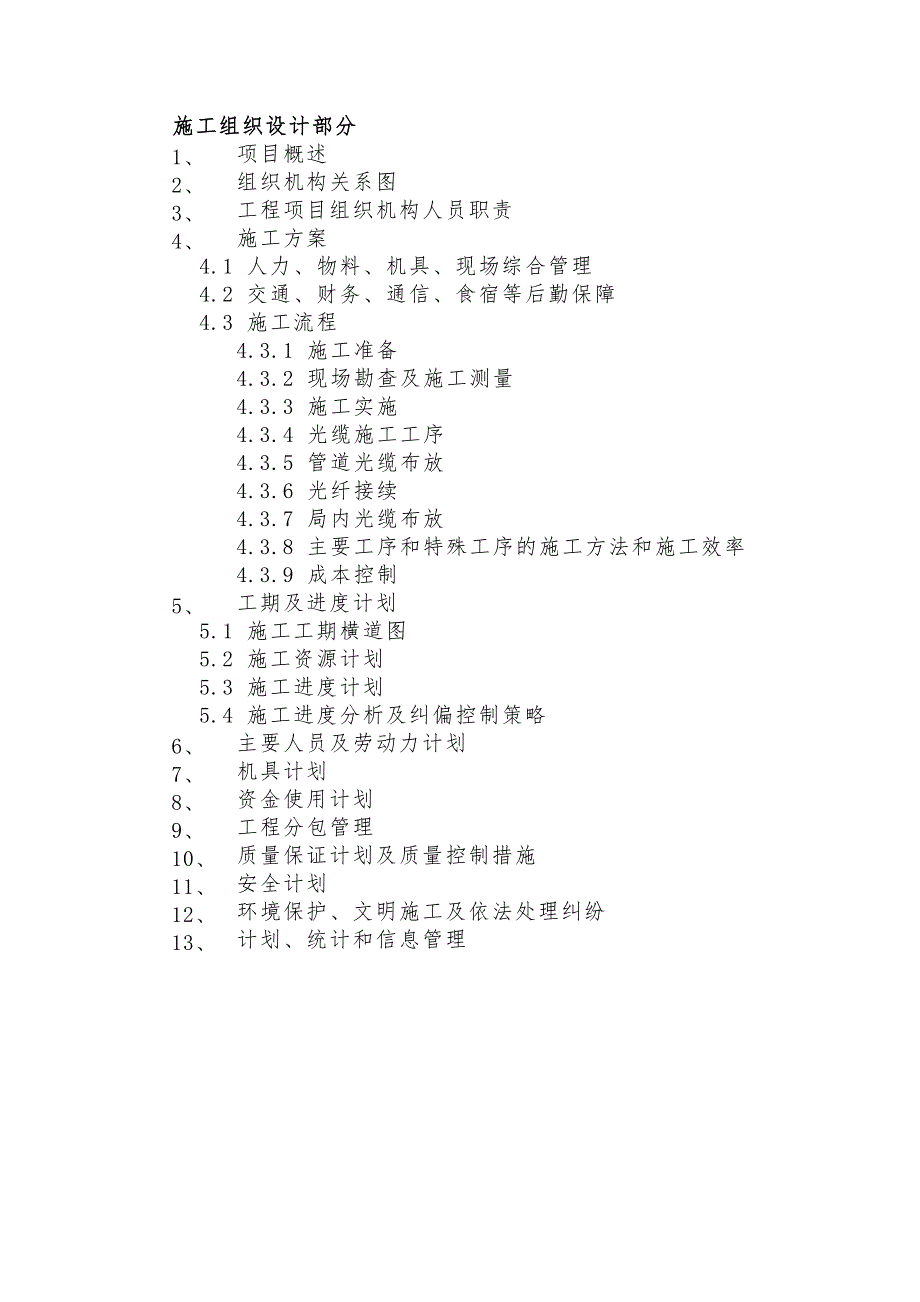

1、xxxxx外线工程- 施工执行计划 编 制 人:xxx 审 批 人: xxx xxxx某某年x施工组织设计部分1、 项目概述2、 组织机构关系图3、 工程项目组织机构人员职责4、 施工方案4.1 人力、物料、机具、现场综合管理4.2 交通、财务、通信、食宿等后勤保障4.3 施工流程4.3.1 施工准备4.3.2 现场勘查及施工测量4.3.3 施工实施4.3.4 光缆施工工序4.3.5 管道光缆布放4.3.6 光纤接续4.3.7 局内光缆布放4.3.8 主要工序和特殊工序的施工方法和施工效率4.3.9 成本控制5、 工期及进度计划5.1 施工工期横道图5.2 施工资源计划5.3 施工进度计划5.
2、4 施工进度分析及纠偏控制策略6、 主要人员及劳动力计划7、 机具计划8、 资金使用计划9、 工程分包管理10、 质量保证计划及质量控制措施11、 安全计划12、 环境保护、文明施工及依法处理纠纷13、 计划、统计和信息管理施工组织设计1、 项目概述本次工程为赤道几内亚SIPOPO非盟会议中心外线施工项目,总长度约为33公里。为能按时、按质量交付,本次工程预计工期为2个月,根据交付时间情况,初步预计某某年12月正式开工。2、 施工现场组织机构组织机构关系图及部分拟投入负责人项目经理:xxx技术总工兼工程经理:xx项目副经理兼质量经理:xx总工助理:xx采购运输:xx后勤财务:xx熔纤接续:xx

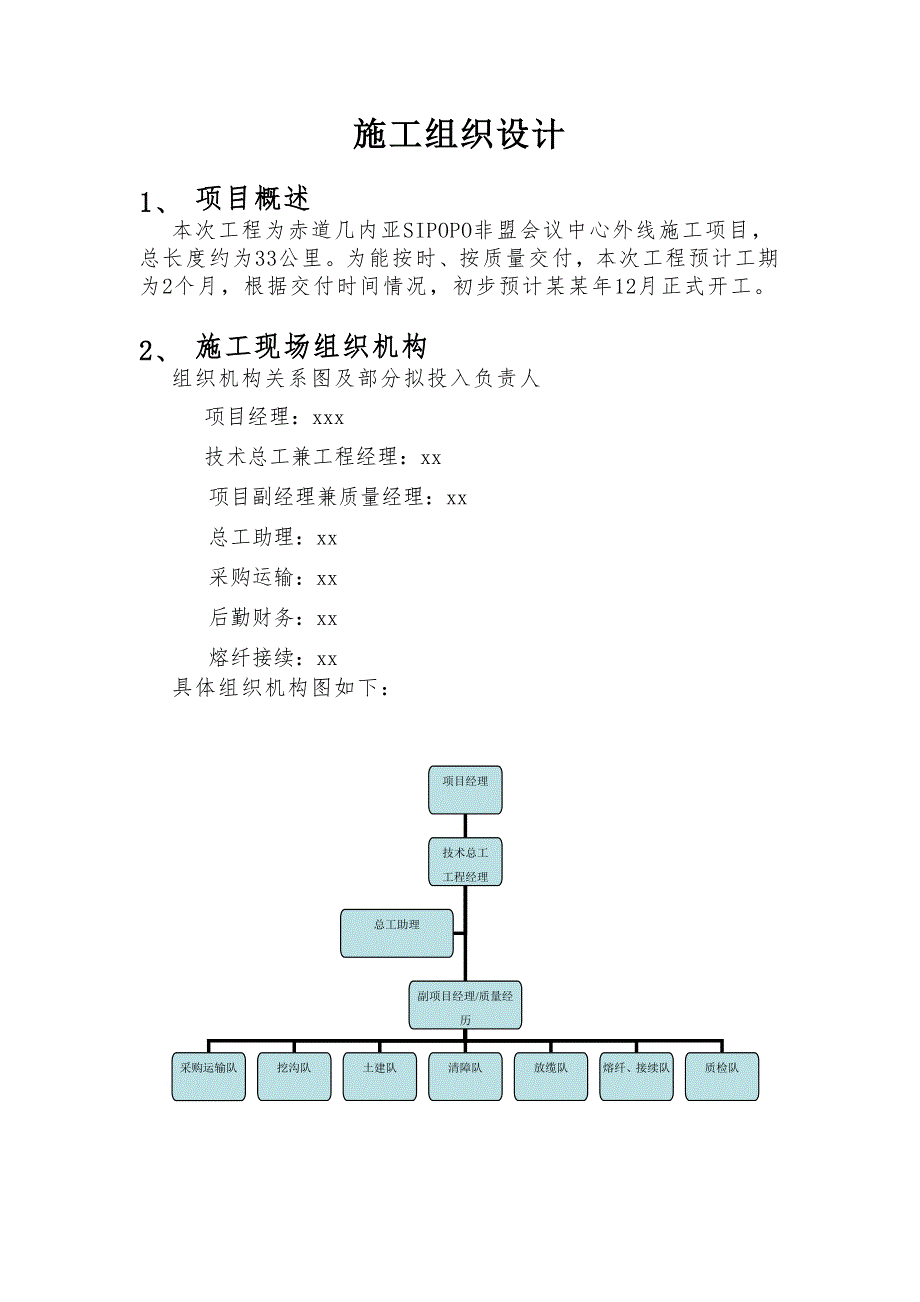

3、具体组织机构图如下:项目经理技术总工工程经理副项目经理/质量经历采购运输队放缆队清障队土建队挖沟队质检队熔纤、接续队总工助理3、 工程项目组织机构人员职责(1)项目经理职责 贯彻执行公司质量保证体系,并确保在本工程项目中正确运行。 代表公司对工程项目质量负全责。建立和完善项目的组织机构,合理调配人员、机具、仪表和车辆等。负责本工程项目质量方针的制定、贯彻和实施,实现工程质量目标。负责组织、落实工程项目的质量保证体系。负责项目的日常工作,负责内外协调。 掌握施工进度和及时调整计划;(2)总工程师兼工程经理 负责编制工程项目施工作业的详细计划和作业指导书(向业主提供施工计划周报); 参加工程项目会
4、审负责编制工程项目的技术、质量规范;负责进行工程项目技术、质量交底工作;协调与业主、其他工程项目承建单位的质量关系;负责编制解决工程项目实施中发生的质量问题的技术措施;其他应当由总工程师办理及项目经理、项目副经理交办的工作;(3)质量经理 负责编制工程项目质量保证的详细计划; 编制工程项目质量检验总计划; 组织落实工程项目质量检验员(施工处质检员)的培训计划; 审核施工处质量检验员的质量检验计划; 组织工程项目质量评审工作; 协助总工程师解决工程质量问题; 收集业主对工程项目质量的指令、建议,提供解决工程项目质量方案; 其他由工程质检工程师负责的工作。(4)项目施工部经理职责 负责管理工程项目
5、质量的日常工作。 建立恰当的激励机制,充分发挥参与工程项目实施人员的积极性。 组织工程项目的技术交底工作。 组织落实工程项目质量的内部检验工作。 组织对工程项目协作单位的协调工作。4、 施工方案4.1 人力、物料、机具、现场综合管理根据本项目情况,将人力、物料、机具和现场综合管理等划定区域,责任到人,责任人出具详细的人力、物料、机具和现场综合管理的使用计划以及在项目实施中合理安排并实时统计人力、物料、机具和现场综合管理的使用情况,并根据实际情况做出相应得适当的调整,报批责任主管审核。4.2 交通、财务、通信、食宿等后勤保障后勤保障主要由后勤保障负责人负责,交通车辆通过租用和购买部分交通用车辆、
6、工程用车辆等措施完成,根据施工计划以及现场情况综合考虑,在工程实施高峰期,采用临时增加租用车辆来保证项目的顺利实施。财务由专人负责,事无巨细,均登记在册,并保证工程用款全部用在正确的地方。通信保障,结合现场情况,看是否可以集体办理运营商的集团号业务,或者加入中兴公司的集团号,并配置其它运营商的电话卡备用,防止在一家运营商网络出现网络拥塞或者瘫痪时通信中断。食宿保障,通过租用民房、宾馆住宿、自搭营房以及帐篷等来保证施工人员居有其所,并在每处都配备一套烹饪用具及饮用水、粮食和调料等若干,以此来保证所有人员的饮食安全。4.3 施工流程4.3.1施工准备本次施工中技术设计方案、勘测设计方案及我公司内部
7、质量控制文件、工程管理手册等都安排专人进行保管,根据工程进度流程进行汇总。根据前期了解的情况,将需要国内准备托运的材料,相关工程机械进行分类准备,专人负责组织携带或进行托运。根据工程开工和准备情况,项目部提前到现场进行施工场地准备情况勘查, 建立生活、生产平台,根据用户要求和勘测情况组织施工,组织人员分批赶赴工程现场。施工机械设备详见机具配置计划4.3.2 现场勘查及施工测量4.3.2.1了解现场交通情况,4.3.2.2并对照设计,现场勘查,验证是否符合施工条件,同时落实具体施工人员。4.3.2.3按设计路由核对长度4.3.2.4 核对人孔位置是否合适4.3.3 施工实施 A定位放线, B管沟
8、和人口开挖 C管沟验收 D布放光缆 E管沟回填 F人孔保护 G清理施工现场4.3.4光缆施工工序总体安排1、光缆端别:以工程一阶段设计要求为准 2、光缆配盘 按到货单盘光缆长度合理安排使用地段,使光缆接头数量最少,剩余的光缆最短 光缆类型与使用地段应与设计相符。 4.3.5 管道光缆布放疏通及清洗管孔 对本工程使用的管道管孔应进行疏通,疏通后将管孔清洗干净。布放光缆人工布放管道光缆时,可先布放半盘,然后倒盘排“8”字形,再向另一侧布放;(3)在吹缆过程中,施加在光缆上的牵引张力必须尽可能小并且均匀。 本工程管道光缆在人孔内预留按1-1.5米考虑。 4.3.6 光纤接续 光纤接续前应检查接头盒是
9、否符合合同的技术要求,附件种类、数量是否齐全。光纤接续采用熔接法,一个光纤接头衰减要求在一个中继段内双向测试,二者之间的代数和平均不大于0.08dB。接续后的余纤盘留在盒内,供以后维护中使用。盘留光纤的弯曲半径应符合要求,光纤接头应固定牢靠。 光缆的加强芯与接头盒的连接应牢靠,以确保有可靠的连接强度,为避免强电影响,加强芯在接头盒内不做电气连通。 光缆接续环境应防尘、防潮。 光缆接头盒应避免在煤油等矿用油接近、接触,如有接触应立即更换接头盒的密封圈,以确保接头盒的封闭性能。 4.3.7 局内光缆布放局内光缆外护套与管道内穿放的光缆相同,应布放整齐美观及防火需要,采用阻燃胶带包扎。 局内光缆预留
10、15m,盘圈绑扎在进线室的适当位置。 光缆在垂直上升段应分段绑扎。 4.3.8 主要工序和特殊工序的施工方法和施工效率估 计,潜在问题的分析主要和重点工序1) 接续、测试工作 全部由中国技工专业负责,工程质量和工艺按照施工规范严格施工,总工程是负责进行全部检查。2) 放缆及吹缆 布防每个4公里的电缆,由中国技工和当地雇工进行配合,中方人员可监控到放缆过程中的每个环节。确保布防过程中,不发生质量问题。吹缆工序,全部由中国队伍进行操作,确保吹缆速度及质量。4.3.9工程成本的控制措施及为控制成本、提高效率拟采取的措施3.9.1项目部全部人员根据单位工程绩效考核进行考核,每月对工程人员进行评测。3.
11、9.2对整个项目进行统一规划安排,人员调动方案符合效率最优化、成本最低化。3.9.3工程中特殊疑难问题,全部由中国技工进行处理解决。5、 工期及进度计划5.1施工工期横道图下面的图表为我公司按照工期为2个月,施工33公里线路工程进行的分析,工期规划详细如下。序号项目开始时间结束时间资源线路项目某某-12-1某某-2-281工前准备某某-11-1某某-12-3工前准备2路由复测某某-12-1某某-12-4勘察测量队3人3采购运输队伍某某-11-252011-2-5运输队6人4清障队伍某某-12-52011-1-5清障队伍2队8人5挖沟队伍某某-12-52011-1-25挖沟队伍共5队100人6顶
12、管队伍某某-12-202011-1-10顶管队1队7过桥队伍某某-12-6某某-12-31过桥队伍1队8放管吹缆队伍某某-12-312011-1-26放缆队伍2队9回填队伍某某-12-202011-2-25回填队伍3队10土建队伍某某-12-52011-2-5土建队伍2队11光缆接续测试某某-1-12011-2-1接续队伍1队12全程测试2011-2-122011-2-17接续测试1队13埋设标石2011-1-12011-2-3埋设标石土建队伍5人14文档整理某某-12-52011-2-5文档整理15交工验收2011-2-12011-2-5交工验收具体队伍及人员安排项目经理(李秀亮)材料设备组
13、(李彬)技术组(代刚)采购运输队挖沟队清障队土建队放缆队回填队熔纤接续队材料采购和运输挖沟1队 挖沟2队 挖沟3队挖沟4队 挖沟 5队 或者投入1台挖掘机,平均每台每天挖1.5公里2个队2个队2个队3个队1队6人每队50人每队8人每队10人每队10人每队20人4人每队队长1人队长2人队长2人队长2人队长3人每队配督导1人技术员4人技术员2人督导3人每人每天平均挖10米光缆安全员2人平均每天挖沟2.5公里每个施工队根据工程量配置50人及2名具有施工经验的管理人员现场指挥和协调,另外现场管理人员24人,总计投入200多人。以上施工部的施工人员,由施工部经理视具体施工条件和工程进度,并根据现场的实际情况来安排挖沟队的人员,一般情况下,每个人每天10米,5个人工挖沟队或1台机械挖掘的进度是每天3公里左右。5.2 施工资源计划5.2.1 重要机具和设备,由国内、加纳及周边进行调遣 ,根据现场情况及前期勘查人员了解情况合理调分批派遣施工队伍。5.2.2 通过项目组提前进入工程现场进行施工地点的施工、生活了解,多方面
