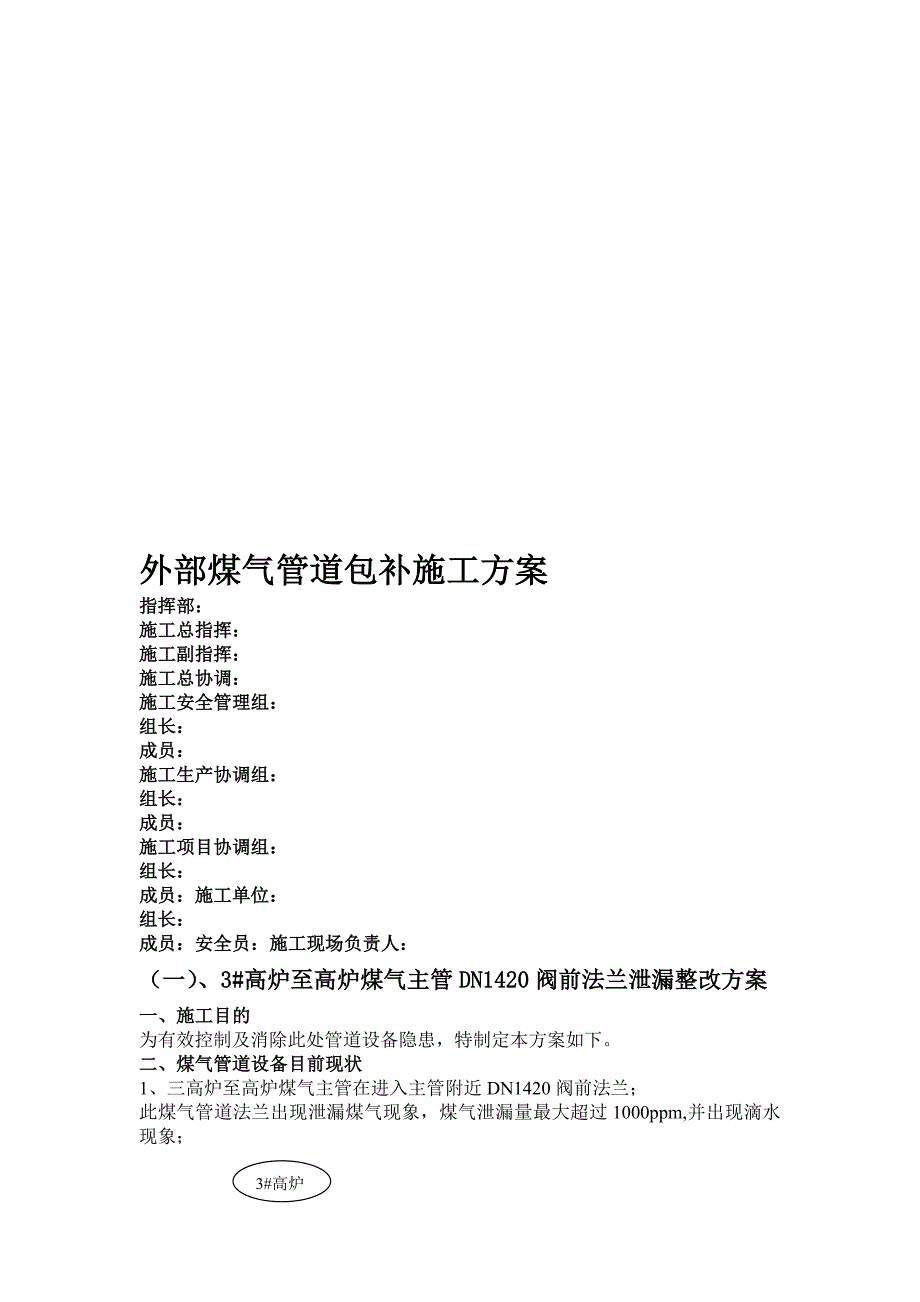

1、外部煤气管道包补施工方案指挥部:施工总指挥:施工副指挥:施工总协调:施工安全管理组:组长:成员:施工生产协调组:组长:成员:施工项目协调组:组长:成员:施工单位:组长:成员:安全员:施工现场负责人:(一)、3#高炉至高炉煤气主管DN1420阀前法兰泄漏整改方案一、施工目的为有效控制及消除此处管道设备隐患,特制定本方案如下。二、煤气管道设备目前现状1、三高炉至高炉煤气主管在进入主管附近DN1420阀前法兰;此煤气管道法兰出现泄漏煤气现象,煤气泄漏量最大超过1000ppm,并出现滴水现象;3#高炉焦化DN1400主管DN1800二净化阀ADN1400一净化漏气法兰三、施工前期准备:1、施工前安全协

2、议、施工方案、安全专项措施、动火证、安全员及焊工资质等必须到位。(责任人:钟天炜)2、施工前,施工单位必须提前将包补钢板按尺寸制作好。(现场确认:冯中伟)。3、施工前灭火措施、防中毒措施、安全施工措施必须到位。(现场确认:彭韵;最终确认:范凌江)。4、施工前平台按要求搭建到位,确保人生安全。(现场确认:邹杰、肖钢,冯中伟;最终确认:范凌江)。5、施工时,施工人员必须着装统一,安全员佩戴安全袖标;(负责人:何正林、冯中伟)6、灭火器4瓶、黄泥10KG、湿棉布10KG准备到位,施工人员进场施工时,请自配煤气报警仪。(现场确认:冯中伟、黄云)。7、2台焊接机、施工电源、施工人员到位。(现场确认:冯中

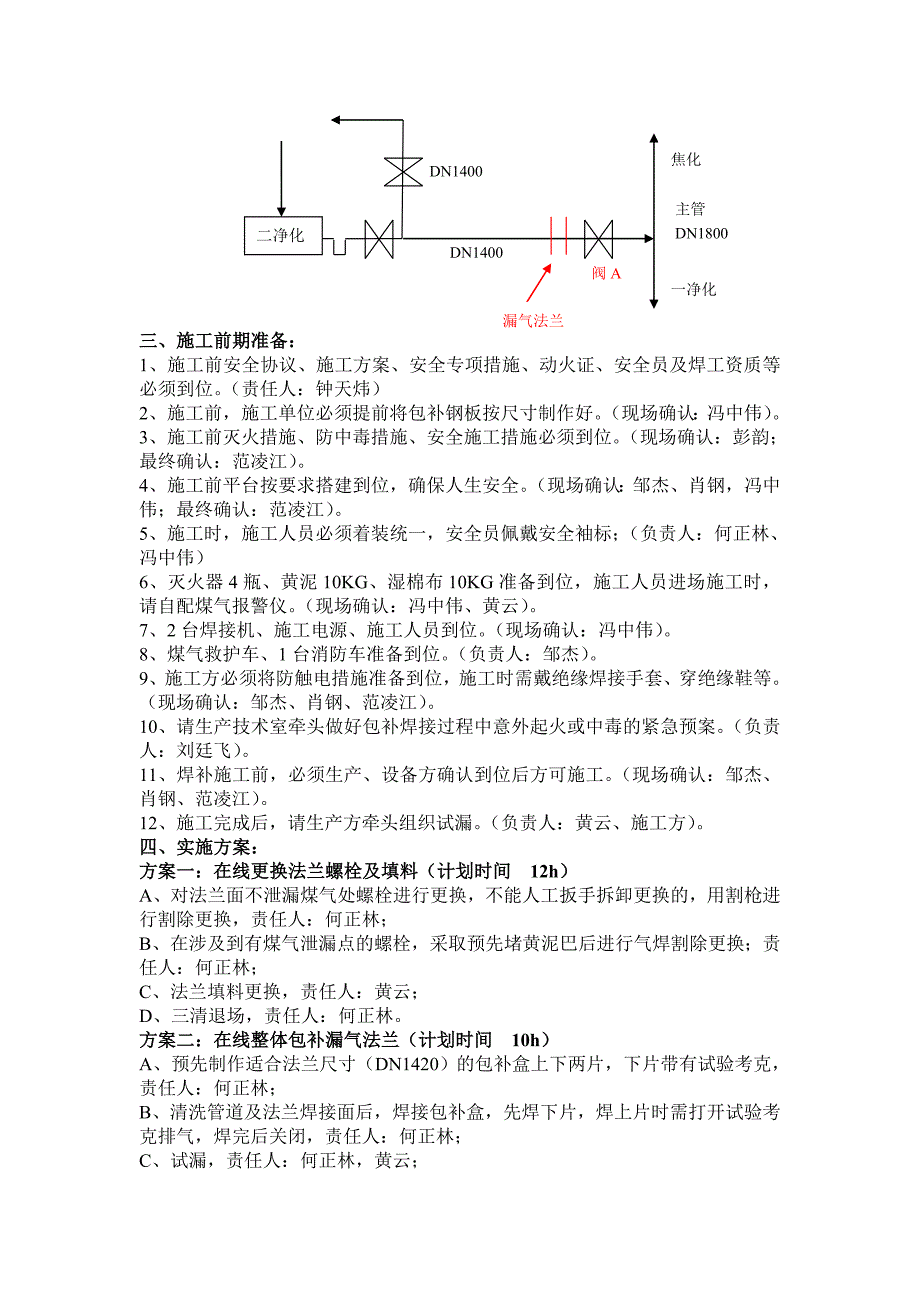

3、伟)。8、煤气救护车、1台消防车准备到位。(负责人:邹杰)。9、施工方必须将防触电措施准备到位,施工时需戴绝缘焊接手套、穿绝缘鞋等。(现场确认:邹杰、肖钢、范凌江)。10、请生产技术室牵头做好包补焊接过程中意外起火或中毒的紧急预案。(负责人:刘廷飞)。11、焊补施工前,必须生产、设备方确认到位后方可施工。(现场确认:邹杰、肖钢、范凌江)。12、施工完成后,请生产方牵头组织试漏。(负责人:黄云、施工方)。四、实施方案:方案一:在线更换法兰螺栓及填料(计划时间 12h)A、对法兰面不泄漏煤气处螺栓进行更换,不能人工扳手拆卸更换的,用割枪进行割除更换,责任人:何正林;B、在涉及到有煤气泄漏点的螺栓,

4、采取预先堵黄泥巴后进行气焊割除更换;责任人:何正林;C、法兰填料更换,责任人:黄云;D、三清退场,责任人:何正林。方案二:在线整体包补漏气法兰(计划时间 10h)A、预先制作适合法兰尺寸(DN1420)的包补盒上下两片,下片带有试验考克,责任人:何正林;B、清洗管道及法兰焊接面后,焊接包补盒,先焊下片,焊上片时需打开试验考克排气,焊完后关闭,责任人:何正林;C、试漏,责任人:何正林,黄云;D、三清退场,责任人:何正林。方案三:停气更换法兰螺栓及填料或整体包补(需与3#高炉休风同步进行)(计划时间12至15h)A、3#高炉休风 后,二净化封U型水封及关蝶阀后,救护站关闭阀门,并在阀门A前堵板,责

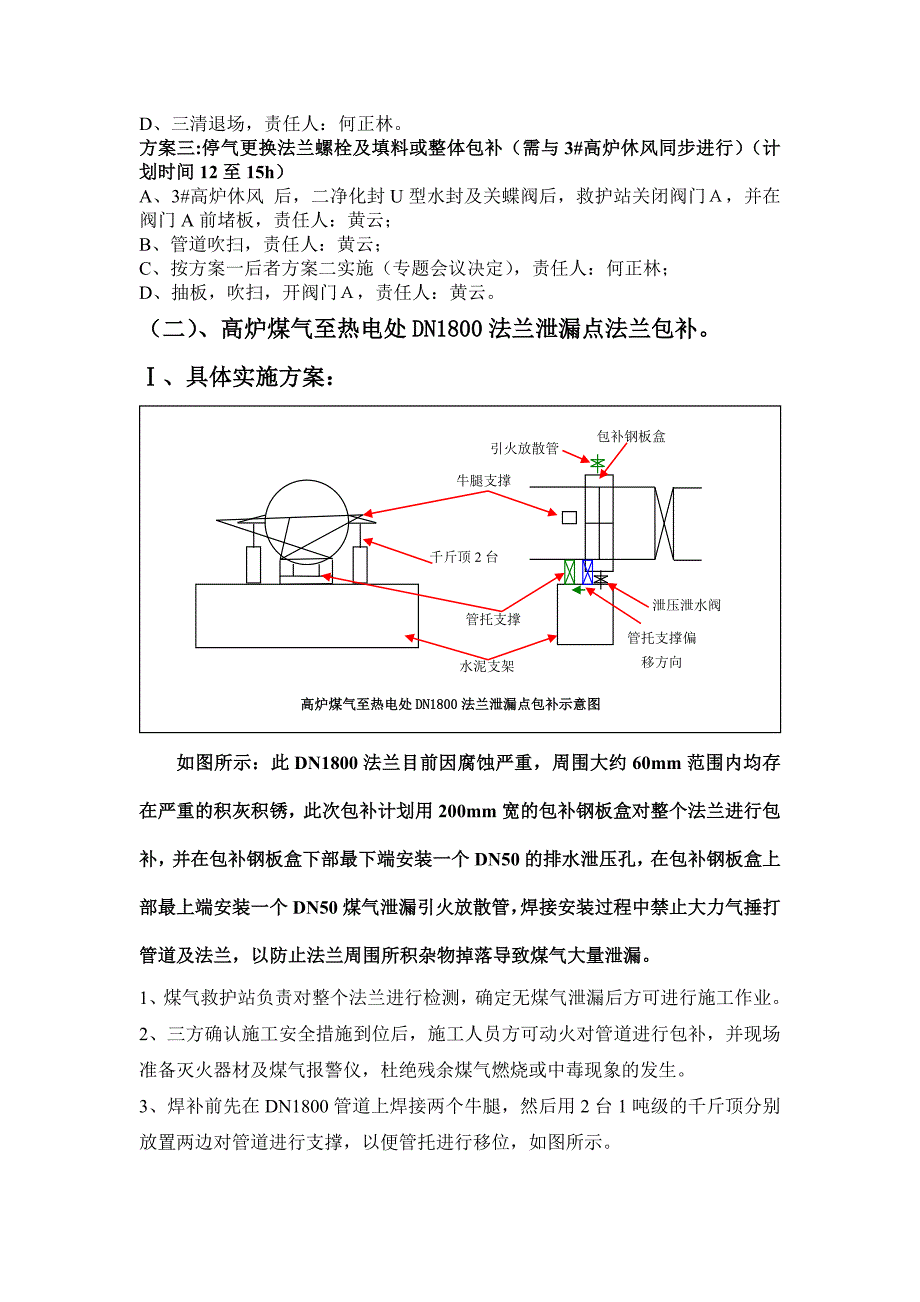

5、任人:黄云;B、管道吹扫,责任人:黄云;C、按方案一后者方案二实施(专题会议决定),责任人:何正林;D、抽板,吹扫,开阀门,责任人:黄云。(二)、高炉煤气至热电处DN1800法兰泄漏点法兰包补。、具体实施方案:包补钢板盒牛腿支撑千斤顶2台管托支撑水泥支架管托支撑偏移方向高炉煤气至热电处DN1800法兰泄漏点包补示意图泄压泄水阀引火放散管如图所示:此DN1800法兰目前因腐蚀严重,周围大约60mm范围内均存在严重的积灰积锈,此次包补计划用200mm宽的包补钢板盒对整个法兰进行包补,并在包补钢板盒下部最下端安装一个DN50的排水泄压孔,在包补钢板盒上部最上端安装一个DN50煤气泄漏引火放散管,焊接

6、安装过程中禁止大力气捶打管道及法兰,以防止法兰周围所积杂物掉落导致煤气大量泄漏。1、煤气救护站负责对整个法兰进行检测,确定无煤气泄漏后方可进行施工作业。2、三方确认施工安全措施到位后,施工人员方可动火对管道进行包补,并现场准备灭火器材及煤气报警仪,杜绝残余煤气燃烧或中毒现象的发生。3、焊补前先在DN1800管道上焊接两个牛腿,然后用2台1吨级的千斤顶分别放置两边对管道进行支撑,以便管托进行移位,如图所示。4、将现有管托切割,而后向水泥支架旁进行移位,如图所示,以方便对法兰的包补工作开展。5、前期工作到位后,包括管托移位后,对法兰下半部进行包补,包补完毕,对管托进行复位,恢复管托的支撑后撤掉两台

7、千斤顶。DN50阀长开,如果有煤气泄漏起火,及时用黄泥、湿布、灭火器等进行灭火处理,甚至用消防车进行灭火。6、下半部包补及管托复位工作完成后,开始对上半部钢板盒进行包补。整个包补过程中,将上半部钢板盒上的引火放散管接好,如果有煤气泄漏,将引火放散泄漏煤气,同时随时准备灭火工具以防止火势扩大化。焊接完关上下端DN50阀。7、施工完成后,生产方组织对焊缝检漏合格后结束施工。8、施工完成后,检修方确保三清退场。、检修施工时间网络(检修焊接计划时间共约12h):12前期对管道牛腿进行焊接,对水泥支架表面进行清理,将千斤顶安装到位。3施工单位将千斤顶预顶到位后,开始切割管托,切割完毕将管托进行移位。施工

8、时间60min。4施工方对下半部包补钢板盒进行焊接,要求焊接三道焊缝以上。施工时间需280min5下半部工作完成后,施工方对上半部包补钢板盒进行安装并焊接,要求焊接三道焊缝以上。施工时间需280min。6施工焊接包补完毕,煤气救护站组织进行试漏10min。施工方完成下半部钢板盒的包补工作后,对已移位的管托进行复位,焊接牢靠后撤掉千斤顶的作用。施工时间需90min7五、施工安全措施:1、施工前必须安全措施做到位,平台跑跳按安全规范要求搭建,佩带煤气报警仪,施工现场配备空气呼吸器及救护车,必要时佩戴空气呼吸器作业。2、防起火措施必须到位,要求灭火器4瓶、黄泥10KG、湿棉布10KG、1台消防车必须

9、到现场。3、施工前请办理好动火票等相关手续,并做好安全交底工作,且需将所办理的手续全部带齐放置现场。4、施工时施工人员动火作业必须严格按工业企业煤气安全规程10.2.2、10.2.7相关规定进行作业。5、施工时施工人员必须劳保齐全,焊接施工人员必须穿戴好绝缘手套及绝缘鞋以防止触电,并需在施工平台安全范围内施工以防止高空坠落,施工时需防止高空坠物。6、检修人员不得带打火机、香烟、槟榔进入施工现场,必须绝对负责甲方现场指挥者的指挥及安排。7、检修需动气电焊,防火措施和监护人员到位,确保施工现场绝对安全。8、人员严禁在施工现场戏闹,行走上下注意安全,预防摔伤,或跌落。9、施工现场必须有专人监护,施工方安全员必须全天候监护现场。10、特种作业人员执证上岗,执证资格情况由设备管理室负责落实。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
