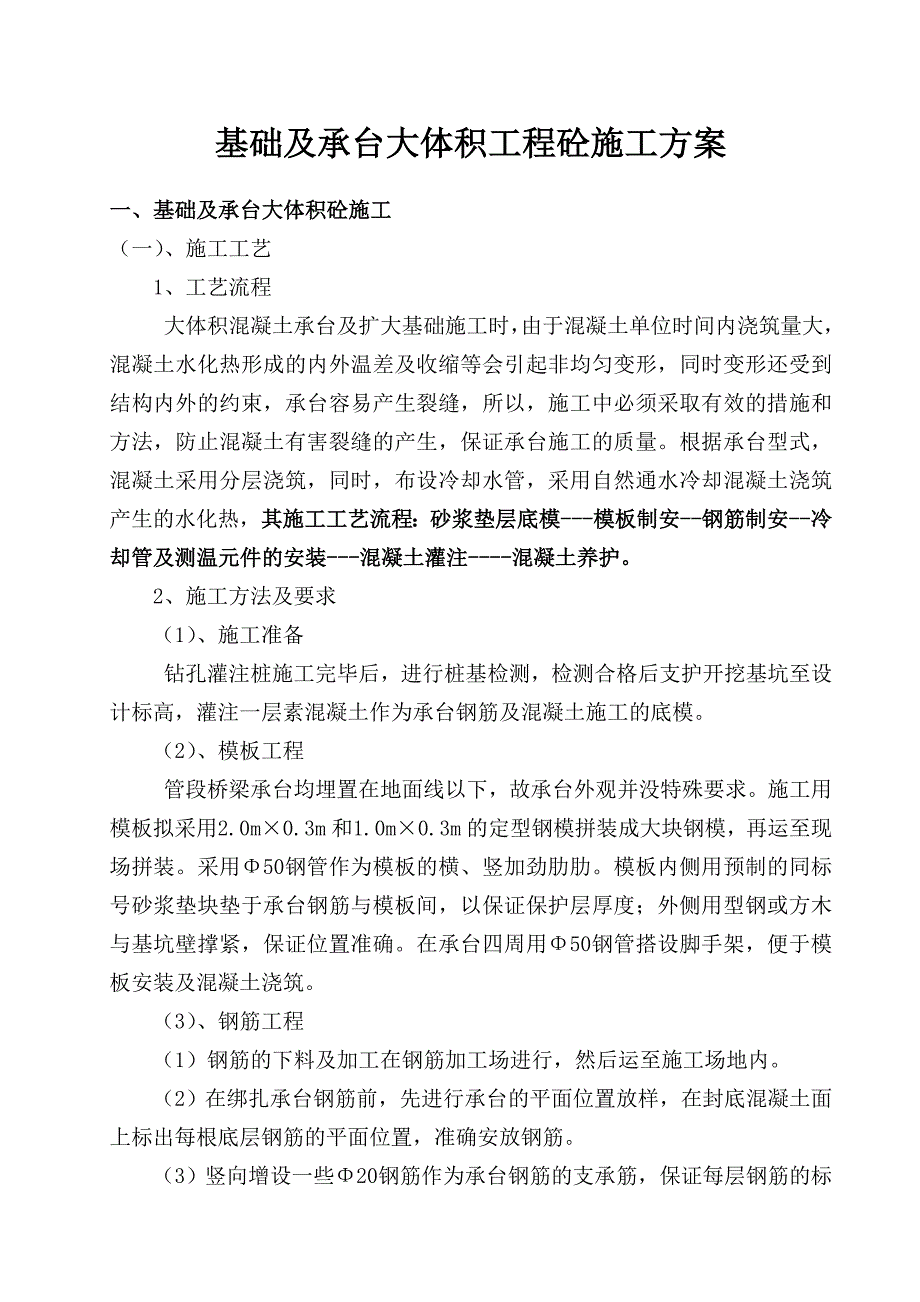

1、基础及承台大体积工程砼施工方案一、基础及承台大体积砼施工(一)、施工工艺1、工艺流程大体积混凝土承台及扩大基础施工时,由于混凝土单位时间内浇筑量大,混凝土水化热形成的内外温差及收缩等会引起非均匀变形,同时变形还受到结构内外的约束,承台容易产生裂缝,所以,施工中必须采取有效的措施和方法,防止混凝土有害裂缝的产生,保证承台施工的质量。根据承台型式,混凝土采用分层浇筑,同时,布设冷却水管,采用自然通水冷却混凝土浇筑产生的水化热,其施工工艺流程:砂浆垫层底模-模板制安-钢筋制安-冷却管及测温元件的安装-混凝土灌注-混凝土养护。2、施工方法及要求(1)、施工准备钻孔灌注桩施工完毕后,进行桩基检测,检测合
2、格后支护开挖基坑至设计标高,灌注一层素混凝土作为承台钢筋及混凝土施工的底模。(2)、模板工程管段桥梁承台均埋置在地面线以下,故承台外观并没特殊要求。施工用模板拟采用2.0m0.3m和1.0m0.3m的定型钢模拼装成大块钢模,再运至现场拼装。采用50钢管作为模板的横、竖加劲肋肋。模板内侧用预制的同标号砂浆垫块垫于承台钢筋与模板间,以保证保护层厚度;外侧用型钢或方木与基坑壁撑紧,保证位置准确。在承台四周用50钢管搭设脚手架,便于模板安装及混凝土浇筑。(3)、钢筋工程(1)钢筋的下料及加工在钢筋加工场进行,然后运至施工场地内。(2)在绑扎承台钢筋前,先进行承台的平面位置放样,在封底混凝土面上标出每根

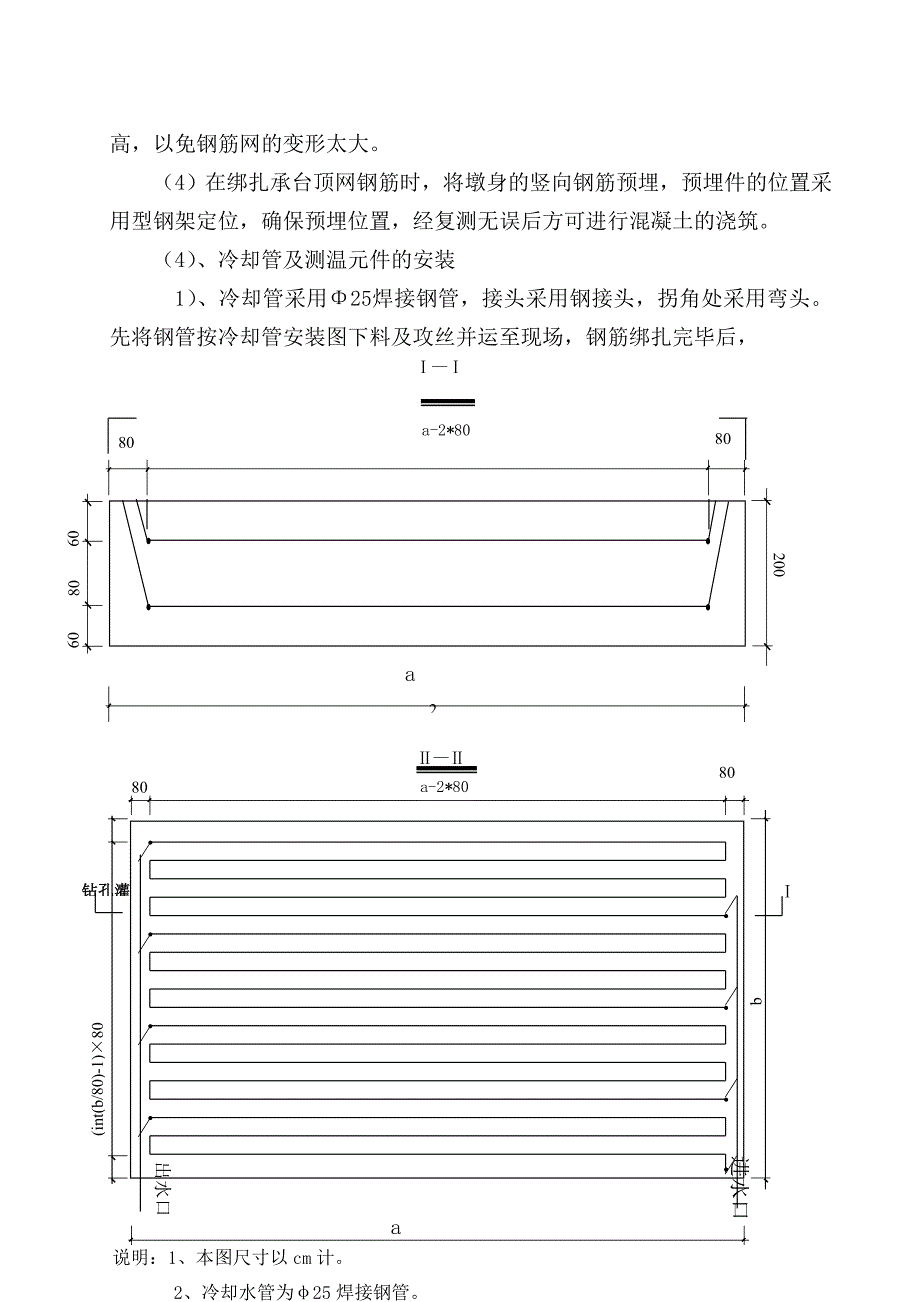

3、底层钢筋的平面位置,准确安放钢筋。(3)竖向增设一些20钢筋作为承台钢筋的支承筋,保证每层钢筋的标高,以免钢筋网的变形太大。(4)在绑扎承台顶网钢筋时,将墩身的竖向钢筋预埋,预埋件的位置采用型钢架定位,确保预埋位置,经复测无误后方可进行混凝土的浇筑。(4)、冷却管及测温元件的安装1)、冷却管采用25焊接钢管,接头采用钢接头,拐角处采用弯头。先将钢管按冷却管安装图下料及攻丝并运至现场,钢筋绑扎完毕后,80a80a-2*802570806060200冷却水管的布置平面图说明:1、本图尺寸以cm计。2、冷却水管为25焊接钢管。进水口8080a(int(b/80)-1)80b钻孔灌注桩施工工艺流程图a
4、-2*80出水口按设计位置安装,接头处先涂上油漆再拧紧,可防止混凝土浇筑过程中漏浆堵管及通水过程中漏水。安装完毕后,进行试通水,检查管路通水正常方进行下一道工序。2)、测温元件在钢筋及冷却管安装完毕后安装,安装时将元件安装固定在设计位置,保证位置准确、固定牢固,将导线沿钢筋引出承台顶面一定高度,用胶布包裹导线端头,避免弄脏。同时,引出的导线要逐一编号,便于温度监测。3)、冷却水管的布置a)冷却水管采用25mm钢管,布置间距为80cm。冷却管的布置考虑以下原则:能保证各层冷却管能独立通水,且拆模不影响通水;每层要分多根独立管道,以使砼冷却均匀;能根据测温结果调节各管路通水量。c)抽水循环冷却,通

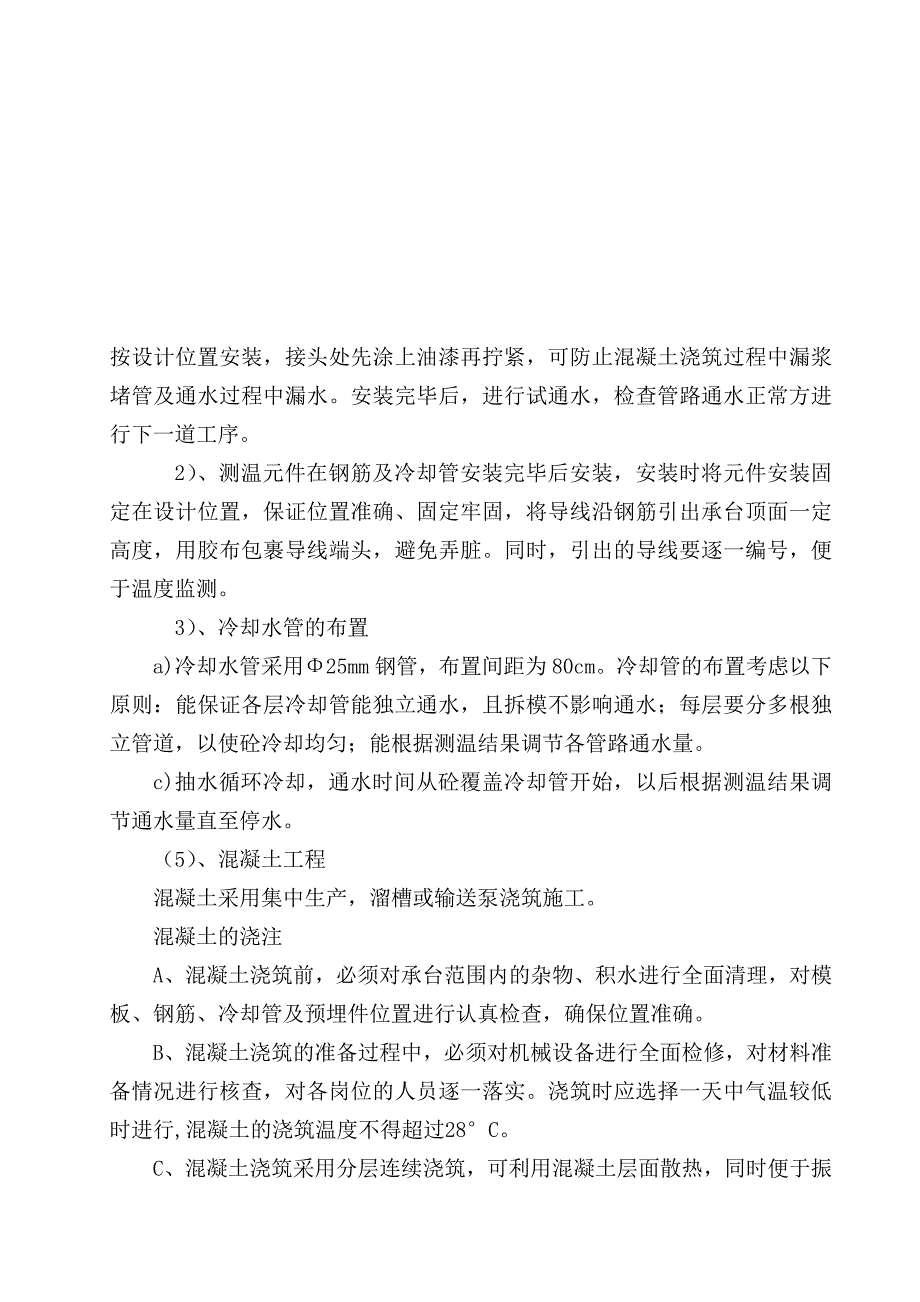

5、水时间从砼覆盖冷却管开始,以后根据测温结果调节通水量直至停水。(5)、混凝土工程混凝土采用集中生产,溜槽或输送泵浇筑施工。混凝土的浇注A、混凝土浇筑前,必须对承台范围内的杂物、积水进行全面清理,对模板、钢筋、冷却管及预埋件位置进行认真检查,确保位置准确。B、混凝土浇筑的准备过程中,必须对机械设备进行全面检修,对材料准备情况进行核查,对各岗位的人员逐一落实。浇筑时应选择一天中气温较低时进行,混凝土的浇筑温度不得超过28C。C、混凝土浇筑采用分层连续浇筑,可利用混凝土层面散热,同时便于振捣,分层厚度为30cm。层内从承台短边开始,由两边向中间浇筑。并在前层混凝土初凝之前,将次层混凝土浇完毕,保证无
6、层间冷缝发生。D、混凝土的振捣,采用插入式振捣器,操作中严格按振动棒的作用范围进行,严禁漏捣。振捣时应快插慢抽,严格控制振捣时间,避免因振捣不密实出现蜂窝麻面,或因振捣时间过长而出现振捣性离析的情况。E、为保证混凝土浇筑时其自由下落高度不大于2m,浇筑时应视情况设置溜槽或串筒,必要时在承台顶网钢筋上开几个“天窗”,浇筑到顶面时补焊截断的钢筋。F、在中线附近低洼处放置排污泵,及时清除混凝土浇筑过程中汇集的表面泌水,如在浇筑过程中遇到降雨,应用彩条布遮盖承台上空。G、混凝土施工完毕后,在初凝之前对混凝土表面进行抹压收光,以清除混凝土表面早期产生的塑性裂缝。H、承台混凝土浇筑速度不小于60m3/h。
7、混凝土的养护表面用麻袋覆盖并洒水进行保温保湿养护。侧模外挂麻袋保温,根据测温结果指导养护工作,将降温速度控制在2/d,养护时间14d。(二)、承台大体积砼温度裂缝控制主要技术措施1、优化砼配合比a)选用低热矿渣硅酸盐水泥,其水化热较普通硅酸盐水泥水化热低10%左右,选定水泥厂家后,应进行水泥水化热测定的试验,测出实际水化热。b)粗骨料选用级配良好的碎石,含泥量不大于1.0%,细骨料选用天然砂,含泥量不大于3.0%,以降低水泥用量。c)采用“双掺技术”,即同时掺加粉煤灰和高效减水剂,可有效降低单位砼水泥用量并延缓温升峰值出现时间。2、进行各项检算选定砼配合比后,根据施工条件对施工阶段大体积砼浇注
8、块体的温度、温度应力及整浇长度进行检算,保证施工方案的正确性。同时根据计算结果确定各项温度指标和制定详细的温度监测方法、冷却措施和养护措施。3、材料降温a)炎热季节施工,骨料堆均应遮盖防止日晒,如砼入模温度过高,则在使用前用冷水冲洗砂石料,强制降温,然后拌合时调整用水量。b)水泥棚要四周通风,保持棚内阴凉,水泥均用出厂10天以上的,不使用刚出厂的散装水泥,可避免水泥本身的高温导致砼入模温度偏高。4、机具降温拌合前要用冷水冲洗配料机和搅拌机,输送前冲洗输送泵,输送时要用草袋覆盖泵管,防止日照高温。5、分层浇注采用分层连续浇注,层厚30cm,可充分利用砼层面散热,同时便于振捣,易保证砼的浇注质量。
9、但必须在前层砼初凝之前将次层砼浇注完毕,防止层间冷缝发生。6、进行温度监控a)在承台砼浇注前,在测点预埋热电偶作测温元件,用电子测温仪进行温度测量监控。选用WZCT-10型热电偶作为测温元件,测温元件的分布按冷却钢管每层中部及四边角分布5个,选用数显的电子测温仪(量程0150)作为二次仪表。承台砼温度监测点的布置以真实地反映出砼体的温度分布场、降温速度、冷却效果为原则。b)承台砼各测点温度的监测频率。在砼浇注初期应保持每天三次,待砼体内温度变化缓慢后可降低测温频率。c)根据测温结果指导冷却系统工作及养护工作,确保砼体中心温度与表面温度温差不超过规范规定的20,其中砼的表面温度应以砼外表以内50
10、 mm处的温度为准。7、加强养护调节砼浇注完毕,侧模外覆盖草帘保温;抹面收浆后,表面上加盖草帘进行保温保湿养护,防止砼表面干裂,延缓降温速率。覆盖层的厚度根据温控指标的要求计算。根据测温结果调节冷却管通水量的大小,当砼中心与砼表面的温差过大时,可将冷却管出口的温水覆盖砼表面,提高砼表面温度,减少砼体内外温差。(三)、质量控制扩大基础或承台的质量检验标准应符合下列要求;1、承台的允许偏差和检验方法(见表-1)表-1 序号项 目允许偏差(mm)检验方法1尺寸30尺量长、宽、高各2点2顶面高程20测量5点3轴线偏位15测量纵横各2点4前后、左右边缘距设计中心线尺寸30尺量各边2处2、基础施工的允许偏
11、差和检验方法(见表-2)表-2 序号项 目允许偏差(mm)检验方法1基础前后、左右边缘距设计中心线50测量检查每边不少于2处2基础顶面高程30测量检查不少于5处三、安全、环保、职业健康保证措施1、安全保证措施1)、设置安全监察室,各施工队设专职安全员。施工队的负责人应教育、督促施工人员学习和贯彻安全规则。2)、在施工现场应有安全标志,危险地区必须悬挂“危险”或“禁止通行”等标志,夜间设红灯示警。3)、施工用电线路和电气设备,应按有关规定架设和安装,所有电气设备的绝缘状况必须良好,各项绝缘指标应达到规定值,凡有裸露带电部位的电气设备和易发生电击危险的区域,都应有符合要求的防护,如围栏、护网、箱、
12、匣等屏护设施。4)、严禁将输电线路搭靠或固定在机械、栏杆、钢筋、管子、扒钉等金属上。上下基坑的梯子应安装应稳固,防滑移装置应可靠,对各种机械的操作应严格按机械安全操作规程进行。2、环保保证措施重视环境工作、加强环保教育、贯彻环保法规、强化环保管理、美化施工现地、消除施工污染。为了保护和改善施工现场的生活环境,防止由于施工造成的作业污染,保障施工现场在施工过程中有一个良好的生活环境是十分重要的。3、文明施工措施根据场地实际情况合理地进行布置,设施设备按现场布置图规定设置堆放,并随施工不同阶段进行场地布置和调整。施工区内道路通畅、平坦、整洁,不乱堆乱放,无散落物;构造物周围应浇捣散水坡,四周保持清洁;场地平整不积水,无散落的杂物及散物;场地排水成系统,并畅通不堵。施工废料集中堆放,及时处理。
