《大体积混凝土浇筑施工技术交底.doc》由会员分享,可在线阅读,更多相关《大体积混凝土浇筑施工技术交底.doc(7页珍藏版)》请在第壹文秘上搜索。

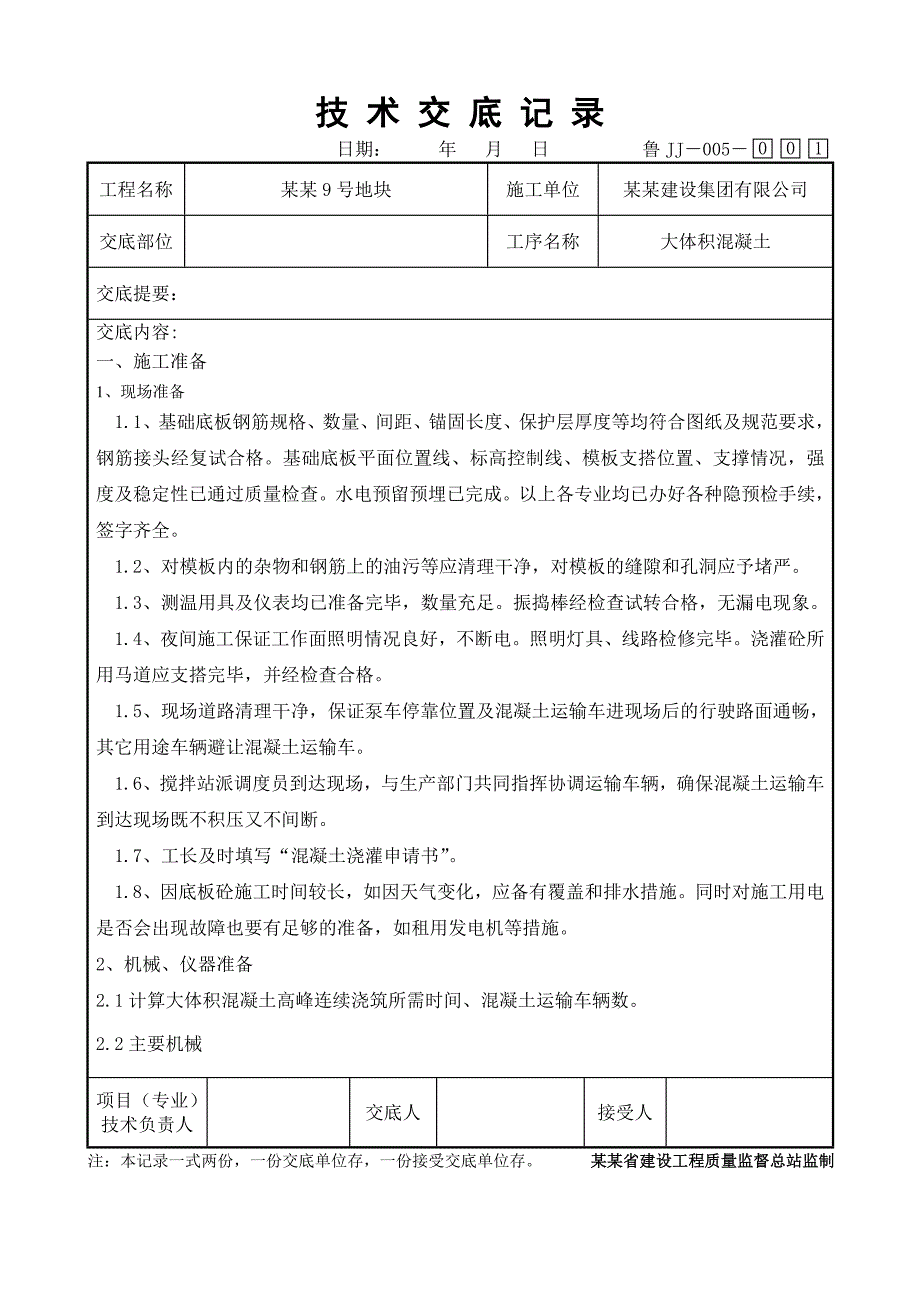

1、技 术 交 底 记 录日期: 年 月 日 鲁JJ005工程名称某某9号地块施工单位某某建设集团有限公司交底部位 工序名称大体积混凝土交底提要: 交底内容:一、施工准备1、现场准备1.1、基础底板钢筋规格、数量、间距、锚固长度、保护层厚度等均符合图纸及规范要求,钢筋接头经复试合格。基础底板平面位置线、标高控制线、模板支搭位置、支撑情况,强度及稳定性已通过质量检查。水电预留预埋已完成。以上各专业均已办好各种隐预检手续,签字齐全。1.2、对模板内的杂物和钢筋上的油污等应清理干净,对模板的缝隙和孔洞应予堵严。1.3、测温用具及仪表均已准备完毕,数量充足。振捣棒经检查试转合格,无漏电现象。1.4、夜间施
2、工保证工作面照明情况良好,不断电。照明灯具、线路检修完毕。浇灌砼所用马道应支搭完毕,并经检查合格。1.5、现场道路清理干净,保证泵车停靠位置及混凝土运输车进现场后的行驶路面通畅,其它用途车辆避让混凝土运输车。1.6、搅拌站派调度员到达现场,与生产部门共同指挥协调运输车辆,确保混凝土运输车到达现场既不积压又不间断。1.7、工长及时填写“混凝土浇灌申请书”。1.8、因底板砼施工时间较长,如因天气变化,应备有覆盖和排水措施。同时对施工用电是否会出现故障也要有足够的准备,如租用发电机等措施。2、机械、仪器准备2.1计算大体积混凝土高峰连续浇筑所需时间、混凝土运输车辆数。2.2主要机械项目(专业)技术负

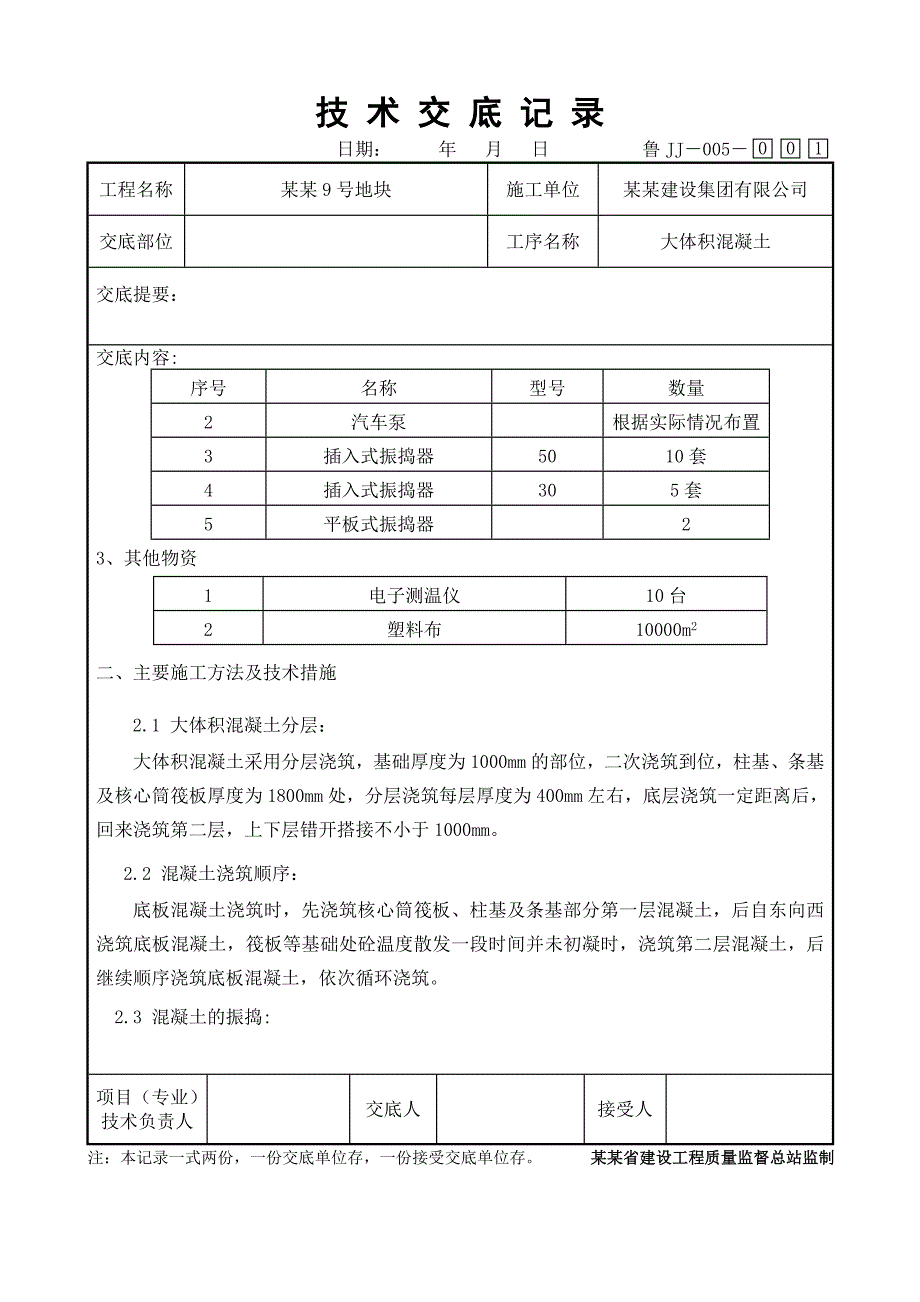

3、责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。 某某省建设工程质量监督总站监制技 术 交 底 记 录日期: 年 月 日 鲁JJ005工程名称某某9号地块施工单位某某建设集团有限公司交底部位 工序名称大体积混凝土交底提要:交底内容:序号名称型号数量2汽车泵根据实际情况布置3插入式振捣器5010套4插入式振捣器305套5平板式振捣器23、其他物资1电子测温仪10台2塑料布10000m2二、主要施工方法及技术措施2.1 大体积混凝土分层:大体积混凝土采用分层浇筑,基础厚度为1000mm的部位,二次浇筑到位,柱基、条基及核心筒筏板厚度为1800mm处,分层浇筑每层厚度为400
4、mm左右,底层浇筑一定距离后,回来浇筑第二层,上下层错开搭接不小于1000mm。2.2 混凝土浇筑顺序:底板混凝土浇筑时,先浇筑核心筒筏板、柱基及条基部分第一层混凝土,后自东向西浇筑底板混凝土,筏板等基础处砼温度散发一段时间并未初凝时,浇筑第二层混凝土,后继续顺序浇筑底板混凝土,依次循环浇筑。2.3 混凝土的振捣:项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。 某某省建设工程质量监督总站监制技 术 交 底 记 录日期: 年 月 日 鲁JJ005工程名称某某9号地块施工单位某某建设集团有限公司交底部位 工序名称大体积混凝土交底提要:交底内容:混凝土分层

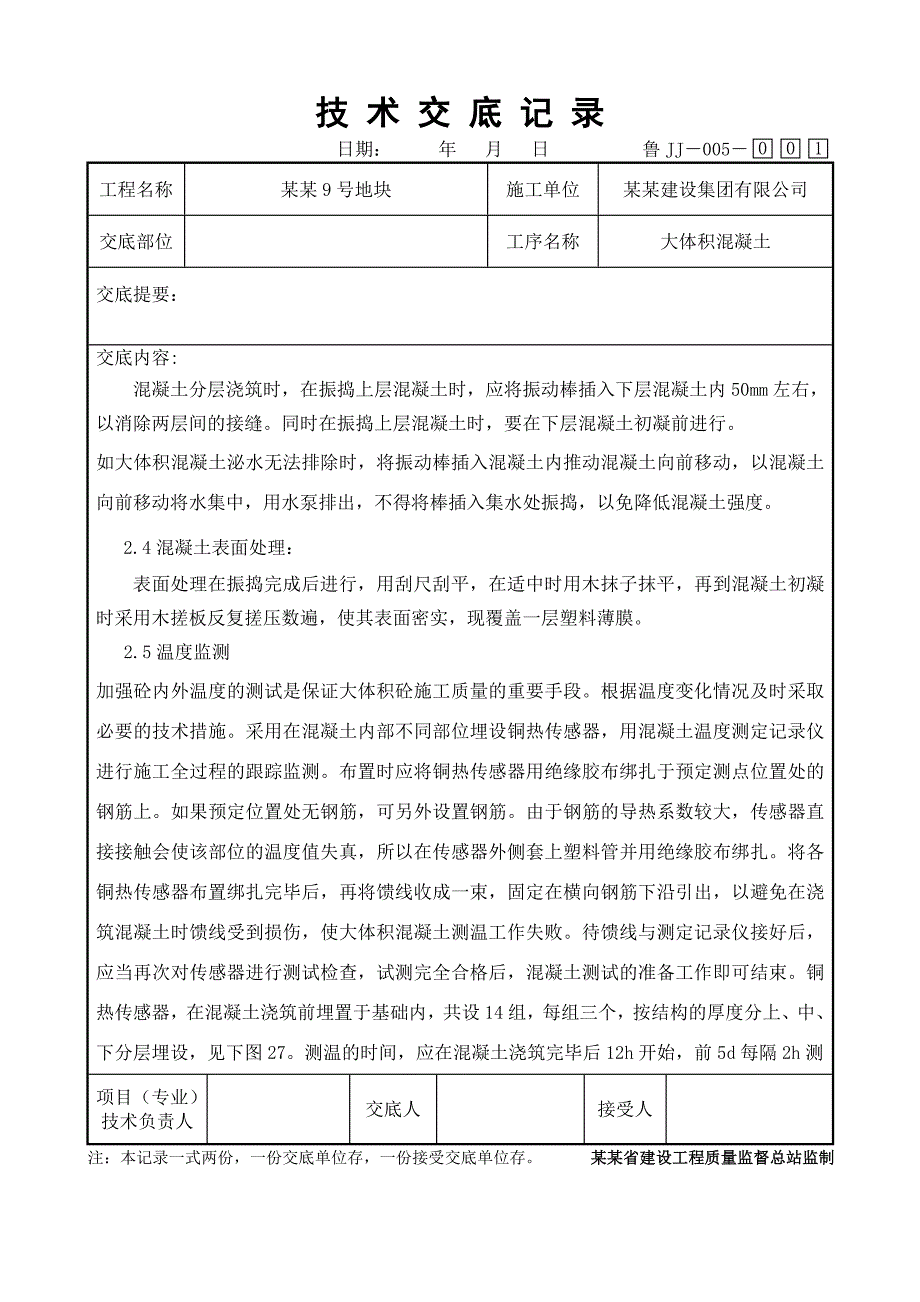

5、浇筑时,在振捣上层混凝土时,应将振动棒插入下层混凝土内50mm左右,以消除两层间的接缝。同时在振捣上层混凝土时,要在下层混凝土初凝前进行。如大体积混凝土泌水无法排除时,将振动棒插入混凝土内推动混凝土向前移动,以混凝土向前移动将水集中,用水泵排出,不得将棒插入集水处振捣,以免降低混凝土强度。2.4混凝土表面处理:表面处理在振捣完成后进行,用刮尺刮平,在适中时用木抹子抹平,再到混凝土初凝时采用木搓板反复搓压数遍,使其表面密实,现覆盖一层塑料薄膜。2.5温度监测加强砼内外温度的测试是保证大体积砼施工质量的重要手段。根据温度变化情况及时采取必要的技术措施。采用在混凝土内部不同部位埋设铜热传感器,用混凝
6、土温度测定记录仪进行施工全过程的跟踪监测。布置时应将铜热传感器用绝缘胶布绑扎于预定测点位置处的钢筋上。如果预定位置处无钢筋,可另外设置钢筋。由于钢筋的导热系数较大,传感器直接接触会使该部位的温度值失真,所以在传感器外侧套上塑料管并用绝缘胶布绑扎。将各铜热传感器布置绑扎完毕后,再将馈线收成一束,固定在横向钢筋下沿引出,以避免在浇筑混凝土时馈线受到损伤,使大体积混凝土测温工作失败。待馈线与测定记录仪接好后,应当再次对传感器进行测试检查,试测完全合格后,混凝土测试的准备工作即可结束。铜热传感器,在混凝土浇筑前埋置于基础内,共设14组,每组三个,按结构的厚度分上、中、下分层埋设,见下图27。测温的时间
7、,应在混凝土浇筑完毕后12h开始,前5d每隔2h测项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。 某某省建设工程质量监督总站监制技 术 交 底 记 录日期: 年 月 日 鲁JJ005工程名称某某9号地块施工单位某某建设集团有限公司交底部位 工序名称大体积混凝土交底提要:交底内容:一次;5d后可延长到4h测一次;10d后可延长6h测一次。当混凝土表面温度与大气温度接近,大气温度与混凝土中心温度的温差不大于25,可以解除保温,停止测温工作。测温人员设4人,后期设2人,并做好原始记录。在测温过程中一旦发现混凝土内外温差超过25时,应立即组织人员对砼覆盖,为
8、防止雨淋,准备足够的塑料布,下雨前及时覆盖。测温孔在结构构件边缘及构件中心处布置,测温孔剖面图如下。测温点剖面图保温方法:混凝土表面先铺一层塑料薄膜,其上覆盖两层棉毡,薄膜及棉毡应叠缝,为了防止养护期突然下雨淋湿棉毡,降低保温效果,另将一层塑料薄膜盖在干棉毡上。保温时间以温控测定数据为准,以免拆除保温材料时产生较大的温度梯度变化。2.6混凝土养护浇筑完垫层后立即铺设塑料布覆盖养护;底板、地下室梁板混凝土浇筑完毕后立即铺设塑料布,对混凝土进行养护。墙体拆模后立即用塑料薄膜包裹好并进行浇水养护。因其有抗渗要求,对复合硅酸盐水泥混凝土养护时间不得小于14天。项目(专业)技术负责人交底人接受人注:本记
9、录一式两份,一份交底单位存,一份接受交底单位存。 某某省建设工程质量监督总站监制技 术 交 底 记 录日期: 年 月 日 鲁JJ005工程名称某某9号地块施工单位某某建设集团有限公司交底部位 工序名称大体积混凝土交底提要:交底内容:三、 质量保证措施3.1、混凝土的质量检查混凝土到达浇筑地点后先强制搅拌30秒,然后检查塌落度、和易性,并核对混凝土运输单,当不符合要求时严禁使用。3.2、混凝土质量控制3.2.1、主控项目(1)混凝土所用的水泥、水、骨料、外加剂等必须符合规范及有关规定;试验报告要符合质量要求。(2)混凝土的配合比、养护和施工缝处理必须符合施工规范规定。(3)混凝土强度的试块取样、
10、制作、养护和试验要求要符合混凝土强度检验评定标准的规定。3.2.2、一般项目混凝土应振捣密实,不得有蜂窝、孔洞、露筋、缝隙、夹渣等缺陷。3.3、成品保护措施3.3.1、浇筑混凝土时,泵管应用钢管搭设好架子,泵管必须置于架子上,不能直接铺于钢筋上,以防压弯和移动钢筋。3.3.2、振捣混凝土时,不得碰动钢筋、埋件,防止位移。钢筋有踩弯、移位或脱扣时,应及时调整、补好。3.3.3、混凝土浇筑、振捣至最后完工时,要保持甩出钢筋的位置正确,最后一道搓项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。 某某省建设工程质量监督总站监制技 术 交 底 记 录日期: 年
11、月 日 鲁JJ005工程名称某某9号地块施工单位某某建设集团有限公司交底部位 工序名称大体积混凝土交底提要:交底内容:抹时,应由一个方向向另一个方向进行,同时派人进行钢筋调整,随时将钢筋表面的水泥浆用棉纱檫干净。预留洞口、预埋件及水电预埋管、盒等均应保护好。为避免上层结构混凝土施工污染下层结构,浇筑混凝土时应设专人对下层墙柱各部位进行检查。发现漏浆应及时清理,落地灰及时回收利用。3.3.7、混凝土浇筑完好,混凝土表面待结硬后(采用手按法检验)方可上人放线施工,对于刚浇筑完的部位应设标识,不得在其上堆物和走人。已浇混凝土必须待其强度达到1.2Mpa以后,方准在面上进行操作及安装结构用的支架和模板
12、。在楼板上堆料时,应分散堆放,每平米不应超过150kg。四、安全注意事项4.1、施工人员必须是经培训合格的有证人员,严禁无证操作。4.2、泵管的质量应符合要求,对已经磨损严重及局部穿孔现象的泵管不准使用,以防爆管伤人,施工前准备好洗管、清洗用品、接球器及有关装置,作业前必须用同配比的砂浆润管。4.3、泵管架设的支架要牢固,转弯处必须设置井字式固定架。泵管转弯宜缓,接头密封要严。4.4、泵车料斗内的砼保持一定的高度,防止吸入空气造成堵管或管中气锤声和造成管尾甩伤人的现象。4.5、泵车安全阀必须完好,泵送时先试送,注意观察泵的液压表和各部位工作正常后加大行程。在砼坍落度较小和开始起动时使用短行程。
13、检修时必须卸压后进行。4.6、当发生堵管现象时,立即将泵机反转把砼退回料斗,然后正转小行程泵送,如仍然堵管,则必须经拆管排堵处理后开车,不得强行加压泵送,以防发生炸管等事故。4.7、砼浇筑结束前用压力水压泵时,泵管口前面严禁站人。项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。 某某省建设工程质量监督总站监制技 术 交 底 记 录日期: 年 月 日 鲁JJ005工程名称某某9号地块施工单位某某建设集团有限公司交底部位 工序名称大体积混凝土交底提要:交底内容:4.8、插入式振捣器电动机电源上,应安装漏电保护装置,熔断器选用应符合要求。接地安全可靠电动机未
14、接地线或接地线不良时严禁使用。4.9、操作振捣器作业时,应穿戴好胶鞋和绝缘橡皮手套。振捣器停止使用时,应立即关闭电动机,搬动振捣器时,应切断电源,以确保安全,不得用软管和电缆线拖拉、扯动电动机。4.10、电缆线上不得有裸露之处,电缆线必须放置在干燥、明亮处;不允许在电缆线上堆放其它物品。4.11、振捣器必须由操作人员掌握,作业后必须做好清洗、保养工作,振捣器要安放在干燥处。4.12、砼罐车进场必须听从现场指挥人员调度,严禁乱停乱靠。4.13、砼施工后,应及时清理管内余混凝土及施工现场散落的混凝土。4.14、清理竖管时,高空作业人员必须戴好安全帽,系好安全带,保证安全带高挂低用。4.15、施工现场严禁打闹,服从安全员指挥,确保文明、安全施工。五、 环保措施5.1、混凝土的运输过程中,运输车会发出很大的噪声,排放尾气等。这要求运送车辆在车况良好的情况下使用。车辆必须保修得当。5.2、在车辆上料过程中,洒在车身上的各种骨料必须清理干净,以免遗洒在运输道路上。5.3、运输车应集中冲洗,且用水适当,不得随意清洗排放,浪费水资源
