大兴法庭施工方案.doc

上传人:p** 文档编号:994814 上传时间:2024-06-09 格式:DOC 页数:98 大小:389.70KB
下载 相关 举报
大兴法庭施工方案.doc_第1页
第1页 / 共98页
大兴法庭施工方案.doc_第2页
第2页 / 共98页
大兴法庭施工方案.doc_第3页
第3页 / 共98页
大兴法庭施工方案.doc_第4页
第4页 / 共98页
大兴法庭施工方案.doc_第5页
第5页 / 共98页
大兴法庭施工方案.doc_第6页
第6页 / 共98页
大兴法庭施工方案.doc_第7页
第7页 / 共98页
大兴法庭施工方案.doc_第8页
第8页 / 共98页
大兴法庭施工方案.doc_第9页
第9页 / 共98页
大兴法庭施工方案.doc_第10页
第10页 / 共98页
亲,该文档总共98页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《大兴法庭施工方案.doc》由会员分享,可在线阅读,更多相关《大兴法庭施工方案.doc(98页珍藏版)》请在第壹文秘上搜索。

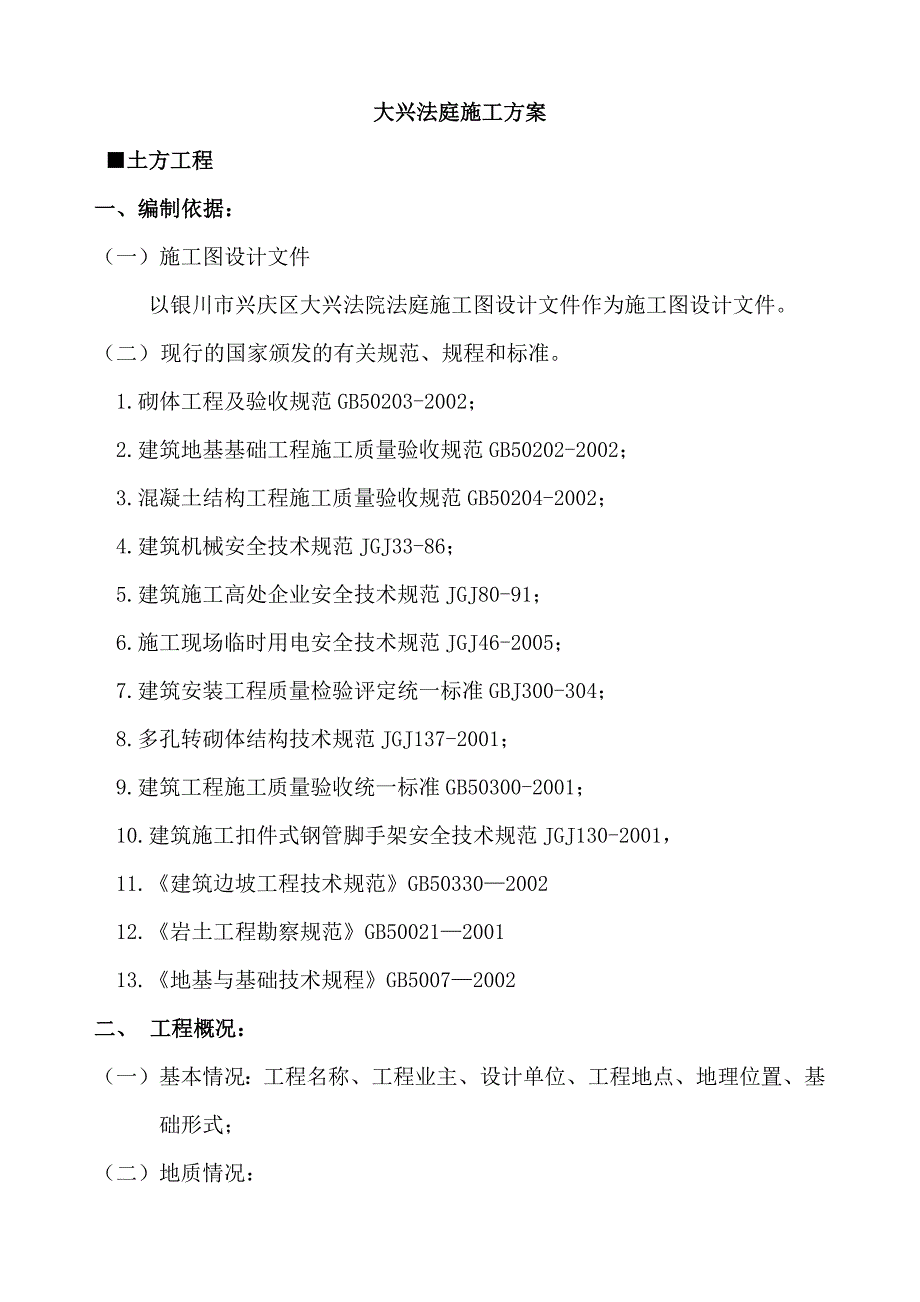

1、大兴法庭施工方案土方工程一、编制依据:(一)施工图设计文件 以银川市兴庆区大兴法院法庭施工图设计文件作为施工图设计文件。(二) 现行的国家颁发的有关规范、规程和标准。1.砌体工程及验收规范GB50203-2002;2.建筑地基基础工程施工质量验收规范GB50202-2002;3.混凝土结构工程施工质量验收规范GB50204-2002;4.建筑机械安全技术规范JGJ33-86;5.建筑施工高处企业安全技术规范JGJ80-91;6.施工现场临时用电安全技术规范JGJ46-2005;7.建筑安装工程质量检验评定统一标准GBJ300-304;8.多孔转砌体结构技术规范JGJ137-2001;9.建筑工

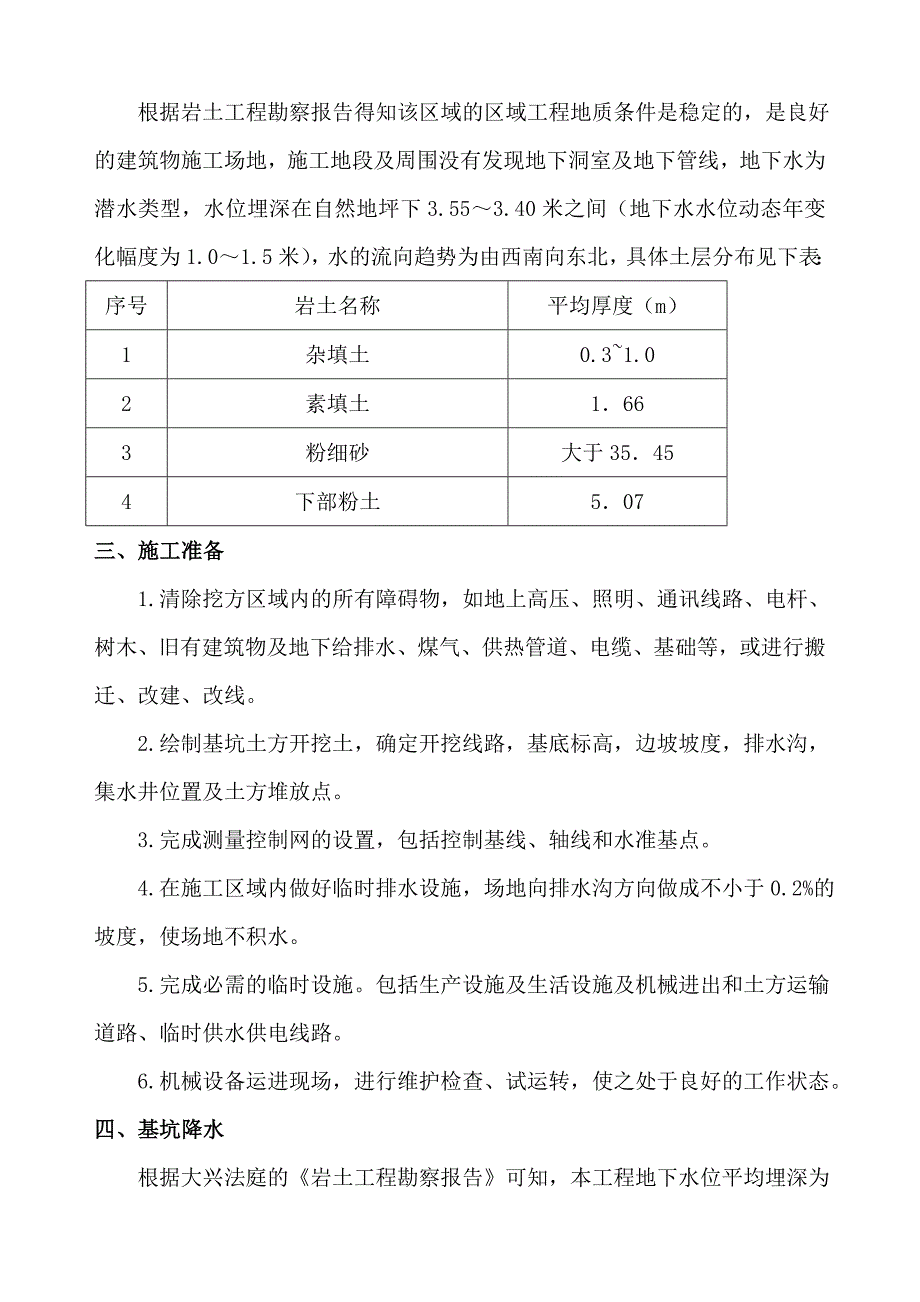

2、程施工质量验收统一标准GB50300-2001;10.建筑施工扣件式钢管脚手架安全技术规范JGJ130-2001,11.建筑边坡工程技术规范GB50330200212.岩土工程勘察规范GB50021200113.地基与基础技术规程GB50072002二、 工程概况:(一) 基本情况:工程名称、工程业主、设计单位、工程地点、地理位置、基础形式;(二) 地质情况: 根据岩土工程勘察报告得知该区域的区域工程地质条件是稳定的,是良好的建筑物施工场地,施工地段及周围没有发现地下洞室及地下管线,地下水为潜水类型,水位埋深在自然地坪下3.553.40米之间(地下水水位动态年变化幅度为1.01.5米),水的流

3、向趋势为由西南向东北,具体土层分布见下表:序号岩土名称平均厚度(m)1杂填土0.31.0 2素填土1663粉细砂大于35454下部粉土507三、施工准备 1.清除挖方区域内的所有障碍物,如地上高压、照明、通讯线路、电杆、树木、旧有建筑物及地下给排水、煤气、供热管道、电缆、基础等,或进行搬迁、改建、改线。 2.绘制基坑土方开挖土,确定开挖线路,基底标高,边坡坡度,排水沟,集水井位置及土方堆放点。 3.完成测量控制网的设置,包括控制基线、轴线和水准基点。 4.在施工区域内做好临时排水设施,场地向排水沟方向做成不小于0.2%的坡度,使场地不积水。 5.完成必需的临时设施。包括生产设施及生活设施及机械

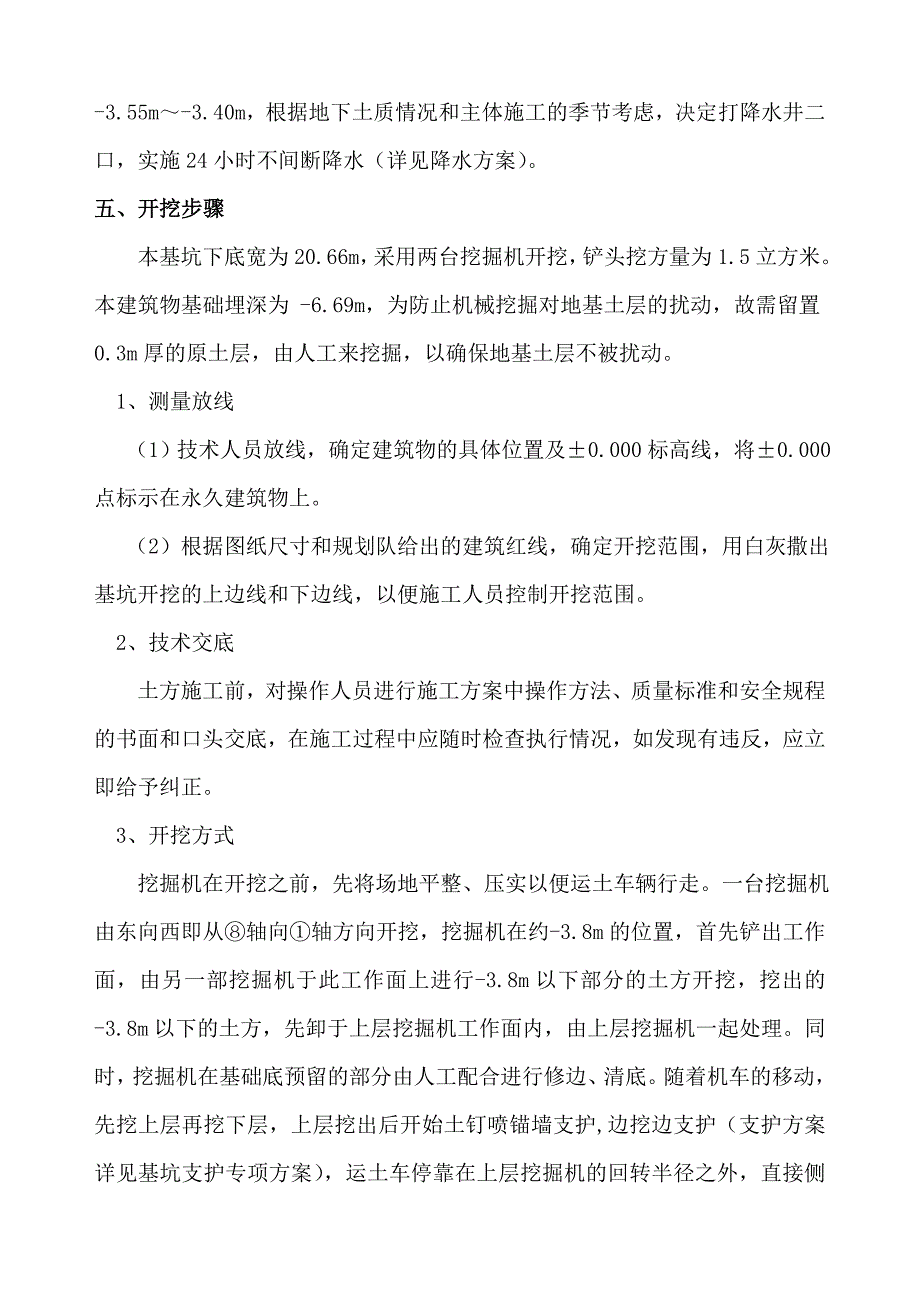

4、进出和土方运输道路、临时供水供电线路。 6.机械设备运进现场,进行维护检查、试运转,使之处于良好的工作状态。四、基坑降水 根据大兴法庭的岩土工程勘察报告可知,本工程地下水位平均埋深为-3.55m-3.40m,根据地下土质情况和主体施工的季节考虑,决定打降水井二口,实施24小时不间断降水(详见降水方案)。五、开挖步骤 本基坑下底宽为20.66m,采用两台挖掘机开挖,铲头挖方量为1.5立方米。本建筑物基础埋深为 -6.69m,为防止机械挖掘对地基土层的扰动,故需留置0.3m厚的原土层,由人工来挖掘,以确保地基土层不被扰动。1、测量放线 (1)技术人员放线,确定建筑物的具体位置及0.000标高线,将

5、0.000点标示在永久建筑物上。 (2)根据图纸尺寸和规划队给出的建筑红线,确定开挖范围,用白灰撒出基坑开挖的上边线和下边线,以便施工人员控制开挖范围。2、技术交底土方施工前,对操作人员进行施工方案中操作方法、质量标准和安全规程的书面和口头交底,在施工过程中应随时检查执行情况,如发现有违反,应立即给予纠正。3、开挖方式 挖掘机在开挖之前,先将场地平整、压实以便运土车辆行走。一台挖掘机由东向西即从轴向轴方向开挖,挖掘机在约-3.8m的位置,首先铲出工作面,由另一部挖掘机于此工作面上进行-3.8m以下部分的土方开挖,挖出的-3.8m以下的土方,先卸于上层挖掘机工作面内,由上层挖掘机一起处理。同时,

6、挖掘机在基础底预留的部分由人工配合进行修边、清底。随着机车的移动,先挖上层再挖下层,上层挖出后开始土钉喷锚墙支护,边挖边支护(支护方案详见基坑支护专项方案),运土车停靠在上层挖掘机的回转半径之外,直接侧向卸土,这样既提高了挖掘机的工作效率,又避免了机车爬坡或深陷。若开挖至设计标高时,现场基坑底部的土层并未到达原设计的持力层(第粉细砂层层面 ),则需继续下挖至持力层为止,超挖的部分用级配砂石回填。如开挖时进入冬施期,为确保地基土不会发生冻害,每天下班前要将地基用棉毯覆盖。4、人工放坡 挖掘机首先粗略开挖,然后技术人员根据施工方案的坡度系数1:0.5做出坡度线,每隔3m左右做出一条,以此线为准人工

7、进行铲坡。至基坑底后由两端轴线引桩拉通线,检查距基坑边尺寸,确定坑宽标准,以此修整基坑底边线,最后清除坑底土方并铲平。5、标高抄测 当挖掘机挖到大约-6.8m的位置,测量放线人员配合抄出距基坑底500mm平线,标在基坑四周的小木桩(定位桩)上,用尺子或事先量好的500mm标准尺杆,随时以定位桩为准,校核基坑底标高。此时停止使用挖掘机,用人工修整基底边坡,为防止基底土层受冻或扰动,预留100mm厚的保护土层,待基础施工时将其铲除。(电梯井坑底标高及集水坑坑低标高均由人工从-6.8m向下挖至设计标高)。6、检验基坑经有关人员共同验收合格后签字认可,进行下道工序施工。土方开挖工程质量检验标准如下表:

8、土方开挖工程质量检验标准(mm)项序项目允许偏差或允许值检验方 式柱基基坑基槽挖方场地平整管沟地(路)面基层人工机械水准仪主控项目1标高4020404040经纬仪2长度、宽度(由设计中心两边量)+15050+250100+400150+70观察或用坡度尺检查3边坡设计要求用2m靠尺子楔形塞尺检查一般项目1表面平整度20205020202基底土性设计要求7. 回填土施工 对填土的要求:填方土料应符合设计要求,填筑前应检查组其含水量是否在允许的范围内,填土是否有含硫酸盐含量大于5%,有机质含量大于8%,是否含有淤泥、冻土、膨胀土 等不应做为回填土的土。 回填土的施工:室内外回填土,待隐蔽工程验收合

9、格,防水工程完成后进行,填土应分层进行,并尽量采用同类土回填,虚铺土厚度不得大于300,应将透水性较大的土层置于透水性较小的土层之下,填土采用蛙式打夯机夯实,施工时应做好密实度检验。 填土工程质量标准:项序项目允许偏差或允许值检验方法柱基基坑基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高5030505050用水准仪检查2分层压实系数按设计要求按规定方法一般项目1表面平整度2020302020用2m靠尺子楔形塞尺2回填土料按设计要求取样检查或直观鉴别3分层厚度及含水量按设计要求用水准仪及抽样检查六、安全措施 在基坑开挖过程中,工地安全人员应作好安全措施,对挖掘机司机及汽车司机和现场工作

10、人员进行现场安全教育,并监督执行。 1、禁止工作人员随意下坑,在挖掘机下随意走动,对现场挖掘机可能处碰到的管线应提前改道或重新架设。 2、机械在操作中,进铲不宜过深,提起不宜过猛。 3、运土车辆不宜靠近基坑平行行驶,防止塌方、翻车。 4、挖土机械不得在施工中碰撞支撑和降水井,避免引起支撑及降水井的破坏。 5、配合机械做清底,清底修坡人员,应在机械回转半径以外作业,如必须在回转半径以内作业时,必须停止机械操作,并制动,机上机下人员应随时联系,确保安全且所有人员必须戴好安全帽,作业人员前后操作间距不得小于3米。 6、在大门口铺设草帘并对外运土方车辆进行清扫,避免对道路造成污染。 7、基坑防坍塌措施

11、 在距基坑坡顶边缘2米处设警示牌,确定堆放边界线,基坑周边严禁超堆荷载,坑边堆放土方和材料距坡顶边缘至少2米,施工机具距坑边距离应根据情况而定。 8、防止雨水浸害措施 施工期间密切注意天气情况,与气象台做好联系,提前制定针对措施,做好准备工作。 9、基坑四周做1.2米高的临时防护围栏,并用密目网封闭,1米内不得堆土堆料,夜间设有红色警示标志。 基础工程一、编制依据:(一)施工图设计文件 以银川市兴庆区大兴法院法庭施工图设计文件作为施工图设计文件。(二) 现行的国家颁发的有关规范、规程和标准。1.砌体工程及验收规范GB50203-2002;2.建筑地基基础工程施工质量验收规范GB50202-20

12、02;3.混凝土结构工程施工质量验收规范GB50204-2002;4.建筑机械安全技术规范JGJ33-86;5.建筑施工高处企业安全技术规范JGJ80-91;6.施工现场临时用电安全技术规范JGJ46-2005;7.建筑安装工程质量检验评定统一标准GBJ300-304;8.多孔转砌体结构技术规范JGJ137-2001;9.建筑工程施工质量验收统一标准GB50300-2001;10.建筑施工扣件式钢管脚手架安全技术规范JGJ130-2001,11.地基与基础技术规程GB50072002三、 工程概况:(一)基本情况:工程名称、工程业主、设计单位、工程地点、地理位置、基础形式;(二)施工准备 1.

13、基槽(坑)挖至设计标高时要修理,自检,申请验槽; 2.各种材料进场要有合格证,并进行复检验; 3.各种机械准备;四、施工工艺及方法 C10砼垫层放线条形基础基础构造柱基础砌体基础圈梁室内地沟房心填土(一)抄平 为了使基础底面标高符合设计要求,施工基础前应在基面上定出基础底面标高。(二)垫层施工 1.为了保护基础的钢筋,施工基础前应在基面上浇筑C10的细石砼垫层。2.地基开挖经设计人员、监理、甲方等有关人员验收后,进行素砼垫层,垫层前先做好标高点,垫层土质必须符号实际要求,必须尽量保证基底无积水,砂石的级配要符合要求,拌和均匀,铺设厚度符合设计要求。3.进行素砼垫层前先定好控制标高点,边浇边用平

14、板振动器振实,表面用木槎板槎平打毛,表面平整度要求在8以内,养护达到一定强度后,弹出轴线,进行钢筋绑扎。(三)钢筋工程 按钢筋位置线布放基础钢筋。 1.放线:根据施工图纸要求,在垫层表面上弹出钢筋位置线。 2.施工工艺:在基础垫层上弹出底板钢筋位置线 钢筋半成品运输到位布放钢筋 钢筋绑扎、验收 3.钢筋施工顺序 翻样配料梁底板钢筋绑扎班组自检项目部检查报监理、业主验收下道工序施工 4.钢筋进场和复试必须严格按照要求抽检,未拿到质保书和复试报告,不得使用,对锈蚀等不符合规范要求的不得使用,底板钢筋保护层应符合图纸要求。 5.钢筋制作安装应严格按翻样单进行,成型钢筋编号挂牌,以免混用,绑扎按翻样要求顺序进行,钢筋焊接接头必须现场进行抽样,进行物理焊接试拉试验,合格后方可进行下道工序。 6.柱、粱、墙、板插筋按照轴线定位,确保主筋垂直,箍筋接头相互错开,为保证基础上部主筋的准确性,待基础梁绑扎完成后,用经纬仪将柱轴线引到钢筋面层,注明标志,在竖向筋周边焊定位框,并把柱主筋焊牢。 7.钢筋加工的各道工序,都应建立质量交接制度。钢筋绑扎安装完毕后,必须经过检验,并办理隐蔽工程验收签证手续。 在钢筋绑扎过程中,要确保降水效果,日夜排水以免

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
