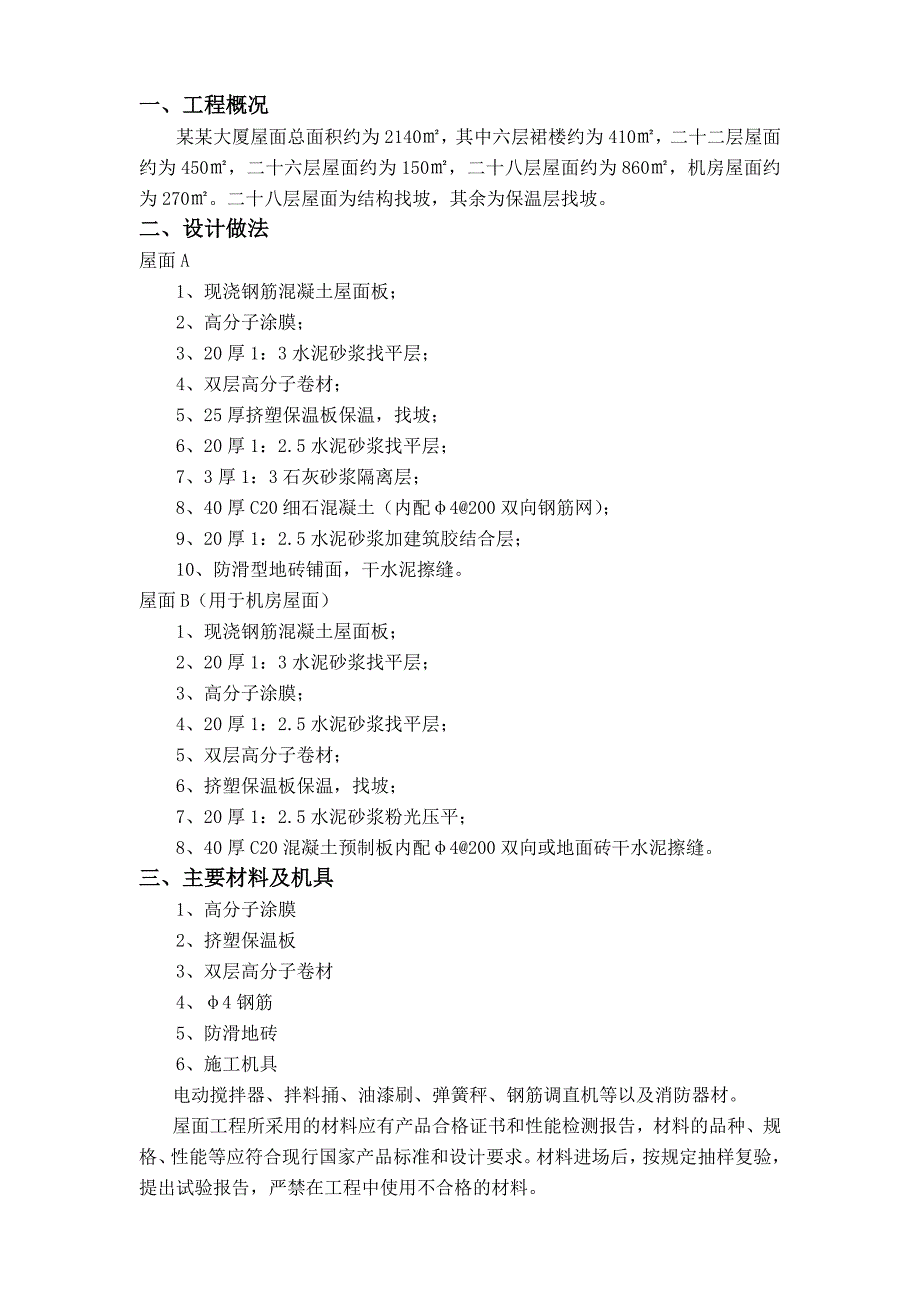

1、某某 大 厦屋面工程施工方案编制: 审核: 批准: 某某建设集团有限公司某某 分 公 司某某-6-26一、工程概况某某大厦屋面总面积约为2140,其中六层裙楼约为410,二十二层屋面约为450,二十六层屋面约为150,二十八层屋面约为860,机房屋面约为270。二十八层屋面为结构找坡,其余为保温层找坡。二、设计做法屋面A1、现浇钢筋混凝土屋面板;2、高分子涂膜;3、20厚1:3水泥砂浆找平层;4、双层高分子卷材;5、25厚挤塑保温板保温,找坡;6、20厚1:2.5水泥砂浆找平层;7、3厚1:3石灰砂浆隔离层;8、40厚C20细石混凝土(内配4200双向钢筋网);9、20厚1:2.5水泥砂浆加建

2、筑胶结合层;10、防滑型地砖铺面,干水泥擦缝。屋面B(用于机房屋面)1、现浇钢筋混凝土屋面板;2、20厚1:3水泥砂浆找平层;3、高分子涂膜;4、20厚1:2.5水泥砂浆找平层;5、双层高分子卷材;6、挤塑保温板保温,找坡;7、20厚1:2.5水泥砂浆粉光压平;8、40厚C20混凝土预制板内配4200双向或地面砖干水泥擦缝。三、主要材料及机具1、高分子涂膜2、挤塑保温板3、双层高分子卷材4、4钢筋5、防滑地砖6、施工机具电动搅拌器、拌料捅、油漆刷、弹簧秤、钢筋调直机等以及消防器材。屋面工程所采用的材料应有产品合格证书和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。材料

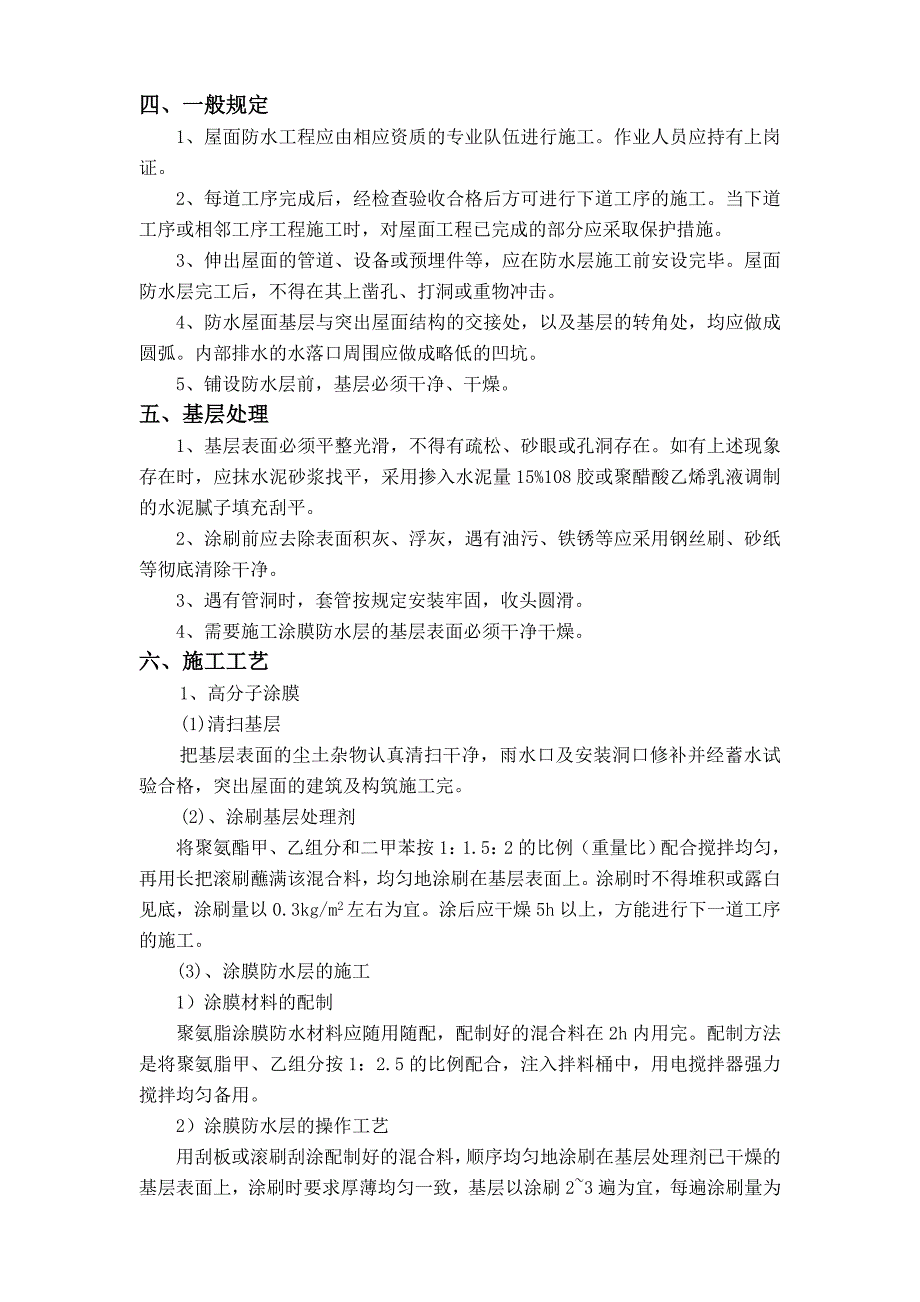

3、进场后,按规定抽样复验,提出试验报告,严禁在工程中使用不合格的材料。四、一般规定1、屋面防水工程应由相应资质的专业队伍进行施工。作业人员应持有上岗证。2、每道工序完成后,经检查验收合格后方可进行下道工序的施工。当下道工序或相邻工序工程施工时,对屋面工程已完成的部分应采取保护措施。3、伸出屋面的管道、设备或预埋件等,应在防水层施工前安设完毕。屋面防水层完工后,不得在其上凿孔、打洞或重物冲击。4、防水屋面基层与突出屋面结构的交接处,以及基层的转角处,均应做成圆弧。内部排水的水落口周围应做成略低的凹坑。5、铺设防水层前,基层必须干净、干燥。五、基层处理1、基层表面必须平整光滑,不得有疏松、砂眼或孔洞

4、存在。如有上述现象存在时,应抹水泥砂浆找平,采用掺入水泥量15%108胶或聚醋酸乙烯乳液调制的水泥腻子填充刮平。2、涂刷前应去除表面积灰、浮灰,遇有油污、铁锈等应采用钢丝刷、砂纸等彻底清除干净。3、遇有管洞时,套管按规定安装牢固,收头圆滑。4、需要施工涂膜防水层的基层表面必须干净干燥。六、施工工艺1、高分子涂膜(1)清扫基层把基层表面的尘土杂物认真清扫干净,雨水口及安装洞口修补并经蓄水试验合格,突出屋面的建筑及构筑施工完。(2)、涂刷基层处理剂将聚氨酯甲、乙组分和二甲苯按1:1.5:2的比例(重量比)配合搅拌均匀,再用长把滚刷蘸满该混合料,均匀地涂刷在基层表面上。涂刷时不得堆积或露白见底,涂刷

5、量以0.3kg/m2左右为宜。涂后应干燥5h以上,方能进行下一道工序的施工。(3)、涂膜防水层的施工1)涂膜材料的配制聚氨脂涂膜防水材料应随用随配,配制好的混合料在2h内用完。配制方法是将聚氨脂甲、乙组分按1:2.5的比例配合,注入拌料桶中,用电搅拌器强力搅拌均匀备用。2)涂膜防水层的操作工艺用刮板或滚刷刮涂配制好的混合料,顺序均匀地涂刷在基层处理剂已干燥的基层表面上,涂刷时要求厚薄均匀一致,基层以涂刷23遍为宜,每遍涂刷量为0.81.0kg/m,防水涂膜的总厚度以不小于1.5mm为合格。涂完第一遍涂膜后,一般需固化5h以上,至指触基本不粘时,待基层涂膜干燥固化后便可进行第二遍涂膜刮涂施工,开

6、始涂刷时要根据施工面积、形状和环境、统一考虑涂顺序和施工退路,确保连贯不发生漏刷。涂刷第三遍时,应待第二遍涂膜固化干燥24小时。干燥成膜后,即表面不粘脚为度,涂刷的方法与第二遍相同,涂刷的方向与第二遍方向垂直。在进行第二遍涂刷前,要对第一遍涂膜进行检查,如有空鼓、气孔、固化不良、裂纹等缺陷应进行修补,修补好后方能涂布下一遍。涂刷方向应互相垂直,同层涂膜的先后搭槎应50mm,施工缝应注意保护,搭接宽度150mm,接涂前应对包槎表面进行清理。涂刷程序为先做转角等薄弱部位的附加层,硬化后再进行大面积涂刷。2、20厚1:3水泥砂浆找平层(1).找平层施工前,应对基层适当洒水湿润,并于铺浆前1h在砼的表

7、面刷素水泥浆一度,使找平层与基层牢固结合。(2).水泥砂浆铺设应按由远到近、由高到低的程序进行,大面积抹灰在两冲筋之间一次铺满砂浆,然后用刮尺根据两边冲筋标高刮平拍实,用木抹子搓压提浆,检查平整度。(3).水泥砂浆开始凝结时,即人踏上去有脚印但不下陷时,用钢抹子压第二遍,不得漏压,并把凹坑、死角、砂眼抹平,终凝前进行第三次抹压、压实。3、双层高分子卷材(三元乙丙)本工程双层高分子卷材由专业防水施工单位施工,有关要求另行编制施工方案。屋面防水层的施工,按照设计要求和屋面工程质量验收规范GB50207-2002的有关规定进行施工。为了确保质量从以下几个方面进行跟踪检查验收:(1)、检查卷材出厂合格

8、证和现场复试资料;(2)、检查基层及特殊部位的处理及隐蔽验收记录;(3)、检查细部节点及附加层的施工质量和隐蔽验收记录;(4)、检查每层卷材的铺贴质量及隐蔽记录;4、25厚挤塑保温板(欧文斯科宁挤塑保温板)保温(找坡)保温板的铺贴,采用专用粘接胶,铺贴应平整,接缝应错开,缝隙或坡角相同类材料屑嵌缝或找零。除二十八层屋面为结构找坡,其余屋面均为水泥保温砂浆找坡,最薄处不低于40,找坡坡度设计要求为2.5%。5、20厚1:2.5水泥砂浆找平层工艺要求同2。6、40厚C20细石混凝土(内配4200双向钢筋网)(1)工艺流程: 基层处理做隔离剂立分格条扎钢筋网(按分格缝位置剪断并制弯钩)铺下层混凝土提

9、钢筋网铺上层混凝土平仓平振滚压光面二次压光三次压光起分格缝条嵌修分格缝养护分格缝嵌油膏粘贴盖缝材料。砼材料:要求砂、石级配良好。混凝土配合比除根据普通混凝土配合比设计技术规定(JGJ5596)执行外,尚应满足下列要求:a.每立方米混凝土水泥用量不应少于330kg。b.水灰比不应大于0.55c.砂率宜为35%-40%d.灰砂比应为1:2-1:2.5(2)钢筋网的钢筋规格、间距按设计要求:陪4150双向设置,网片采用绑扎,分格缝处钢筋应断开并弯成90。,钢筋应置中部偏上,保护层厚度不小于10mm。(3)混凝土采用机械搅拌,在一分格内,可先松铺25mm,再将扎好的钢筋网提升到上面,然后再铺盖上层混凝

10、土,拉刮平整,虚铺厚度控制在1.2倍压实厚度,先用平板振动器振实,然后用滚筒十字叉来回滚压至表面平整、密实、泛出水泥浆,后由专人抹光,抹压时不得在表面洒水,加水泥浆或撒干水泥。在混凝土初凝时进行第二次压光,剔除露出的活动石子,使表面砂浆基本成型,在终凝前再次压光,然后起出分格缝木条,并用1:2水泥砂浆修补好缝口。(4)刚性屋面做厚度和坡度采取事先做塔饼的方法控制。(5)终凝后应随时进行养护,养护方法采用覆盖草包浇水,养护时间不少于14天。(6)分格缝设置:设置在整浇屋面的端头及纵横轴线处;每块分格面积不得36m2,且必须“十”字通缝,四周必设。(7)分格缝木条应刨光,一般尺寸为上口宽20-25

11、mm,下口宽15-20mm,高度宜稍低于防水层厚度;预留槽边棱角整齐,不得有松散、破损、蜂窝麻面等缺陷;女儿墙周边缝宽应增加10-15mm。(8)分格缝内应按设计要求,选用油膏嵌封严密;在养护结束后,混凝土表面干燥至发白(表面含水率不大于6%)时进行,雾天及混凝土表面有冰冻、爽露时不得施工。(9)成品保护a、砼强度达1.2Mpa时才允许在上面行走,砼强度达80%时才允许在上面操作。b、砼防水层施工后,不允许随便打洞、运输、堆放重物。7、防滑型地砖铺面,干水泥擦缝七、质量要求1、高分子涂膜质量要求:(1).施工缝满足150mm的搭接要求。(2).涂膜应无水侵、稀释现象,划破处应补严。(3).涂膜

12、防水层固化后涂膜总厚度应1.5mm。2、找平层质量要求:(1).找平层所用的材料及配合比必须符合设计和规范要求。(2).屋面找平层的坡度必须符合设计和规范要求。(3).水泥砂浆找平层无脱皮和起砂等缺陷。(4).找平层与突出屋面结构的连接处和转角处均应做成圆弧形或钝角,且整齐平顺。(5).分格缝的位置和间距应符合设计要求和施工规范的规定。3、保温板铺设应紧贴基层,铺平垫稳,找坡正确,上下层错缝并填嵌密实。4、40厚C20细石混凝土质量要求(1)原材料、外加剂、砼强度、钢筋规格、位置及保护层必须符合设计要求及施工规范规定。(2)细石砼防水层的厚度、坡度必须符合设计要求,并均匀一致,表面平整、压实抹光,无裂缝、起壳、起砂等缺陷。(3)泛水、檐口做法正确,分格缝的设置位置和间距做法符合施工规范规定,缝格和檐口平直。八、安全注意事项1、施工用的材料必须用密封的容器包装,存放材料的库房和施工现场应通风良好。2、存料、配料和施工现场必须严禁烟火。3、每次施工用完的机具要及时用有机溶剂清洗干净。4、材料库房及施工现场应配备消防器材。5、加强消防意识和消防制度的教育,认真贯彻各项消防制度,经常开展消防活动定期专业性防火检查,将隐患消灭在萌芽状态。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
