大厦工程基础底板大体积混凝土施工技术交底#沈阳#附图.doc

上传人:p** 文档编号:994912 上传时间:2024-06-09 格式:DOC 页数:10 大小:219.50KB
下载 相关 举报

大厦工程基础底板大体积混凝土施工技术交底#沈阳#附图.doc_第1页
第1页 / 共10页

大厦工程基础底板大体积混凝土施工技术交底#沈阳#附图.doc_第2页
第2页 / 共10页
大厦工程基础底板大体积混凝土施工技术交底#沈阳#附图.doc_第3页
第3页 / 共10页
大厦工程基础底板大体积混凝土施工技术交底#沈阳#附图.doc_第4页
第4页 / 共10页
大厦工程基础底板大体积混凝土施工技术交底#沈阳#附图.doc_第5页
第5页 / 共10页
大厦工程基础底板大体积混凝土施工技术交底#沈阳#附图.doc_第6页
第6页 / 共10页
大厦工程基础底板大体积混凝土施工技术交底#沈阳#附图.doc_第7页
第7页 / 共10页
大厦工程基础底板大体积混凝土施工技术交底#沈阳#附图.doc_第8页
第8页 / 共10页
大厦工程基础底板大体积混凝土施工技术交底#沈阳#附图.doc_第9页
第9页 / 共10页
大厦工程基础底板大体积混凝土施工技术交底#沈阳#附图.doc_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《大厦工程基础底板大体积混凝土施工技术交底#沈阳#附图.doc》由会员分享,可在线阅读,更多相关《大厦工程基础底板大体积混凝土施工技术交底#沈阳#附图.doc(10页珍藏版)》请在第壹文秘上搜索。

1、技术交底记录表C2-1编 号工程名称某某国际金融中心交底日期某某年11月15日施工单位某某国际建设有限公司分项工程名称交底提要基础底板和大体积混凝土施工技术交底交底内容:1施工准备1.1混凝土由商品混凝土搅拌站提供,提前对预拌混凝土厂家提出大体积混凝土技术要求。1.2检查并且清理钢筋下杂物,并用气泵清理干净。1.3检查电源、线路、温度计、振捣棒等工具是否准确工作,并且保证照明充足。1.4基础底板施工前,项目经理要组织总工、生产副经理、质量员、搅拌站的技术和生产等相关人员召开工作会议,熟悉工程情况,进行施工部署、交通协调、技术和质量措施到位情况等做好安排。并在施工前召开施工人员、班组长、队长的专

2、项交底会。1.5第一段底板混凝土浇筑前,在基坑南侧46轴之间至少设置两台地泵,在基坑西南角设置一台地泵,在基坑北侧设置一台或两台汽车泵(只有在夜间22:005:00点使用);第二段底板混凝土浇筑前,在基坑南侧设一台地泵。在基坑北侧设置一台汽车泵(只有在夜间22:005:00点使用);第三段底板混凝土浇筑前,在基坑南侧设两台汽车泵,在基坑北侧设置一台汽车泵(只有在夜间22:005:00点使用)1.6依据现场情况用二十四台商品混凝土运输车,来确保浇筑速度和浇筑的连续性。1.7了解在混凝土浇筑时及后5天的天气预报。根据具体情况采取相应措施。1.8振捣棒(50型)12个、 振捣棒(30型)6个、铁锹、

3、木抹子、铁抹子、可移动的配电箱及电缆、碘钨灯、对讲机、长标尺干、小线、2m刮杠、塑料布、草帘被、温度计、PVC塑料管等。并且对振捣棒进行试运行,检查是否合格。2作业条件2.1需浇筑混凝土流水段的模板、钢筋、预埋件、止水钢板、及水电管线、盒、槽、预留孔洞等全部安装完毕,经检查符合设计要求及施工规范规定,并办完隐、预检手续。2.2预拌混凝土厂家已联系好,输送泵及管道已安装加固就位,各种机具试运转正常。2.3人员、机械配备齐全,机械运转正常,已经召开过生产协调会。2.4浇筑混凝土用的马道、架子搭设完毕,经安全、技术人员检查合格。2.5进行测量放线,墙柱插筋上弹出建筑50标高控制线,用以控制浇筑高度。

4、2.6基础底板混凝土强度等级为C30P8、C35P8、C40P8,底板导墙混凝土为C30P8。主楼部位、裙房部位、加强带部位不同强度等级的混凝土接茬用钢丝网封堵严密。3施工工艺3.1清理浇筑混凝土(斜面分层)振捣养护保温3.2清理:清理模板内杂物,用气泵吹干净。 对于雪和冰要清理干净。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做为分项工程施工技术交底时,应填写“分项工程名称“栏,其它项目可不填写。技术交底记录表C2-1编 号工程名称某某国际金融中心交底日期某某年11月15日施工单位某某国际建设有限公司分项工程名称交底提要基础底板和大体积混凝土施工技术交

5、底交底内容:3.3在混凝土运输工序中,应控制混凝土运至浇筑地点后,不离析、不分层、组成成分不发生变化,并能保证施工所必须的坍落度以及和易性、粘聚性、保水性等。要求混凝土运输到现场后的入模温度不低于8(现场安排专人进行入模测温工作,达不到要求的坚决退场)。3.4地泵输送浇筑前做好泵管布置工作,泵管布置尽量选择直线,弯头尽量少,转弯宜缓不宜急。3.5本地区属于市中心,混凝土罐车的禁行时间规定:早78点,晚16:3018:00点。要协调好混凝土搅拌站罐车时间性和混凝土供应的连续性。专人管理指挥。要保证在禁行时间有3辆罐车在施工现场。3.6测温点的布置与监测:底板混凝土浇筑时,在中间部位及边缘预留测温

6、孔,检查水泥凝结过程中的水化热及散热情况。测温孔根据测温平面布置图埋设(每100平米1个测温点)。每个测温孔埋设3根PVC塑料管,底部焊死,间距各为100mm呈三角形布置的一组测温管,2m厚底板测温管深度为150、1000、1850mm;0.7m厚底板测温管深度为300mm;2.3m厚底板测温管深度为150、1150、2150mm。测温孔上端内塞满棉丝,测温前在预留孔内灌满水,温度计在孔中测温时间不少于3min,读数与混凝土表面温差不得大于25,避免产生温度应力裂缝,如温差大于25时,做好混凝土养护工作。在混凝土温度上升阶段(前3d)每2-4h测一次,温度下降阶段(47d)每4h测一次,后一周

7、每6h测一次,同时测大气温度,做好测温记录。结束测温工作后测温孔以C40P8微膨胀混凝土堵塞密实,详见底板测温布置图。3.7底板混凝土浇筑采用斜面分层法施工,底板混凝土浇筑顺序:1段、2段由北向南、从西到东;3段由北向南、从东到西浇筑混凝土,要兼顾先低跨,后高跨的原则。每层浇筑厚度不得大于500mm,当本层初浇混凝土达到初凝时间前,留斜槎后回头浇筑第二层混凝土,依此类推。随浇筑随在混凝土表面覆盖一层塑料薄膜,再加盖双层厚阻燃草帘,气温在-10度以下加盖四层草帘被。3.8由试验员检查浇筑过程中的混凝土坍落度,确保入模混凝土的和易性和入模温度。3.9混凝土要连续浇筑,不留施工缝,采用“斜向分层法”

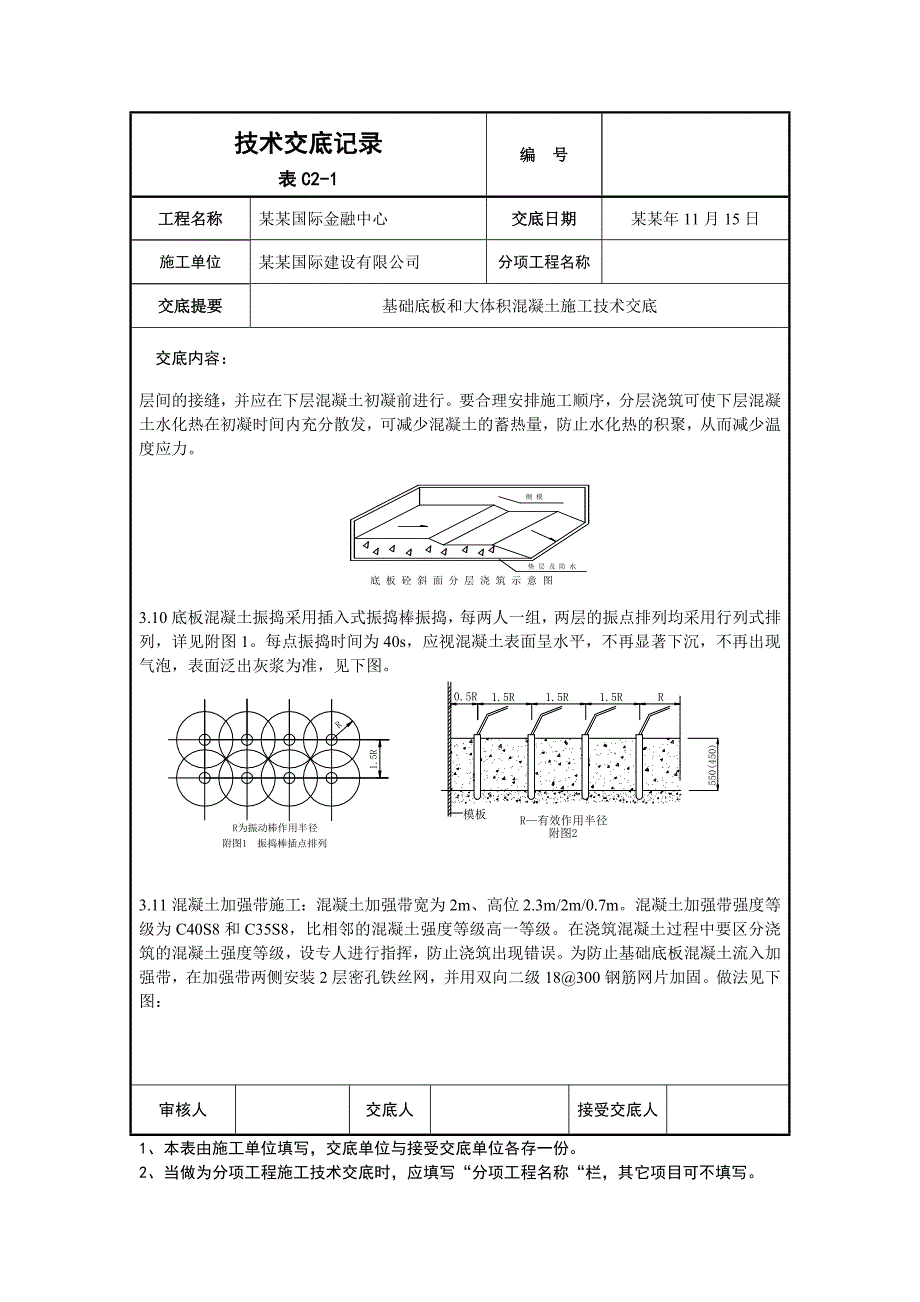

8、施工,每层的浇筑厚度不超过400mm。浇筑时采用泵管配布料杆,浇筑方向从远至近,边浇筑边拆管的方式,浇筑混凝土采用斜面分层,为了避免冷缝产生,混凝土浇灌采用“斜向分层、一次到底、梯级浇筑、逐渐倒退”的方式组织施工,混凝土运输、浇筑及间歇的全部时间不超过混凝土初凝时间。混凝土振捣采用插入式振捣器,做到快插慢拔。振捣上层混凝土时应插入下层混凝土面5cm,以消除两审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做为分项工程施工技术交底时,应填写“分项工程名称“栏,其它项目可不填写。技术交底记录表C2-1编 号工程名称某某国际金融中心交底日期某某年11月15日施工单

9、位某某国际建设有限公司分项工程名称交底提要基础底板和大体积混凝土施工技术交底交底内容:层间的接缝,并应在下层混凝土初凝前进行。要合理安排施工顺序,分层浇筑可使下层混凝土水化热在初凝时间内充分散发,可减少混凝土的蓄热量,防止水化热的积聚,从而减少温度应力。3.10底板混凝土振捣采用插入式振捣棒振捣,每两人一组,两层的振点排列均采用行列式排列,详见附图1。每点振捣时间为40s,应视混凝土表面呈水平,不再显著下沉,不再出现气泡,表面泛出灰浆为准,见下图。3.11混凝土加强带施工:混凝土加强带宽为2m、高位2.3m/2m/0.7m。混凝土加强带强度等级为C40S8和C35S8,比相邻的混凝土强度等级高

10、一等级。在浇筑混凝土过程中要区分浇筑的混凝土强度等级,设专人进行指挥,防止浇筑出现错误。为防止基础底板混凝土流入加强带,在加强带两侧安装2层密孔铁丝网,并用双向二级18300钢筋网片加固。做法见下图:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做为分项工程施工技术交底时,应填写“分项工程名称“栏,其它项目可不填写。技术交底记录表C2-1编 号工程名称某某国际金融中心交底日期某某年11月15日施工单位某某国际建设有限公司分项工程名称交底提要基础底板和大体积混凝土施工技术交底交底内容:浇筑混凝土过程中要分层,先浇筑加强带内混凝土,浇筑40cm(分层厚度)后,

11、再浇筑两侧混凝土,再进行下一个循环。3.12高、低跨施工:要先浇筑集水坑、电梯坑和相邻低跨部位的混凝土,再浇筑相邻高跨处的混凝土。D、E座与裙房基础底板相交处混凝土强度等级不同,在混凝土浇筑之前为防止高、低强度等级混凝土混合,在混凝土强度等级区分处安装2层密孔铁丝网,并用立筋(B18150)加固。做法见下图:浇筑混凝土时,由低向高,当集水坑部分的混凝土达到初凝后方可进行周边混凝土浇筑,避免坑壁模板上浮。当混凝土自由落差大于2m时,顺着串桶下滑,保证混凝土不发生离析。混凝土浇筑过程中,专人检查钢筋、模板、止水钢板、后浇带等部位,如果偏移及时上报经理部以便调整。3.13混凝土振捣工必须技术熟练,责

12、任心强,经过培训,严格按施工操作工艺进行施工。要做到快插慢拔,在振捣过程中将振捣棒上下略微抽动,以使上下振捣均匀,分层浇筑时应插入下层5cm,以消除两层之间的接缝,同时振捣上层混凝土时要在下层混凝土初凝之前进行,每插点要掌握好振捣时间,过短不宜振实,过长可能引起混凝土的离析,振捣保持在2030S之间,高频不少于10s,应视混凝土表面呈水平不再显著下沉,不再出现气泡,表面泛出灰浆为准,振捣棒插点均匀排列,振捣半径40cm,呈交错式次序移动,振捣时,应尽量避免碰撞钢筋、模板、预埋管件等,防止移位变形。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做为分项工程施

13、工技术交底时,应填写“分项工程名称“栏,其它项目可不填写。技术交底记录表C2-1编 号工程名称某某国际金融中心交底日期某某年11月15日施工单位某某国际建设有限公司分项工程名称交底提要基础底板和大体积混凝土施工技术交底交底内容:3.14混凝土浇筑后要用刮杠刮平,泌水应及时排除。3.15混凝土表面压实:混凝土浇筑完毕、表面泌水已处理,经刮杠刮平后用木模压实,二次振捣用振捣棒滚动振捣,表面用木抹压实。当混凝土表面用手按有明显印痕但下沉量不大时即可进行二次搓毛压实。二次抹压应将混凝土内部浆液挤压出来,用于表面混凝土湿润抹压。3.16混凝土试块留置每超过100m3的同配比的混凝土,取样不得少于一次,当

14、一次连续浇筑超过1000m3时,同一配合比混凝土每200m混凝土,取样不得少于一次。同一混凝土强度等级、抗渗等级、同一配合比,每单位工程不得少于2组抗渗试件。连续浇筑混凝土每500 m3应留置一组抗渗试件(一组6个抗渗试件)。其混凝土试件应在浇筑地点随机取样。用于结构实体检验的同条件养护试件的留置应符合以下规定:对混凝土结构工程中的各混凝土强度等级,均应留置同条件养护试件;同一强度等级的同条件养护试件,其留置的组数应根据混凝土量和重要性确定,不宜多于10组,且不应少于3组。等效养护龄期可取按日平均气温温度逐日累计达到600Cd时所对应的龄期,0C及以下的龄期不计入;等效养护龄期不应小于14天,

15、也不宜大于60天。掺有防冻剂的混凝土,尚应增设不少于二组与结构同条件养护的试件,其中一组用于检验受冻前混凝土的强度,另一组用于同条件养护28d、再标准养护28d的混凝土强度。5施工控制要点5.1商品混凝土到场后,要由试验员检验,发现塌落度不合格(160200mm)或超过规定时间到场的及入模温度在8以上,要坚决予以退场,不得使用。5.2钢筋较密处由其周围将混凝土用振捣棒边振边下灰。5.3浇筑混凝土必须要按照施工顺序连续浇筑,防止出现冷缝,并严格按照技术交底施工。5.4振捣工必须按照技术交底要求施工。5.5在混凝土初凝前进行二次振捣,提高混凝土的抗裂强度。5.6测温制度:测温必须设专人负责,记录必须真实,并每天上报技术人员,进行成熟度计算及温度控制。确定覆盖草帘被的层数。5.7必须在浇筑混凝土过程中有人看模、调筋。在后浇带部位和一、二期部位,在浇筑过程中要设专人来看模,如果出现漏浆现象要及时进行清理。5.8基础底板导墙混凝土浇筑高度要保证在距底板上表面315mm高

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
