大厦工程钢结构防火涂料涂装施工工艺.doc

上传人:p** 文档编号:994914 上传时间:2024-06-09 格式:DOC 页数:6 大小:35KB
下载 相关 举报
大厦工程钢结构防火涂料涂装施工工艺.doc_第1页
第1页 / 共6页
大厦工程钢结构防火涂料涂装施工工艺.doc_第2页
第2页 / 共6页
大厦工程钢结构防火涂料涂装施工工艺.doc_第3页
第3页 / 共6页
大厦工程钢结构防火涂料涂装施工工艺.doc_第4页
第4页 / 共6页
大厦工程钢结构防火涂料涂装施工工艺.doc_第5页
第5页 / 共6页
大厦工程钢结构防火涂料涂装施工工艺.doc_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《大厦工程钢结构防火涂料涂装施工工艺.doc》由会员分享,可在线阅读,更多相关《大厦工程钢结构防火涂料涂装施工工艺.doc(6页珍藏版)》请在第壹文秘上搜索。

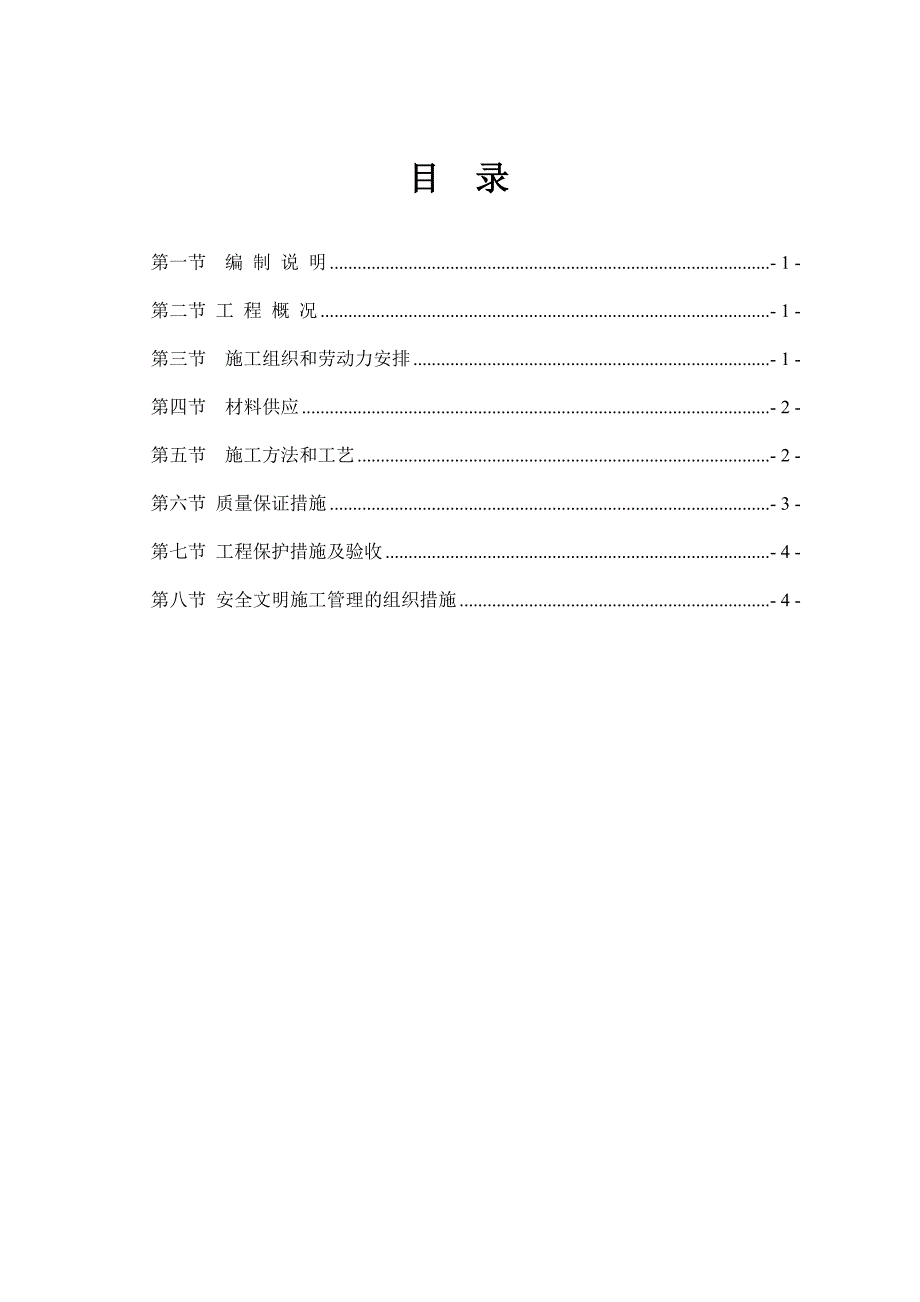

1、某某大厦工程项目钢结构防火涂料涂装工程施工项目施工方案编制: 审核: 批准: 日期: 某某新华阻燃剂总厂目 录第一节 编 制 说 明- 1 -第二节 工 程 概 况- 1 -第三节 施工组织和劳动力安排- 1 -第四节 材料供应- 2 -第五节 施工方法和工艺- 2 -第六节 质量保证措施- 3 -第七节 工程保护措施及验收- 4 -第八节 安全文明施工管理的组织措施- 4 - 第一节 编 制 说 明一、编制依据本施工组织设计根据本公司相关施工经验和做法进行编制二、编制目的本施工组织设计方案是我公司对 牙买加 项目钢结构防火涂料涂装工程施工部署、施工方法、质量控制的技术文件、是本工程施工顺利的

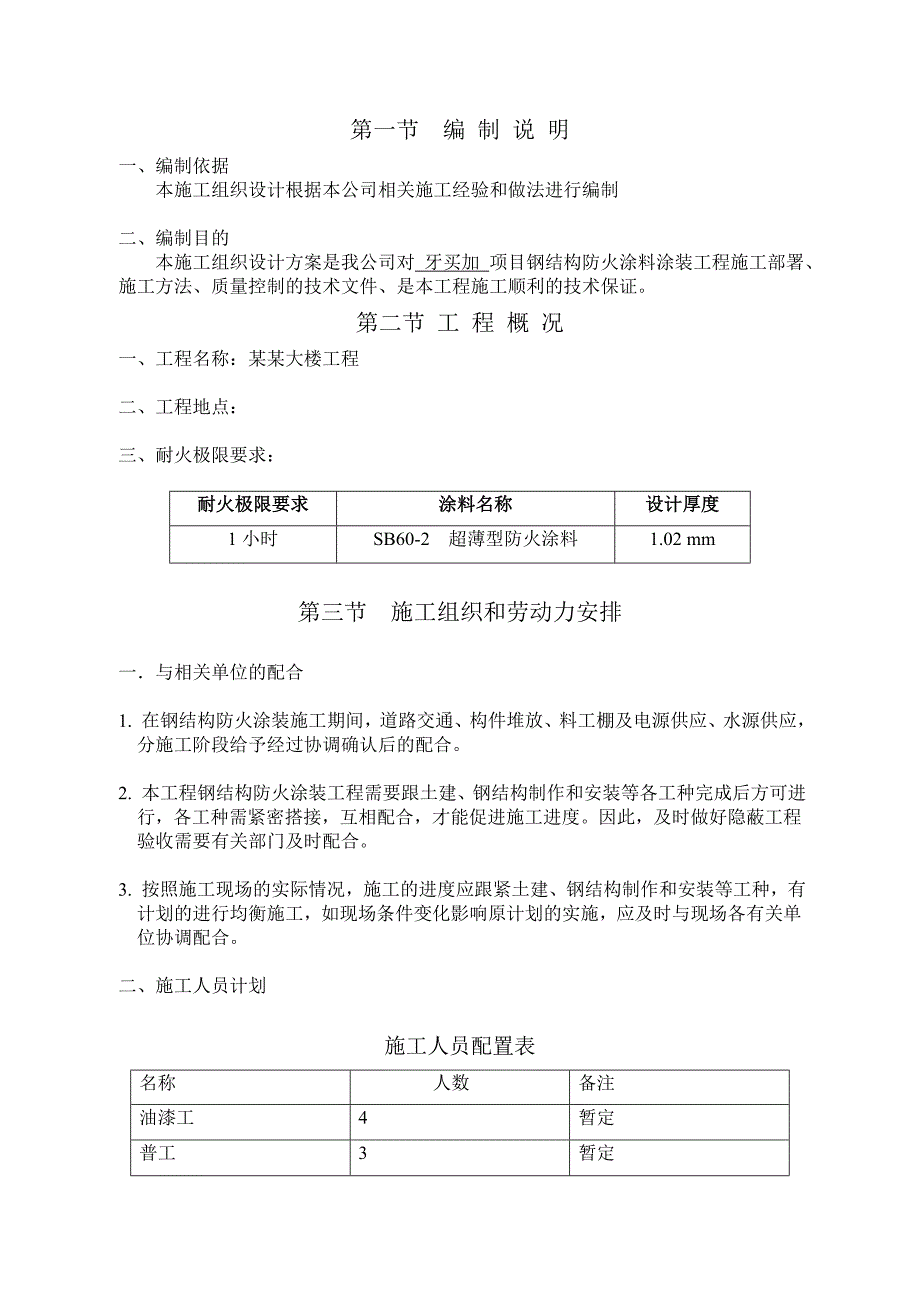

2、技术保证。第二节 工 程 概 况一、工程名称:某某大楼工程 二、工程地点: 三、耐火极限要求: 耐火极限要求涂料名称设计厚度1小时SB60-2 超薄型防火涂料1.02 mm第三节 施工组织和劳动力安排一与相关单位的配合1. 在钢结构防火涂装施工期间,道路交通、构件堆放、料工棚及电源供应、水源供应,分施工阶段给予经过协调确认后的配合。2. 本工程钢结构防火涂装工程需要跟土建、钢结构制作和安装等各工种完成后方可进行,各工种需紧密搭接,互相配合,才能促进施工进度。因此,及时做好隐蔽工程验收需要有关部门及时配合。3. 按照施工现场的实际情况,施工的进度应跟紧土建、钢结构制作和安装等工种,有计划的进行均

3、衡施工,如现场条件变化影响原计划的实施,应及时与现场各有关单位协调配合。二、施工人员计划施工人员配置表名称人数备注油漆工4暂定普工3暂定四、人员培训1.业务培训: 为加强钢结构防火涂料施工的监督管理,确保施工质量达到设计和规范要求,参加施工的人员实行全员培训制度。2.安全教育:施工人员由甲方对其进行安全教育培训,项目安全员日常监督. 确保工程顺利进行.第四节 材料供应一、 进场施工材料质量控制:1. 进场材料必须有检测机构的产品检测报告,2. 进场材料必须有防火监督部门核发的生产许可证3. 进场材料必须有生产厂家的产品合格证4. 进场材料必须在有效期内.5进场材料必须存放在由甲方指定的库房内或

4、场地上。6. 进场材料包装、搬运、储存相关要求。二、防火涂料施工质量检测:(一) 检测仪器: 测厚仪。(二) 检测方法: 检测方法按照相关要求进行。第五节 施工方法和工艺一、施工准备1、大面积钢结构平面采用喷涂或辊涂工艺,小面积如槽钢,角钢,圆钢等采用涂刷工艺。2、施工前,在被涂钢构件表面要将油污、尘土等清除干净。局部焊缝、边缘等防锈漆有缺损的部位,必须先除锈,然后涂刷防锈漆,防锈漆干燥以后进行防火涂料施工。3、整体工艺采取喷涂方式,在进行涂装前,应对局部喷涂难以严密遮盖部位先进行预涂装,即对焊缝、边缘、各种孔以及结构复杂、较难喷涂到的部位用漆刷刷涂,必须注意不能有漏涂的地方。二、施工工艺1、

5、在开始施工前要将防火涂料混合均匀。2、涂装45遍,每层厚度不超过0.25,涂装间隔为上道漆表干,一般为8小时以后涂装下道漆。3、选择喷涂工艺的设备说明:应选择无气喷涂机,压缩空气压力为4-6公斤左右的压缩空气压力。底材温度不可低于5,并必须高于环境的空气露点温度至少3以上;相对湿度小于85%,当风速大于5m/s或雨天、露天和构件表面有结露时,不宜施工。在狭窄区域需要良好的通风以确保正常干燥,涂层充分固化前, 不应曝露于油、化学品或机械应力之中。防火涂料喷涂时不可以加入稀释剂,以增强喷涂效果,防止涂膜产生瑕疵。稀释剂采用1500#溶剂,稀释量05%。施工产生的流挂和滴落应立即用刷子带平。喷涂时,

6、喷涂的枪距一般在40cm左右,喷漆手需根据雾化扇形及油漆到达物件表面的状态和走枪速度调整确定精确的枪距。油漆到达物件表面时应是平整、连续的湿涂层,雾化漆雾太细和温度过高时易产生干喷或半干喷情况,在这种情况下可以加入一定量的稀料来缓解。在喷涂过程中产生流挂应立即用刷子带平。4、确保涂层封闭,最后一层涂层涂装使用同一批次材料以避免微小色差。5、涂料为油性材料,禁止与水混合,存放室内。三、涂层厚度说明1、耐火时间1小时,推荐涂层厚度1.02mm。2、施工时,要注意漆膜均匀,并达到规定的漆膜厚度,以保证涂装质量。四、防火涂料的储存1、 储存环境要阴凉、干燥。2、 储存现场要保持通风,不能出现冰冻。3、

7、 储存地点要远离火源。4、 防火涂料包装要密封,并放置于室内。5、 如果防火涂料的储存超过其储存期,则应该进行常规指标检测后再决定能否继续。五、.脚手架安全方案1. 施工时采用移动脚手架。2. 施工时安全带钩挂在钢丝绳上。3. 脚手架移动后需经检查方可使用,并要定期检查是否稳定牢靠.。六、防火涂料施工技术措施严格标准计量,对进场材料进行检查。2. 施工注意要点:1涂装好的涂层要注意保养。2下雨天或湿度大于85时不宜施工。3大雾天气时除湿度大于85须停止施工外,其他情况可以施工。第六节 质量保证措施一. 质量的具体要求1. 外观色泽基本一致并符合设计及合同要求。2. 防火涂料涂层厚度达到设计规定

8、要求。3 .涂层表面无明显可见裂纹。4 .表面平整,粘结牢固。第七节 工程保护措施及验收一、施工过程保护措施1. 为保证已完工工程或其它工种的施工不因防火涂料的施工而受污染或影响,因此当钢结构防火涂料施工尽可能不对其他施工部位造成影响。2. 在施工中对刚施工的涂层,应防止脏液污染和机械撞击。二、每个部位施工完成后,需进行验收。第八节 安全文明施工管理的组织措施1. 避免在安装人员上方涂装。2 上下传递工具物品严禁抛掷。3. 禁止施工人员到非本工种作业区闲游。4. 禁止动用施工区域内与本工种无关的设备、物资。5. 现场施工垃圾和生活垃圾集中堆放,统一处理。6.保证在生活区文明卫生,不影响周围人的正常生活。7.作业人员进入工地要戴好安全帽,穿工作服,工作鞋。8.不准在现场乱丢垃圾。9.如有身体不适须及时报告现场施工负责人,严禁带病上班

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
