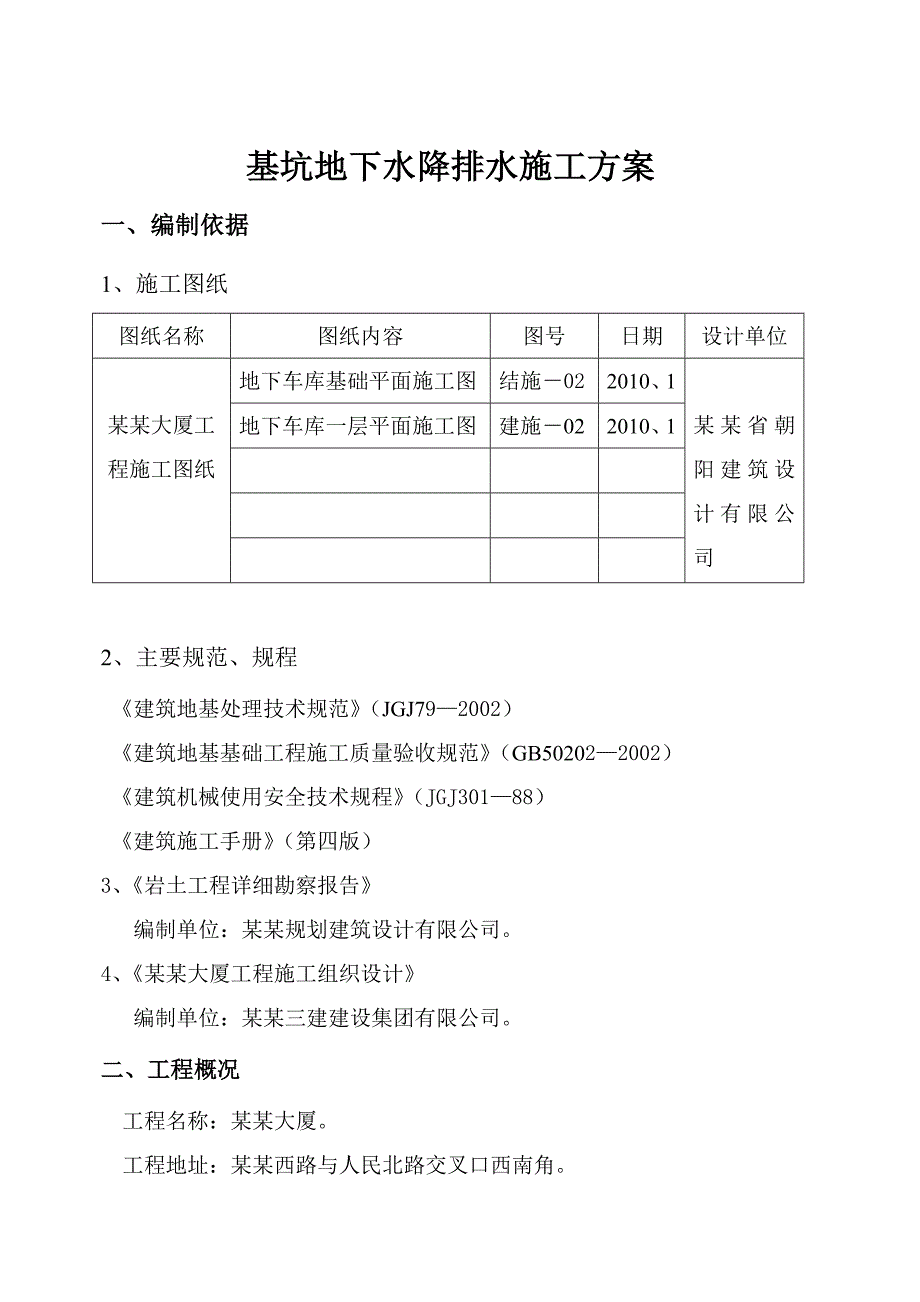

1、基坑地下水降排水施工方案一、编制依据1、施工图纸图纸名称图纸内容图号日期设计单位某某大厦工程施工图纸地下车库基础平面施工图结施022010、1某某省朝阳建筑设计有限公司地下车库一层平面施工图建施022010、12、主要规范、规程 建筑地基处理技术规范(JGJ792002) 建筑地基基础工程施工质量验收规范(GB502022002) 建筑机械使用安全技术规程(JGJ30188) 建筑施工手册(第四版) 3、岩土工程详细勘察报告编制单位:某某规划建筑设计有限公司。4、某某大厦工程施工组织设计编制单位:某某三建建设集团有限公司。二、工程概况 工程名称:某某大厦。 工程地址:某某西路与人民北路交叉口西

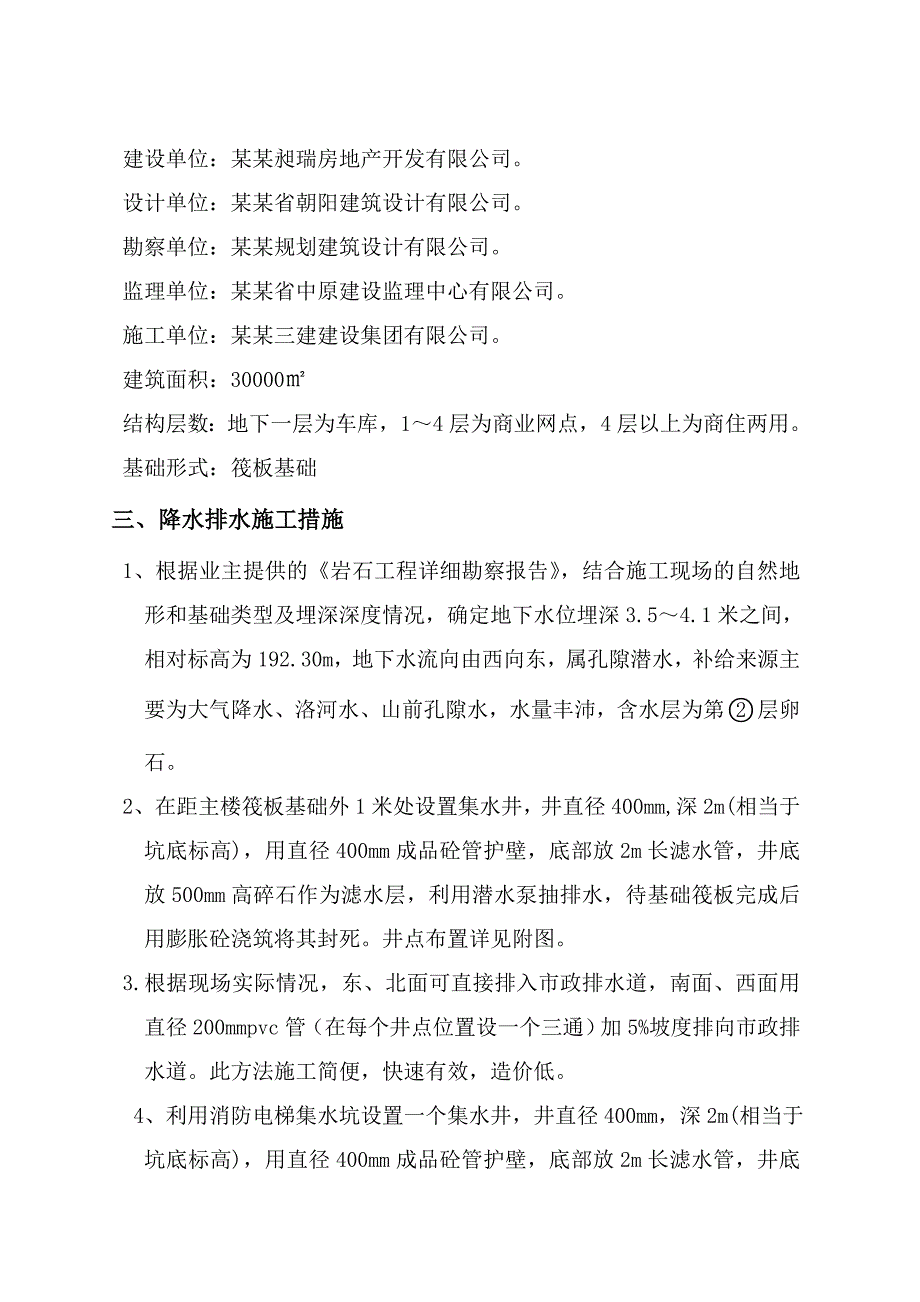

2、南角。 建设单位:某某昶瑞房地产开发有限公司。 设计单位:某某省朝阳建筑设计有限公司。 勘察单位:某某规划建筑设计有限公司。 监理单位:某某省中原建设监理中心有限公司。施工单位:某某三建建设集团有限公司。建筑面积:30000结构层数:地下一层为车库,14层为商业网点,4层以上为商住两用。基础形式:筏板基础三、降水排水施工措施 1、根据业主提供的岩石工程详细勘察报告,结合施工现场的自然地形和基础类型及埋深深度情况,确定地下水位埋深3.54.1米之间,相对标高为192.30m,地下水流向由西向东,属孔隙潜水,补给来源主要为大气降水、洛河水、山前孔隙水,水量丰沛,含水层为第层卵石。2、 在距主楼筏板

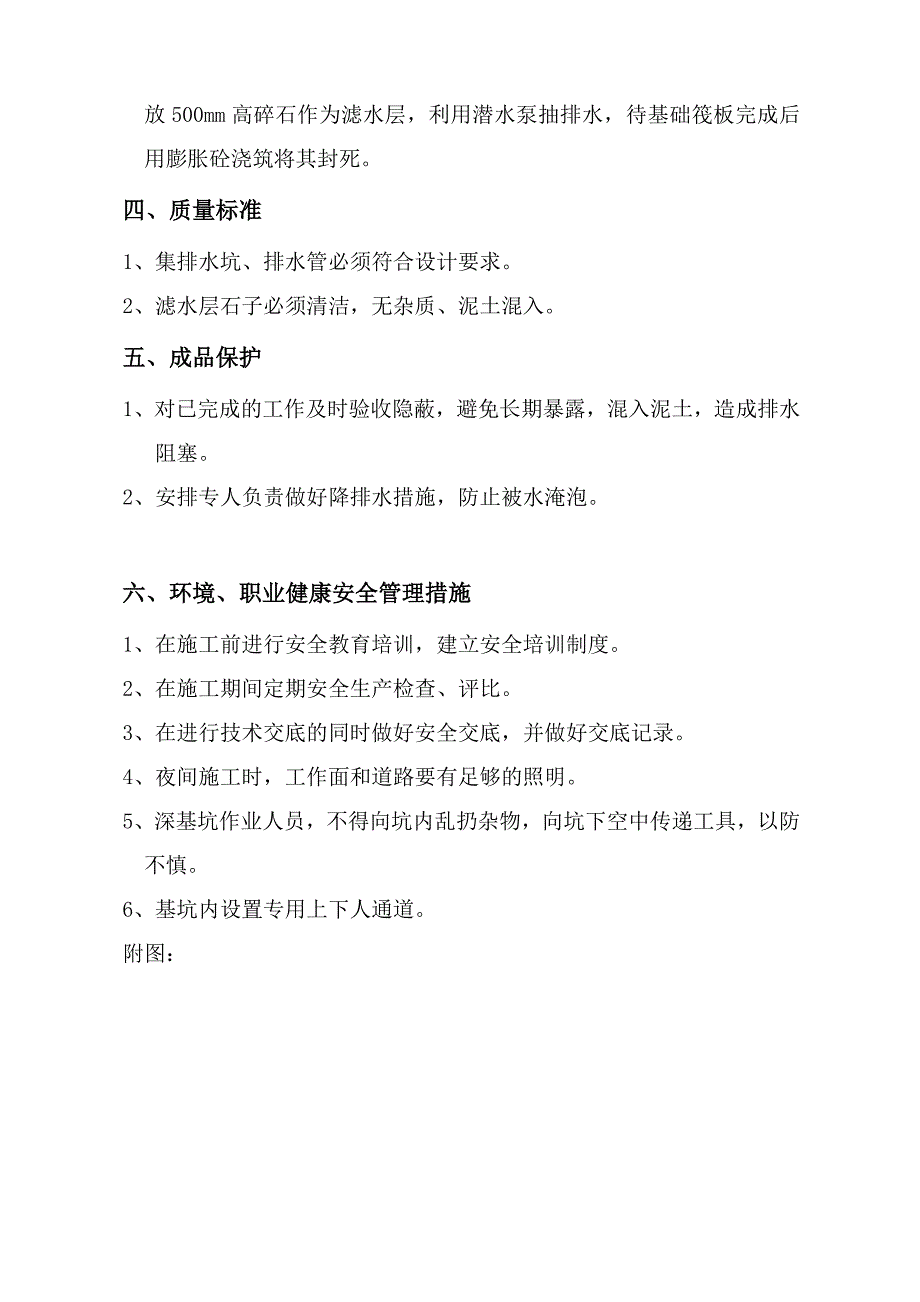

3、基础外1米处设置集水井,井直径400mm,深2m(相当于坑底标高),用直径400mm成品砼管护壁,底部放2m长滤水管,井底放500mm高碎石作为滤水层,利用潜水泵抽排水,待基础筏板完成后用膨胀砼浇筑将其封死。井点布置详见附图。3.根据现场实际情况,东、北面可直接排入市政排水道,南面、西面用直径200mmpvc管(在每个井点位置设一个三通)加5%坡度排向市政排水道。此方法施工简便,快速有效,造价低。 4、利用消防电梯集水坑设置一个集水井,井直径400mm,深2m(相当于坑底标高),用直径400mm成品砼管护壁,底部放2m长滤水管,井底放500mm高碎石作为滤水层,利用潜水泵抽排水,待基础筏板完成后用膨胀砼浇筑将其封死。四、质量标准1、集排水坑、排水管必须符合设计要求。2、滤水层石子必须清洁,无杂质、泥土混入。五、成品保护1、对已完成的工作及时验收隐蔽,避免长期暴露,混入泥土,造成排水阻塞。2、安排专人负责做好降排水措施,防止被水淹泡。六、环境、职业健康安全管理措施1、在施工前进行安全教育培训,建立安全培训制度。2、在施工期间定期安全生产检查、评比。3、在进行技术交底的同时做好安全交底,并做好交底记录。4、夜间施工时,工作面和道路要有足够的照明。5、深基坑作业人员,不得向坑内乱扔杂物,向坑下空中传递工具,以防不慎。6、基坑内设置专用上下人通道。附图:
