大坝Ⅱ标段尾水渠混凝土工程施工方案.doc

上传人:p** 文档编号:995000 上传时间:2024-06-09 格式:DOC 页数:17 大小:97.09KB
下载 相关 举报
大坝Ⅱ标段尾水渠混凝土工程施工方案.doc_第1页
第1页 / 共17页
大坝Ⅱ标段尾水渠混凝土工程施工方案.doc_第2页
第2页 / 共17页
大坝Ⅱ标段尾水渠混凝土工程施工方案.doc_第3页
第3页 / 共17页
大坝Ⅱ标段尾水渠混凝土工程施工方案.doc_第4页
第4页 / 共17页
大坝Ⅱ标段尾水渠混凝土工程施工方案.doc_第5页
第5页 / 共17页
大坝Ⅱ标段尾水渠混凝土工程施工方案.doc_第6页
第6页 / 共17页
大坝Ⅱ标段尾水渠混凝土工程施工方案.doc_第7页
第7页 / 共17页
大坝Ⅱ标段尾水渠混凝土工程施工方案.doc_第8页
第8页 / 共17页
大坝Ⅱ标段尾水渠混凝土工程施工方案.doc_第9页
第9页 / 共17页
大坝Ⅱ标段尾水渠混凝土工程施工方案.doc_第10页
第10页 / 共17页
亲,该文档总共17页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《大坝Ⅱ标段尾水渠混凝土工程施工方案.doc》由会员分享,可在线阅读,更多相关《大坝Ⅱ标段尾水渠混凝土工程施工方案.doc(17页珍藏版)》请在第壹文秘上搜索。

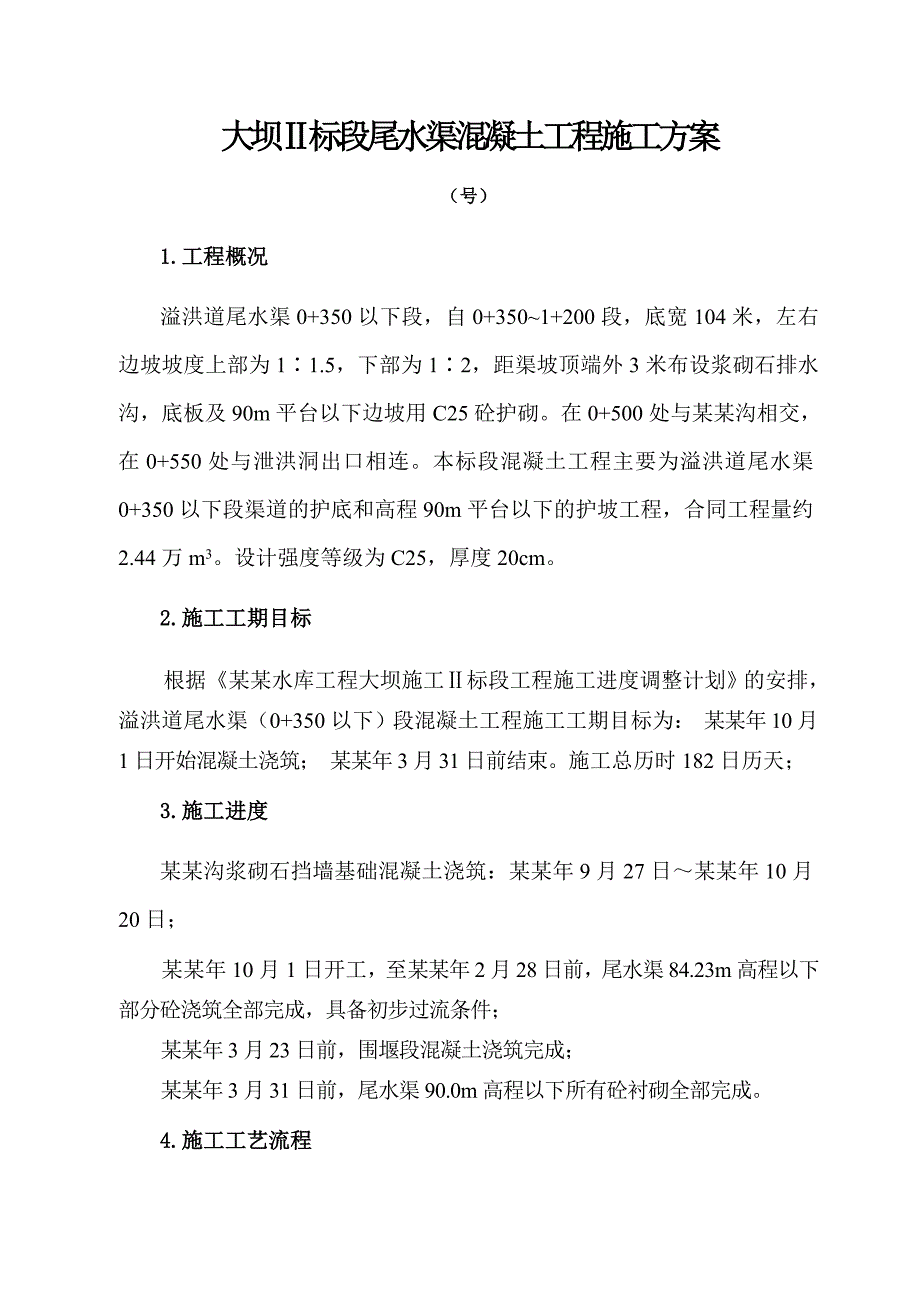

1、大坝标段尾水渠混凝土工程施工方案()编写: 审核: 某某省水利第二工程局某某水库大坝标段工程项目部目 录1、工程概况12、施工工期目标 13、施工进度14、施工工艺流程15、施工期导流工程26、混凝土原材料及配合比36.1水泥36.2水36.3砂石骨料36.4粉煤灰和其它活性掺和料3 6.5外加剂4 6.6配合比设计47、混凝土施工方法 47.1保护层开挖和混凝土分仓47.2混凝土拌制、运输57.3模板57.4浇筑57.5整平、抹面67.6填缝材料、排水孔77.7养护77.8工序检查78、混凝土施工质量保证措施78.1拌制88.2浇筑88.3混凝土的抹面和养护99、混凝土裂缝控制措施910、外

2、观质量保证措施10 10.1混凝土工程外观质量控制措施1010.2混凝土工程缺陷处理工艺 1211、进度保证措施1311.1加强管理,完善作业制度1411.2加强机械设备的投入和管理1411.3加强人力资源投入和管理1411.4加强物质供应及管理1412、主要施工机械配置1413、主要劳动力与工种配置15大坝标段尾水渠混凝土工程施工方案(号)1.工程概况溢洪道尾水渠0+350以下段,自0+3501+200段,底宽104米,左右边坡坡度上部为11.5,下部为12,距渠坡顶端外3米布设浆砌石排水沟,底板及90m平台以下边坡用C25砼护砌。在0+500处与某某沟相交,在0+550处与泄洪洞出口相连。

3、本标段混凝土工程主要为溢洪道尾水渠0+350以下段渠道的护底和高程90m平台以下的护坡工程,合同工程量约2.44万m3。设计强度等级为C25,厚度20cm。2.施工工期目标根据某某水库工程大坝施工标段工程施工进度调整计划的安排,溢洪道尾水渠(0+350以下)段混凝土工程施工工期目标为: 某某年10月1日开始混凝土浇筑; 某某年3月31日前结束。施工总历时182日历天;3.施工进度某某沟浆砌石挡墙基础混凝土浇筑:某某年9月27日某某年10月20日;某某年10月1日开工,至某某年2月28日前,尾水渠84.23m高程以下部分砼浇筑全部完成,具备初步过流条件;某某年3月23日前,围堰段混凝土浇筑完成;

4、某某年3月31日前,尾水渠90.0m高程以下所有砼衬砌全部完成。4.施工工艺流程编制混凝土护底、护坡工程施工方案边坡、底板保护层清除、断面验收模板安装混凝土浇筑混凝土拌制混凝土运输混凝土养护混凝土护底、护坡单元工程验收现场取样、检测混凝土护底、护坡工艺流程图5.施工期导流工程溢洪道尾水渠工程(含某某沟治理工程)施工期间,为防止某某沟水流进溢洪道尾水渠施工区,以确保该区施工正常进行,需要采取导流措施。由于工期提前,并与溢洪道标和输水洞标施工方案协调一致,需要将原有的导流方案修改为:第一步:在某某沟上游和溢洪道尾水渠桩号0+370处各修筑一条横向围堰(一期围堰),并将两条围堰连接起来,兼做施工道路

5、。围堰顶宽8m,上下游坡度为1:2。某某沟的水经围堰西侧导入干江河。第二步:某某年12月某某沟治理工程结束,某某年2月20日溢洪道尾水渠中心线以右混凝土衬砌结束。首先在尾水渠底板上修筑一条纵向围堰(二期围堰),然后将一期围堰拆除,某某沟的水流经治理后的某某沟和尾水渠右侧流入干江河。6. 混凝土原材料及配合比6.1水泥6P.O1水泥品种:采用平顶山市天瑞公司生产的强度等级为P.O32.5的普通硅酸盐水泥,水泥质量应满足GB1751999的各项指标要求。6.1.2采购:每批水泥进场时均应附有出厂合格证和检验报告。6.1.3 贮存:到货的水泥应按不同品种、标号、出厂批号,分别贮放在专用的仓库或储罐中

6、,防止因贮存不当引起水泥变质。袋装水泥的出厂日期不应超过3个月,散装水泥不应超过6个月,袋装水泥的堆放高度不得超过15袋。6.2水用于混凝土的拌和用水在干江河旁打井,潜水泵抽到尾水渠营地的储水池中,用于混凝土的拌和和养护用水。6.3砂石骨料6.3.1混凝土骨料由发包人供应,但需根据材料质量要求进行检测和试验,均委托第三方试验室进行。并经监理人批准后,方可使用。6.3.2 不同粒径的骨料进入拌合场地后,分别堆存,严禁相互混杂和混入泥土;装卸时,粒径大于40mm的粗骨料的净自由落差不应大于3m,应避免造成骨料的严重破碎。6.4粉煤灰和其它活性掺合料6.4.1 采用姚孟电厂生产的级粉煤灰做为掺合材料

7、,以提高混凝土的和易性。6.4.2 活性材料应通过试验验证,其质量指标应符合国家标准的有关标准。6.4.3 掺和料的运输和储存,应严禁与水泥等其它粉状材料混装,以避免交叉污染。6.5外加剂6.5.1用于混凝土中的外加剂(包括减水剂、加气剂、防冻剂、速凝剂和早强剂等),其质量应符合DL/T5100-1999的规定。6.5.1 根据混凝土的性能要求,结合混凝土配合比的选择,通过试验确定外加剂的掺量,其试验成果应报送监理人。6.6配合比设计按照设计图纸和规范规定,在混凝土开工浇筑之前完成混凝土配合比的设计和试配工作,委托某某水库第三方试验室进行。试验配合比经监理人认可后,方可用于施工生产当中,并按相

8、应规定换算成施工配合比。混凝土搅拌站安装完成后,请技术监督局对计量系统进行检测认证。施工过程中严格按照配合比进行配料。7.混凝土施工方法7.1保护层开挖和混凝土分仓溢洪道尾水渠土方开挖采用挖掘机挖装,自卸车外运。开挖过程中,为了避免超挖和扰动预留了20保护层。混凝土浇筑前,保护层由人工清除,如果基面存在松散土层,洒水后用平板振捣器振实。溢洪道尾水渠0+350以下段混凝土衬砌工程,分为护坡和护底两部分,计划先浇筑右岸混凝土护底,护坡,再浇筑左岸混凝土护底,护坡。按设计伸缩缝,沿垂直于水流方向条状浇筑,顺水流方向跳仓浇筑。7.2混凝土拌制、运输混凝土采用拌和站集中拌制,79m3混凝土罐车运输至工作

9、面。浇筑边坡时,通过90.0m平台做为循环道路,使用溜槽,由人工推料入仓。并由人工用铁锨铺料。上料与平仓同时进行,平仓后表面平整且略高于模板,以便振捣后达到混凝土设计厚度。由于受到交通条件的限制,部分底板混凝土采用泵送。由于施工高峰期日浇筑强度高,为避免水泥供应不足造成停工,增加一个水泥罐,两个罐循环使用。7.3模板模板安装之前进行清仓,清理仓位中的石块和杂物,侧模采用20#槽钢,模板支护如下图所示。7.4浇筑混凝土入仓后,按板边、边角、板中的顺序进行布料。周边应翻锹扣料,避免在进料时,将过多的粗骨料集中的边角部位,从而影响质量。 摊铺过程中不得抛掷及使用耧耙,以免大骨料集中于面层或造成砼离析

10、。为防止砼剩余过多,临收工前,前后台负责人加强联系,做到计划供料。人工摊铺砼以插入式捣动器和平板振捣器配合来完成砼振捣。振捣时间以混凝土面停止下沉,不再冒出气泡,并泛水泥浆为主,插入式振捣器振捣时间以20s30s为宜,平板振捣器以30s40s为宜;时间也不宜过长,防止过振,产生离析。 振捣时,大面积使用平板振捣器,边角及企口部位宜用插入式振捣器。平板振捣器的振捣,应逐板逐行顺序进行,每次移位应纵横重叠5cm10cm,以免模板移位;插入式振捣器的振捣时,要快插慢拔,特别是拔出振捣器时不能太快,以免使边角留孔洞,间距40cm50cm,梅花桩式顺序进行。振捣时不得碰撞模板。振捣过程中,应随时检查模板

11、有无松动和位移,如有要及时纠正。7.5整平、抹面平板振捣器振捣后,采用刮板整平。刮板由1515方木制成,长6.5m,两端有把手,操作时由两人扶把手,紧贴模板顶面,缓慢匀速前进,赶出表面气泡,使表面进一步泛浆。在行进过程中,观察板面是否平整,当刮板紧贴模板前进时,刮板底如有透亮孔隙,说明砼面偏低,需马上用细料进行填补;若行进中,将刮板顶起(两端不能紧贴模板),说明砼面超高,要铲出高出部分砼。处理后的砼表面要重新振实,并揉出浆来。 经过刮板找平后,再用滚杠进一步压平,使表面泛浆更为均匀,同时将表面露石压下,便于抹面。滚杠为直径15cm的厚壁钢管加焊端头板及牵引轴构成的。操作时,两操作手动作要协调一

12、致,先慢后快,快慢结合。一般先慢滚23次,边滚压边检查仓内砼缺余情况,较高处滚压后呈暗色,较低处呈白色,发现凹凸情况,应立即填铲找平,然后猛拉快滚至灰浆饱满均匀。最后轻滚几次(使表面灰浆更均匀),为做面创造条件。 抹面工具主要使用木抹、铁抹、电动抹面机和抹光机。手工抹面一般以3遍为宜。第一遍以柔压泛浆、压下露石、消除明显凹凸为主;第二遍以挤出气泡、将砂子压入板面、消除砂眼、使板面密实为主;第三遍着重于消除板面残留的各种平印痕。本工程以电动抹面机和抹光机为抹面主,人工抹面为辅。7.6填缝材料、排水孔本工程的填缝材料采用低发泡塑料板,在混凝土浇筑前按照图纸要求进行下料,将加工好的聚乙烯闭孔泡沫塑料

13、板用细扎丝固定在槽钢模板上,低发泡塑料板上预留与混凝土相连的扎丝或小钉,混凝土浇筑完成后低发泡塑料板就与混凝土紧紧相连。浇筑混凝土时人工先上塑料板附近的混凝土,上料时避免塑料板起皱,拆模前先去掉扎丝或小钉,避免扎丝或小钉撕裂泡沫板。排水管为100PVC管,在加工场内按施工图纸加工,运到现场进行安装。用铅丝将土工布绑扎牢固,然后按设计深度将包裹土工布的一端埋入基面,并将排水管周围回填夯实。在安装过程中拉线控制,保持排水孔在同一高程线或平面内。浇筑过程中,现用混凝土将排水管周围填实,振捣完毕后,在抹面过程中进行调整。浇筑前用塞子将管口塞住,避免浇筑过程中混凝土进入排水孔内,混凝土达到一定强度后,对

14、孔表、孔口进行清理。7.7养护混凝土现浇施工完毕后,采用草帘覆盖洒水养护,并由专人负责。进入冬季后,用泡沫板覆盖保温防冻,严禁洒水。7.8工序检查尾水渠护底、护坡混凝土浇筑的全过程严格按规范要求操作,各工序严格检查,确保施工质量。8.混凝土施工质量保证措施在施工过程中,应通过对混凝土工程全过程的控制和管理,采取必要的工艺措施,确保混凝土施工质量。8.1 拌制8.1.1优选混凝土级配,减少用水量。按设计采用二级配混凝土,即碎石用5mm20mm,20mm40mm两种。8.1.2 添加FDN800高效引气减水剂(需由试验确定并经监理人批准),以改善混凝土的和易性和抗冻标号。8.1.3 混凝土冬季施工

15、,由于气温较低,混凝土自拌制到入仓应快速进行,必要时采取热水拌制、加防冻剂等措施保持混凝土温度,提高护坡混凝土质量。8.1.4 保证有足够的拌和时间,运输过程中防止拌和物发生离析。8.2浇筑8.2.1 浇筑混凝土的最长间歇时间应按所采用水泥品种及混凝土凝结条件确定,不应超过下表:混凝土浇筑的最长间歇时间要求表 表-43混凝土浇筑气温()允许间隔时间(min)普通硅酸盐水泥矿渣硅酸盐水泥及火山灰硅酸盐水泥20-309012010-201351805-10195-注:本表包括混凝土的运输和浇筑时间,未包括特殊施工所采取的措施。8.2.2 混凝土采用溜槽直接入仓,以缩短浇筑时间。8.2.3 浇筑面采用刮板和滚杠整平,刮板和滚杠支撑在两边的槽钢侧

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
