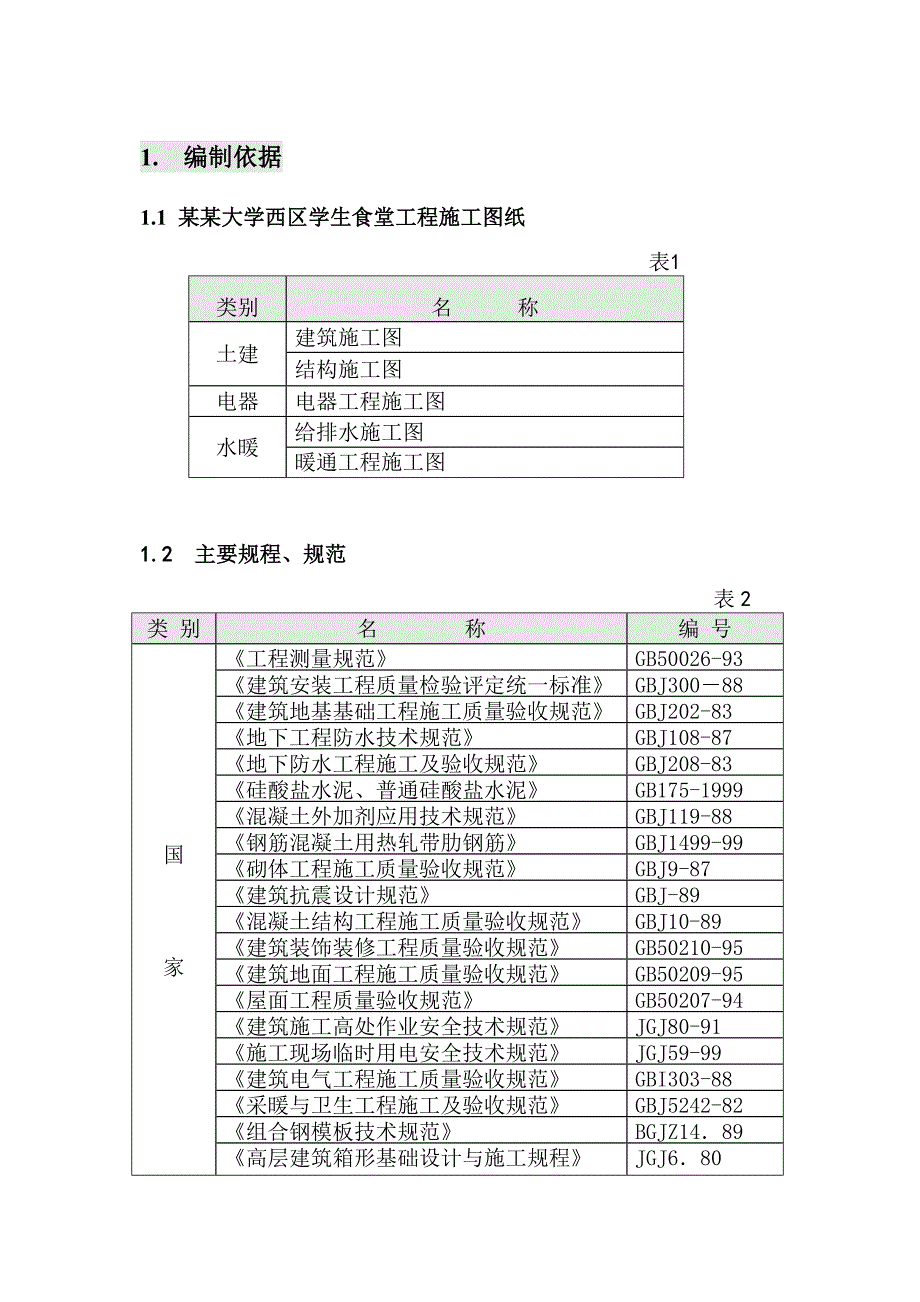

资源描述

《大学食堂施工组织设计.doc》由会员分享,可在线阅读,更多相关《大学食堂施工组织设计.doc(99页珍藏版)》请在第壹文秘上搜索。

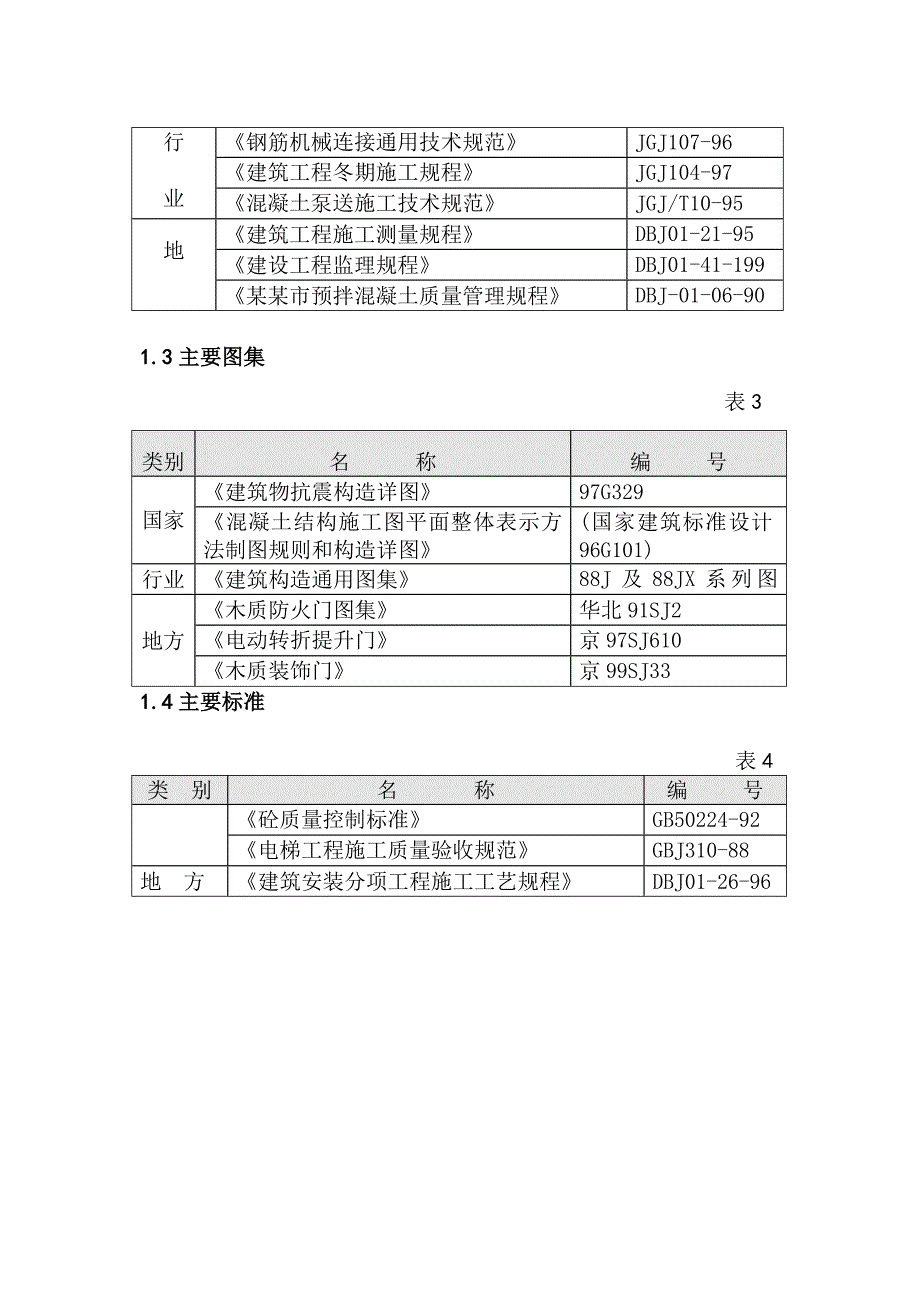

1、1. 编制依据1.1 某某大学西区学生食堂工程施工图纸 表1类别名 称土建建筑施工图结构施工图电器电器工程施工图水暖给排水施工图暖通工程施工图1.2 主要规程、规范 表2类 别名 称编 号国 家工程测量规范GB50026-93建筑安装工程质量检验评定统一标准GBJ30088建筑地基基础工程施工质量验收规范GBJ202-83地下工程防水技术规范GBJ108-87地下防水工程施工及验收规范GBJ208-83硅酸盐水泥、普通硅酸盐水泥GB175-1999混凝土外加剂应用技术规范GBJ119-88钢筋混凝土用热轧带肋钢筋GBJ1499-99砌体工程施工质量验收规范GBJ9-87建筑抗震设计规范GBJ-

2、89混凝土结构工程施工质量验收规范GBJ10-89建筑装饰装修工程质量验收规范GB50210-95建筑地面工程施工质量验收规范GB50209-95屋面工程质量验收规范GB50207-94建筑施工高处作业安全技术规范JGJ80-91施工现场临时用电安全技术规范JGJ59-99建筑电气工程施工质量验收规范GBI303-88采暖与卫生工程施工及验收规范GBJ5242-82组合钢模板技术规范 BGJZ1489高层建筑箱形基础设计与施工规程JGJ680行业钢筋机械连接通用技术规范JGJ107-96建筑工程冬期施工规程JGJ104-97混凝土泵送施工技术规范JGJ/T10-95地方建筑工程施工测量规程DB

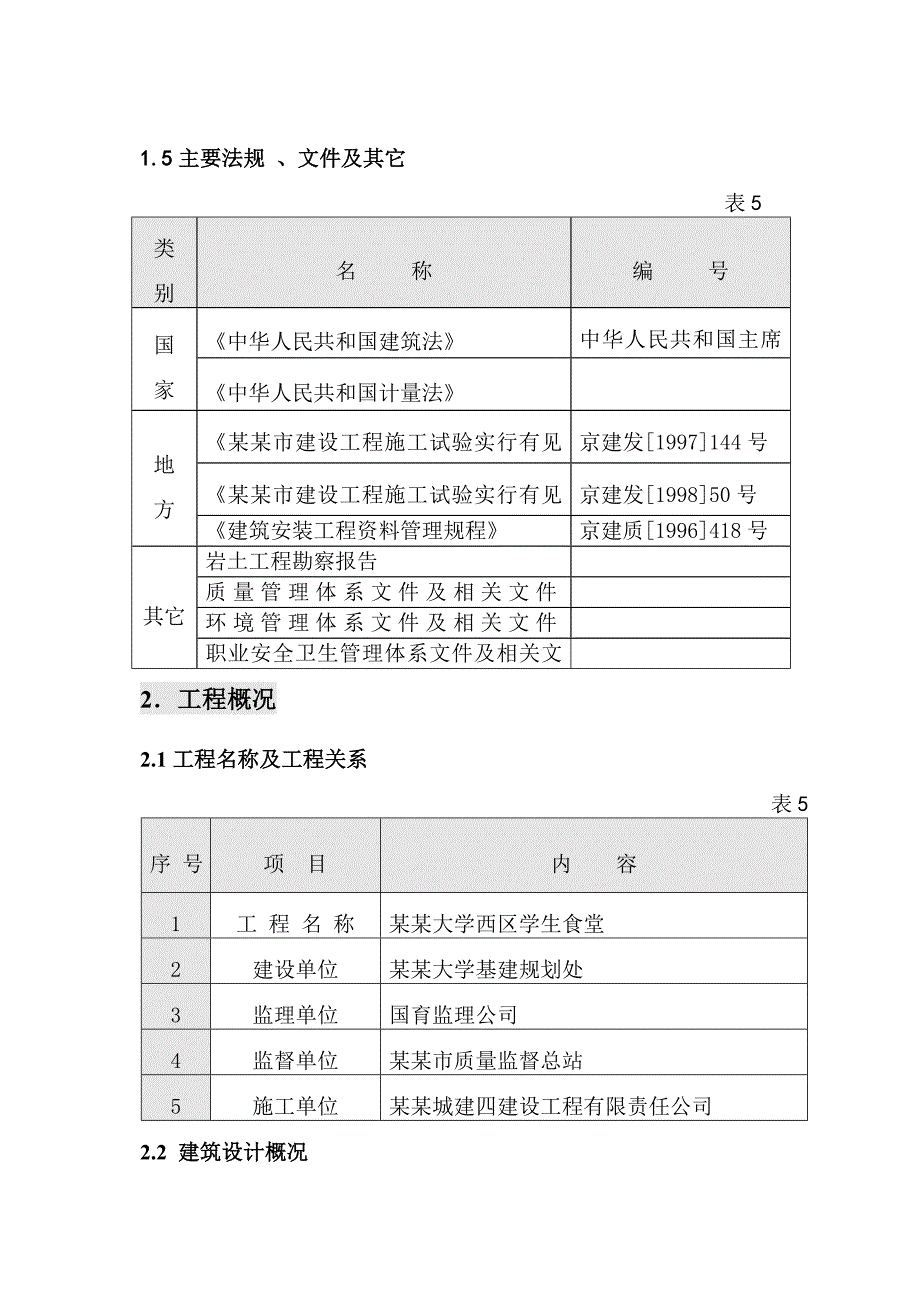

3、J01-21-95建设工程监理规程DBJ01-41-1997某某市预拌混凝土质量管理规程DBJ-01-06-901.3主要图集 表3类别名 称编 号国家建筑物抗震构造详图97G329混凝土结构施工图平面整体表示方法制图规则和构造详图(国家建筑标准设计96G101)行业建筑构造通用图集88J及88JX系列图集地方木质防火门图集华北91SJ2电动转折提升门京97SJ610木质装饰门京99SJ331.4主要标准 表4类 别名 称编 号砼质量控制标准GB50224-92电梯工程施工质量验收规范GBJ310-88地 方建筑安装分项工程施工工艺规程DBJ01-26-961.5主要法规 、文件及其它 表5类

4、 别名 称编 号国 家中华人民共和国建筑法中华人民共和国主席令1997年第91号中华人民共和国计量法地 方某某市建设工程施工试验实行有见证取样和送检制度的暂行规定的通知京建发1997144号某某市建设工程施工试验实行有见证取样和送检制度的暂行规定的补充通知京建发199850号建筑安装工程资料管理规程京建质1996418号其它岩土工程勘察报告质量管理体系文件及相关文件ISO9002环境管理体系文件及相关文件ISO14001职业安全卫生管理体系文件及相关文件ISO180002工程概况2.1工程名称及工程关系表5序 号项 目内 容1工 程 名 称某某大学西区学生食堂2建设单位某某大学基建规划处3监理

5、单位国育监理公司4监督单位某某市质量监督总站5施工单位某某城建四建设工程有限责任公司2.2 建筑设计概况1.本工程位于某某大学校园内西北区,用地南侧为明斋楼,西侧、东侧、北侧道路,西侧为教工住宅楼。 2该工程总建筑面积为13250,其中地上10150,地下3100。建筑层数为地下一层,地上三层(局部四层),檐口高度17.90米,建筑层高分别为地下一层为4.6m,首层为5.1m,二层为5.4m,三层为4.8m,四层为2.7m。3本工程耐火等级为二级,其中地下室的耐火等级为一级,抗震设防裂度为8度。4本工程框架间内外墙填充陶粒空心砌块,外墙300厚,内隔墙200厚。填充墙均按构造要求设构造柱、拉结

6、筋及圈梁。5所有卫生间、开水间和操作间的地坪比走廊低20,并做聚氨酯防水层厚1.5,墙面涂膜防水做至1800高。6外门窗及幕墙为黑铝合金单框双玻。玻璃为无色透明中空玻璃,凡开启窗扇均带纱扇。纱扇为固定安装,窗纱为不锈钢丝。外门为地弹簧门。7玻璃幕墙、出入口玻璃大门和单块大于1.5平方米的玻璃、落地窗、玻璃隔断应采用符合GB9962,GB9963标准的安全玻璃。8.本工程屋面防水等级为级,地下室防水等级为2级。地下室外墙、底板,以及电梯地坑的钢筋混凝土底板和侧墙除按自防水工艺浇筑混凝土外,均采用SBS改性沥青卷材防水,做法为双层(每层厚3),外砌120厚红机砖保护墙,保护墙施工完毕后及时回填2:

7、8灰土分层夯实。2.3 结构设计概况 1结构类型采用全现浇钢筋混凝土框架剪力墙结构,楼板采用现浇钢筋混凝土板。2抗震设防本工程抗震设防类别为丙类建筑,抗震设防烈度为8度,近震;场地类别:类。框架抗震等级为二级,剪力墙抗震等级为三级。 3地基与基础在天然地基上做地下室梁板式筏板基础。地下水位为-3.15米,无侵蚀性。4结构砼标号基础底板、墙、框架梁、板、楼梯等:C30,基础垫层C15;构造柱、过梁、填充墙内的现浇带、门边包框、地下室库房坡道及预制板:C20,柱C30。5焊条E43型用于级钢筋和型钢,E50用于级钢筋。6钢筋接头 (1)直径20 mm的钢筋采用挤压套筒或电渣压力焊连接,直径小于20

8、 mm的钢筋采用搭结连接。(2)搭接长度:级不小于30d,亦不小于300,且端部加弯钩;级不小于41d。(3)钢筋接头位置应相互错开35d。对非搭接接头钢筋在同一截面内接头的面积不大于钢筋总面积的50%。 2.4 给排水设计概况包括给水系统、排水系统、雨水系统、消火栓系统、自动喷洒系统。由设在泵房内的全自动生活给水设备供给,水箱补水由室外管网供给;地下室设集水坑,污水从集水坑内用泵排出。雨水采用内外排相结合的排水方式。消火栓系统采用临时高压给水系统,室内消火栓管网成环状布置,确保两只水枪同时到达室内任一处,消火栓充实水柱10m。自动喷洒系统采用临时高压给水系统。2.5 暖通设计概况冷热源由校内

9、热电冷系统提供冷、热水外线,采暖供回水温度为7050,空调用冷水温度为415。3. 施工部署3.1项目组织机构该工程将采用项目管理法施工,配备专业技术精、责任心强的管理人员组织施工。项目部将建立质量保证体系以确保质量目标、安全目标和工期目标的实现。 3.1.1质量保证体系 见下页:项目经理:孙国胜主任工程师:杨俊亮生产副经理:郑国胜经营副经理:李同发技术员夏魁毅 资料员武青婷质检元廖书恭测量员范祥路栋号长李根平钢筋工长江洪现安全员丁明华木工工长杨德龙材料员阎东成会计冯露预算员马荣霞计划统计刘丽萍3.2施工部署3.2.1施工部署原则本工程工程量大、结构质量、装修标准高,为了保证基础、主体、装修均

10、尽可能有充裕的时间施工,保质、按期完成施工任务,必须充分考虑到各方面的影响因素,充分酝酿任务、人力、资源、时间、空间的总体布局。1.在时间上的部署原则季节施工的考虑:根据总施工进度的安排,基础结构施工在7月30日出地面,回填土在8月底基本完成,保证边坡的稳定。主体结构在2000年10月30日封顶;外立面的玻璃幕墙、石材在冬期施工之后开始施工,保证施工质量;2.在空间上的部署原则立体交叉施工的考虑: 为了贯彻空间占满时间连续,均衡协调有节奏,力所能及留有余地的原则,保证工程按照总控计划完成,需要采用主体和二次围护结构、主体和安装、主体和装修、安装和装修的立体交叉施工。为了使上部结构正在施工而下部

11、的二次维护结构、安装、装修插入施工。并保证2001年装饰工程留有宽裕的时间。 3.总施工顺序上的部署原则:按照先地下,后地上;先结构,后围护;先主体,后装修;土建与水电安装合理穿插的总施工顺序原则进行部署。4.在资源上的部署原则机械设备的投入:根据施工工程量和现场实际条件投入机械设备。因此,结构施工期间,在建筑物北侧设一台60米臂塔吊。塔吊位置见平面图。3.2.2施工流水段的划分本工程为五个流水段,具体见下图:3.2.3工程施工总进度控制计划本工程计划2000年6月6日开工,2001年4月24日竣工验收。基础结构计划用60 天完成,在2000年8月4日前基础结构达到0.00部位,且回填土同期完

12、成。主体结构在2000年10月30日前封顶,围护结构砌筑在2001年2月20日全部完成;屋面工程在2001年3月20日前完成。装修及设备安装、调试工程在2001年4月20日前完成;竣工清理和四方验收在2001年4月23日进行; 施工总控进度计划表(见附图)3.2.4劳动力计划 结构工程选用一个与我公司配合施工保持10年之久的外埠施工作业队,负责结构施工,施工队划分成两个小组,每个小组负责一个区段施工。组与组之间互相开展劳动竞赛,不断提高施工质量,缩短工程工期。装修阶段采用一个专业装修施工队,按不同的工种(如装修木工班、瓦工班、油工班)组织施工。 劳动力实行专业化组织,专业化作业班(如结构分混凝

13、土班、木工班、钢筋班、瓦工班、测量班、焊工班等)从事性质相同的工作,提高操作的熟悉程度和劳动生产率。 现场劳动力投入见第五章的“劳动力需求计划用表”。3.2.5主要机械设备投入现场结构阶段布置型自升式塔吊一台,型号为QTZ6516塔臂长为60米,塔吊主要满足各类模板、支撑、围护架和木方、成品钢筋的垂直、水平运输需要。塔吊基础放置在基础边,底板垫层以下,基础尺寸为6000mm6000mm500mm,混凝土强度等级C30,钢筋20(布置位置见现场平面布置图),塔吊中心线距建筑物6m。塔吊的工作半径为60米,塔吊的起重量为2.3吨。装修时设提升架两个,基础尺寸为2300mm3300mm2000mm,混凝土强度等级C20。 主要机械、机具用量计划见第五章附表。3.2.6主要材料投入工程所需要的主

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
