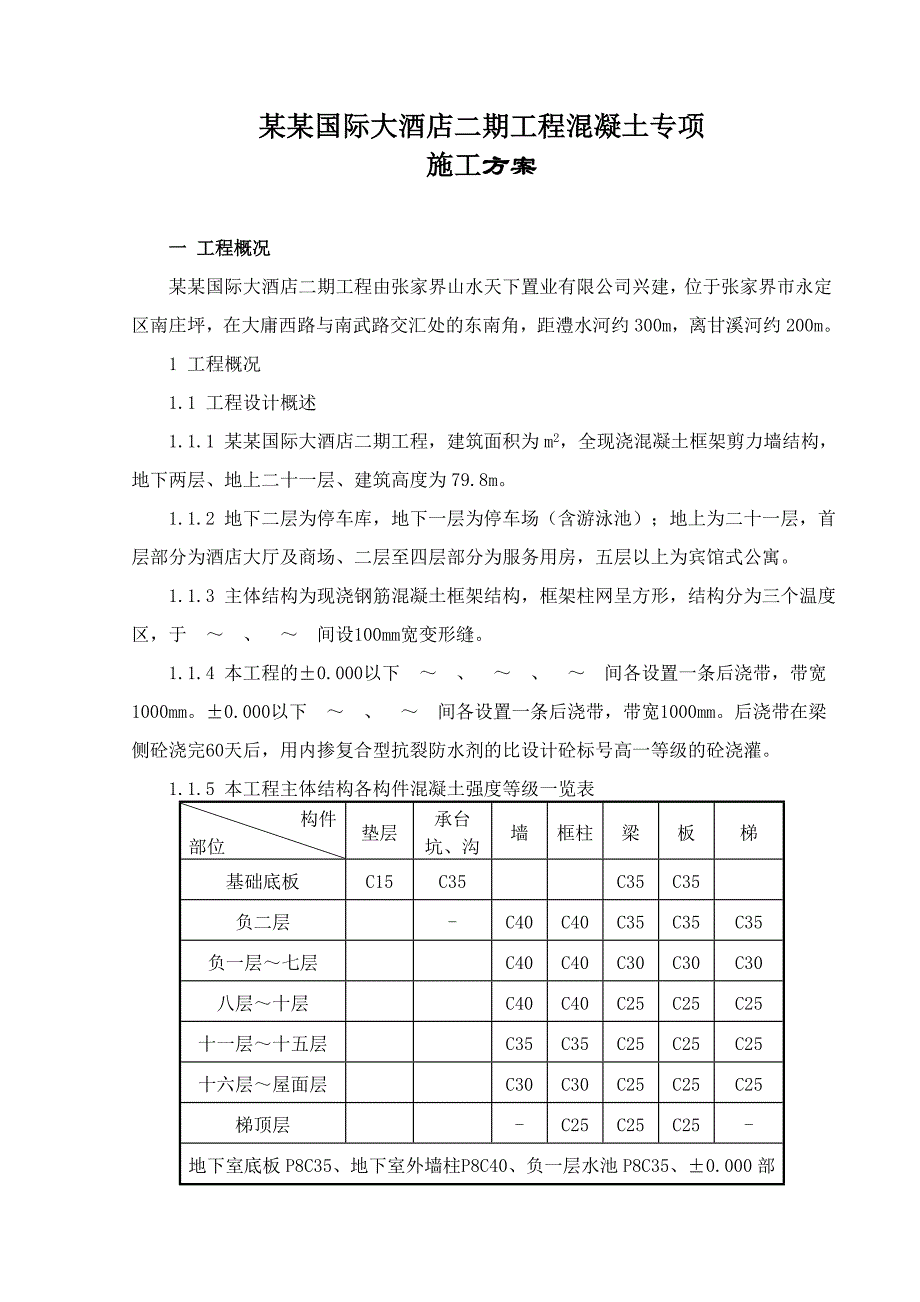

1、某某国际大酒店二期工程混凝土专项施工方案一 工程概况某某国际大酒店二期工程由张家界山水天下置业有限公司兴建,位于张家界市永定区南庄坪,在大庸西路与南武路交汇处的东南角,距澧水河约300m,离甘溪河约200m。1 工程概况1.1 工程设计概述1.1.1 某某国际大酒店二期工程,建筑面积为m2,全现浇混凝土框架剪力墙结构,地下两层、地上二十一层、建筑高度为79.8m。1.1.2 地下二层为停车库,地下一层为停车场(含游泳池);地上为二十一层,首层部分为酒店大厅及商场、二层至四层部分为服务用房,五层以上为宾馆式公寓。1.1.3 主体结构为现浇钢筋混凝土框架结构,框架柱网呈方形,结构分为三个温度区,于
2、、间设100mm宽变形缝。1.1.4 本工程的0.000以下、间各设置一条后浇带,带宽1000mm。0.000以下、间各设置一条后浇带,带宽1000mm。后浇带在梁侧砼浇完60天后,用内掺复合型抗裂防水剂的比设计砼标号高一等级的砼浇灌。1.1.5 本工程主体结构各构件混凝土强度等级一览表 构件部位 垫层承台坑、沟墙框柱梁板梯基础底板C15C35C35C35负二层-C40C40C35C35C35负一层七层C40C40C30C30C30八层十层C40C40C25C25C25十一层十五层C35C35C25C25C25十六层屋面层C30C30C25C25C25梯顶层-C25C25C25-地下室底板P8

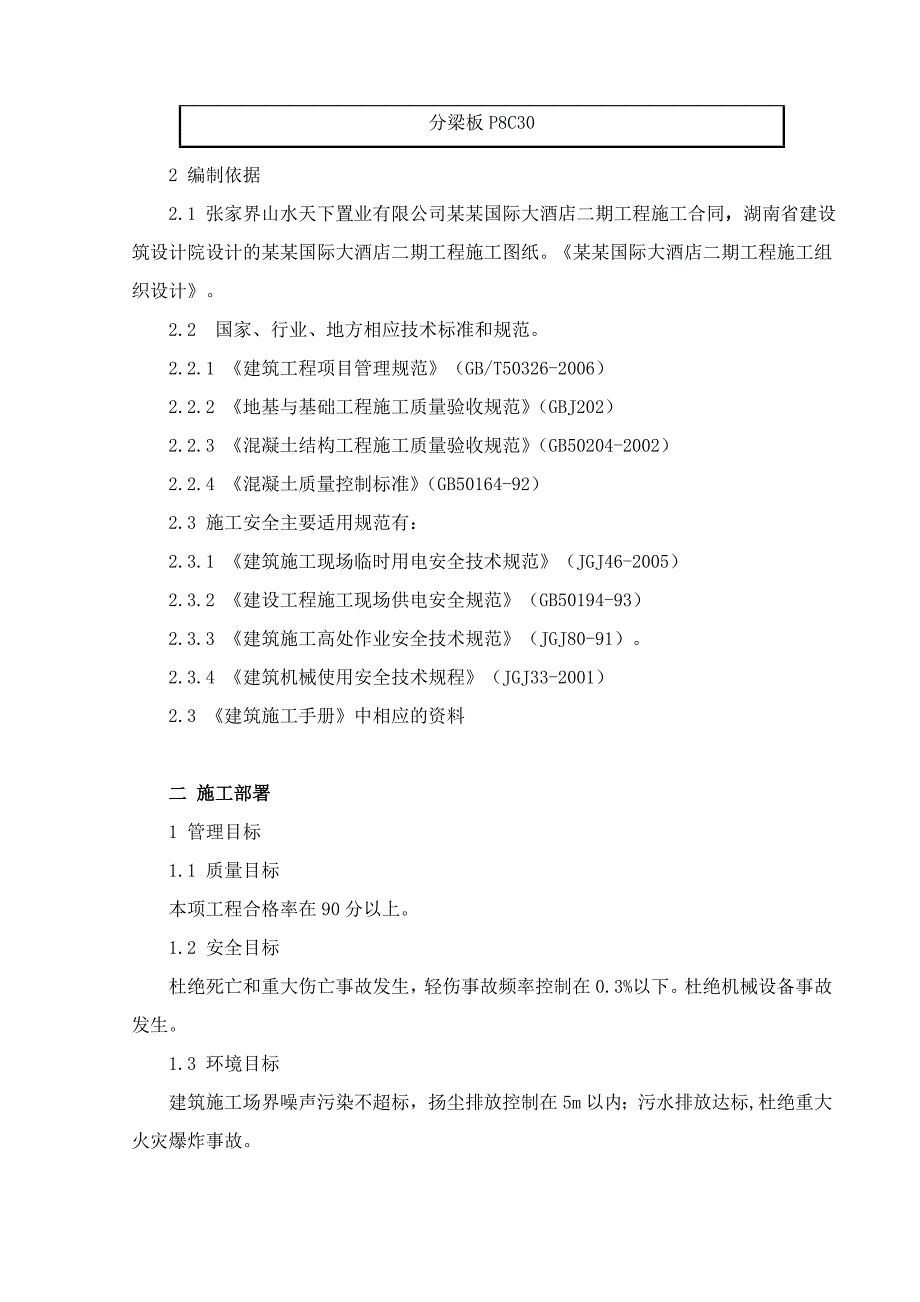

3、C35、地下室外墙柱 P8C40、负一层水池P8C35、0.000部分梁板P8C302 编制依据2.1 张家界山水天下置业有限公司某某国际大酒店二期工程施工合同,湖南省建设筑设计院设计的某某国际大酒店二期工程施工图纸。某某国际大酒店二期工程施工组织设计。2.2 国家、行业、地方相应技术标准和规范。2.2.1 建筑工程项目管理规范(GB/T50326-2006)2.2.2 地基与基础工程施工质量验收规范(GBJ202)2.2.3 混凝土结构工程施工质量验收规范(GB50204-2002)2.2.4 混凝土质量控制标准(GB50164-92)2.3 施工安全主要适用规范有:2.3.1 建筑施工现场
4、临时用电安全技术规范(JGJ46-2005)2.3.2 建设工程施工现场供电安全规范(GB50194-93)2.3.3 建筑施工高处作业安全技术规范(JGJ80-91)。2.3.4 建筑机械使用安全技术规程(JGJ33-2001)2.3 建筑施工手册中相应的资料二 施工部署1 管理目标1.1 质量目标本项工程合格率在90分以上。1.2 安全目标杜绝死亡和重大伤亡事故发生,轻伤事故频率控制在0.3%以下。杜绝机械设备事故发生。1.3 环境目标建筑施工场界噪声污染不超标,扬尘排放控制在5m以内;污水排放达标,杜绝重大火灾爆炸事故。1.4 进度目标按照施工进度计划要求、满足下道工序施工的需要。1.5

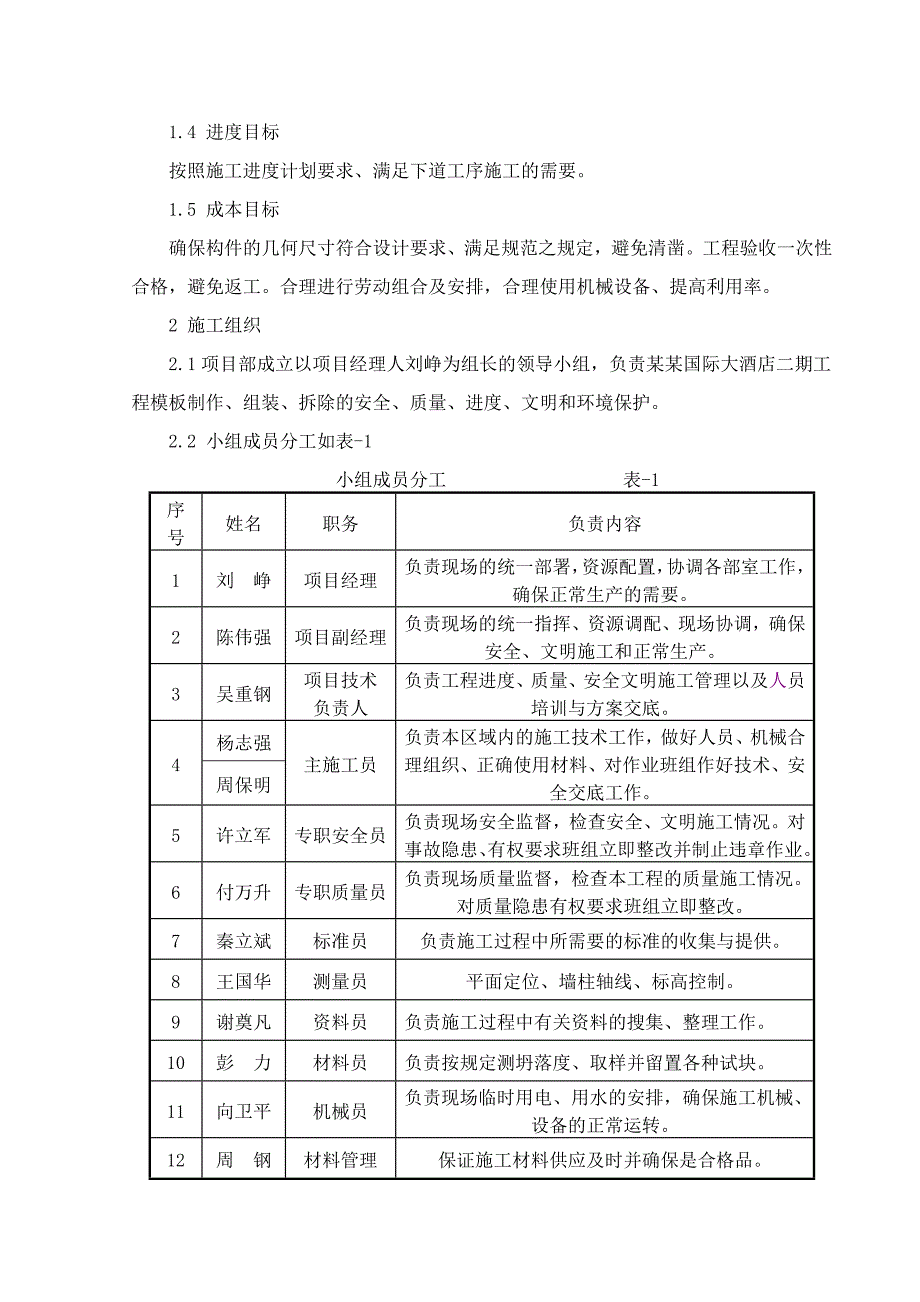

5、 成本目标确保构件的几何尺寸符合设计要求、满足规范之规定,避免清凿。工程验收一次性合格,避免返工。合理进行劳动组合及安排,合理使用机械设备、提高利用率。 2 施工组织2.1项目部成立以项目经理人刘峥为组长的领导小组,负责某某国际大酒店二期工程模板制作、组装、拆除的安全、质量、进度、文明和环境保护。2.2 小组成员分工如表-1 小组成员分工 表-1序号姓名职务负责内容1刘 峥项目经理负责现场的统一部署,资源配置,协调各部室工作,确保正常生产的需要。2陈伟强项目副经理负责现场的统一指挥、资源调配、现场协调,确保安全、文明施工和正常生产。3吴重钢项目技术负责人负责工程进度、质量、安全文明施工管理以及
6、人员培训与方案交底。4杨志强主施工员负责本区域内的施工技术工作,做好人员、机械合理组织、正确使用材料、对作业班组作好技术、安全交底工作。周保明5许立军专职安全员负责现场安全监督,检查安全、文明施工情况。对事故隐患、有权要求班组立即整改并制止违章作业。6付万升专职质量员负责现场质量监督,检查本工程的质量施工情况。对质量隐患有权要求班组立即整改。7秦立斌标准员负责施工过程中所需要的标准的收集与提供。8王国华测量员平面定位、墙柱轴线、标高控制。9谢奠凡资料员负责施工过程中有关资料的搜集、整理工作。10彭 力材料员负责按规定测坍落度、取样并留置各种试块。11向卫平机械员负责现场临时用电、用水的安排,确
7、保施工机械、设备的正常运转。12周 钢材料管理保证施工材料供应及时并确保是合格品。2.3 施工段的划分2.3.1 0.000m以下部分施工由结构设置的后浇带分为四个施工段(由西至东依次为、施工段),如图(一)所示:0.000m以下部分施工段划分示意图(一)0.000m以上至七层以下结构施工由结构变形缝和后浇带分为五个施工段(由西至东依次为、施工段),如图(二)所示:0.000m以上至七层以下部分施工段划分示意图(二)七层及以上部分施工由结构设置的后浇带分为四个施工段(由西至东依次为、施工段),如图(二)所示:七层以部分施工段划分示意图(三)2.3.2 0.000m以下所分成的的、施工段施工由一
8、区承担,、施工段施工由二区负责。0.000m以上至七层以下的、施工段施工由一区承担,、施工段施工由二区负责。七层以上的、施工段施工由一区承担、施工段施工由二区负责,2.4 施工缝的留设2.4.1水平施工缝的留设地下室结构的外墙及连墙柱根据结构设置的后浇带的水平施工缝设在本层底板上500mm处和本层顶板的主梁下150mm处、设3300钢板止水带,-8.200以下墙柱的水平施工缝设在-9.250处、周圈设3300钢板止水带、圈内不设。如图(四)所示。地下室外墙施工缝留设示意图(四)地下室结构的-8.200以上的内柱、墙和0.000m以上的柱、墙的水平施工缝设在本层楼板面及上层楼板主梁底处。如图(五
9、)所示。柱子施工缝留设示意图(五)2.4.2 垂直施工缝的留设墙、梁板的垂直施工缝以后浇带宽为准,楼梯施工缝留设在本层楼板面上三个踏步处。楼梯垂直施工缝留设在本层楼板。施工缝留设的位置如图(六)所示。楼梯施工缝留设示意图(六)3 混凝土施工安排3.1 本工程的混凝土施工由混凝土工、普工、泥工、架子工、水电维护工、塔吊操指工等共同完成。混凝土工、普工、泥工按工艺要求和混凝土浇筑量经合理组合后分成两个综合组(一区、二区各一组),塔吊司机和信号指挥工一个班,架子工、水电维护工各一个组。3.2 地下室结构3.2.1 地下室底板每个施工段的混凝土分别采用一个综合队的3个作业小组施工。由15台(10m3/
10、车)混凝土运输罐车,1台80型固定混凝土输送泵(置南武路)、1台56m汽车混凝土输送泵(置大庸西路)、1台37m汽车混凝土输送泵(置南武路),2台平板振动器、6台50棒式振动器、2台30棒式振动器、2台打磨机来完成底板混凝土的浇筑。每个施工段历时一天。3.2.2 地下室负二层和负一层墙柱每个施工段的混凝土分别采用一个综合队的2个作业小组施工。由8台(10m3/车)混凝土运输罐车,1台80型固定混凝土输送泵和1台56m汽车混凝土输送泵,4台50棒式振动器来完成墙柱混凝土的浇筑。每个施工段历时一天。3.2.3 地下室负一层楼板每个施工段的混凝土分别采用一个综合队的3个作业小组施工。由8台(10m3
11、/车)混凝土运输罐车,1台80型固定混凝土输送泵和1台56m汽车混凝土输送泵(置大庸西路)、1台37m汽车混凝土输送泵(置南武路),2台平板振动器、6台50及2台30棒式振动器、2台打磨机来完成梁板梯及水池混凝土的浇筑。每个施工段历时一天。3.2.4 地下室负一层顶板每施工段的楼板混凝土分别采用一个综合队的3个作业小组施工。由8台(10m3/车)混凝土运输罐车,1台80型固定混凝土输送泵和1台56m汽车混凝土输送泵(置大庸西路)、1台37m汽车混凝土输送泵(置南武路),2台平板振动器、6台50及2台30棒式振动器、2台打磨机来完成梁板梯及水池混凝土的浇筑。每个施工段历时一天。3.3 0.000
12、m以上结构(不含0.000处的板)3.3.1 0.000m以上至七层以下墙柱的、施工段的混凝土分别采用一个综合队的3个作业小组施工,由8台(10m3/车)混凝土运输罐车,1台80型固定混凝土输送泵和1台塔吊,4台50棒式振动器来完成墙柱混凝土的浇筑,每个施工段历时一天。0.000m以上至七层以下墙柱的施工段的混凝土采用一个综合队的2个作业小组施工。由5台(10m3/车)混凝土运输罐车,1台56m汽车混凝土输送泵、2台50棒式振动器来完成墙柱混凝土的浇筑。历时一天。3.3.2 0.000m以上至七层以下楼板的、施工段的混凝土分别采用1个综合队的3个作业小组施工,由8台(10m3/车)混凝土运输罐
13、车,1台80型固定混凝土输送泵和1台塔吊,1台平板振动器、4台50及2台30棒式振动器、1台打磨机来完成梁板梯混凝土的浇筑,每个施工段历时一天。0.000m以上至七层以下楼板的施工段的混凝土采用一个综合队的2个作业小组施工。由5台(10m3/车)混凝土运输罐车,1台56m汽车混凝土输送泵,1台平板振动器、2台50及1台30棒式振动器、1台打磨机来完成梁板梯混凝土的浇筑,历时一天。3.3.3 七层及以上墙柱每个施工段的混凝土分别采用一个综合队的2个作业小组施工。由5台(10m3/车)混凝土运输罐车,1台80型固定混凝土输送泵和1台塔吊,4台50棒式振动器来完成墙柱混凝土的浇筑。3.3.4七层及以
14、上楼板每个施工段的混凝土分别采用一个综合队地2个作业小组施工。由5台(10m3/车)混凝土运输罐车,1台80型固定混凝土输送泵和1台塔吊,1台平板振动器、2台50及1台30棒式振动器来完成梁板梯混凝土的浇筑。每个施工段历时一天。3.4 用于底板垫层C15混凝土根据现场情况部分使用商品混凝土、部分采取现拌混凝土。用于结构的C25及以上各种强度等级混凝土均采用商品混凝土。三 施工准备及资源配置1 施工准备1.1 现场准备1.1.1 对参加施工的管理人员及操作人员进行培训,明确施工方法及施工程序,做好各工种的安全技术交底。1.1.2 清除场地杂物,平整场地,并设排水沟使排水畅通。1.1.3 现场配足试验器具,如坍落度测试设备、试模等。机械设备应运转灵活、安全可靠。1.1.4电源引至附近的专用配电箱。电源及配电系统符合要求,安全可靠。振捣棒分接1台移动配电箱,为确保安全,开关箱实行一机一闸一漏,其漏电电流不大于30mA,动作时间不大于0.1秒。1.2 技术准备1.2.1 试验室已下达混凝土配合比通知单,并将其转换为每盘实际使用的施工配合比,并公布于搅拌配料地点的标牌上。1.2.2 所有的原材料检
