1、临时围挡施工方案一、 编制依据:1、根据建设单位以及某某市某某区安监站的要求2、设计要求:本工程设计为烧结页岩砖砌围挡,高度2米;基槽开挖尺寸为:500400,人工开挖;C20 砼满槽浇筑,上身部分为100mm厚且每隔2米设置一个200200砖柱墙体;砌筑和抹灰砂浆为M5.0水泥砂浆;二、 施工范围跳蹬幸福华庭B、C组团临华福道路约500米长的施工范围。三、 施工准备1、 各种材料已 准备好(砂、水泥、石子、页岩砖),2、 施工所用的机具准备完毕3、 劳动力已到位;四、 施工工艺1、 施工顺序:定位放线开挖基槽浇筑砼基础砖砌围挡抹灰养护2、 施工前先进行定位放线工作,安排专业的测量人员对本工程

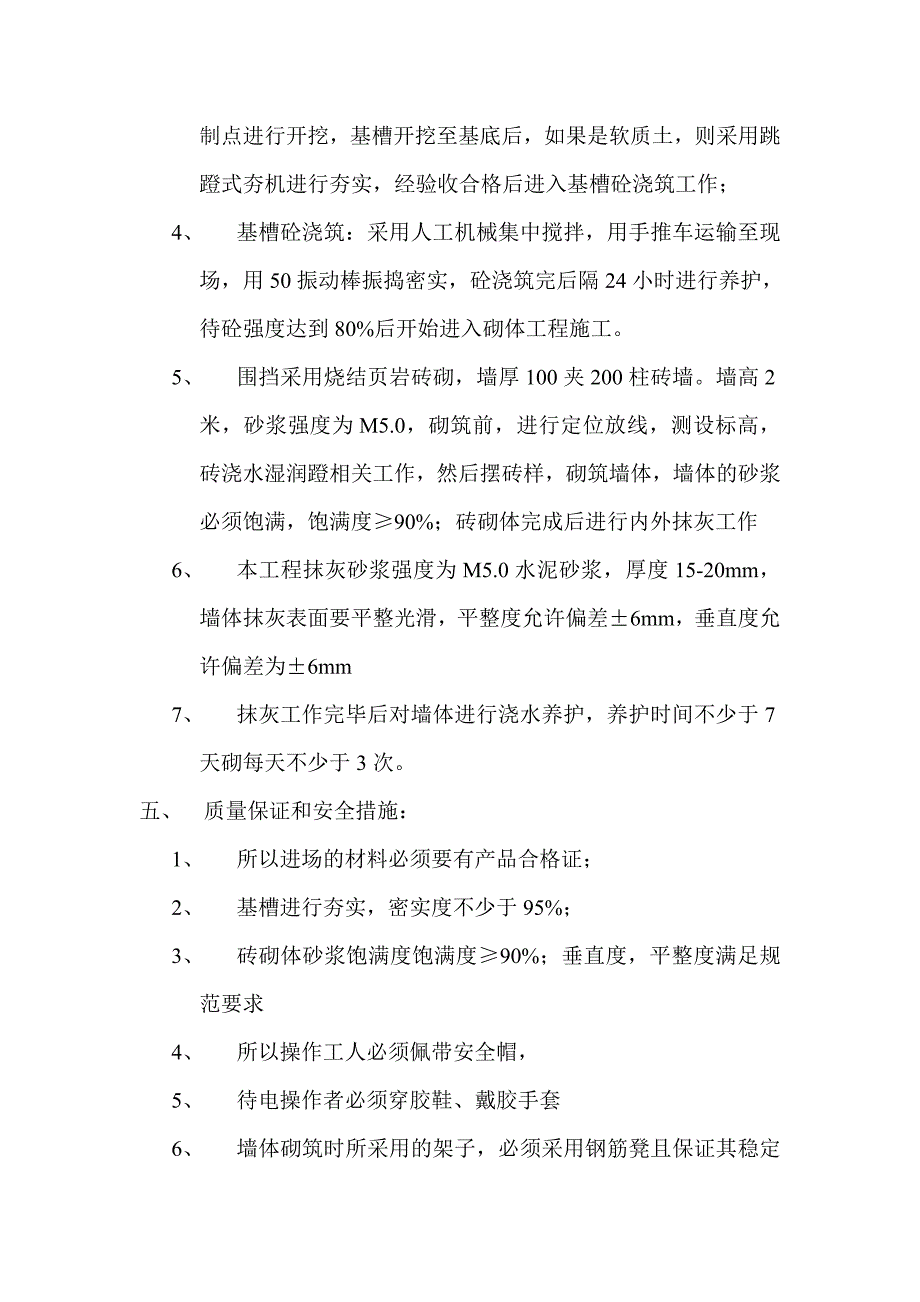

2、进行轴线定位和标高控制工作;并做好标记且与现场操作人员作具体的技术交底,让每一个操作人员都清楚轴线、标高,保证在施工中不出错误;定位工作完毕后进行基槽开挖,3、 基槽开挖采用人工开,开挖出的土方先堆放在基槽两边且离基槽1米以外堆放;基槽开挖的深度根据已测设好的标高控制点进行开挖,基槽开挖至基底后,如果是软质土,则采用跳蹬式夯机进行夯实,经验收合格后进入基槽砼浇筑工作;4、 基槽砼浇筑:采用人工机械集中搅拌,用手推车运输至现场,用50振动棒振捣密实,砼浇筑完后隔24小时进行养护,待砼强度达到80%后开始进入砌体工程施工。5、 围挡采用烧结页岩砖砌,墙厚100夹200柱砖墙。墙高2米,砂浆强度为M

3、5.0,砌筑前,进行定位放线,测设标高,砖浇水湿润蹬相关工作,然后摆砖样,砌筑墙体,墙体的砂浆必须饱满,饱满度90%;砖砌体完成后进行内外抹灰工作6、 本工程抹灰砂浆强度为M5.0水泥砂浆,厚度15-20mm,墙体抹灰表面要平整光滑,平整度允许偏差6mm,垂直度允许偏差为6mm7、 抹灰工作完毕后对墙体进行浇水养护,养护时间不少于7天砌每天不少于3次。五、 质量保证和安全措施:1、 所以进场的材料必须要有产品合格证;2、 基槽进行夯实,密实度不少于95%;3、 砖砌体砂浆饱满度饱满度90%;垂直度,平整度满足规范要求4、 所以操作工人必须佩带安全帽,5、 待电操作者必须穿胶鞋、戴胶手套6、 墙体砌筑时所采用的架子,必须采用钢筋凳且保证其稳定性,7、 架子上堆码砖不超过3层。8、 机械操作人员在开启机械前必须对其进行综合检查,无安全隐患后才能启动机械,保证其正常运转。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
