天府新区“三纵一横”重大基础设施建设项目元华路南延线市政道路工程(C标段)拆除工程专项施工方案(合并).doc

上传人:p** 文档编号:995410 上传时间:2024-06-09 格式:DOC 页数:71 大小:1.27MB
下载 相关 举报
天府新区“三纵一横”重大基础设施建设项目元华路南延线市政道路工程(C标段)拆除工程专项施工方案(合并).doc_第1页
第1页 / 共71页
天府新区“三纵一横”重大基础设施建设项目元华路南延线市政道路工程(C标段)拆除工程专项施工方案(合并).doc_第2页
第2页 / 共71页
天府新区“三纵一横”重大基础设施建设项目元华路南延线市政道路工程(C标段)拆除工程专项施工方案(合并).doc_第3页
第3页 / 共71页
天府新区“三纵一横”重大基础设施建设项目元华路南延线市政道路工程(C标段)拆除工程专项施工方案(合并).doc_第4页
第4页 / 共71页
天府新区“三纵一横”重大基础设施建设项目元华路南延线市政道路工程(C标段)拆除工程专项施工方案(合并).doc_第5页
第5页 / 共71页
天府新区“三纵一横”重大基础设施建设项目元华路南延线市政道路工程(C标段)拆除工程专项施工方案(合并).doc_第6页
第6页 / 共71页
天府新区“三纵一横”重大基础设施建设项目元华路南延线市政道路工程(C标段)拆除工程专项施工方案(合并).doc_第7页
第7页 / 共71页
天府新区“三纵一横”重大基础设施建设项目元华路南延线市政道路工程(C标段)拆除工程专项施工方案(合并).doc_第8页
第8页 / 共71页
天府新区“三纵一横”重大基础设施建设项目元华路南延线市政道路工程(C标段)拆除工程专项施工方案(合并).doc_第9页
第9页 / 共71页
天府新区“三纵一横”重大基础设施建设项目元华路南延线市政道路工程(C标段)拆除工程专项施工方案(合并).doc_第10页
第10页 / 共71页
亲,该文档总共71页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《天府新区“三纵一横”重大基础设施建设项目元华路南延线市政道路工程(C标段)拆除工程专项施工方案(合并).doc》由会员分享,可在线阅读,更多相关《天府新区“三纵一横”重大基础设施建设项目元华路南延线市政道路工程(C标段)拆除工程专项施工方案(合并).doc(71页珍藏版)》请在第壹文秘上搜索。

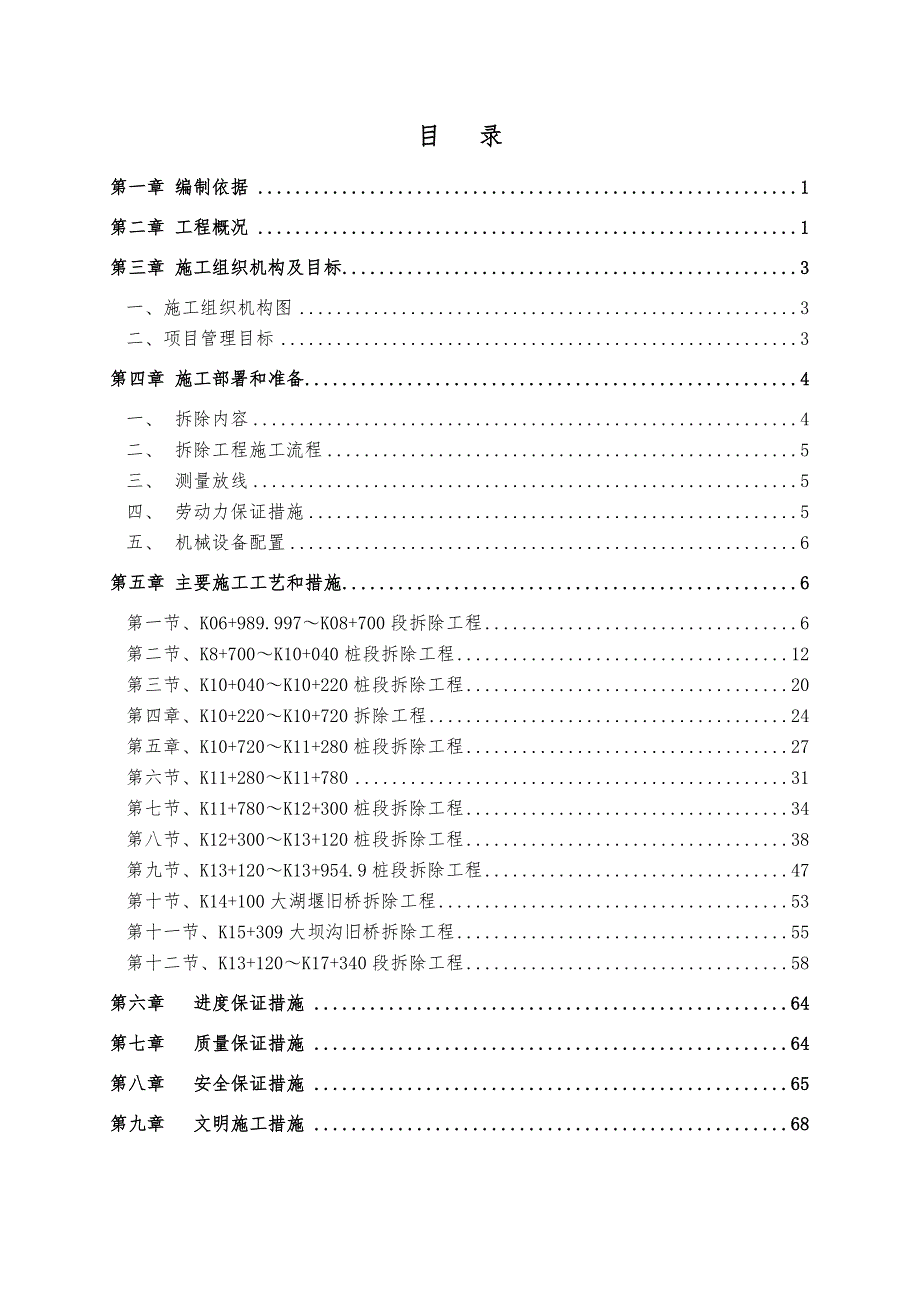

1、某某新区“三纵一横”重大基础设施建设项目某某路某某线市政道路工程(C标段)拆除工程专项施工方案 编 制人: 审 核人: 审 批人: 编制单位:中国五冶成都路桥(联合体)编制日期: 某某年七月目 录第一章编制依据1第二章工程概况1第三章施工组织机构及目标3一、施工组织机构图3二、项目管理目标3第四章施工部署和准备4一、拆除内容4二、拆除工程施工流程5三、测量放线5四、劳动力保证措施5五、机械设备配置6第五章主要施工工艺和措施6第一节、K06+989.997K08+700段拆除工程6第二节、K8+700K10+040桩段拆除工程12第三节、K10+040K10+220桩段拆除工程20第四章、K10

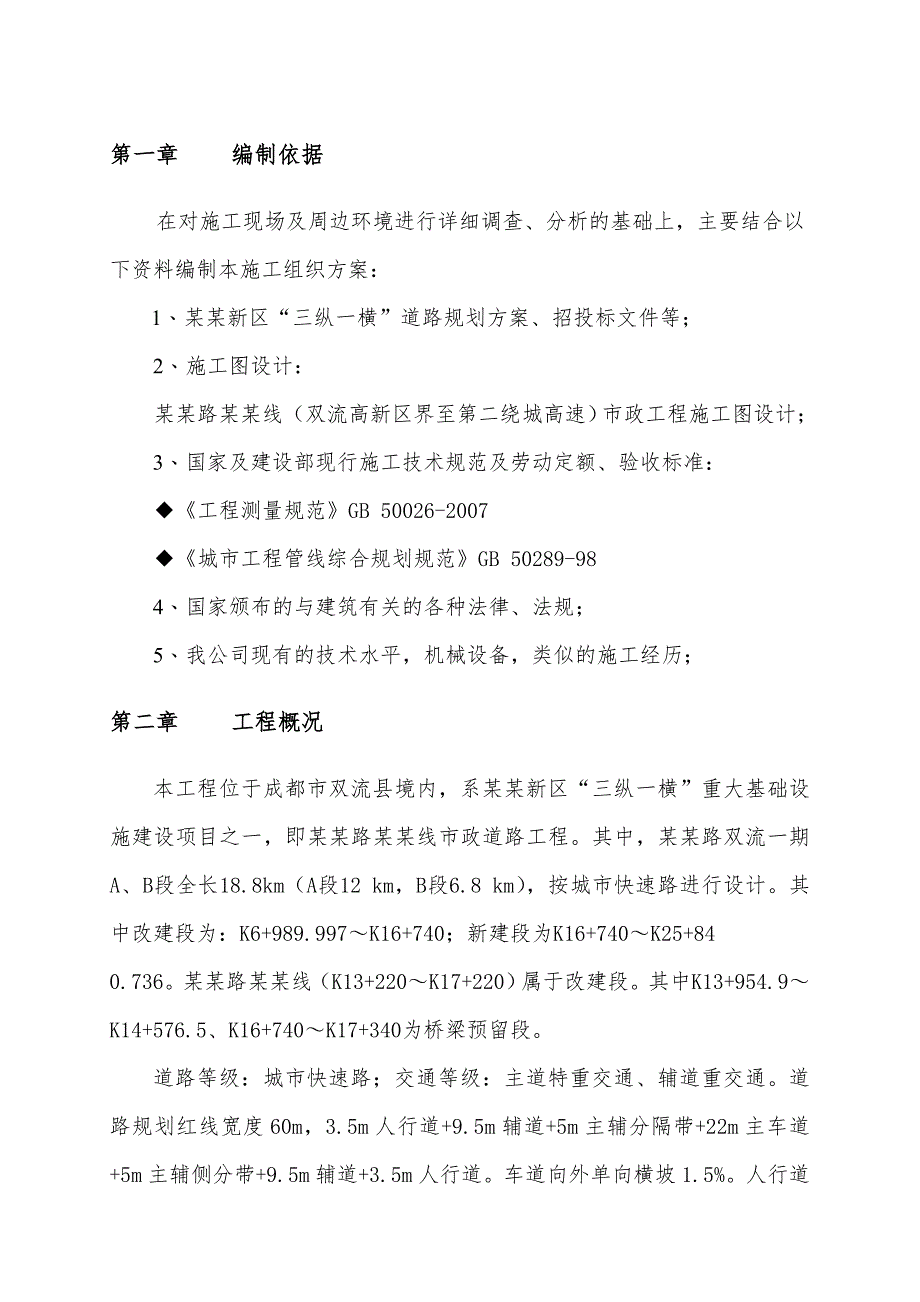

2、+220K10+720拆除工程24第五章、K10+720K11+280桩段拆除工程27第六节、K11+280K11+78031第七节、K11+780K12+300桩段拆除工程34第八节、K12+300K13+120桩段拆除工程38第九节、K13+120K13+954.9桩段拆除工程47第十节、K14+100大湖堰旧桥拆除工程53第十一节、K15+309大坝沟旧桥拆除工程55第十二节、K13+120K17+340段拆除工程58第六章 进度保证措施64第七章 质量保证措施64第八章 安全保证措施65第九章 文明施工措施68第一章 编制依据在对施工现场及周边环境进行详细调查、分析的基础上,主要结合以

3、下资料编制本施工组织方案:1、 某某新区“三纵一横”道路规划方案、招投标文件等;2、 施工图设计:某某路某某线(双流高新区界至第二绕城高速)市政工程施工图设计;3、 国家及建设部现行施工技术规范及劳动定额、验收标准:工程测量规范GB 50026-2007城市工程管线综合规划规范GB 50289-984、 国家颁布的与建筑有关的各种法律、法规;5、 我公司现有的技术水平,机械设备,类似的施工经历;第二章 工程概况本工程位于成都市双流县境内,系某某新区“三纵一横”重大基础设施建设项目之一,即某某路某某线市政道路工程。其中,某某路双流一期A、B段全长18.8km(A段12 km,B段6.8 km),

4、按城市快速路进行设计。其中改建段为:K6+989.997K16+740;新建段为K16+740K25+840.736。某某路某某线(K13+220K17+220)属于改建段。其中K13+954.9K14+576.5、K16+740K17+340为桥梁预留段。道路等级:城市快速路;交通等级:主道特重交通、辅道重交通。道路规划红线宽度60m,3.5m人行道+9.5m辅道+5m主辅分隔带+22m主车道+5m主辅侧分带+9.5m辅道+3.5m人行道。车道向外单向横坡1.5%。人行道向内单向横坡2%,主辅分隔带横坡0%。路面结构(既有道路弯沉值按照项目部提供为准),利用现状路面部分,对于弯沉值大于44.

5、8的路段采取措施:4cm细粒式沥青砼SMA-13+改性乳化沥青黏层+6cmAC-20C型中粒式沥青砼+改性乳化沥青黏层+8cmAC-20C型中粒式沥青砼+0.6cm改性乳化沥青(ES-2)稀浆封层+20cm5%水稳上基层+20cmC20砼+原路面结构层;利用现状路面部分,对于弯沉值小于44.8的路段采取措施:4cm细粒式沥青砼SMA-13+改性乳化沥青黏层+6cmAC-20C型中粒式沥青砼+改性乳化沥青黏层+8cmAC-20C型中粒式沥青砼+0.6cm改性乳化沥青(ES-2)稀浆封层+20cm5%水稳上基层+原路面结构层;新建段部分主车道:4cmSBS改性沥青马蹄脂碎石混合料SMA-13+改性

6、乳化沥青黏层+6cm中粒式沥青砼AC-20C+改性乳化沥青黏层+8cmAC-20C型中粒式沥青砼+0.6cm改性乳化沥青(ES-2)稀浆封层+25cm5%水稳上基层+25cm4%水稳上基层+20cm级配碎石;新建段部分辅道:4cmSBS改性沥青马蹄脂碎石混合料SMA-13+改性乳化沥青黏层+6cm中粒式沥青砼AC-20C+改性乳化沥青黏层+6cmAC-20C型中粒式沥青砼+0.6cm改性乳化沥青(ES-2)稀浆封层+25cm5%水稳上基层+25cm4%水稳上基层+20cm级配碎石;改接线道路路面结构:20cm水泥砼+20cm5%水稳+20cm级配砂砾石;人行道结构:10cm现浇彩色C30压印砼

7、(压印深0.3cm),+20cm5%水稳。第三章 施工组织机构及目标一、施工组织机构图项目经理安全副经理项目总工施工副经理安全部技术质量部工程部财务部试验室各施工队物资部经管部经营副经理二、项目管理目标1、质量目标:达到现行国家施工质量验收合格标准。工序保分项,分项保分部,分部保道路工程质量,合格率100%,工程质量回访率、保修率100%,用户满意率98%以上;确保原材料、成品、半成品质量合格率100%,整体工程合格,争创优质工程。2、工期目标保证本工程的节点工期,加强工期进度控制,在保证工程质量优良的前提下,力争提前完成本段全部施工任务。3、安全、文明施工管理目标:1)无死亡、无重伤、无倒塌

8、、无中毒、无爆炸、无机械交通事故 2)项目因工受伤事故率控制在0.5以下。 3)对产生的固体废弃物做分类收集,统一处理,减少对环 境的污染。 4)工作环境符合国家的标准和要求。 5)特种作业人员须考核合格上岗,持证上岗率达到100%。 6)劳保用品按时发放。 7)确保不发生民工聚众事件。 8)、级危险源得到控制和消除:、级危险源整改 率100%,合格率100%。建立危险品仓库,设专人专管。 9)、争创安全文明标化工地。第四章 施工部署和准备由于本市政工程长度较长,施工内容繁杂,工程任务重,沿线障碍物多,工期紧,为了确保整体工程施工工期和质量,根据我公司多年市政工程建设经验,合理组织劳动力和机械

9、设备,将本工程现实施段(K06+989.997K17+340)中国五冶分部和成都路桥分部,各个分部下设置工区同时进行工程施工。一、 拆除内容本工程实施段内障碍物繁多,拆除工程主要包含:人行道绿化带拆除、围墙障碍物拆除、农药厂、道路拆除、人行道拆除、路沿石、平石拆除、电力浅沟拆除、涵洞拆除、河道挡墙拆除、大湖堰、大坝沟旧桥梁、交安路灯拆除、标志标牌基础拆除、雨污水管道、检查井拆除、其他零星工程拆除等工程内容。二、 拆除工程施工流程测量放线施工搭围及资源准备人行道绿化带拆除红线范围内围墙拆除交安井及路灯井拆除标志标牌基础拆除路沿石拆除雨水、污水管拆除电力浅沟拆除(电力排管)涵洞拆除河道栏杆拆除河道

10、挡墙拆除路面拆除其它零星工程拆除。三、 测量放线根据业主提供的导线点,准确测放出拟建道路红线,确定施工范围内需拆除的工程项目。四、 劳动力保证措施1、使用专业施工队伍。队内工人无其它职业,能够专心施工,保证施工队伍人员相对稳定。 2、编制周密的施工进度计划,施工时严格按进度计划走,提前组织队伍进场。 3、制订详细的施工工艺,分清各工序的顺序,使各队、各专业工种协调配合好,避免出现窝工。五、 机械设备配置根据设备生产能力大于进度指标要求,本着设备的先进性与实用性相结合、技术性能与生产能力需要相匹配的原则配备机械设备,结合本工程的施工环境、施工现场等因素,综合考虑后,为了全面满足施工需要,确保工程

11、进度。 第五章 主要施工工艺和措施由于本工程沿线障碍物繁多,拆除工程工程量大,且部分需拆除的工程埋置与地下,无法一次性探明,故拆除工程的工程量以现场实际收量为准,拆除后的建筑垃圾运至业主指定弃土场堆置(运距27km)。第一节、K06+989.997K08+700段拆除工程1、本段工程概况本段现状某某路红线宽度为40米,道路横断面为3.5米人行道+15米车道+3米中央绿化带+15米车道+3.5米人行道。上级领导的规划设计,本段工程为改建拓宽,增设华府下穿隧道,电力隧道。设计为城市快速路;交通等级:主道特重交通、辅道重交通。道路规划红线宽度60m,3.5m人行道+9.5m辅道+5m主辅分隔带+22

12、m主车道+5m主辅侧分带+9.5m辅道+3.5m人行道。车道向外单向横坡1.5%。人行道向内单向横坡2%。2、K07+520K07+680段砖砌围墙拆除2.1、具体情况K07+520K07+680段砖砌围墙位于道路西侧,距中30.1米的位置,属于骑龙小区的集体土地。本段围墙紧邻电力浅沟沟槽,距电力浅沟沟槽的开挖线范围内只有10cm(电力浅沟工作面为0.4m),并且围墙基础距沟底2.2米,在施工过程中,K07+580处的围墙已垮塌,其余围墙随时可能垮塌,存在严重的安全隐患。经成都兴城投资集团的同意后,我部经与本段围墙的产权单位协调后,同意我施工单位把本段围墙拆除,但待工程完工后,恢复本段围墙。2

13、.2、拆除措施2.2.1拆除方案机械拆除时,将先保留原有支撑,做到拆除一段支撑,拆除一段围墙,避免围墙在拆除时整体垮塌;机械拆除时,以大型挖机(W-240)拆除为主,小挖机配合,装载机(50型)进行铲除砖墙。拆除后的砖砌建渣统一运至指定弃土场,运距为24km。2.2.2文明安全措施对本段围墙拆除范围进行警示带维护,防止闲杂人员进入;张贴此处危险和正在施工的警示标志,禁止闲杂人员进入。各个路口派专人维护,避免闲杂人员进入;围墙内因是停车场,将派人在围墙内监看,随时用对讲机沟通,让机械操作人员知道拆除时对围墙内是否有影响。机械拆除时,派专人对机械进行指挥,让机械有序的拆除。拆除过程中,因是城区段施

14、工,为了避免扬尘污染,将用洒水降尘。外运建渣时,将用水车对外运路线进行洒水降尘;2.3拆除工程量拆除37”墙基础59.2立方米拆除24”墙107.52立方米挖基坑土方107.2立方米基坑夯实107.2立方米土方回填48立方米外运土方59立方米外运建渣166.72立方米“37”墙基础砌筑59.2立方米24”墙砌筑107.52立方米基础M5砂浆抹灰(内外)320立方米“24“墙M5砂浆抹灰(内外)896立方米基础M7.5砂浆抹灰320立方米“24“墙墙面白灰刮白896立方米绿色安全防护网(1.8m高)160m2.4投入机械情况外运弃土(建渣)所用机械大型挖机一台小挖机一台50型装载机一台建渣车辆4辆洒水车1辆绿色安全防护网(1.8m高)160m3、电力浅沟拆除原有电力浅沟距离道路中线K06+989.997 K8+700段为23.5米,新建电力浅沟距离道路中线29.3米,且原有电力浅沟预制U型槽规格与新建电力浅沟预制U型槽规格为不同(原U型槽尺寸为1.0*1.0m,现U型槽尺寸为1.2*1.0m),因此原有电力浅沟需全部破除外弃。3.1、采用挖掘机将原有电力浅沟外侧土方挖

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
