太重技术研发中心施工组织设计.doc

上传人:p** 文档编号:995526 上传时间:2024-06-11 格式:DOC 页数:48 大小:156.50KB
下载 相关 举报
太重技术研发中心施工组织设计.doc_第1页
第1页 / 共48页
太重技术研发中心施工组织设计.doc_第2页
第2页 / 共48页
太重技术研发中心施工组织设计.doc_第3页
第3页 / 共48页
太重技术研发中心施工组织设计.doc_第4页
第4页 / 共48页
太重技术研发中心施工组织设计.doc_第5页
第5页 / 共48页
太重技术研发中心施工组织设计.doc_第6页
第6页 / 共48页
太重技术研发中心施工组织设计.doc_第7页
第7页 / 共48页
太重技术研发中心施工组织设计.doc_第8页
第8页 / 共48页
太重技术研发中心施工组织设计.doc_第9页
第9页 / 共48页
太重技术研发中心施工组织设计.doc_第10页
第10页 / 共48页
亲,该文档总共48页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

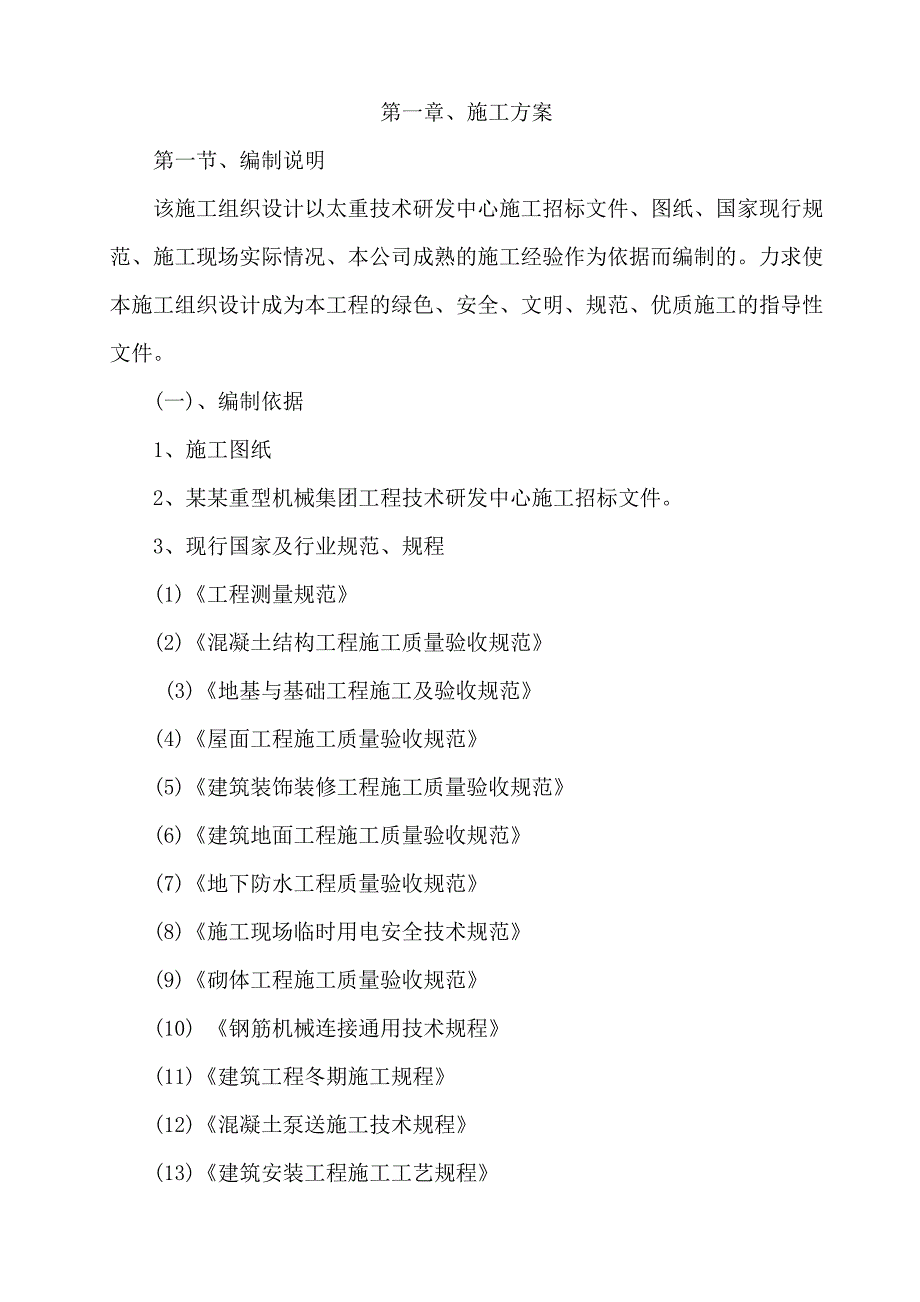

《太重技术研发中心施工组织设计.doc》由会员分享,可在线阅读,更多相关《太重技术研发中心施工组织设计.doc(48页珍藏版)》请在第壹文秘上搜索。

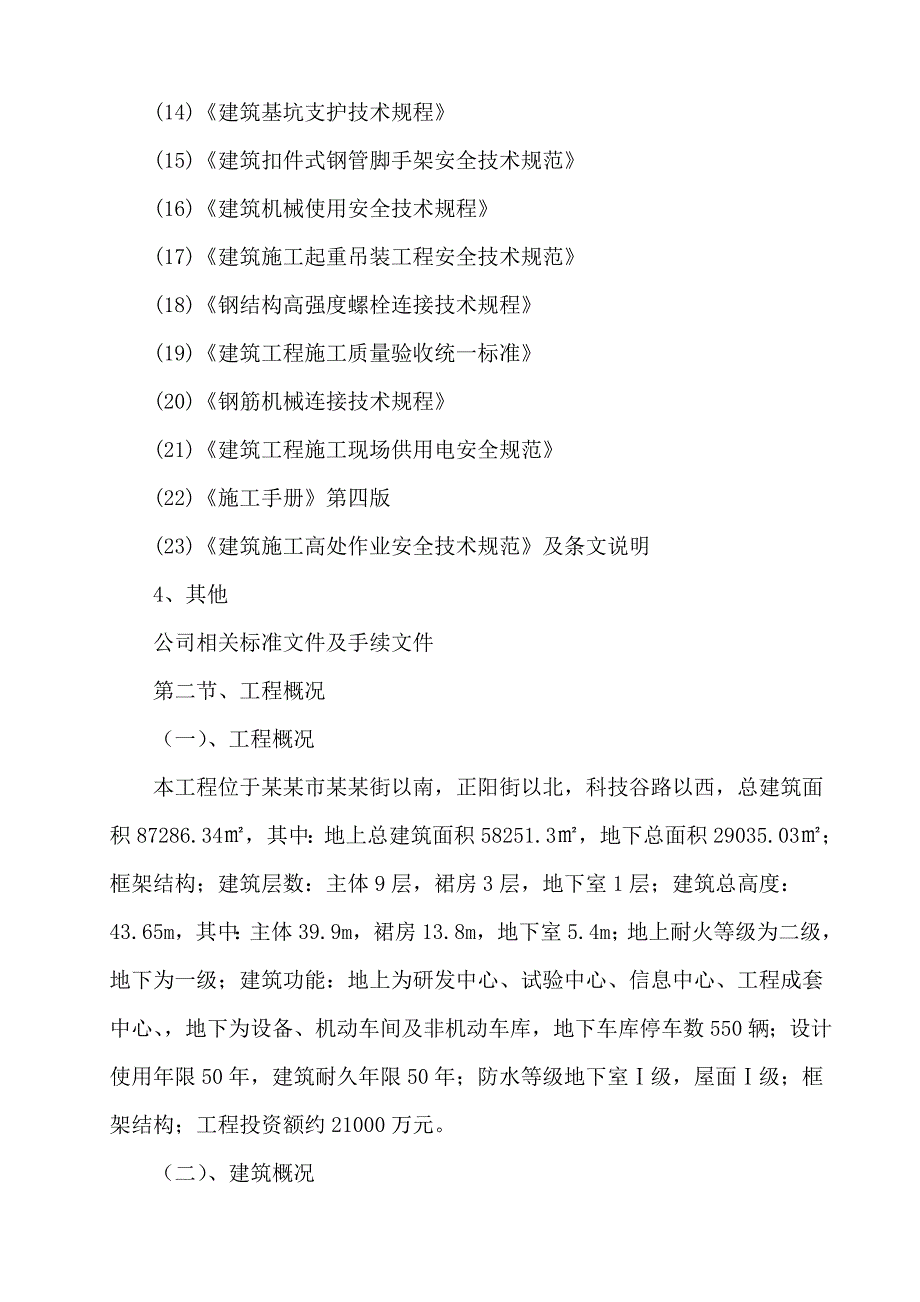

1、第一章、施工方案第一节、编制说明该施工组织设计以太重技术研发中心施工招标文件、图纸、国家现行规范、施工现场实际情况、本公司成熟的施工经验作为依据而编制的。力求使本施工组织设计成为本工程的绿色、安全、文明、规范、优质施工的指导性文件。(一)、编制依据1、施工图纸2、某某重型机械集团工程技术研发中心施工招标文件。3、现行国家及行业规范、规程(1)工程测量规范 (2)混凝土结构工程施工质量验收规范 (3)地基与基础工程施工及验收规范(4)屋面工程施工质量验收规范(5)建筑装饰装修工程施工质量验收规范(6)建筑地面工程施工质量验收规范(7)地下防水工程质量验收规范(8)施工现场临时用电安全技术规范 (

2、9)砌体工程施工质量验收规范 (10) 钢筋机械连接通用技术规程(11)建筑工程冬期施工规程(12)混凝土泵送施工技术规程(13)建筑安装工程施工工艺规程(14)建筑基坑支护技术规程 (15)建筑扣件式钢管脚手架安全技术规范(16)建筑机械使用安全技术规程 (17)建筑施工起重吊装工程安全技术规范(18)钢结构高强度螺栓连接技术规程(19)建筑工程施工质量验收统一标准(20)钢筋机械连接技术规程(21)建筑工程施工现场供用电安全规范(22)施工手册第四版(23)建筑施工高处作业安全技术规范及条文说明4、其他公司相关标准文件及手续文件第二节、工程概况(一)、工程概况本工程位于某某市某某街以南,正

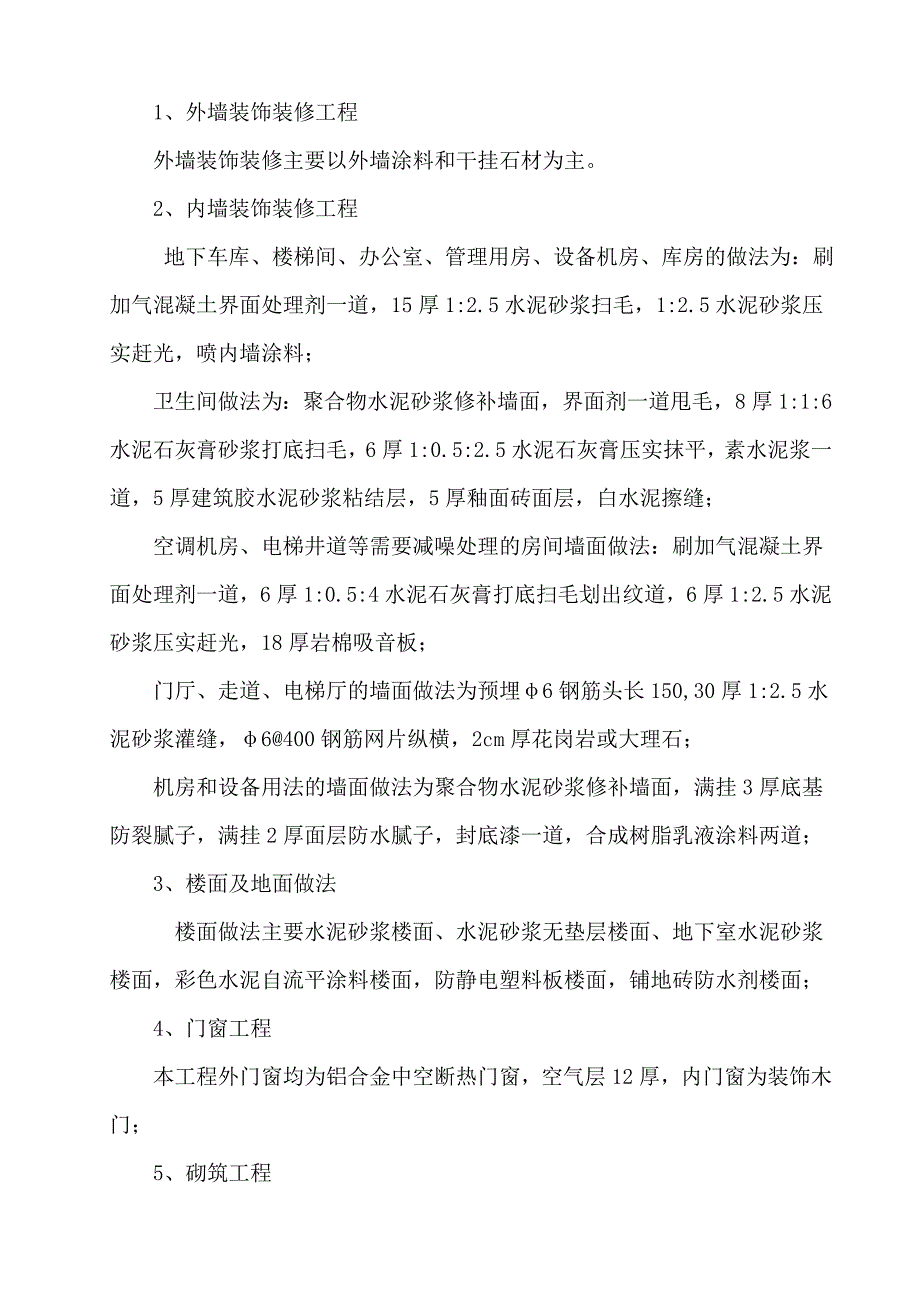

3、阳街以北,科技谷路以西,总建筑面积87286.34,其中:地上总建筑面积58251.3,地下总面积29035.03;框架结构;建筑层数:主体9层,裙房3层,地下室1层;建筑总高度:43.65m,其中:主体39.9m,裙房13.8m,地下室5.4m;地上耐火等级为二级,地下为一级;建筑功能:地上为研发中心、试验中心、信息中心、工程成套中心、,地下为设备、机动车间及非机动车库,地下车库停车数550辆;设计使用年限50年,建筑耐久年限50年;防水等级地下室级,屋面级;框架结构;工程投资额约21000万元。(二)、建筑概况1、外墙装饰装修工程外墙装饰装修主要以外墙涂料和干挂石材为主。2、内墙装饰装修工

4、程 地下车库、楼梯间、办公室、管理用房、设备机房、库房的做法为:刷加气混凝土界面处理剂一道,15厚1:2.5水泥砂浆扫毛,1:2.5水泥砂浆压实赶光,喷内墙涂料;卫生间做法为:聚合物水泥砂浆修补墙面,界面剂一道甩毛,8厚1:1:6水泥石灰膏砂浆打底扫毛,6厚1:0.5:2.5水泥石灰膏压实抹平,素水泥浆一道,5厚建筑胶水泥砂浆粘结层,5厚釉面砖面层,白水泥擦缝;空调机房、电梯井道等需要减噪处理的房间墙面做法:刷加气混凝土界面处理剂一道,6厚1:0.5:4水泥石灰膏打底扫毛划出纹道,6厚1:2.5水泥砂浆压实赶光,18厚岩棉吸音板;门厅、走道、电梯厅的墙面做法为预埋6钢筋头长150,30厚1:2

5、.5水泥砂浆灌缝,6400钢筋网片纵横,2cm厚花岗岩或大理石;机房和设备用法的墙面做法为聚合物水泥砂浆修补墙面,满挂3厚底基防裂腻子,满挂2厚面层防水腻子,封底漆一道,合成树脂乳液涂料两道;3、楼面及地面做法 楼面做法主要水泥砂浆楼面、水泥砂浆无垫层楼面、地下室水泥砂浆楼面,彩色水泥自流平涂料楼面,防静电塑料板楼面,铺地砖防水剂楼面;4、门窗工程本工程外门窗均为铝合金中空断热门窗,空气层12厚,内门窗为装饰木门;5、砌筑工程本工程除钢筋混凝土柱、墙外,所有外墙均为300mm厚加气混凝土砌块,内墙为200mm厚轻钢龙骨石膏板墙体,为防止墙体开裂,砌块墙体与不同材质的其他墙体、柱连接处顶部及左右

6、侧应加300宽钢丝网片6、屋面工程防水等级为级,为两道防水设防,及采用4mm厚SBS改性沥青防水卷材和3mm厚高聚物改性沥青防水涂料。屋面所有防水层均做到楼面泛水高度,屋面竖井及女儿墙阴阳转角处应增加涂层厚度,并作纤维布加强层,穿板面管道或者泛水以下外墙穿管安装后严格用细石混凝土封严,管道根部加嵌防水胶。5、安装工程安装工程包括:给水排水、电气工程等。其中给水排水工程包含生活给水系统、生活热水系统、生活污废水系统、雨水排水系统、消火栓给水系统、自动喷水给水系统、灭火器配置系统、气体灭火系统;建筑电气工程包含变配电系统、电力系统、照明系统、防雷以及接地及安全系统、电气火灾监控系统和联动控制系统。

7、 第三节、施工方案和技术措施(一)、 主要分部、分项工程施工工艺流程1、 桩基工程施工顺序、CFG桩施工设备人员进场测放桩位试桩施工桩基顺序施工清槽至桩顶标高凿桩单桩工艺流程:钻机就位钻孔压灌混凝土提钻并灌混凝土至孔口凿桩头、碎石桩施工设备人员进场测放桩位清表、断面复测填筑泥岩层桩机就位振动沉管、灌碎石料振动成桩2、地下结构施工工艺基础验槽垫层浇筑地下防水施工保护层浇筑基础钢筋绑扎基础模板安装基础混凝土浇筑基础混凝土养护脚手架搭设测量放线地下室墙柱梁板钢筋绑扎地下室墙柱梁板支模地下室墙柱梁板混凝土浇筑墙柱梁板混凝土养护地下室外墙防水土方回填。3、楼层放线架体搭设柱钢筋绑扎柱模板支设梁板模板支设

8、柱梁板混凝土浇筑柱梁板混凝土养护(二)、 施工测量1、建立平面控制网、根据建设单位提供的控制点,用全站仪投放出建筑物轴线交点用来控制建筑物形状,再用50m钢卷尺配合使用经纬仪将工程的轴线及放点准确测定出,然后将经纬仪置于各控制点。对中、整平,对准轴线上的一个目标点归零。然后旋转90度,即可确定建筑物另一轴线方向。同时采用三角法测量相应确定其它点。最后重新操作闭合,算出测量闭合差及精度,看其指标是否满足要求。、利用甲方提供的城市水准点将工程0.000标高,精确转测到邻近稳定建筑物上,用水准仪传递到本工程具体施工部位,用油漆作好明显标志,以便有效控制楼层标高,同时作好保护工作。、要测放任意轴线,根

9、据已测定的轴线上用以上方法逐条测定。、标高控制标高控制点的确定:用卷尺、水平仪配合施工,准确测定统一标高控制点,并用统一标高控制点进行土建、水电安装、装饰工程施工,并作好标记及有关记录。2、地下结构施工测量根据平面控制网测定基础垫层施工轴线、基坑开挖放坡内、外边线。对于基坑人工开挖部分,为控制基槽开挖深度,并由高程控制水准点引测,在坑内做纵横间距间距为5m的标高控制桩,拉水平控制线,控制基底标高,严禁超挖。垫层施工,在基槽内按5m5m梅花型布置标高控制木桩,拉线控制垫层标高。在垫层进行基础定位放线前,以建筑物平面控制网为准,校测控制轴线无误后,用经纬仪投测各控制轴线,并按照轴线测放处各构件的边

10、线及控制线,以此作为基础结构钢筋、模板的依据。在建筑基础施工过程中,对轴线控制桩每半月复测一次,以防基础施工桩位位移,影响正常施工及工程施测的精度要求。基础底板施工完后,根据轴线控制桩和现场实际情况,投测控制轴线。基础的平面控制网应定期进行复测。3、地上结构施工测量将控制轴线引测到建筑物基础地面上,在各个主控制轴线交点处做控制点标识,用醒目的颜色加以标示、保护,作为轴线竖向投测的基准点,然后依次每个楼层地面上预留200mm200mm的预留洞,作为地上结构的主控制点,用垂准仪将初始点投测到每一个楼层上。当建筑物施工至自然地坪以上时,应在其墙柱面上测设出50cm线,以此作为各楼层标高的基准线。4、

11、建筑物的沉降观测建筑物的沉降,尤其是不均匀沉降,将导致建筑物的倾斜、裂缝、坍塌,因此沉降观测是在建建筑物的一项重要工作。为了保证测设的数据的准确性,建筑物的沉降观测委托有资质的测设单位进行专业测量。根据建筑物的每次加荷、大风、降温、雨水浸泡、开复工、停工时间较长时进行测设。(三)、土方开挖(1)土方开挖共采用两台反铲挖掘机、两台装载机进行基础土方开挖,四辆自卸汽车进行运输。人工配合修理基坑。机械开挖过程中防止土方扰动,基槽最下面300mm厚的土方采用人工开挖,并倒运至指定地点。基坑设一个5m宽的施工坡道,放坡系数为1:1.75。(2)土方开挖过程中,工长应经常检查基础中心线和几何尺寸,发现问题

12、及时纠正。(3)开挖距基底下设计标高约1m左右时进行抄平,在槽壁各拐角处和槽壁每隔6m设置一水平桩以控制标高。(4)基坑开挖至设计标高后进行钎探,及时请建设、监理、设计单位进行验槽,合格后,方可进行下一道工序的施工。(5)、考虑场地回填平整的需要,开挖出的土方运至指定地点。(四)、基础施工1、模板工程:基础采用钢筋混凝土筏板基础,基础及地下室均采用15mm厚复合多层净面板、5080mm木方、14对拉螺栓加固,扣件式满堂脚手架体系作支撑。地下室剪力墙外墙采用带止水环的对拉螺栓,防止涨模。对拉螺栓加固时,对拉螺栓与扣件式脚手架配合加固,同时要与所用模板相匹配,合理加设对拉螺栓,地下室对拉螺栓直接留

13、在墙内。地下室墙并排木方固定使用步步紧,地下室墙与基础施工缝处应设遇水膨胀止水条。地下人防工程中地下室顶板筋要有梅花形状布置6400。施工时严格按操作规程及施工规范施工。 2、钢筋工程:本工程筏板基础、基础梁、剪力墙、柱钢筋的接头应优先采用直螺纹连接。马镫采用d22的钢筋,d12的钢筋采用绑扎搭接;保护层采用成品水泥垫块。焊接及绑扎的搭接长度均按设计要求执行。本工程主楼基础与裙楼基础有伸缩缝及后浇带,根据工程实况,施工缝预留在主楼后浇带南侧位置、钢筋按设计及施工规范预留,人防处钢筋按照人防相关图集施工。 3、砼浇筑:混凝土全部采用商品混凝土,施工前应与有资质的商品混凝土搅拌站签订供应合同,按设

14、计具体要求进行供应。试验人员每一台班至少抽查两次坍落度,机械振捣。混凝土运输均采用移动式输送泵,便于布料。浇筑前应先清理模板内及柱根部杂物。为保证钢筋位置的准确性,派专职钢筋工将变位的钢筋及时调至准确位置。基础筏板混凝土,严格控制塌落度。浇筑时应分段分层,分层厚度300-500mm且不大于振动棒长1.25倍。振动混凝土时,振动器应均匀地插拔,插入下层混凝土50mm左右,每点振动时间10-15s以混凝土泛浆不再溢出气泡为准,不可过振。基础底板混凝土浇筑施工中,其表面水泥较厚,为提高混凝土表面的抗裂性,在混凝土浇筑到底板顶标高后要认真处理,用大杠刮平混凝土表面,待混凝土收水后,再用木抹子搓平两次(

15、墙、柱四周150mm范围内用铁抹子压光),初凝前用木抹子再搓平一遍,以闭合收缩裂缝,然后覆盖塑料薄膜进行养护。 4、钢筋绑扎 基础防水板,梁、剪力墙、柱、板钢筋的接头优先采用直螺纹连接。d12的钢筋采用绑扎搭接。垫层浇灌完成后,打完细石混凝土保护层后,待混凝土达到1.2MPa后,表面弹线进行钢筋绑扎,条形基础钢筋防水板马镫采用d14的钢筋,钢筋绑扎不允许漏扣,柱插筋弯钩部分必须与底板筋成45绑扎,连接点处必须全部绑扎,距底板5cm处绑扎第一个箍筋,距基础顶5cm处绑扎最后一道箍筋,作为标高控制筋及定位筋,柱插筋最上部再绑扎一道定位筋,上下箍筋及定位箍筋绑扎完成后将柱插筋调整到位并用井字木架临时固定,然后绑扎剩余箍筋,柱子与梁加掖钢筋部位保证柱插筋不变形走样,两道定位筋在基础混凝浇完后,必须进行更换。钢筋绑扎好后底面搁置水泥块垫块做保护层,厚度为设计保护层厚度,垫块间距不得大于100mm(视设计钢筋直径确定),以防出现露筋的质量通病。地梁钢筋绑扎为了防止倒塌及倾斜,在地梁侧面每3m设置“X”型支撑钢筋,

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
