孔桩钢筋笼制安装施工方案.doc

上传人:p** 文档编号:995571 上传时间:2024-06-11 格式:DOC 页数:11 大小:36.50KB
下载 相关 举报
孔桩钢筋笼制安装施工方案.doc_第1页
第1页 / 共11页
孔桩钢筋笼制安装施工方案.doc_第2页
第2页 / 共11页
孔桩钢筋笼制安装施工方案.doc_第3页
第3页 / 共11页
孔桩钢筋笼制安装施工方案.doc_第4页
第4页 / 共11页
孔桩钢筋笼制安装施工方案.doc_第5页
第5页 / 共11页
孔桩钢筋笼制安装施工方案.doc_第6页
第6页 / 共11页
孔桩钢筋笼制安装施工方案.doc_第7页
第7页 / 共11页
孔桩钢筋笼制安装施工方案.doc_第8页
第8页 / 共11页
孔桩钢筋笼制安装施工方案.doc_第9页
第9页 / 共11页
孔桩钢筋笼制安装施工方案.doc_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《孔桩钢筋笼制安装施工方案.doc》由会员分享,可在线阅读,更多相关《孔桩钢筋笼制安装施工方案.doc(11页珍藏版)》请在第壹文秘上搜索。

1、某某县某某小区二期A、B栋工程孔桩钢筋笼制安方案编制: 审核: 批准: 贵州源通电力有限公司目部某某年7月16日 孔桩开挖安全方案一、施工概况本工程为某某县某某小区二期A、B栋工程。基础为孔桩及条基,其中A栋有16个孔桩,900直径的有1个,1000直径的有10个,1100直径的有5个;B栋有16个孔桩:900直径的有16个。工程地质情况:根据岩土工程勘察报告和现场踏勘,结合本地区地质实际情况,基础下部分为煤层,特别是孔桩较深时,极有可能有瓦斯及其他有害气体产生,并且孔桩部分地质为回填土,经压实碾压,地质情况较好,使孔桩护壁下坠的可能性减少,但还是有可能发生瓦斯及其他气体中毒和护壁坍塌等安全事

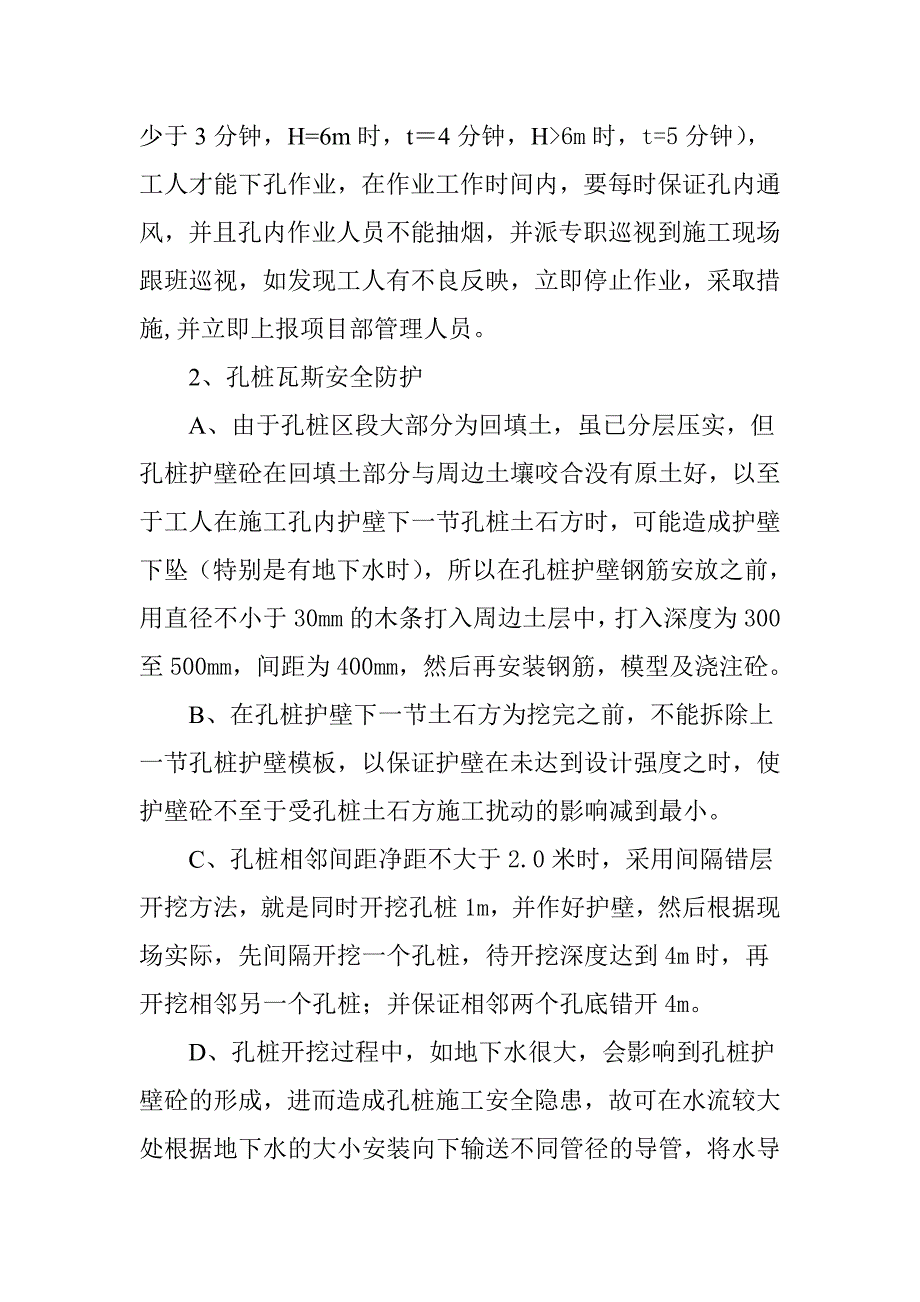

2、故,故特立此方案。二、施工方案1、孔桩瓦斯安全防护当孔桩开挖深度超过3米之后,每天工人上班前用鼓风机向孔内通风不少于35分钟,(根据孔桩深度确定通风时间,按以往经验,孔桩深度H达到3m后,通风时间t不少于3分钟,H=6m时,t4分钟,H6m时,t=5分钟),工人才能下孔作业,在作业工作时间内,要每时保证孔内通风,并且孔内作业人员不能抽烟,并派专职巡视到施工现场跟班巡视,如发现工人有不良反映,立即停止作业,采取措施,并立即上报项目部管理人员。2、孔桩瓦斯安全防护A、由于孔桩区段大部分为回填土,虽已分层压实,但孔桩护壁砼在回填土部分与周边土壤咬合没有原土好,以至于工人在施工孔内护壁下一节孔桩土石方

3、时,可能造成护壁下坠(特别是有地下水时),所以在孔桩护壁钢筋安放之前,用直径不小于30mm的木条打入周边土层中,打入深度为300至500mm,间距为400mm,然后再安装钢筋,模型及浇注砼。B、在孔桩护壁下一节土石方为挖完之前,不能拆除上一节孔桩护壁模板,以保证护壁在未达到设计强度之时,使护壁砼不至于受孔桩土石方施工扰动的影响减到最小。C、孔桩相邻间距净距不大于2.0米时,采用间隔错层开挖方法,就是同时开挖孔桩1m,并作好护壁,然后根据现场实际,先间隔开挖一个孔桩,待开挖深度达到4m时,再开挖相邻另一个孔桩;并保证相邻两个孔底错开4m。D、孔桩开挖过程中,如地下水很大,会影响到孔桩护壁砼的形成

4、,进而造成孔桩施工安全隐患,故可在水流较大处根据地下水的大小安装向下输送不同管径的导管,将水导向桩底积水坑,用污水泵将水排走。3、孔桩质量控制标准序号项目允许偏差(mm)检验方法1钢筋笼主筋间距10尺量检测2钢筋笼箍筋间距20尺量检测3钢筋笼直径10尺量检测4钢筋笼长度、平整度50尺量检测5桩位中心轴线D/20且不大于50拉线和尺量检测6孔桩垂直度1/200拉线和尺量检测7桩身直径+10,-4尺量检测8桩底标高10尺量检测9护壁混凝土厚度20尺量检测三、安全技术措施:1、孔桩安全防护:上班前揭开孔桩防护木板或竹胶板然后按孔深向孔内通风,其时间参照施工方法.同时检查各种施工机具是否损坏在孔桩整个

5、施工中,应时时保证孔内通风,如通风设备损坏, 应立即停止施工作业工人下班后,工班长要组织工人盖好孔桩洞口,关掉通风机具电源。2、孔桩护壁坍塌施工工人在下孔底过程中,要经常仔细检查孔桩护壁砼,是否有开裂或下坠现象发生,如发现有此类情况应立即向现场管理人员报告,待技术人员检查无问题之后,方能进行施工作业。在孔桩护壁砼浇注之前,除进行常规的模板和砼配合比检查之外,特别要注意孔桩护壁钢筋搭接检查,以保证孔桩护壁砼的整体性。严格控制护壁砼拆模时间3、注意事项1)孔内作业之前要检查通风机具的完好2)孔内整个作业时间之内,要保证通风顺畅3)施工工人如在孔内有不良反应,应立即向管理人员报告并停止作业。4)不能

6、在孔内抽烟和向孔内抛烟头5)下班之后,工班长必须组织人员封闭孔桩洞口6)如在施工过程中,发现地下水,应立即向管理人员报告;经处理之后方能施工作业。孔桩钢筋笼制安方案一、工程概况根据施工图纸结施02,条基深度为0.92.4米,孔桩深度最深为16.2米,最浅为3米,螺纹钢定尺9.0米长,孔深度超过8米的钢筋笼采用气压焊对焊连接,结合现场实际情况编制施工方案及安全措施。二、施工方案1、搬运钢筋笼要注意附近有无障碍物、架空电线和其他临时电气设备,防止钢筋在搬运回转时碰撞到电线发生触电事故。2、严格遵守吊装操作规程,经常检查吊索具,有不符合要求的立即更换。3、起吊钢筋笼时,首先要确定钢筋笼起吊的位置不要

7、离孔桩边太远,并且起吊点(钢筋笼总长度的1/3处)最好是加劲箍处,并在此处进行钢筋焊接加强处理。用钢管搭设架子,把葫芦安装在架子上后进行吊装。然后在钢筋笼的顶部呈四个方向用麻绳固定用人拉着,以防钢筋笼在拉正之后突然倒塌。4、钢筋采取在孔桩边就地绑扎的施工方法,这样可以减少人工搬运的劳动强度,另一方面能降低搬运过程中的危险性。5、安全技术措施:(1) 在雷雨时必须停止露天操作,预防雷击伤人。(2) 钢筋笼在安装时项目派专人指挥,以统一施工步调。(3) 每吊装一次钢筋笼,检查一次麻绳和吊装工具。(4) 对于孔径为1米、长度不超过9米的钢筋笼,由于重量较轻,采用人工抬装麻绳呈四个方向固定的方法,对于

8、孔径为1.2米及钢筋笼长度超过9米的孔,采用搭设井架用葫芦吊装或采用轮胎式汽车吊吊安,并且在抬装前,先用麻绳呈四个方向固定,以防意外。孔桩砼填芯浇灌施工方案一、施工概况由于孔桩数量较多,故分批分阶段的浇注施工方法;进行砼浇注,并进行夜间进行施工。二、砼浇注材料1、水泥:水泥采用经检验合格的某某紫江水泥厂42.5水泥。2、砂石:砂采用五轮山煤业有限公司生产的中粗砂,其含泥量不得大于3。石子最大粒径不得大于50mm,所含泥土不得呈块或包裹于石子表面,且不得大于1,吸水率不得大于4。3、桩芯砼浇注采用人力手推车运输,机械振捣。首先要保证现场内道路畅通,水电供应正常。并且在施工现场设专人负责指挥调度,

9、必须做到不待料,有序施工。施工要点如下:(1) 待孔桩挖至持力层时,清理孔底残渣积水及时验收,通知会同监理、地勘、设计和有关质监人员共同鉴定,持力层符合设计要求并钎探后,迅速安装孔桩钢筋笼;经监理检查后浇灌桩身砼。(2) 排水:桩身砼填芯前,将桩孔内的水抽至孔底无明显积水时方可浇注砼,砼浇注采用人力手推车水平运输,孔深超过3米的用串筒或导管进行垂直运输,串筒或导管距浇注砼位置不得超过2米,避免出现离析现象。(3) 孔深超过5米的,操作人员须进入孔内机械捣固,每次振捣高度500mm,砼浇至设计标高后结束。(4) 严格按照砼配合比设计进行砼配料,成孔清底干净后两小时内应浇灌桩身砼,否则重新清孔。(

10、5) 填芯砼的浇注和振捣填芯砼的振捣采用插入式振动棒,振动棒的操作要做到“快插慢拔,直上直下”,列式插点秩序移动,防止漏振。且在浇灌过程中要将泌水及时抽排。在振捣砼时,振动棒应交错有序,不能漏振,也不得过振,振动时间控制在2030秒。混凝土振捣层厚度500mm,在有间歇时间差的混凝土界面处,为使上、下层砼结合成整体,振动棒应伸入下层混凝土50mm。(6) 施工现场内运输道路要平坦,减少手推车在运输时的振荡,避免造成砼分层离析。运输道路布置成环形回路,以避免手推车互相拥挤堵塞。(7) 砼浇注期间,保证水、电、照明不中断。以防备临时停电,在施工现场储备一定数量的原材料和人拌合捣固用的工具。(8)

11、混凝土浇注过程中按有关规范要求预留试块,每根桩试块一组3块。(9) 孔桩填芯砼浇注完毕后,采取浇水养护。三、施工质检要求1、对每一根桩作好施工记录;按照有关规范预留砼试件,且每一根桩数量一组3块,并在经监理审查有资质的试验室进行试压试验。在施工完毕后须及时将完整的施工、试验及质检资料整理好提交监理检查和验收。2、孔桩填芯砼浇灌完毕7天以上后,全部灌注桩都进行低应变动力检测。3、对低应变动力检测不合格的桩;由设计会同监理、业主采用规范规定的有效方法鉴定。四、安全措施(1)进入施工现场必须遵守安全生产纪律和操作规程。(2)砼振捣操作人员须进入孔内作业(深度超过5米时),进孔内施工人员必须系好安全带

12、,戴好安全帽!用常规法(包括先封底法)浇灌桩身砼,当浇注高度超过2米时,用串筒进行施工,串筒应用8号镀锌铁丝加固扎牢,串筒下口应临时拉牢,防止串筒摆动伤人。振动器上面必须固定绑在铰架上,铰架必须稳定,振动器下面绑在钢筋笼上,以防止摆动。密封后应加强向桩孔内送风,或在桩孔口密封平台上予设高度大于1米的通风口。(3)开搅拌机的必须是专人,在清洗搅拌机时不准进入搅拌筒,如要进入必须由人监护。(4)开盘前先修好施工通道,单车行走不得小于1.4米宽,双车来回不小于1.8米宽。在运料时,前后应保持一定的距离,不准奔走、抢道或超车。卸料时,双手应扶牢车柄倒料,严禁翻车伤人。(5)孔桩盖板不得随意揭开,揭开一个必须浇灌一个。(6)使用振动机前应检查电源电压,线路是否完整良好,电源线不得有接头,机械运转正常,操作振动机人员要戴绝缘手套、穿绝缘鞋,振动机移动时,不能硬拉电线,更不能在钢筋和其他锐利物上拖拉,防止割破拉断电线二造成触电事故。(7)夜间施工必须有足够的照明。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
