学院图书信息中心工程井点降水施工方案.doc

上传人:p** 文档编号:995653 上传时间:2024-06-11 格式:DOC 页数:11 大小:81KB
下载 相关 举报
学院图书信息中心工程井点降水施工方案.doc_第1页
第1页 / 共11页
学院图书信息中心工程井点降水施工方案.doc_第2页
第2页 / 共11页
学院图书信息中心工程井点降水施工方案.doc_第3页
第3页 / 共11页
学院图书信息中心工程井点降水施工方案.doc_第4页
第4页 / 共11页
学院图书信息中心工程井点降水施工方案.doc_第5页
第5页 / 共11页
学院图书信息中心工程井点降水施工方案.doc_第6页
第6页 / 共11页
学院图书信息中心工程井点降水施工方案.doc_第7页
第7页 / 共11页
学院图书信息中心工程井点降水施工方案.doc_第8页
第8页 / 共11页
学院图书信息中心工程井点降水施工方案.doc_第9页
第9页 / 共11页
学院图书信息中心工程井点降水施工方案.doc_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《学院图书信息中心工程井点降水施工方案.doc》由会员分享,可在线阅读,更多相关《学院图书信息中心工程井点降水施工方案.doc(11页珍藏版)》请在第壹文秘上搜索。

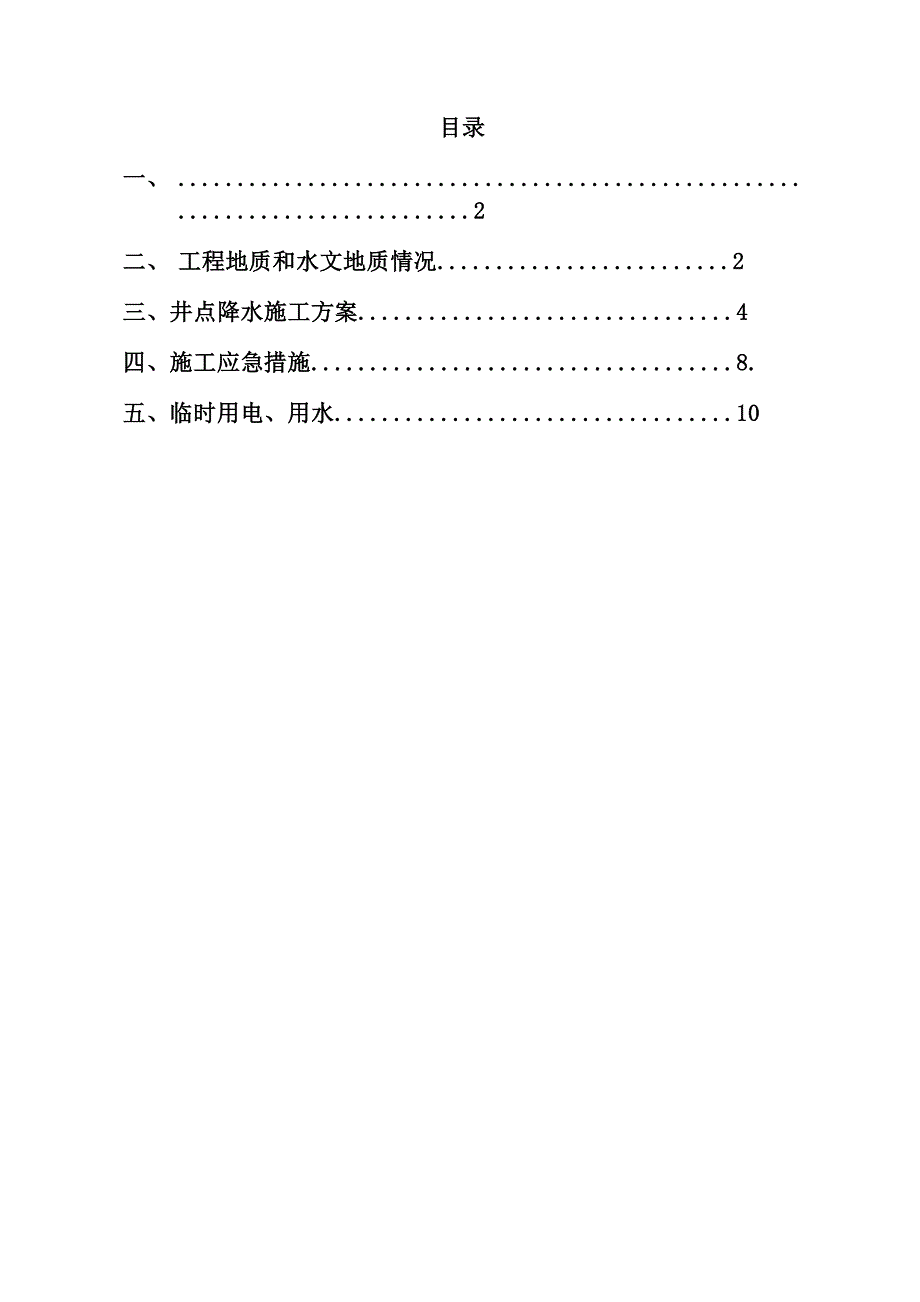

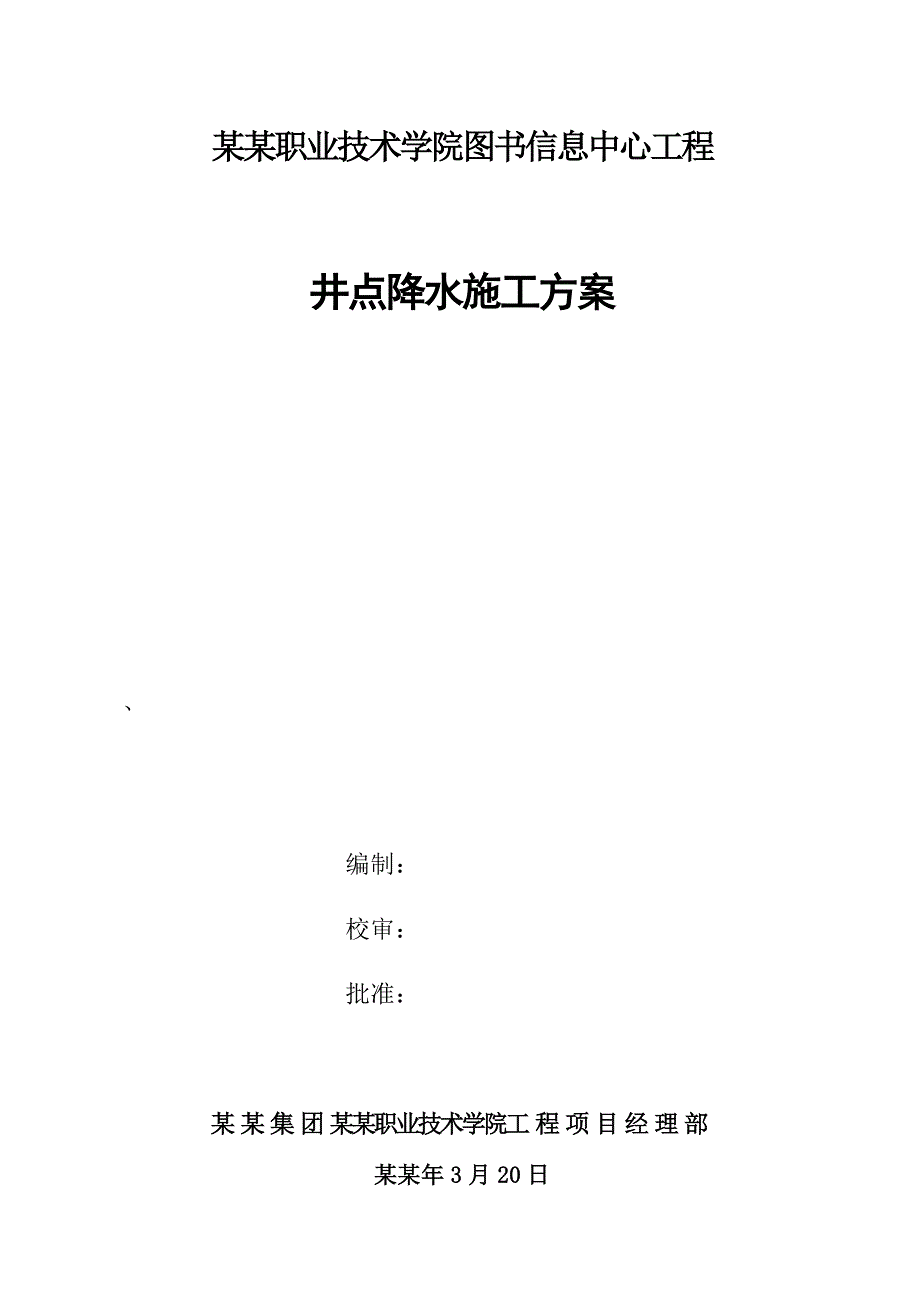

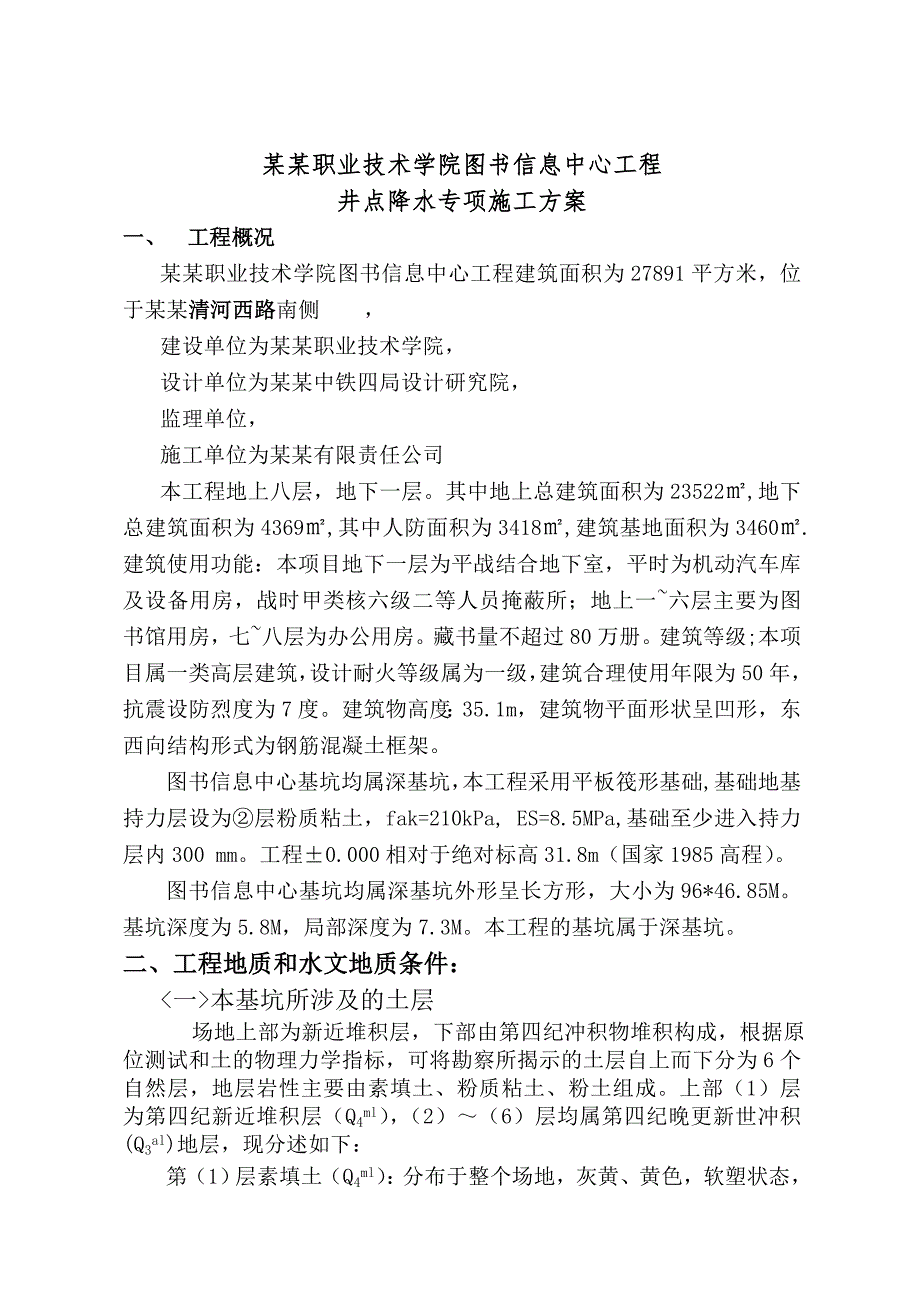

1、某某职业技术学院图书信息中心工程井点降水施工方案、编制: 校审:批准:某某集团某某职业技术学院工程项目经理部某某年3月20日目录一、 .2二、 工程地质和水文地质情况.2三、井点降水施工方案.4四、施工应急措施.8.五、临时用电、用水.10某某职业技术学院图书信息中心工程井点降水专项施工方案一、 工程概况某某职业技术学院图书信息中心工程建筑面积为27891平方米,位于某某清河西路南侧 ,建设单位为某某职业技术学院,设计单位为某某中铁四局设计研究院,监理单位,施工单位为某某有限责任公司本工程地上八层,地下一层。其中地上总建筑面积为23522,地下总建筑面积为4369,其中人防面积为3418,建筑

2、基地面积为3460.建筑使用功能:本项目地下一层为平战结合地下室,平时为机动汽车库及设备用房,战时甲类核六级二等人员掩蔽所;地上一六层主要为图书馆用房,七八层为办公用房。藏书量不超过80万册。建筑等级;本项目属一类高层建筑,设计耐火等级属为一级,建筑合理使用年限为50年,抗震设防烈度为7度。建筑物高度:35.1m,建筑物平面形状呈凹形,东西向结构形式为钢筋混凝土框架。图书信息中心基坑均属深基坑,本工程采用平板筏形基础,基础地基持力层设为层粉质粘土,fak=210kPa, ES=8.5MPa,基础至少进入持力层内300 mm。工程0.000相对于绝对标高31.8m(国家1985高程)。图书信息中

3、心基坑均属深基坑外形呈长方形,大小为96*46.85M。基坑深度为5.8M,局部深度为7.3M。本工程的基坑属于深基坑。二、工程地质和水文地质条件: 本基坑所涉及的土层 场地上部为新近堆积层,下部由第四纪冲积物堆积构成,根据原位测试和土的物理力学指标,可将勘察所揭示的土层自上而下分为6个自然层,地层岩性主要由素填土、粉质粘土、粉土组成。上部(1)层为第四纪新近堆积层(Q4ml),(2)(6)层均属第四纪晚更新世冲积(Q3al)地层,现分述如下:第(1)层素填土(Q4ml):分布于整个场地,灰黄、黄色,软塑状态,成分以粉质粘土为主,含植物根茎,表层为耕作土,高压缩性。静力触探Ps值一般在0.96

4、1.27MPa,平均1.08MPa。层底高程29.5729.80m,平均29.73m,层厚0.801.00m,平均厚度1.86m。第(2)层粉质粘土(Q3al):分布于整个场地,灰黄、黄色,可塑硬塑状态,含铁锰结核及钙质结核,中压缩性。该层上部由于长期位于地下水位以上,形成地表硬壳层。静力触探Ps值一般在2.142.33MPa,平均2.24MPa。标准贯入试验击数7.09.0击(未修正,下同),平均8.0击。层底高程23.2024.09m,平均23.73m,层厚5.606.60m,平均厚度6.00m。第(3)层粉土(Q3al):分布于整个场地,灰黄、黄色,湿,中密密实状态,含少量钙质结核,下部

5、夹粉质粘土薄层,中压缩性。静力触探Ps值一般在6.7214.89MPa,平均11.66MPa。标准贯入试验击数12.015.0击,平均13.8击。层底高程18.7820.60m,平均19.97m,层厚2.605.30m,平均厚度3.76m。第(4)层粉质粘土(Q3al):分布于整个场地,灰黄、褐黄色,可塑硬塑状态,含铁锰结核及钙质结核,夹多层粉土薄层,局部为互层,中压缩性。静力触探Ps值一般在3.104.60MPa,平均3.82MPa;标准贯入试验击数8.013.0击,平均10.0击。层底高程12.3812.97m,平均12.67m,层厚6.408.00m,平均厚度7.30m。第(5)层粉土(

6、Q3al):分布于整个场地,灰黄、黄色,湿,中密密实状态,含少量钙质结核,中压缩性。静力触探Ps值一般在8.7213.04MPa,平均11.85MPa;标准贯入试验击数17.019.0击,平均18.0击。层底高程10.7711.00m,平均10.90m,层厚1.502.20m,平均厚度1.78m。第(6)层粉质粘土(Q3al):分布于整个场地,灰黄、黄色,可塑硬塑状态,含铁锰结核及钙质结核,局部夹粉土薄层,中压缩性。静力触探Ps值一般在3.026.99MPa,平均4.18MPa;标准贯入试验击数12.015.0击,平均14.1击。未揭穿,揭示最低层底高程为5.57m,揭示最大层厚为5.40m。

7、、地下水概况: 根据地勘报告本部位分别为潜水和承压水。潜水分布于(2)层粉质粘土层中,主要由大气降水和地表径流补给,排泄以大气蒸发为主, 并与地表水、沟塘水侧向互补,随季节性变化,稳定水位在地表下1.902.00m,高程28.6028.69m,常年变化幅度3.00m左右,最高水位29.00m,最低水位26.00m。承压水赋存于(4)层粉土及下部砂性土层中,主要为同层间侧向径流补给,水量较大,经过分层观测,承压水头4.0m左右(高程28.00m左右),水位较稳定。三、井点降水施工方案由于场地存在承压水和潜水,为了保证基坑施工,应根据施工时的地下水位情况采取适当的降水措施。基坑降水可采用管井降水,

8、管井可在基坑周围布置,井距20m,井深15m左右。集水井、排水沟布置在基坑合适部位,并在基坑内布置水位观测孔,地下水位应降至基坑底面0.5m以下。本工程采取井点降水措施,距离基坑边1.5m处设制井点,共制16个井点,井径0.5m,井深按15m考虑.管井在抽水时可能带出过量浑水,使粉细砂层颗粒流失,地基形成局部软弱带或空洞,造成土层承载力下降,严重时可能产生塌陷,威胁建筑物安全。因此,管井施工时,一定要按有关规范进行施工,确保成井质量,井管周围滤料一定要选用级配砂,并保证滤料有足够的厚度,严禁在洗井和降水过程中,抽出过量的浑水。1、施工准备1)、施工机具 (1)滤管:48mm,壁厚3.0mm无缝

9、钢管或镀锌管,长2.Om左右,一端用厚为4.0mm钢板焊死,在此端1.4m长范围内,在管壁上钻中15m的小圆孔,孔距为25mm,外包两层滤网,滤网采用编织布,外再包一层网眼较大的尼龙丝网,每隔5060mm用lO号铅丝绑扎一道,滤管另一端与井点管进行联结。 (2)井点管:48mm,壁厚为3.0mm无缝钢管或镀锌管,长12米。 (3)弯连管:井点管与总管连接的方法采用法兰连结,法兰要连结紧密以防漏气。 (4)总管:89mm钢管,壁厚为4mm,用法兰盘加橡胶垫圈连接,防止漏气、漏水。 (5)抽水设备:根据设计配备离心泵、真空泵或射流泵,以及机组配件和水箱。 (6)移动机具:自制移动式井架(采用振冲机

10、架旧设备)、牵引力为6t的绞车。 (7)凿孔冲击管:2198mm的钢管,其长度为10m。 (8)水枪:505mm无缝钢管,下端焊接一个16mm的枪头喷嘴,上端弯成大约直角,且伸出冲击管外,与高压胶管连接。 (9)蛇形高压胶管:压力应达到1.50MPa以上。 (10)高压水泵:100TSW一7高压离心泵,配备一个压力表,作下井管之用。2)、材料 粗砂与豆石,不得采用中砂,严禁使用细砂,以防堵塞滤管网眼。3)、技术准备 (1)详细查阅工程地质勘察报告,了解工程地质情况,分析降水过程中可能出现的技术问题和采取的对策。 (2)凿孔设备与抽水设备检查。2、井点安装1)、安装程序 井点放线定位 安装高位水

11、泵 凿孔安装埋设井点管 布置安装总管 井点管与总管连接 安装抽水设备 试抽与检查 正式投入降水程序。2)、井点管埋设(1)距离坑上口边1.5M,间距25M30M之间,沿A,H轴各布置1排一级井点降水管,管底标高根据实际情况进行调整,管底标高-12.0m。局部电梯井、集水坑处布置两排封闭降水井点。(2)根据建设单位提供测量控制点,测量放线确定井点位置,然后在井位先挖一个小土坑,深大约500mm,以便于冲击孔时集水,埋管时灌砂,并用水沟将小坑与集水坑连接,以便于排泄多余水。 (3) 用人工将简易井架移到井点位置,将套管水枪对准井点位置,启动高压水泵,水压控制在O.40.8MPa,在水枪高压水射流冲

12、击下套管开始下沉,并不断地升降套管与水枪。一般含砂的粘土,按过去经验,套管落距在1000mm之内,在射水与套管冲切作用下,大约在1015min时间之内,井点管可下沉lOm左右,若遇到较厚的纯粘土时,沉管时间要延长,此时可采取增加高压水泵的压力,以达到加速沉管的速度。冲击孔的成孔直径应达到300350mm,保证管壁与井点管之间有一定间隙,以便于填充砂石,冲孔深度应比滤管设计安置深度低500mm以上,以防止冲击套管提升拔出时部分土塌落,并使滤管底部存有足够的砂石。 凿孔冲击管上下移动时应保持垂直,这样才能使井点降水井壁保持垂直,若在凿孔时遇到较大的石块和砖块,会出现倾斜现象,此时成孔的直径也应尽量

13、保持上下一致。 井孔冲击成型后,应拔出冲击管,通过单滑轮,用绳索拉起井点管插入,井点管的上端应用木塞塞住,以防砂石或其他杂物进入,并在井点管与孔壁之间填灌砂石滤层,该砂石滤层的填充质量直接影响轻型井点降水的效果,应注意以下几点: 1)砂石必须采用粗砂,以防止堵塞滤管的网眼。2)滤管应放置在井孔的中间,砂石滤层的厚度应在60lOOmm之间,以提高透水性,并防止土粒渗入滤管堵塞滤管的网眼。填砂厚度要均匀,速度要快,填砂中途不得中断,以防孔壁塌土。3)滤砂层的填充高度,至少要超过滤管顶以上10001800m,一般应填至原地下水位线以上,以保证土层水流上下畅通。 4)井点填砂后,井口以下1.01.5m

14、用粘土封口压实,防止漏气而降低降水效果。3)、冲洗井管将中1530m的胶管插入井点管底部进行注水清洗,直到流出清水为止。应逐根进行清洗,避免出现“死井”。4)、管路安装首先沿井点管线外侧,铺设集水毛管,并用胶垫螺栓把干管连接起来,主干管连接水箱水泵,然后拔掉井点管上端的木塞,用胶管与主管连接好,再用10#铅丝绑好,防止管路不严漏气而降低整个管路的真空度。主管路的流水坡度按坡向泵房5o的坡度并用砖将主干管垫好。并作好冬季降水防冻保温。5)、检查管路 检查集水干管与井点管连接的胶管的各个接头在试抽水时是否有漏气现象,发现这种情况应重新连接或用油腻子堵塞,重新拧紧法兰盘螺栓和胶管的铅丝,直至不漏气为止。在正式运转抽水之前必须进行试抽,以检查抽水设备运转是否正常,管路是否存在漏气现象。在水泵进水管上安装一个真空表,在水泵的出水管上安装一个压力表。为了观测降水深度,是否达到施工组织设计所要求的降水深度,在基坑中心设置一个观测井点,以便于通过观测井点测量水位,并描绘出降水曲线。 在试抽时,应检查整个管网的真空度,应达到550mmHg(73.33KPa),方可进行正式投入抽水。3、抽水轻型井点管网全

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
