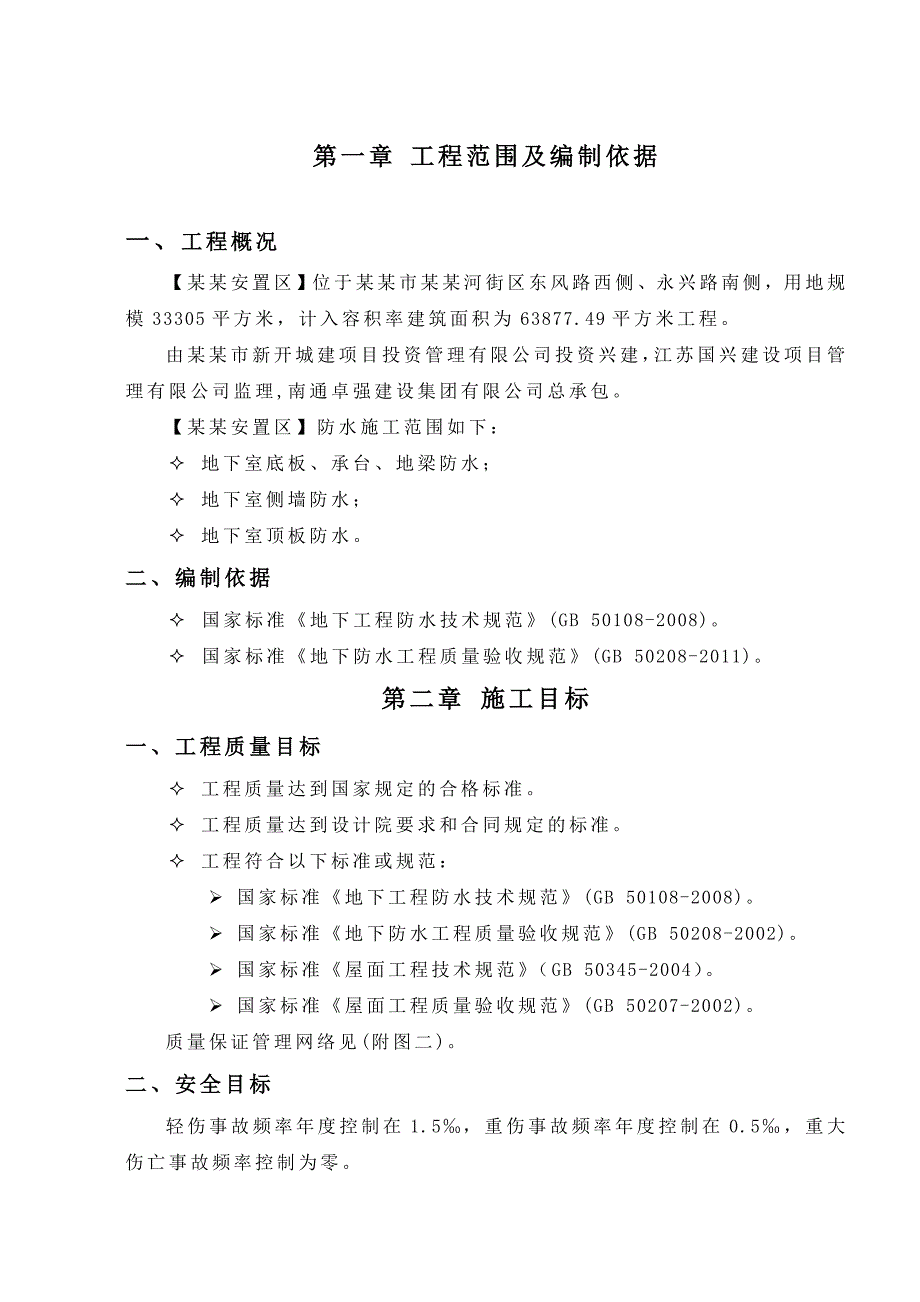

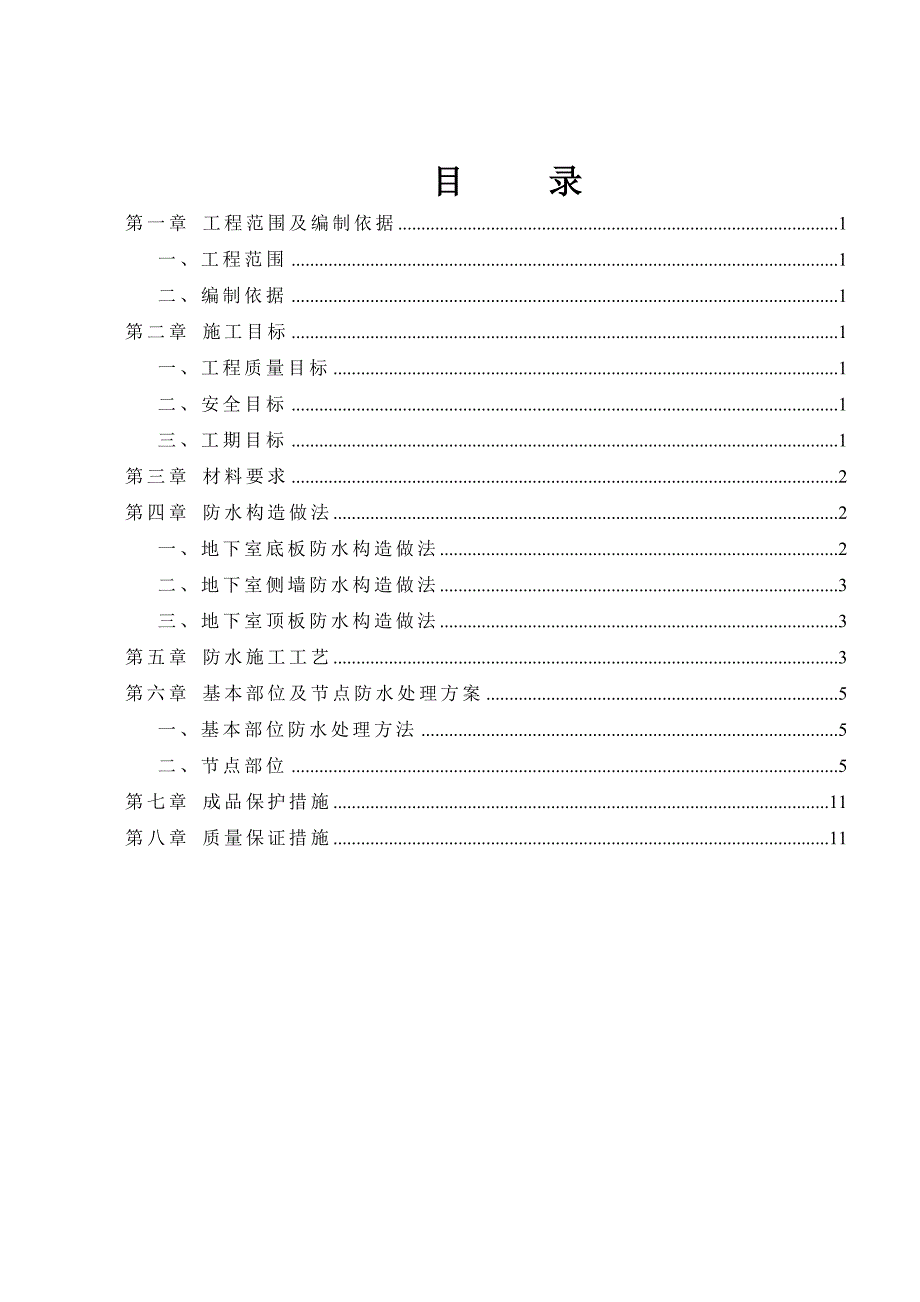

1、【某某安置区】防水工程施工组织方案编制人: 审核人: 某某建筑防水材料有限公司某某年元月目 录第一章 工程范围及编制依据1一、工程范围1二、编制依据1第二章 施工目标1一、工程质量目标1二、安全目标1三、工期目标1第三章 材料要求2第四章 防水构造做法2一、地下室底板防水构造做法2二、地下室侧墙防水构造做法3三、地下室顶板防水构造做法3第五章 防水施工工艺3第六章 基本部位及节点防水处理方案5一、基本部位防水处理方法5二、节点部位5第七章 成品保护措施11第八章 质量保证措施11第一章 工程范围及编制依据一、工程概况【某某安置区】位于某某市某某河街区东风路西侧、永兴路南侧,用地规模33305平
2、方米,计入容积率建筑面积为63877.49平方米工程。由某某市新开城建项目投资管理有限公司投资兴建,江苏国兴建设项目管理有限公司监理,南通卓强建设集团有限公司总承包。【某某安置区】防水施工范围如下: 地下室底板、承台、地梁防水; 地下室侧墙防水; 地下室顶板防水。二、编制依据 国家标准地下工程防水技术规范(GB 50108-2008)。 国家标准地下防水工程质量验收规范(GB 50208-2011)。第二章 施工目标一、工程质量目标 工程质量达到国家规定的合格标准。 工程质量达到设计院要求和合同规定的标准。 工程符合以下标准或规范: 国家标准地下工程防水技术规范(GB 50108-2008)。
3、 国家标准地下防水工程质量验收规范(GB 50208-2002)。 国家标准屋面工程技术规范(GB 50345-2004)。 国家标准屋面工程质量验收规范(GB 50207-2002)。质量保证管理网络见(附图二)。二、安全目标轻伤事故频率年度控制在1.5,重伤事故频率年度控制在0.5,重大伤亡事故频率控制为零。三、工期目标我公司将根据总包单位总施工进度计划的要求,集中人力、财力、物力,确保工期,按照计划要求,按期完成防水施工任务。第三章 材料要求在本工程中,根据防水设计要求,防水材料选用如下: 地下室底板、侧墙、顶板防水采用聚乙烯涤纶防水卷材。聚乙烯涤纶防水卷材,是采用聚乙烯、高强涤纶无纺布
4、、紫外线隔光剂、抗老化剂等高分子原料(原生原料),由自动化生产线一次挤出成型加工制成。卷材中间层是防水层和抗老化层,上下两面是增强粘结层,与其相配套的自行研制的胶结料相粘结,牢固,可靠,无翘边、无空鼓,双层防水,形成完整的聚乙烯丙纶-聚合物水泥防水体系。产品具有如下特点:1. 可在潮湿基层上施工,基层上只要无明水即可施工,大雨停后,把积水扫净就可立即施工,有利于抢工期。2. 柔韧性好、易弯曲、任意折叠、易操作。厨卫间、泳池、水池防水,阴、阳角和管根部位免做八字角和弧形,可做成直角施工,避免了下道工序贴瓷砖被剔坏防水卷材的现象,保证二次闭水不渗漏。3. 施工速度快、效率高,厨卫间、泳池、水池立墙
5、不用做拉毛和界面处理。直接在卷材上粘贴瓷砖,即省工又省力。4. 与卷材配套使用的聚合物水泥粘结料,属绿色环保产品。其主要原料是本公司生产的配套胶与水泥调成糊状,粘结料不但粘结性能好,而且本身就是一道防水层,可封闭基层毛缝孔、起到阻水作用,对基层要求很宽松,又能起到找平作用。第四章 防水构造做法一、地下室底板防水构造做法 地下室底板 20厚1:3水泥砂浆保护层。 聚乙烯涤纶防水卷材 100厚C15混凝土垫层。 素土夯实二、地下室侧墙防水构造做法 防水钢筋混凝土侧壁 聚乙烯涤纶防水卷材 120厚实心砖保护墙 3:7灰土分层夯实三、地下室顶板防水构造做法 上部构造按设计要求。 塑料排蓄水层,上覆土工
6、布 70厚C20细石混凝土保护层 聚酯无纺布一道 聚乙烯涤纶防水卷材 20厚1:3水泥砂浆找平。 地下室防水混凝土顶板第五章 防水施工工艺1、 工艺流程基层检查验收工作面移交节点部位铺贴附加层涂刷聚合物粘结料大面卷材粘结卷材接头粘结养护卷材收头处理检查、验收2、 施工做法1) 基面处理:用铁铲、扫帚等工具清除施工垃圾,如遇污渍需用溶剂清洗,基层有缺损或跑砂现象,需要新修整,阴阳角部位在找平时做成圆弧形。2) 节点部位铺贴附加层:按设计或规范要求对节点部位(阴阳角、施工缝、地漏等)加强处理。3) 涂刷聚合物粘结料:胶粘剂涂刷在基层上均匀,不露底,不堆积,胶粘剂涂刷后,立即铺贴卷材。4) 铺设卷材
7、:选择合适位置展开防水卷材,并找正方向,在中间固定卷材一端至固定处粘结,把预先配制好的聚合物粘结料均匀地分散倒在准备粘结的防水卷材前方,再用刮板刮均无露底。然后压住卷材向前方推压挤出多余的粘结料。5) 防水层验收合格后,方可作保护层。3、 注意事项1. 基层允许潮湿,但不得有明显渗漏或明水,对于本工程基坑等易渗水部位,在防水层施工前,排水后,进行必要的堵漏处理,再进行防水层的施工。2. 防水涂料在初期成膜前不能在雨中施工,防水层在成膜过程中,如积水冲刷产生麻面或脱落时,必须重新修补或涂刮。3. 涂刷操作必须均匀、仔细。先立面后平面,先特殊面后大面,自上而下进行涂刷。4. 每道涂层之间的涂刮方向
8、应相互垂直,以提高防水层的整体性和均匀性。4、 质量检验标准及方法n 主控项目1) 涂料、卷材防水层所用材料及配合比必须符合设计要求。检查方法:检查出厂合格证、质量检验报告、现场抽样试验报告。2) 膜防水层及转角处、变形缝、穿墙管道等细部做法必须符合设计要求和规范 规定。检查方法:观察检查或检查隐蔽工程验收记录。n 一般项目1) 基层质量:基层牢固、表面洁净、转角处呈折角或圆弧形。检查方法:检查隐蔽工程验收记录。2) 成膜质量:涂刮方法和收头符合设计要求、规范和施工方案,粘结牢固紧密,无明显施工接缝,无破损、断裂、刻痕、砂眼、异状粘结及明显的皱皮、气泡、异状起伏等缺陷。检查方法:观察检查。3)
9、 节点质量:形状复杂部位的防水层应粘结牢固,封盖严密;附加层、防水收头等做法符合设计和规范规定。检查方法:检查隐蔽工程验收记录。4) 卷材铺贴质量:铺设方法和搭接、收头符合设计要求、规范和防水构造图。检查方法:观察检查。n 允许偏差项目1) 卷材铺贴允许偏差:卷材的铺贴方向正确,搭接宽度允许偏差为-10mm。检验方法:观察和尺量检查。第六章 基本部位及节点防水处理方案一、基本部位防水处理方法1.裂缝处理(若有)首先对基层严格检查,查找出宽度大于0.4mm裂缝,作出明显标志。将裂缝凿成“V”型槽,孔距300mm500mm埋设注浆咀进行压力注浆注入改性环氧树脂浆液,再用聚合物砂浆进行抹平“V”型槽
10、,见下图。2.阴阳角防水处理方法阴阳角处用聚合物砂浆做成50圆角,增设250250防水附加层一道。二、节点部位1、地下室防水工程各节点处理措施(1)施工缝防水处理施工缝两边250mm范围内增设防水层一道。具体防水处理见下图。(2)预埋套管穿墙面防水处理穿过防水层的管道预理套管,套管中间焊接止水钢板,管道安装完成后,用石棉水泥填实,两端用胶泥密封材料密封,迎水面设附加防水层一道。(3)后浇带防水处理地下室后浇带设计附加防水层,材料与地下室防水层一致,两端宽度超出后浇带边缘250mm,具体做法见下图:(4)桩头防水处理(5)底板反梁、基坑、承台防水处理(6)顶板与侧墙交接处阳角防水处理第七章 成品
11、保护措施成品保护是防水工程成败的关键,为确保防水工程达到理想的效果,对于成品保护必须特别注意: 因施工所需的人员、物料进入已完工的防水层,必须遵守轻拿轻放的原则,严禁尖锐物体撞击扎伤防水层。 在保护层完成之前,其它工序的工人未经允许,严禁进入防水施工现场。 防水层施工完毕后,严禁在防水层上随意开洞或钻孔安装机器设备。如不得已必须在防水层上开洞、钻孔的,必须先征得防水公司同意,并安排妥善的修补工作。 在使用过程中,如发现防水层遭到破损,应尽快通知有关方面及时安排维修。 已铺贴好的卷材防水层,加强保护措施,从管理上保证不受损坏。 防水层施工完成后,应及时做好保护层、保护墙。 在施工完毕,到隐蔽验收
12、完毕整个阶段,安排专人不间断进行质量跟踪直到下道工序完成隐蔽验收。第八章 质量保证措施 在施工人员进场前做好技术教育,并在施工中确定专职质量员,落实质量检查措施。 施工前,对防水施工人员进行施工技术交底,严格工程工序管理,注重落实,奖罚分明。 防水施工人员严禁光脚或穿拖鞋作业,必须配戴安全帽。卷材防水层必须在基层面满足要求及细石混凝土垫层达到强度并验收合格后,才能施工。 卷材防水层下料准确,铺设平展、不皱折,但不得拉太紧;卷材边的钢筋焊接时要有临时保护措施,不得烧坏防水卷材。 防水卷材铺设施工时,施工现场禁止吸烟和明火作业,防止对卷材防水层造成破坏。 加强对特殊部位的施工控制,认真执行自检、互检、交接检及工序检查等制度。以确保防水工程检查验收一次通过。 制定值班和巡检制度,施工现场发现有不慎损坏的防水卷材,要及时标识并立即通知值班防水施工人员进行修补。施工完毕后,应有专人检查修补情况,并做记录。 对其他各钢筋、模板、混凝土等工种施工时间安排专人进行质量监督,及时发现破损部位,及时修补。 防水层施工完毕后,实行动态监控,土建单位如不慎破坏防水层,应及时通知防水施工单位进行修补。 如因某些特殊原因不得不穿透防水层时,应提前通知防水施工班组,并应做好明显标识,以备随后的修补。 尽可能避免交叉作业,以防其他人员破坏防水卷材。
