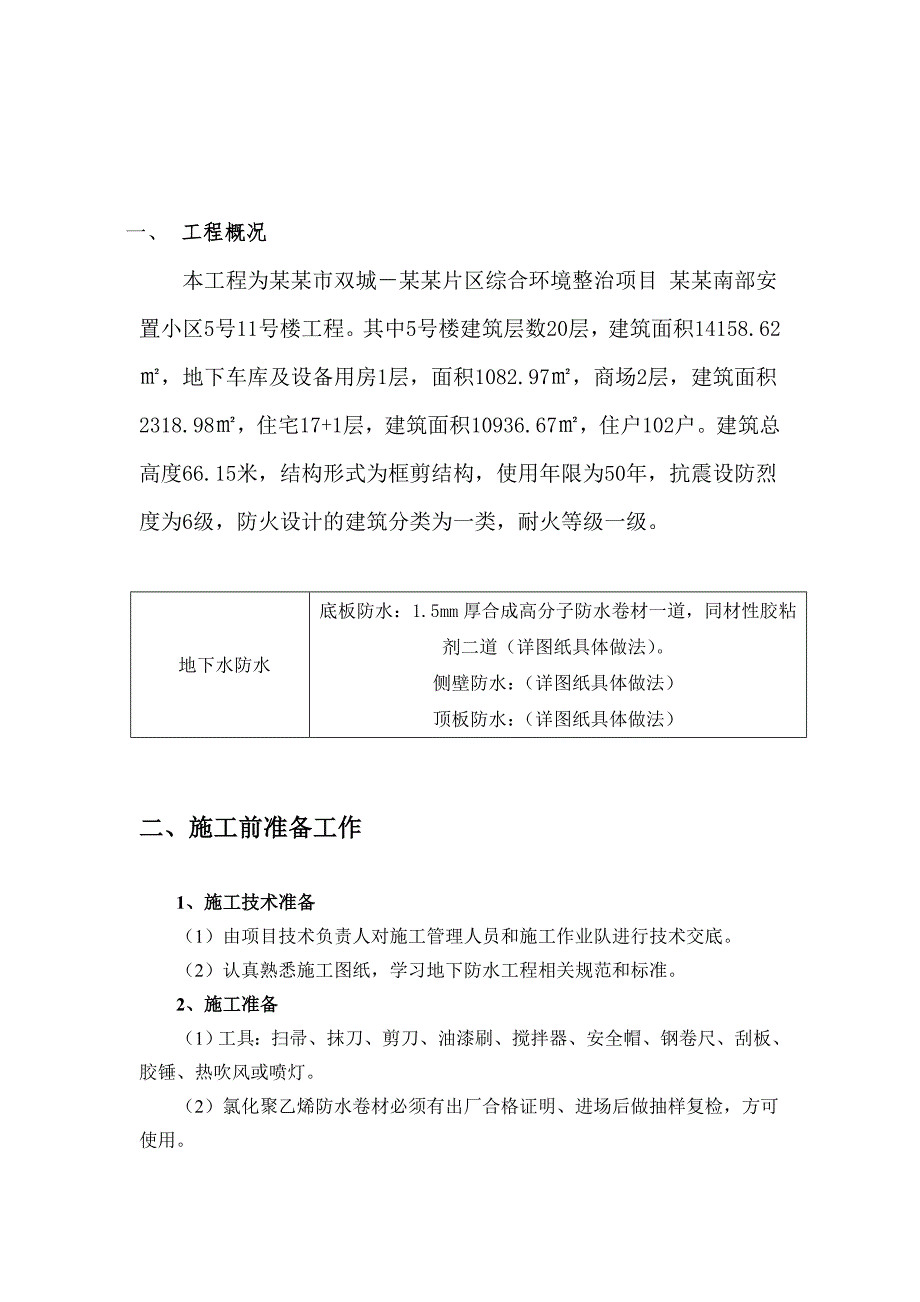

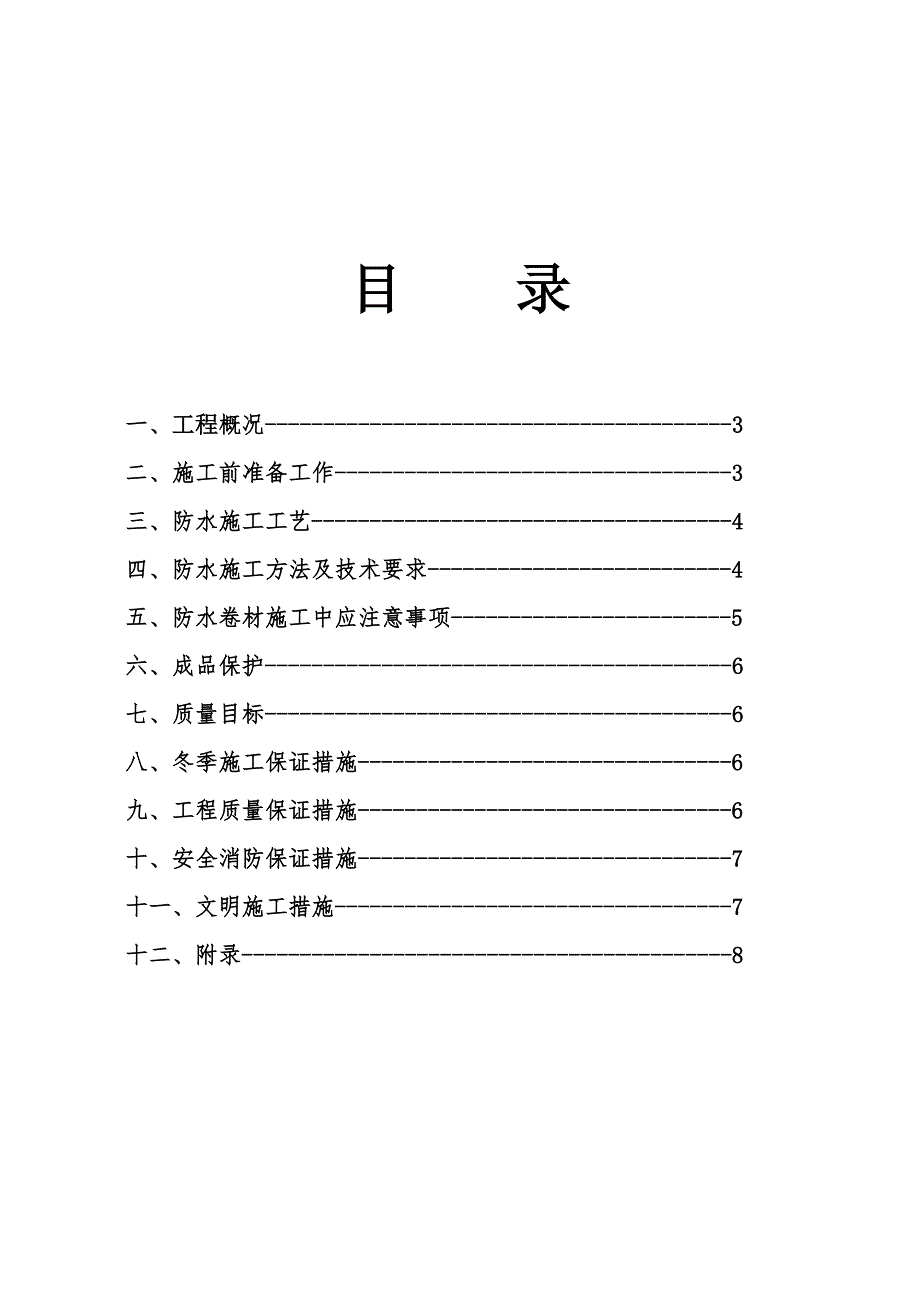

1、某某市某某南部安置小区5#、11#楼工程地下室防水专项施工方案编制单位: 审批单位:技术负责人: 审批负责人:编制人: 审核人:编制日期: 年 月 日 审批日期: 年 月 日施工单位:某某建筑工程集团有限公司目 录一、 工程概况-3二、 施工前准备工作-3三、 防水施工工艺-4四、 防水施工方法及技术要求-4五、 防水卷材施工中应注意事项-5六、 成品保护-6七、 质量目标-6八、 冬季施工保证措施-6九、 工程质量保证措施-6十、 安全消防保证措施-7十一、 文明施工措施-7十二、 附录-8一、 工程概况本工程为某某市双城某某片区综合环境整治项目 某某南部安置小区5号11号楼工程。其中5号楼
2、建筑层数20层,建筑面积14158.62,地下车库及设备用房1层,面积1082.97,商场2层,建筑面积2318.98,住宅17+1层,建筑面积10936.67,住户102户。建筑总高度66.15米,结构形式为框剪结构,使用年限为50年,抗震设防烈度为6级,防火设计的建筑分类为一类,耐火等级一级。地下水防水底板防水:1.5mm厚合成高分子防水卷材一道,同材性胶粘剂二道(详图纸具体做法)。侧壁防水:(详图纸具体做法)顶板防水:(详图纸具体做法)二、施工前准备工作1、施工技术准备(1)由项目技术负责人对施工管理人员和施工作业队进行技术交底。(2)认真熟悉施工图纸,学习地下防水工程相关规范和标准。2
3、、施工准备(1)工具:扫帚、抹刀、剪刀、油漆刷、搅拌器、安全帽、钢卷尺、刮板、胶锤、热吹风或喷灯。(2)氯化聚乙烯防水卷材必须有出厂合格证明、进场后做抽样复检,方可使用。三、防水施工工艺1、地下室底板防水施工工艺:验收基层(找平层) 清扫基层、桩头 桩头防水 涂刷胶粘剂 铺贴氯化聚乙烯防水卷材 搭接、收头固定密封 检验、验收 细石砼保护层。2、地下室外墙防水施工工艺验收基层(找平层) 清扫基层 阴、阳角做附加层 涂刷胶粘剂 铺贴氯化聚乙烯防水卷材 搭接、收头固定密封 检验、验收 细石砼保护层。3、防水层施工要点(1)基层与突出地面结构的交接处和基层的转角处,找平层均应做成圆弧形。(2)找平层表
4、面应坚实、平整、无积水,不能有裂纹、起砂、麻面等缺陷。(3)施工时,首先把基层表面的砂浆杂物铲除,并将尘土打扫干净。(4)在立面与平面转角处,卷材的接缝应留在平面上,距立面应不小于600mm。(5)卷材接缝必须粘贴封严,接缝口应采用材性相容的密封材料封严,宽度不小于10mm。四、防水施工方法及技术要求1、找平层施工(1)防水基层坚硬、无空鼓、无起砂、裂缝、松动、掉灰、凹凸不平等缺陷。(2)防水基层不得有积水现象,如有凹凸不平,可用1:3水泥砂浆进行处理,合格后方可进行防水层施工。(3)铺贴防水卷材前,应将找平层清扫干净,在基面上涂刷基层处理剂,当基面较潮湿时,应涂刷湿固化型胶粘剂或潮湿界面隔离
5、剂。(4)阴阳角、立面与平面阴角、立面内角和外角必须做大于或等于50mm的圆弧角或大于等于70mm的八字角。(附加层宽度为500mm,两幅卷材短边和长边搭接宽度不应小于100mm。)2、桩头防水(1)桩头做法:把桩头清理干净,JS聚合物粉料、液料、水按10:7:14,配比好电动搅拌5分钟后涂刷一遍作为打底,刷至桩头外围150圆弧处,待打底层基本干燥后按液料、粉料、水10:7:1配合涂刷第二遍,待第二遍手按不留指纹后按粉料、液料、水以10:7:2比例配合搅拌好后以1:6比例掺在调制好的砂浆里,做聚合物水泥防水砂浆。(2)用止水带缠绕钢筋。3、卷材粘贴(1)采用冷粘法施工,先弹出标准线。在基面上划
6、线分格,确定卷材的具体位置,划线分格由转角处开始,以确保卷材的合理布置。将卷材按位摆正,将卷材的纵幅一半折起,用滚刷醮好胶粘剂均匀的刷在卷材及层上,采用点涂或满涂,待胶粘剂基本干燥后(不粘手为宜),方可把卷材贴合在基层上。然后把另一半折起,施工同上。(2)应将卷材按长方向平行放置,尽量减少接头,弹出基础线按顺序贴卷材时不允许打折或拉伸卷材。排出空气:每铺完一幅卷材,立即用铁辊把卷材与基层压实。(3)铺贴卷材应平整、顺直,搭接尺寸不得有扭曲、皱褶和空鼓。卷材接缝处应用密封材料(JS聚合物涂料)封严,其宽度为10mm。(4)在立面与平面的转角处,卷材的接缝应留在平面上,距立面不小于600mm的位置
7、,第一层与第二层搭接应错开至少300mm。(5)相邻卷材的长边搭接宽度为100mm,短边搭接宽度为150mm,同层相邻两幅卷材短边应错开不少于600mm,相邻两幅卷材短边应错开不少于1500mm。五、防水卷材施工中应注意的事项1、随时观察撕开的隔离纸的完整性,发现撕裂、断裂应立即停止贴铺,将撕裂的隔离纸残余清理干净后,再继续贴铺。2、立墙贴铺可依照上述方法自上而下一次贴铺完成。3、卷材搭接。大面积的卷材排气、压实后,再用小压辊对搭接部位进行碾压,从搭接内边缘向外进行滚压,压出空气,贴铺牢固。搭接时应对准搭接控制线进行,通常要求搭接宽度为100mm。4、卷材搭接密封薄弱的部位。如卷材长短边搭接、
8、卷材收头、管道包裹及异型部位等,应采用密封膏密封。六、成品保护1、防水层施工完后,注意保护。2、防水层施工完后,经项目部、监理验收合格后,应立即进行后续保护层施工。3、做防水层保护施工,严禁工具或尖硬物损坏防水层,禁止在防水层上拌制砂浆。七、质量目标1、质量目标:防水卷材施工一次合格。2、所用防水卷格符合设计要求及规范规定。八、冬期施工保证措施提前准备足清雪工具,大雪过后及时清扫,以免雪化后浸泡基面或已做好的防水层。施工期间若气温过低,用喷灯微火烘烤基面上的胶粘剂,再粘贴卷材,以确保质量和工期。九、工程质量保证措施1、防水工程严格按施工方案及规范施工。2、对进入工地的材料,严格施行抽样检测,严
9、禁不合格产品进入工地。3、精心组织施工,每一道工序严格把关验收合格后方可进行下一道工序施工。4、对施工队伍认真进行施工技术、安全交底,保证文明安全施工。5、施工人员一律持证上岗。6、坚持自检、互检、交接检的“三检”制度,精心管理。十、安全消防保证措施1、对施工操作人员进行安全教育,使施工人员对所使用的材料性能及安全措施全面的了解,并在操作中严格劳动保护制度。2、施工人员应戴好安全帽,禁止酒后作业。3、防水施工每天下班前,清理杂物,确保工完场清。十一、文明施工措施1、按规定施工,按标准操作,工程内实外美。施工现场整洁有序,工完场清。2、将各项措施切实落实到位,提高文明施工意识。附 录:1、铺贴卷
10、材采用搭接法,同一层相邻两幅卷材的横向接缝,应彼此错开1500mm以上,避免接缝部位集中。上下层及相邻两幅卷材的搭接缝要错开,防水卷材的短边和长边(横缝和纵缝),其搭接宽度均不应小于100mm。立面与平面的转角处、卷材的接缝应留在结构板的平面上,距离立面应不小于600mm。如下示意图所示:2、搭接缝地下室防水施工时,SBS卷材长短边搭接宽度均为100mm,搭接缝采用热熔融合。SBS改性沥青防水卷材的搭接边处理在工程中是极为重要的一环,在施工中应严格按照国标要求“接缝部位必须溢出沥青热熔胶,并形成匀质的沥青条”为控制关键,溢出沥青条约2mm均匀沥青条,如下示意图所示:3、附加层的设置在平立面交接
11、处、转折处、阴阳角、管根等部应设置卷材附加增强层,采用与大面卷材同材质的专用附加层卷材宽度500mm。特殊部位附加卷材则需现场按要求进行裁剪。4、细部节点防水做法细部节点(平立面交接处、穿墙管等)是防水工程的薄弱环节,必须有针对性的进行合理、安全、科学的设计并要求高质量的施工操作,才能保证地下室防水系统的整体性及密闭不透水性。4.1底板与外墙交接处防水做法:平立面交接处、转折处附加专用附加层卷材,底板卷材与砖砌永久保护墙之间刷油满粘施工,卷材收口部位采用砖体进行临时固定,待立墙施工时拆除临时保护,与底板卷材接茬宽度不小于100mm,详见下图所示:4.2外墙卷材收口做法外墙立面卷材的收口采用固定
12、压条、射钉固定、并用沥青基密封膏密封,在保证防水系统的安全性能的前提下,对延长防水系统的安全使用寿命起到极大的帮助。柔性防水层收头如下图所示:卷材防水系统的终止收口采用特制收口压条,其作用有二,一为取得永久性密封的收口,二为提高与外装饰材料的过渡衔接。4.3穿墙管防水做法穿墙束管的节点处理4.4后浇带做法地下室埋深较大,建议采用下列具有允许提前停止降水的做法。4.5集水坑防水做法本工程地下室防水工程中的集水坑,采用下面的方法进行施工。4.6电梯井/集水坑防水做法在电梯井及集水坑的阴阳角转折处设置与大面同材质的3mm厚SBS卷材作附加增强层,附加层宽度500mm,如下示意图所示:4.7三维阴阳角处防水做法 阳角(此处的阴阳角专指三维交叉部位)在防水层施工中,数量诸多,也是防水层薄弱的部位之一,该处的通常做法是由施工作业人员按照下图方式现场裁剪和安装:按照上图尺寸放样、裁剪、热合,并通过严格的质量检测。优点:保证防水系统质量
