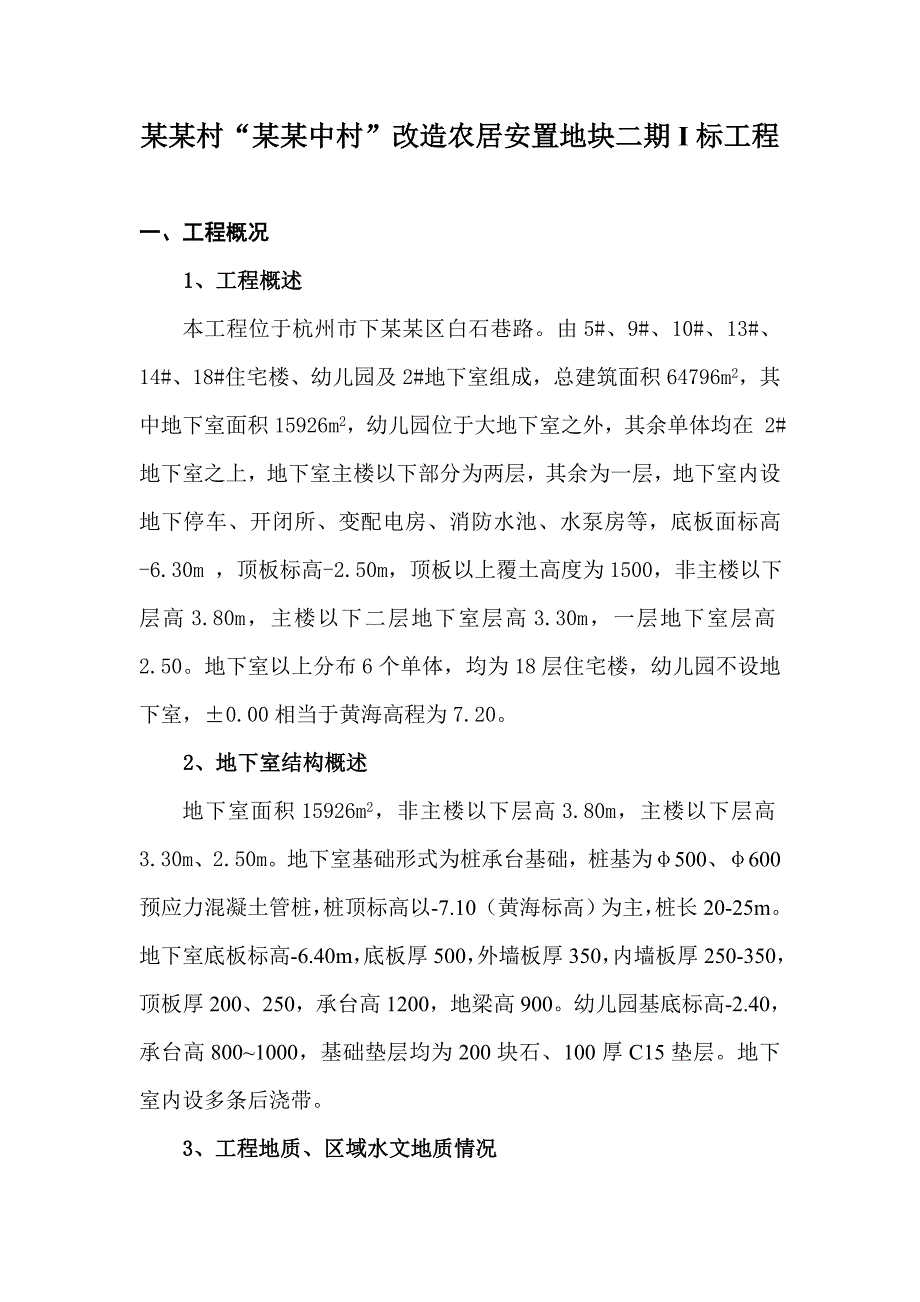

1、某某村“某某中村”改造农居安置地块二期I标工程一、工程概况1、工程概述本工程位于杭州市下某某区白石巷路。由5#、9#、10#、13#、14#、18#住宅楼、幼儿园及2#地下室组成,总建筑面积64796m2,其中地下室面积15926m2,幼儿园位于大地下室之外,其余单体均在 2#地下室之上,地下室主楼以下部分为两层,其余为一层,地下室内设地下停车、开闭所、变配电房、消防水池、水泵房等,底板面标高-6.30m ,顶板标高-2.50m,顶板以上覆土高度为1500,非主楼以下层高3.80m,主楼以下二层地下室层高3.30m,一层地下室层高2.50。地下室以上分布6个单体,均为18层住宅楼,幼儿园不设地

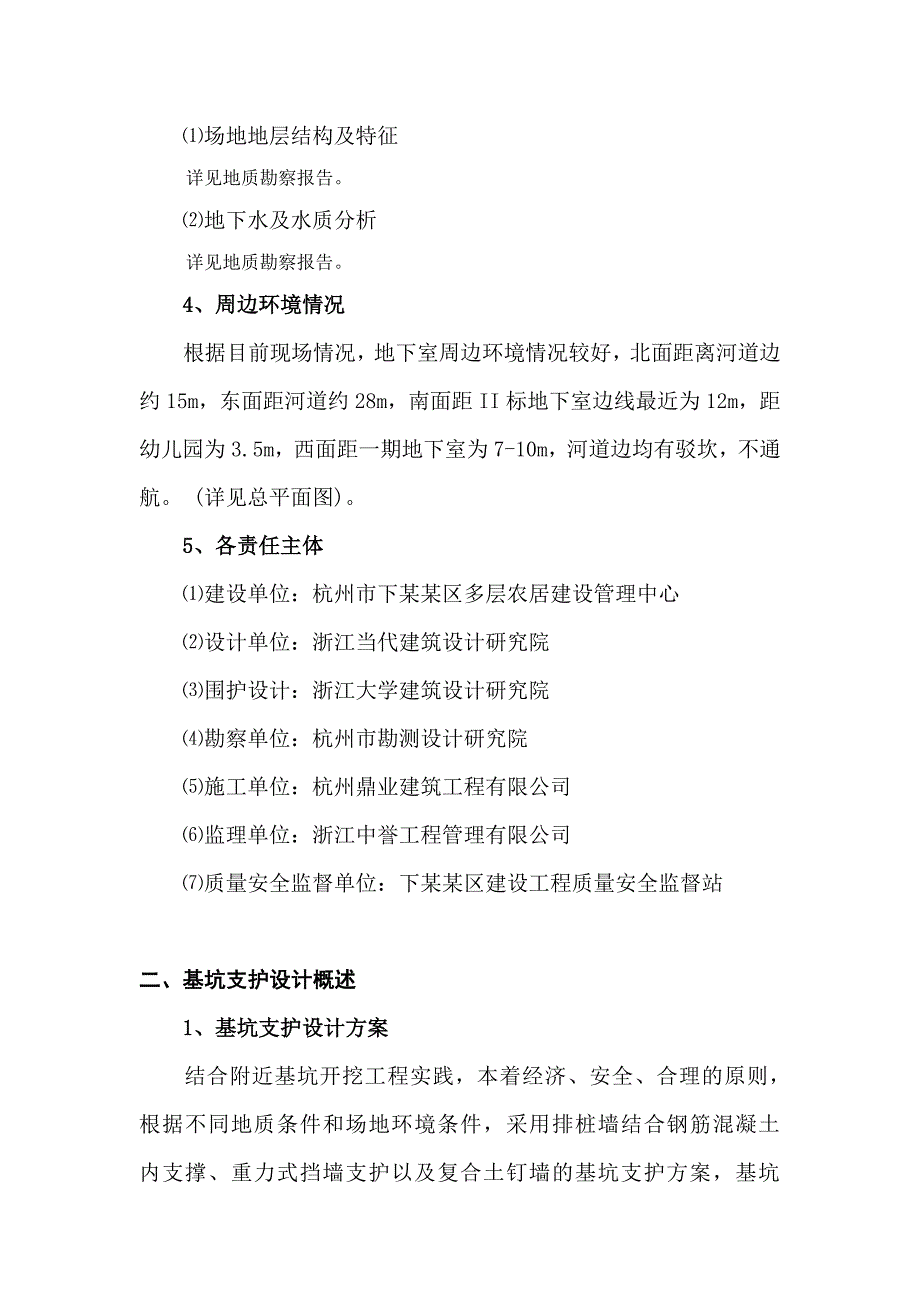

2、下室,0.00相当于黄海高程为7.20。2、地下室结构概述地下室面积15926m2,非主楼以下层高3.80m,主楼以下层高3.30m、2.50m。地下室基础形式为桩承台基础,桩基为500、600预应力混凝土管桩,桩顶标高以-7.10(黄海标高)为主,桩长20-25m。地下室底板标高-6.40m,底板厚500,外墙板厚350,内墙板厚250-350,顶板厚200、250,承台高1200,地梁高900。幼儿园基底标高-2.40,承台高8001000,基础垫层均为200块石、100厚C15垫层。地下室内设多条后浇带。3、工程地质、区域水文地质情况场地地层结构及特征详见地质勘察报告。地下水及水质分析详
3、见地质勘察报告。4、周边环境情况根据目前现场情况,地下室周边环境情况较好,北面距离河道边约15m,东面距河道约28m,南面距II标地下室边线最近为12m,距幼儿园为3.5m,西面距一期地下室为7-10m,河道边均有驳坎,不通航。 (详见总平面图)。5、各责任主体建设单位:杭州市下某某区多层农居建设管理中心设计单位:浙江当代建筑设计研究院围护设计:浙江大学建筑设计研究院勘察单位:杭州市勘测设计研究院施工单位:杭州鼎业建筑工程有限公司监理单位:浙江中誉工程管理有限公司质量安全监督单位:下某某区建设工程质量安全监督站二、基坑支护设计概述1、基坑支护设计方案结合附近基坑开挖工程实践,本着经济、安全、合

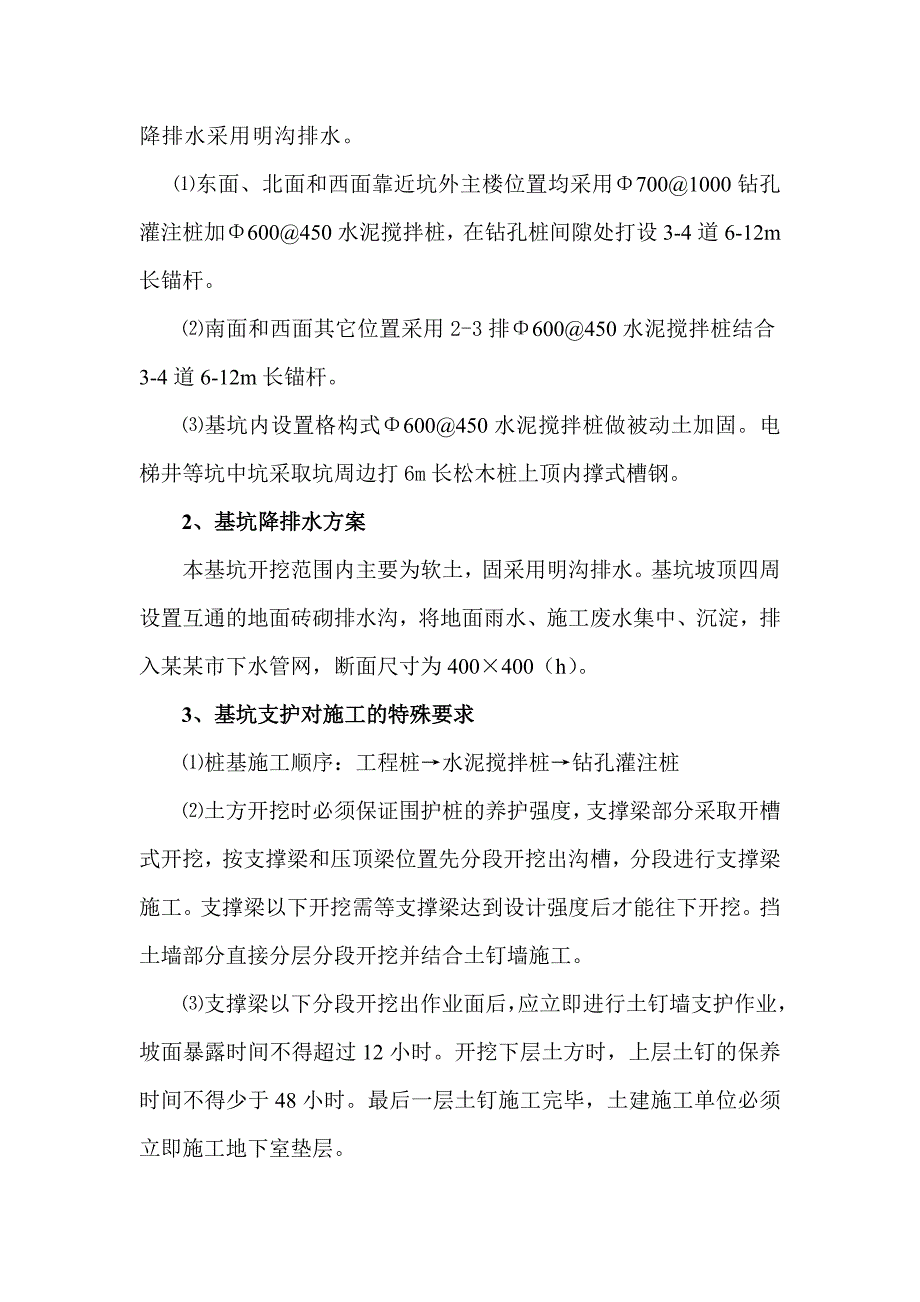

4、理的原则,根据不同地质条件和场地环境条件,采用排桩墙结合钢筋混凝土内支撑、重力式挡墙支护以及复合土钉墙的基坑支护方案,基坑降排水采用明沟排水。 东面、北面和西面靠近坑外主楼位置均采用7001000钻孔灌注桩加600450水泥搅拌桩,在钻孔桩间隙处打设3-4道6-12m长锚杆。南面和西面其它位置采用2-3排600450水泥搅拌桩结合3-4道6-12m长锚杆。基坑内设置格构式600450水泥搅拌桩做被动土加固。电梯井等坑中坑采取坑周边打6m长松木桩上顶内撑式槽钢。2、基坑降排水方案本基坑开挖范围内主要为软土,固采用明沟排水。基坑坡顶四周设置互通的地面砖砌排水沟,将地面雨水、施工废水集中、沉淀,排入
5、某某市下水管网,断面尺寸为400400(h)。3、基坑支护对施工的特殊要求桩基施工顺序:工程桩水泥搅拌桩钻孔灌注桩土方开挖时必须保证围护桩的养护强度,支撑梁部分采取开槽式开挖,按支撑梁和压顶梁位置先分段开挖出沟槽,分段进行支撑梁施工。支撑梁以下开挖需等支撑梁达到设计强度后才能往下开挖。挡土墙部分直接分层分段开挖并结合土钉墙施工。支撑梁以下分段开挖出作业面后,应立即进行土钉墙支护作业,坡面暴露时间不得超过12小时。开挖下层土方时,上层土钉的保养时间不得少于48小时。最后一层土钉施工完毕,土建施工单位必须立即施工地下室垫层。地下室侧墙外回填土严格按有关规范进行,并满足结构设计要求。每次开挖周边土体
6、高差不大于1m,坡度不小于1:4。运土坡道采取1:6的放坡系数,分别设置在基坑东北角和东南角。三、编制依据1、浙江当代建筑设计研究院提供的全套施工图纸2、杭州市勘测设计研究院提供的岩土勘察报告3、浙江大学建筑设计研究院提供的基坑围护设计4、周围环境情况5、国家、行业及地方颁布的规范、规程、标准建筑基坑支护技术规程(JGJ120-99)建筑基坑工程技术规程DB33/T1008-2000建筑地基基础设计规范GBJ50007-2002建筑基坑工程技术规范YB9258-97建筑地基基础设计规范DB33/1001-2003混凝土结构设计规范GB50010-2003建筑工程施工质量验收统一标准(GB503
7、00-2001)及配套的施工质量验收规范6、部、省、市级单位发布的有关建筑施工、质量、安全文件7、公司三合一认证体系文件8、专家论证意见及修改设计四、本基坑工程的难点、重点和关键点1、本工程内原地貌为低层农居浅基础,砖基础和混凝土基础深度约2-3m,对桩基施工和土方开挖有一定影响,尤其围护桩施工必须先开挖沟槽桩机钻头才能顺利下钻。2、2#地下室西面与已建的11#、15#楼和待建的6#楼距离较近,南面与幼儿园浅基础距离较近,对已建建筑主要采取加强围护保护的方式;对待建建筑需安排好先后施工顺序,先做周边房子的基础再开挖地下室,在地下室施工期间控制周边房子的高度。3、由于土层性质不均,局部位置淤泥层
8、较厚,坑底的基础承台施工难度较大,按设计要求在坑内沿边承台设置的水泥搅拌桩施工对基础的定位要求较高。4、本工程土方量较大,现场场地受限制较大(外围道路施工),特别是土方车辆的出入受场地影响较大。五、施工组织管理机构、人员配置及职责1、项目管理组织机构、人员配置项目经理技术负责人项目副经理施工员施工员质量员安全员安全员资料员材料员土方施工队桩基施工队土钉墙施工队2、管理职责项目经理贯彻执行国家有关政策、法规;制定项目总体管理方案和施工总体设想,组织精干的项目管理班子;考察确定分包施工单位,并对其在施工过程中进行监督管理、考核验收;合理组织和调度生产各要素按计划到时到位;协调好与各有关方面的关系,
9、对整个项目的质量、进度、安全、文明施工及工程成本全面责任;全权处理管理过程中一切需要解决的问题;确保合同的全在履行。技术负责人负责项目部技术、质量方面的活动。负责编制专题施工方案,并组织实施,及时处理施工中的技术和质量问题。负责与建设单位、监理单位和设计单位洽谈有关技术质量事项。组织工程的图纸会审、技术交底和全面质量管理活动,负责工程技术资料(质量记录)审核,使技术和质量活动的进程处于监控之下,确保其质量体系和合同要求的活动有计划的实施。施工员岗位职责负责项目的个体实施。指导、检查、监督、控制现场一切与产品质量有关事项,保证产品一次合格或一次成优。做好技术交底工作,以及分部、分项和最终产品的技
10、术复核检查。对观砌翻样的技术工作进行复查,协调生产班组(队)及工种间的施工配合。质量员岗位职责协助技术负责人做好工程质量管理工作,根据设计图、工程质量验评标准、施工验收标准、质量计划等参加工程质量监督检验,负责工程质量记录、技术资料的监督和检查,正确及时写质量资料。安全员岗位职责负责对进场施工人员的安全教育和安全交底,负责安全生产和消防各项措施的具体落实,定期对现场安全生产情况进行检查,督促生产班组做好安全工作。及时记好各项安全台帐。协助施工员做好现场的双标化工作治安管理工作。预算员岗位职责编制项目预、结算书。委托外加工的洽谈及合同管理、费用审核与支付控制,负责分包工程的结帐审核和支付控制。分
11、析预测工程总成本和阶段成本,并提出措施建议。负责项目施工过程的统计、核算。材料员岗位职责制定采购文件,并按批准的采购文件进行采购,接收物资进场(入库),并按规定进行检验试验或验证,做好记录和标识。对项目施工过程中的材料消耗进行管理,建立台帐。按现场平面布置要求,对各类材料开展定位管理。根据接收物资的质量性采用适宜方式、环境妥善贮存,确保接收物资质量不因保存不当而受损。做好电动工具的保管、借用等工作。资料员岗位职责 负责项目部的有关技术资料的收集、整理工作,办理竣工验收手续,并及时做好竣工工程图纸、技术资料归档工作。六、资源配置计划1、机械设备配置施工机械配备计划序号机械名称规格功率(KW)数量
12、(台)1切断机1022弯曲机7.523水泵12104电焊机28.825土钉钻孔机1546空压机1037挖土机1m338挖土机0.6m319土方运输车30T3010砼喷射机7.5211砂浆搅拌机3212发电机120113搅拌钻机40314抽水机2415钻孔桩机604经计算,总用电量未超过现场变压器400KW。上述机械配备为暂定数量,具体施工时可稍作调整。2、劳动力配置劳动力安排计划工 种每班人数班组数合计人数钢筋工20120电焊工10110泥 工15345桩基工30130凿桩工15230现场电工224土钉工15230注浆工6212砼 工6212普 工10110挖土工20480上述劳动力配备为暂定
13、计划,具体施工时可稍作调整。3、材料配置主要材料配置计划序号材料名称单位数量1各类钢筋、线材t1702水泥t28003碎石t1354黄砂t905商品混凝土m321006毛竹根13567松木m395上述材料配备为暂定计划,具体施工时可稍作调整。4、监测仪器配置监测仪器配置计划序 号仪器名称数量(台)1水准仪22经纬仪23全站仪1其余专业监测仪器由专业监测单位提供。七、总体施工部署施工准备工作工前准备组织管理人员和劳动力按需分批进场施工,组织场地清理等前期工作,并进行施工现场总平面布置。安排施工用各种机具设备,分批调度进场,根据平面布置就位,并接通施工用水用电。办妥各项有关施工证件手续,执行国家和
14、当地有关规定条例办法,做到有准备开工,按规范施工。计划主材来源,对各种材料、半成品等材料征得分包方同意后,进行订货供料合同和手续,并按施工进度计划提前进料供货,按指定地点堆放或进仓入库。施工技术准备技术资料准备在开工前及时收集和编制各种技术资料,包括工程地质资料、建筑红线图、建筑许可证、施工图、施工组织设计和预算、材料工要分析或成本分析等前期准备工作。施工技术准备组织落实工作人员进行施工图熟悉,施工图会审及技术交底工作,编制和讨论施工方案及措施部署,安排出分段分期的施工计划目标和措施,做好图纸翻样工作。物资准备材料构(配)件、预制品、机具和设备是保证施工顺利进行的物资基础,这些物资的准备工作必须在开工之前完成,根据各种物资的需用计划,分别落实货源,提前订货,安排运输和储备,使能满足连续施工的需求。劳动组织准备建立工程项
