《实业武清物流项目中转库北30米路洒水东6米路开挖夜间安全施工措施方案.doc》由会员分享,可在线阅读,更多相关《实业武清物流项目中转库北30米路洒水东6米路开挖夜间安全施工措施方案.doc(8页珍藏版)》请在第壹文秘上搜索。

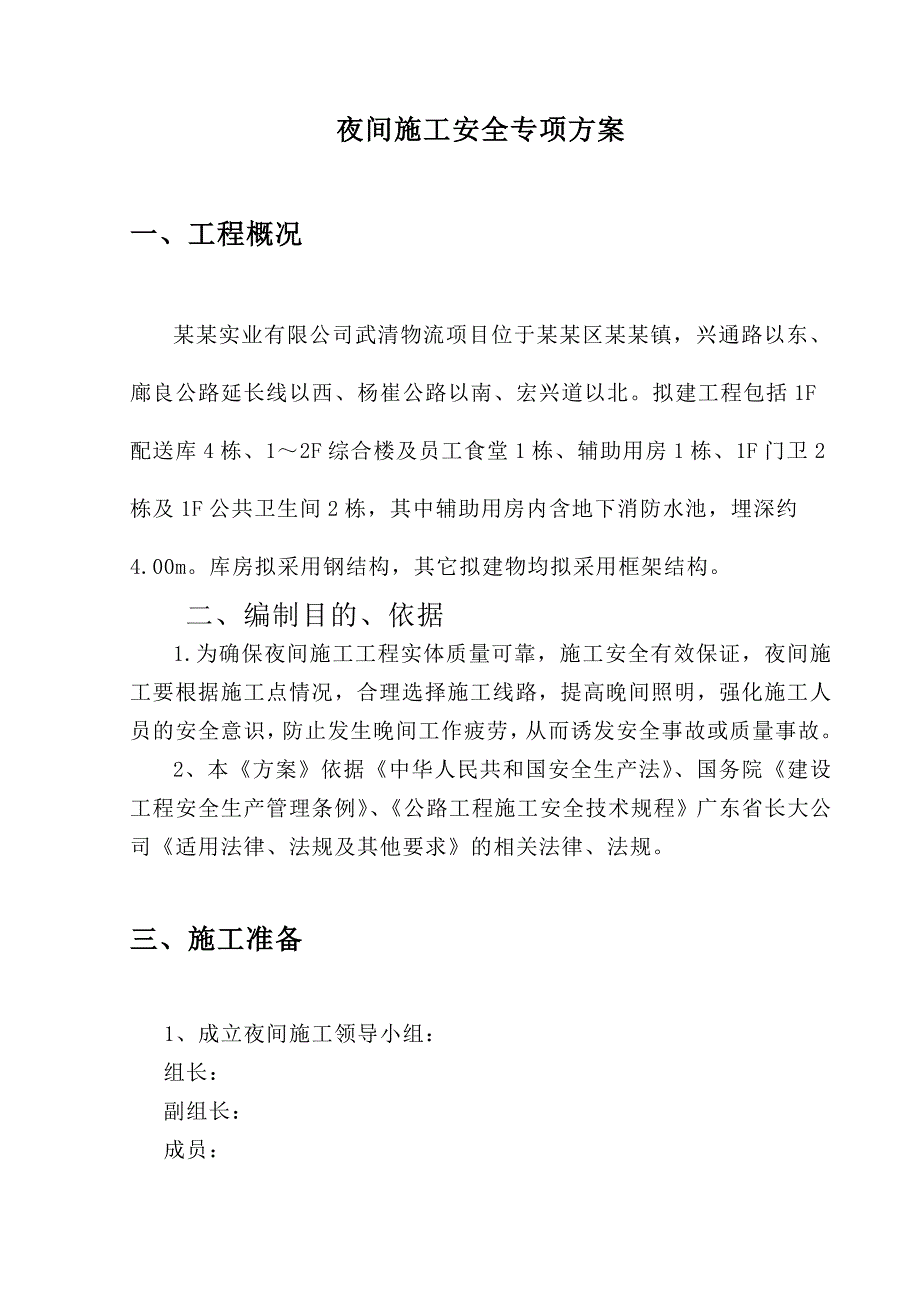

1、 某某物流项目中转库北30米路洒水,东6米路开挖夜间施工安全专项方案施工单位:某某技术有限公司日期:某某年10月24日目录一、工程概况2二、编制目的、依据2三、施工准备2四、组织管理措施3五、夜间施工措施4六、避险和紧急救援措施6夜间施工安全专项方案一、工程概况某某实业有限公司武清物流项目位于某某区某某镇,兴通路以东、廊良公路延长线以西、杨崔公路以南、宏兴道以北。拟建工程包括1F配送库4栋、12F综合楼及员工食堂1栋、辅助用房1栋、1F门卫2栋及1F公共卫生间2栋,其中辅助用房内含地下消防水池,埋深约4.00m。库房拟采用钢结构,其它拟建物均拟采用框架结构。二、编制目的、依据1.为确保夜间施工
2、工程实体质量可靠,施工安全有效保证,夜间施工要根据施工点情况,合理选择施工线路,提高晚间照明,强化施工人员的安全意识,防止发生晚间工作疲劳,从而诱发安全事故或质量事故。2、本方案依据中华人民共和国安全生产法、国务院建设工程安全生产管理条例、 公路工程施工安全技术规程广东省长大公司适用法律、法规及其他要求的相关法律、法规。三、施工准备 1、成立夜间施工领导小组:组长:副组长:成员:夜间施工时,制定详细的人员安排工作,分工落实到人,各负其责。2、综合考虑工程质量、安全施工等因素,当安排有夜间施工的工程项目,在施工前组织编制夜间施工方案,包括以下内容:施工准备、施工程序、人员安排、现场布置、机械安排
3、及安全保障措施,并向施工班组进行技术交底。四、组织管理措施由于夜间施工条件特殊,质量安全问题不能疏忽,应严格执行施工工序,严格控制施工质量以保证顺利实现工程进度,除应满足白天正常施工要求外,还必须注意以下事项:1、项目经理部各部门建立夜间施工领导值班和交接班制度,加强夜间施工管理与调度。 2、及时与当地气象台联系,及时接收天气预报,防止夜间雨、雪、大风突然袭击。3、在人员安排上,夜间施工人员白天必须保证睡眠,并提供夜餐,减轻夜间作业人员的劳动强度,不得连续作业。4、夜间施工时,做到晚交班早点名制度,应根据作业内容,制订周密的安全措施,进行针对性的安全技术交底,作业要落实到人;5、所有参加夜间施
4、工的作业人员必须认真贯彻夜间作业安全措施,安检人员进行监督、检查落实;尽量避免同一作业范围内安排交叉施工的工序同时在夜间进行,如确需交叉施工时,必须细化作业范围,采取防止交叉施工安全问题的针对性措施。6、施工前由专人负责检查确认照明设施配备齐全完好,作业车辆状态良好,运转正常;7、当晚作业使用的工具、材料提前在白天进行全面认真的检查,发现有质量问题的及时更换; 8、夜间施工必须加强防护,必要时交叉路口增加信号传递员,保证施工地点与防护人员联络畅通;施工用电设备必须有专人看护,确保用电设备及人身安全。9、夜间施工作业必须由作业负责人统一指挥,分工明确,并随时与防护人员保持联系;各道工序夜间施工时
5、除当班的安全员、质检员必须到位外,还要建立质安主管人员巡查制度,发现问题必须立即解决。10、严格隐蔽工程检查签证制度,夜间必须进行隐蔽工程施工时,应按规定提前通知监理工程师到现场检查,并办理签证手续,未经监理工程师检查签证,禁止进行下一道工序施工。11、夜间施工作业结束后施工负责人必须对作业现场认真检查,确保线路畅通;作业前和收工时要清点人员,人不到齐不准离开原地,作业中也要随时保持联系;五、夜间施工措施(一)夜间施工措施根据本工程的实际情况,夜间施工不可避免,为保证夜间正常施工,采取下列措施:(1)根据现场情况,夜间施工尽量安排噪音小的工作,避免影响邻近居民休息。当因工程需要连续施工时,应提
6、前征得居民的谅解。(2)夜间施工时,工器具、设备(梯架、发电机等)悬挂具有反光的黄色标志牌.(3)夜间施工时,应保证有足够的照明设施、通讯设备和应急药品,能满足夜间施工需要并准备备用电源。现场作业点集中固定时采用日光色碘钨灯 作为主要照明灯具,必须在场地适当位置装足够的照明设备,保证整个施工场地均有较好的照明,保证夜间施工有良好的照明条件。采用碘钨灯作为临时可移动照明灯具,用于重要施工部位,作为对固定式照明的补充。大型设备作业时其照明部件必须启动运转。作业人员可随身携带锂电LED帽灯,监护、巡视等人员用手提式防爆探照灯或手电筒。夜间施工照明线通过钢管时,电线应与之隔离,有条件时应使用低压照明。
7、夜间行动必须有2人或2人以上人员一起,禁止一人单独行动。(4)做好夜间施工防护,施工中危险地段的深基坑、开挖沟槽等作业地点,应设置围栏,行人、车辆等交通要道必须设置反光警示、悬挂红灯示警标志,以提醒行人和司机注意,必要时并安排专人值守。(5)施工道路、施工现场与省道交接处要设置明显的交通标志、安全标牌、警戒灯等标志,在开口的上下行线各500米处设置警示牌。标志牌、警示牌要具备夜间荧光功能。同时在省道交接处处要安排专职安全员保证施工机械和施工人员的施工安全。(6)在人员安排上,夜间施工人员白天必须保证睡眠,不得连续作业。(7)项目经理部各部门建立夜间施工领导值班和交接班制度,加强夜间施工管理与调
8、度。在项目经理部设置夜间值班室;在施工现场安排现场值班室。(8)各班组考虑工期、工程质量等因素,估计当天不能停止作业的班组,班组长应提前向队部相关管理人员做好有关工作。及时上报项目部经理室审批,经项目部审批后方可进行夜间施工。申请书内容包括:作业部位、作业人数、照明安排、申请作业时间、值班负责人安排、安全技术交底情况等。(二)夜间施工的安全保证措施(1)充分考虑施工安全问题,不安排交叉施工的工序同时在夜间进行。(2)施工现场设置明显的交通标志、安全标牌、护栏、警戒灯等标志,保证行人、施工机械和施工人员的施工安全。(3)做好夜间施工防护,在作业地点附近设置警示标志,悬挂红色灯,以提醒行人、施工机
9、械和施工人员的施工安全。(4)夜间施工用电设备必须有专人看护,确保用电设备及人身安全。(5)夜间气候恶劣的情况下严禁施工作业。(6)夜间施工时,各项工序或作业区的结合部位要有明显的发光标志。施工人员需穿戴反光警示服。(7)各道工序夜间施工时当班的安全员、质检员必须到位外,还要建立质安主管人员巡查制度,发现问题必须立即解决。(8)实施具有重大危险源的工程项目时,必须根据重大危险源的应急救援预案措施,做好随时启动应急预案的准备。(三)夜间施工的环境保护措施夜间施工现场周围有噪声敏感区域,必须对周围社区告知,在23:00-次日6:00其间禁止施工,必须时要取得周围居民的谅解,使用的机械时尽量选择低噪
10、声的设备,必须采用大噪声的设备时,必须采用降噪措施。六、避险和紧急救援措施一)应急救助注意事项1、实行先救人、后救设备设施为工作的主要方法。以达到抢救生命,减少伤员痛苦、减少和预防并发症,正确而有效地把伤员转送到医院急救治疗。2、赶赴现场后,首先划定事故现场保护区,为事后调查取证奠定基础。二)在按急救的基本方法救助的同时,专项急救注意事项。1.1、电击事故救援1.1.1、立即切断电源,未脱离电源时,禁止直接去拉触电者。1.1.2、若电线仍搭压在触电者身体上时,可用干燥的衣服、手套、木板木棍棒等为工具,挑开电线,使触电者脱离电源。1.1.3、断电后尽快判断伤情,并不是随意移动伤员,就地躺在硬地上,尽快送院抢救。2.1高空坠落事故救援2.1.1、去除伤员身上用具及口袋内硬物。2.1.2、解开衣领口,保持伤者呼吸畅通。2.1.3、对疑是颅底骨折或脑脊液漏患者,切忌作填塞,以免导致颅内感染。3.1、坍塌事故急救3.1.1、查明险情,在确定无继续坍塌的前提下,开展救援工作。3.1.2、从坍塌物中救出的伤者,按急救基本方法救助的同时,应迅速急送距离最近的医院救助。
