《室内抹灰工程施工工艺1.doc》由会员分享,可在线阅读,更多相关《室内抹灰工程施工工艺1.doc(8页珍藏版)》请在第壹文秘上搜索。

1、目 录1.编制依据22.工程概况23.施工部署24.施工准备34.1技术准备34.2机具准备34.3材料准备34.4作业条件45.主要施工方法45.1施工工艺45.2施工方法46.质量标准及保证措施66.1质量标准66.2质量保证措施67.成品保护措施78.安全环保措施81.编制依据2.工程概况3.施工部署1、施工顺序:按楼层进行流水,从下往上进行施工,特殊房间除外(如首层大厅、精装修房间)。4.施工准备4.1技术准备在施工前认真熟悉图纸、设计说明及其他设计文件。材料的产品合格证、性能检测报告、进场验收记录和复试报告完成。制定本分项工程的检查制度及质量标准。4.2机具准备 机械:砂浆搅拌机、双

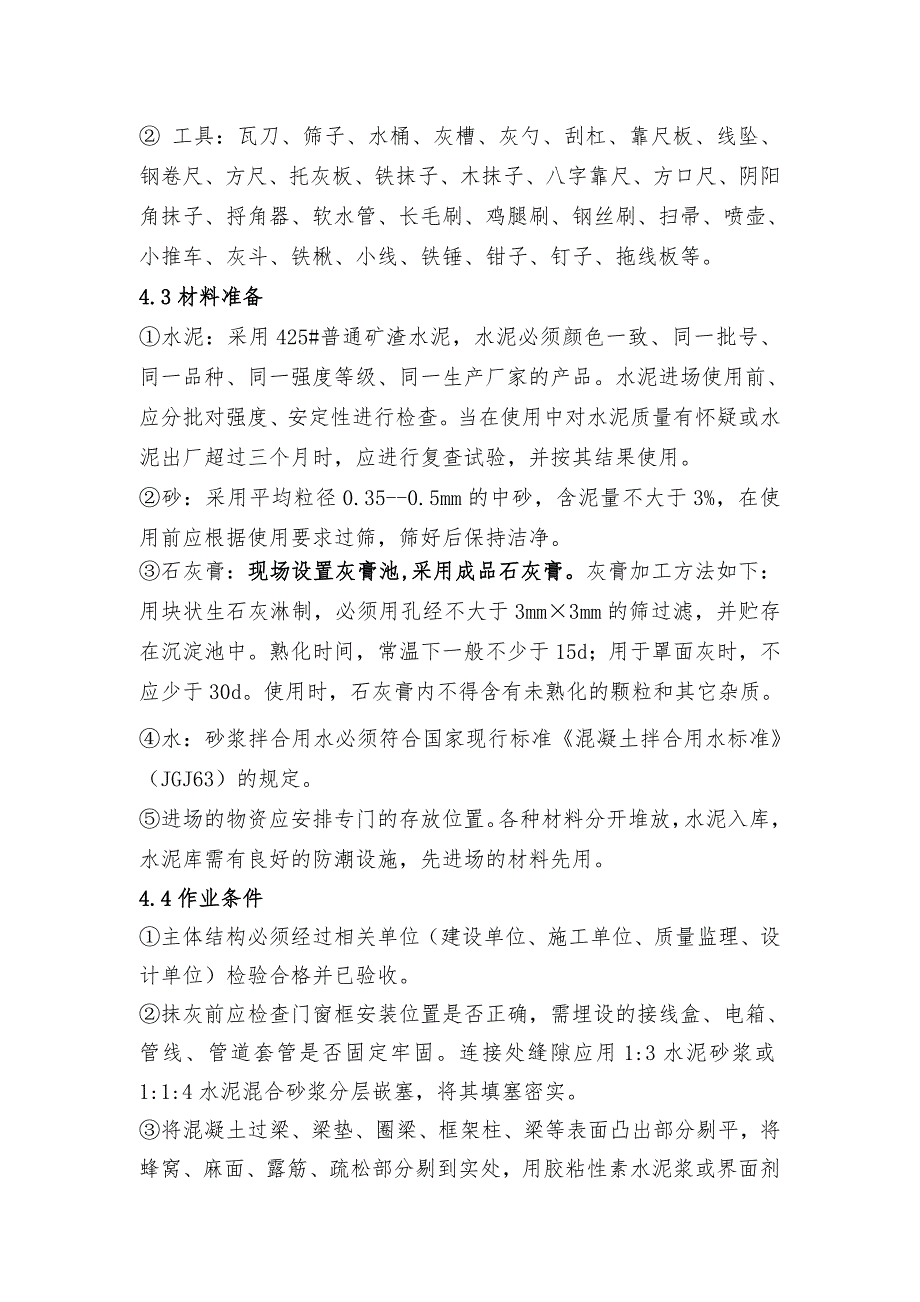

2、笼施工电梯。 工具:瓦刀、筛子、水桶、灰槽、灰勺、刮杠、靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、八字靠尺、方口尺、阴阳角抹子、捋角器、软水管、长毛刷、鸡腿刷、钢丝刷、扫帚、喷壶、小推车、灰斗、铁楸、小线、铁锤、钳子、钉子、拖线板等。4.3材料准备水泥:采用425#普通矿渣水泥,水泥必须颜色一致、同一批号、同一品种、同一强度等级、同一生产厂家的产品。水泥进场使用前、应分批对强度、安定性进行检查。当在使用中对水泥质量有怀疑或水泥出厂超过三个月时,应进行复查试验,并按其结果使用。砂:采用平均粒径0.35-0.5mm的中砂,含泥量不大于3%,在使用前应根据使用要求过筛,筛好后保持洁净。石灰

3、膏:现场设置灰膏池,采用成品石灰膏。灰膏加工方法如下:用块状生石灰淋制,必须用孔经不大于3mm3mm的筛过滤,并贮存在沉淀池中。熟化时间,常温下一般不少于15d;用于罩面灰时,不应少于30d。使用时,石灰膏内不得含有未熟化的颗粒和其它杂质。水:砂浆拌合用水必须符合国家现行标准混凝土拌合用水标准(JGJ63)的规定。进场的物资应安排专门的存放位置。各种材料分开堆放,水泥入库,水泥库需有良好的防潮设施,先进场的材料先用。 4.4作业条件主体结构必须经过相关单位(建设单位、施工单位、质量监理、设计单位)检验合格并已验收。抹灰前应检查门窗框安装位置是否正确,需埋设的接线盒、电箱、管线、管道套管是否固定

4、牢固。连接处缝隙应用1:3水泥砂浆或1:1:4水泥混合砂浆分层嵌塞,将其填塞密实。将混凝土过梁、梁垫、圈梁、框架柱、梁等表面凸出部分剔平,将蜂窝、麻面、露筋、疏松部分剔到实处,用胶粘性素水泥浆或界面剂涂刷表面。然后用1:3的水泥砂浆分层抹平。脚手眼和废弃的孔洞应堵严,窗台砖补齐,墙与楼板、梁底等交接处应用斜砖砌严补齐。配电箱(柜)、消火栓(柜)以及卧在墙内的箱(柜)等背面露明部分应加钉钢丝网固定好,涂刷一层胶粘性素水泥浆或界面剂,钢丝网与最小边搭接尺寸不应小于10cm。窗帘盒、通风篦子、吊柜、吊扇等埋件、螺栓位置,标高应准确牢固,且防腐、防锈工作完毕。对抹灰基层表面的油、灰土、污垢等清除干净,

5、对抹灰墙面结构应提前浇水均匀湿透。抹灰开始前应先搭好脚手架或准备好高马登,架子应离开墙面2025cm,便于操作。屋面防水工程完工前进行室内抹灰时,必须采取防护措施。5.主要施工方法5.1施工工艺墙面基层清理浇水湿润堵补预留孔洞、电箱槽、盒等吊垂直、套方、找规矩、抹灰饼墙面冲筋抹底灰、中层灰抹罩面灰(有水泥踢角和墙裙时)抹水泥踢脚或墙裙养护5.2施工方法(1)基层清理:应清除表面杂物,残留灰浆、舌头灰、尘土等。(2)浇水湿润:一般在抹灰前一天,用软管或胶皮管或喷壶顺墙自上而下浇水湿润,每天宜浇二次。(3)堵补预留孔洞、电箱槽、盒等:堵补工作作为一道工序由专人负责。在堵洞前将洞内杂物、灰尘等物清理

6、干净,浇水湿润,采用豆石干硬混凝土将洞槽塞严,并在洞口较深、长部位加钉钢丝网,用1:1:6水泥混合砂浆,把洞口、箱、槽、盒周边压抹平整、光滑。(4)本工程内墙抹灰层的平均总厚度规定为20mm,(抹灰面层厚度按墙体轴线进行检查计算)按基层表面平整垂直情况,吊垂直、套方、找规矩、抹灰饼。抹灰厚度分层一般不应大于7mm,当墙面凹度较大时应分层衬平。灰饼宜用1:3水泥砂浆抹成5cm见方形状。房间面积较大时应先在地上弹出十字中心线,然后按基层面平整度弹出墙角线。(5)墙面充筋:当灰饼砂浆达到七八成干时,即可用与抹灰层相同砂浆充筋,充筋根数应根据房间的宽度和高度确定,一般标筋宽度为5cm。两筋间距不大于1

7、.5m。当墙面高度小于3.5m时宜做立筋。大于3.5m时宜做横筋,做横向充筋时做灰饼的间距不宜大于2m。(6)抹底灰:底灰选用1:1:6水泥混合砂浆,一般情况下充筋完成2h左右可开始抹灰为宜,抹前应先抹一层薄灰,要求将基体抹严,抹时用力压实使砂浆挤入细小缝隙内,接着分层装档、抹与充筋平,用木杠刮找平整,用木抹子搓毛。(7)抹罩面灰:面灰选用1:1:4水泥混合砂浆,应在底灰六七成干时开始抹罩面灰(抹时如底灰过干应浇水湿润),罩面灰两遍成活,厚度约2mm,操作时最好两人同时配合进行,一人先刮一遍薄灰,另一人随即抹平。依先上后下的顺序进行,然后赶实压光,压时要掌握火候,既不要出现水纹,也不可压活,压

8、好后随即用毛刷蘸水将罩面灰污染处清理干净。施工时整面墙不宜甩破活,如遇有预留施工洞时,可甩下整面墙待抹为宜。(8)抹水泥踢脚(或墙裙):根据已抹好的灰饼充筋,底层抹1:3水泥砂浆,抹好后用大杠刮平,木抹搓毛,常温第二天用1:2.5水泥砂浆抹面层并压光,抹踢脚或墙裙厚度出墙面6mm。(9)养护:抹灰常温24h以后应进行喷水养护。6.质量标准及保证措施6.1质量标准内装饰装修工程抹灰质量允许偏差项次项 目允许偏差(mm)检 验 方 法1立面垂直度2用2m垂直检测尺检查2表面平整度2用2m靠尺和塞尺检查3阴阳角方正2用直角检测尺检测4墙裙、踢脚上口直线2拉5m线,不足5m拉通线,用钢直尺检查6.2质

9、量保证措施1、建立样板制:在大面积施工前先抹样板墙,检查样板墙的抹灰质量是否达到以上的标准,并结合样板墙对施工工人进行技术交底。2、必须对抹灰墙面进行全数检查,不符质量标准的必须进行修复。3、抹灰工程质量关健是:粘结牢固,无开裂、空鼓和脱落,施工过程应注意:严格各层抹灰厚度,防止一次抹灰过厚,造成干缩率增大,造成空鼓、开裂。抹灰基层表面应彻底清理干净,对于表面光滑的基体(如:构造柱、配筋带、抱框等)应进行毛化处理,配制界面处理剂胶浆,界面处理剂水泥砂=111-1.5。用刷子扫帚等工具甩刷于基层上,拉毛成粗糙面,待表面干燥后或24小时以后再抹灰。抹灰前应将基体充分浇水均匀润透,防止基体浇水不透造

10、成抹灰砂浆中的水分很快被基体吸收,造成质量问题。抹灰砂浆中使用的材料应充分水化,防止影响粘结力。4、抹灰工程技术关健要求:不同材质基体交接处表面抹灰,应采取防止开裂的加强措施,采用贴钢丝网加固,钢丝网与基体的搭接宽度不应小于100mm。7.成品保护措施1、抹灰前必须将门、窗口与墙间的缝隙按工艺要求将其嵌塞密实,对木制门口应采用铁皮、木板或木架进行保护,对塑钢或金属门、窗口应采用粘膜保护。2、抹灰完成后对墙面及门、窗加以清洁保护,门、窗口原有保护层如有损坏的应及时修补确保完整直至竣工验收。3、在施工过程中,搬运材料、机具以及使用小推车时,要特别小心,防止碰、撞、磕划墙面、门、窗口等。后期施工操作

11、人员严禁蹬踩门、窗口、窗台,以防损坏棱角。4、抹灰时墙上的预埋件、线槽、盒、通风篦子、预留孔洞应采取保护措施,防止施工时灰浆漏入或堵塞。5、拆除脚手架、跳板、高马登时要加倍小心,轻拿轻放,集中堆放整齐,以免撞坏门、窗口、墙面或棱角等。6、当抹灰层未充分凝结硬化前,防止快干、水冲、撞击、振动和挤压,以保证灰层不受损伤和有足够的强度。7、施工时不得在楼地面和休息平台上拌合灰浆,对休息平台、地面和楼梯踏步要采取保护措施,以免搬运材料或运输过程中造成损坏。8.安全环保措施1、室内抹灰采用高凳上铺脚手板,宽度不的少于两块(50cm)脚手板,间距不得大于2m,移动高凳时上面不得站人,作业人员最多不得超过2人。高度超过2m时,应由架子工搭设脚手架。2、室内施工使用手推车时,拐弯时不得猛拐。3、脚手板不得搭设在门窗、暖气片、洗脸池等承重的物器上。4、砂浆搅拌机应根据建筑机械使用安全技术规程检查各部件工作是否正常,确认运转合格后方能投入使用。5、施工现场的临时用电必须按照施工方案布置完成并根据施工现场临时用电安装技术规范检查合格后才可以投入使用。6、夜间或阴暗作业,应用36V以下安全电压照明。
