室内返潮处理施工方案.doc

上传人:p** 文档编号:996131 上传时间:2024-06-12 格式:DOC 页数:4 大小:22KB
下载 相关 举报
室内返潮处理施工方案.doc_第1页
第1页 / 共4页
室内返潮处理施工方案.doc_第2页
第2页 / 共4页
室内返潮处理施工方案.doc_第3页
第3页 / 共4页
室内返潮处理施工方案.doc_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《室内返潮处理施工方案.doc》由会员分享,可在线阅读,更多相关《室内返潮处理施工方案.doc(4页珍藏版)》请在第壹文秘上搜索。

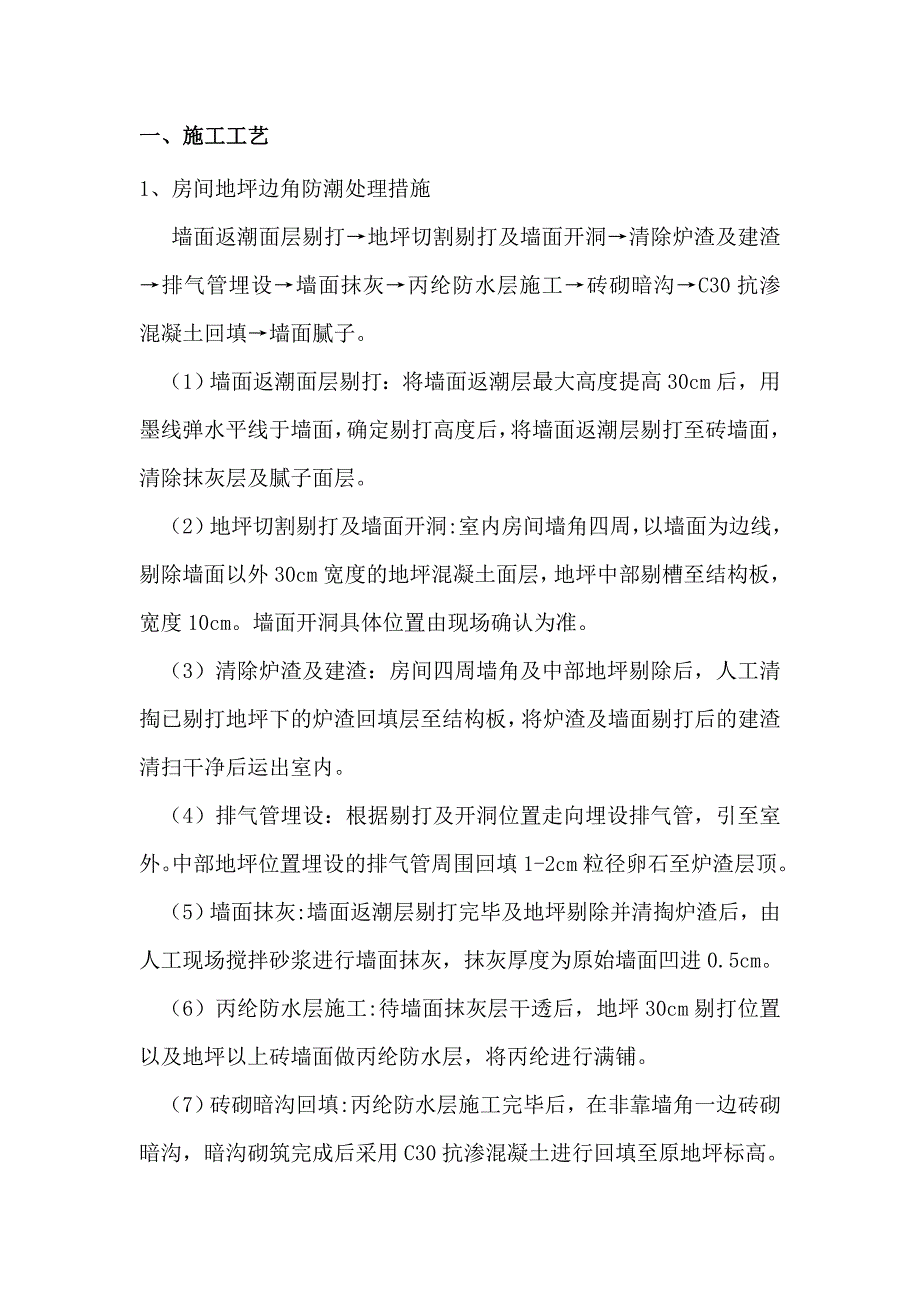

1、某某国际新城D区一标段(3-1-101户)室内一层返潮处理施工方案目录一、施工工艺3二、质量控制要点4三、安全文明注意事项5四、房间室内返潮处理示意图5一、施工工艺1、房间地坪边角防潮处理措施墙面返潮面层剔打地坪切割剔打及墙面开洞清除炉渣及建渣排气管埋设墙面抹灰丙纶防水层施工砖砌暗沟C30抗渗混凝土回填墙面腻子。(1)墙面返潮面层剔打:将墙面返潮层最大高度提高30cm后,用墨线弹水平线于墙面,确定剔打高度后,将墙面返潮层剔打至砖墙面,清除抹灰层及腻子面层。(2)地坪切割剔打及墙面开洞:室内房间墙角四周,以墙面为边线,剔除墙面以外30cm宽度的地坪混凝土面层,地坪中部剔槽至结构板,宽度10cm。

2、墙面开洞具体位置由现场确认为准。 (3)清除炉渣及建渣:房间四周墙角及中部地坪剔除后,人工清掏已剔打地坪下的炉渣回填层至结构板,将炉渣及墙面剔打后的建渣清扫干净后运出室内。(4)排气管埋设:根据剔打及开洞位置走向埋设排气管,引至室外。中部地坪位置埋设的排气管周围回填1-2cm粒径卵石至炉渣层顶。(5)墙面抹灰:墙面返潮层剔打完毕及地坪剔除并清掏炉渣后,由人工现场搅拌砂浆进行墙面抹灰,抹灰厚度为原始墙面凹进0.5cm。(6)丙纶防水层施工:待墙面抹灰层干透后,地坪30cm剔打位置以及地坪以上砖墙面做丙纶防水层,将丙纶进行满铺。 (7)砖砌暗沟回填:丙纶防水层施工完毕后,在非靠墙角一边砖砌暗沟,暗

3、沟砌筑完成后采用C30抗渗混凝土进行回填至原地坪标高。(8)墙面腻子:待混凝土浇筑完毕后一天开始墙面腻子施工,施工完成面平原始墙面。二、质量控制要点1、凿除墙面抹灰层及腻子面层时,应避免损坏墙面内部墙体,剔除完毕后应及时将建渣清扫成堆,并开启窗扇通风以利于墙面风干;2、墙面剔打以及地坪切割和剔打过程中,应注意做好墙面及地坪下管线的保护工作。3、墙体开洞穿管后外墙穿管位置做防水处理,从洞口向外延伸10cm范围内满刷JS防水涂料1.5厚,排气管穿出墙面部分与墙体交接部位亦满刷JS。三、安全文明注意事项1、进场施工人员必须佩带安全帽,系好帽带,不得穿拖鞋、赤膊上工地;全体人员施工进入现场后,应组织一次安全、消防教育,设立专职安全员,负责整个工程的日常安全工作。2、进场施工工人务必听从项目管理人员指挥,在室内操作过程中必须在管理人员允许逇情况下使用电动工具施工,操作过程中必须佩带绝缘手套,严禁私拉乱接电缆电线,严禁进行室内偷盗及成品破坏行为。3、施工现场禁止吸烟及明火,禁止在楼层内大小便。工作期间不得酗酒,任何人发现安全隐患和事故必须及时上报。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 修缮加固与改造

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
