宿舍水电安装施工方案.doc

上传人:p** 文档编号:996256 上传时间:2024-06-12 格式:DOC 页数:30 大小:126.42KB
下载 相关 举报
宿舍水电安装施工方案.doc_第1页
第1页 / 共30页
宿舍水电安装施工方案.doc_第2页
第2页 / 共30页
宿舍水电安装施工方案.doc_第3页
第3页 / 共30页
宿舍水电安装施工方案.doc_第4页
第4页 / 共30页
宿舍水电安装施工方案.doc_第5页
第5页 / 共30页
宿舍水电安装施工方案.doc_第6页
第6页 / 共30页
宿舍水电安装施工方案.doc_第7页
第7页 / 共30页
宿舍水电安装施工方案.doc_第8页
第8页 / 共30页
宿舍水电安装施工方案.doc_第9页
第9页 / 共30页
宿舍水电安装施工方案.doc_第10页
第10页 / 共30页
亲,该文档总共30页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《宿舍水电安装施工方案.doc》由会员分享,可在线阅读,更多相关《宿舍水电安装施工方案.doc(30页珍藏版)》请在第壹文秘上搜索。

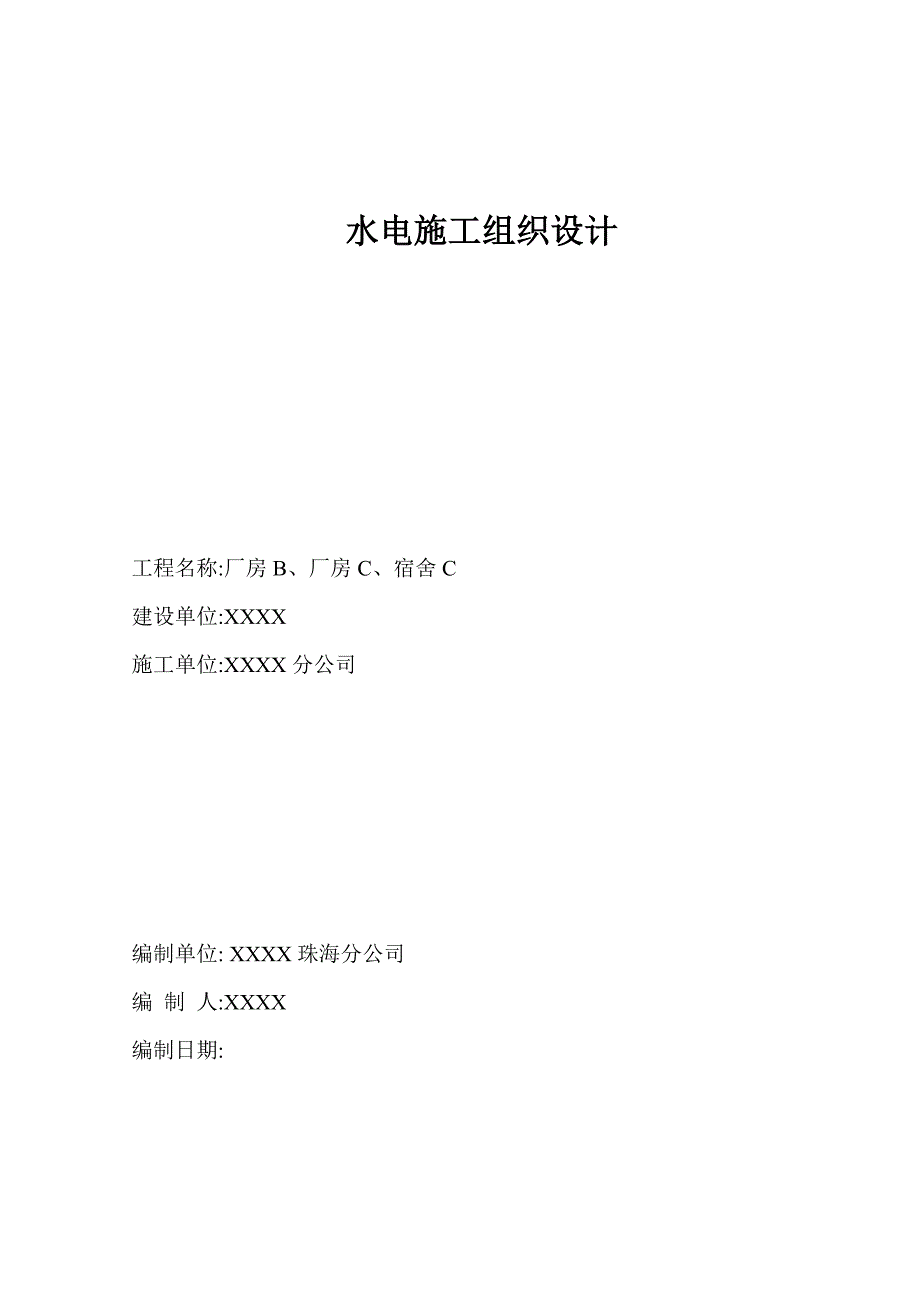

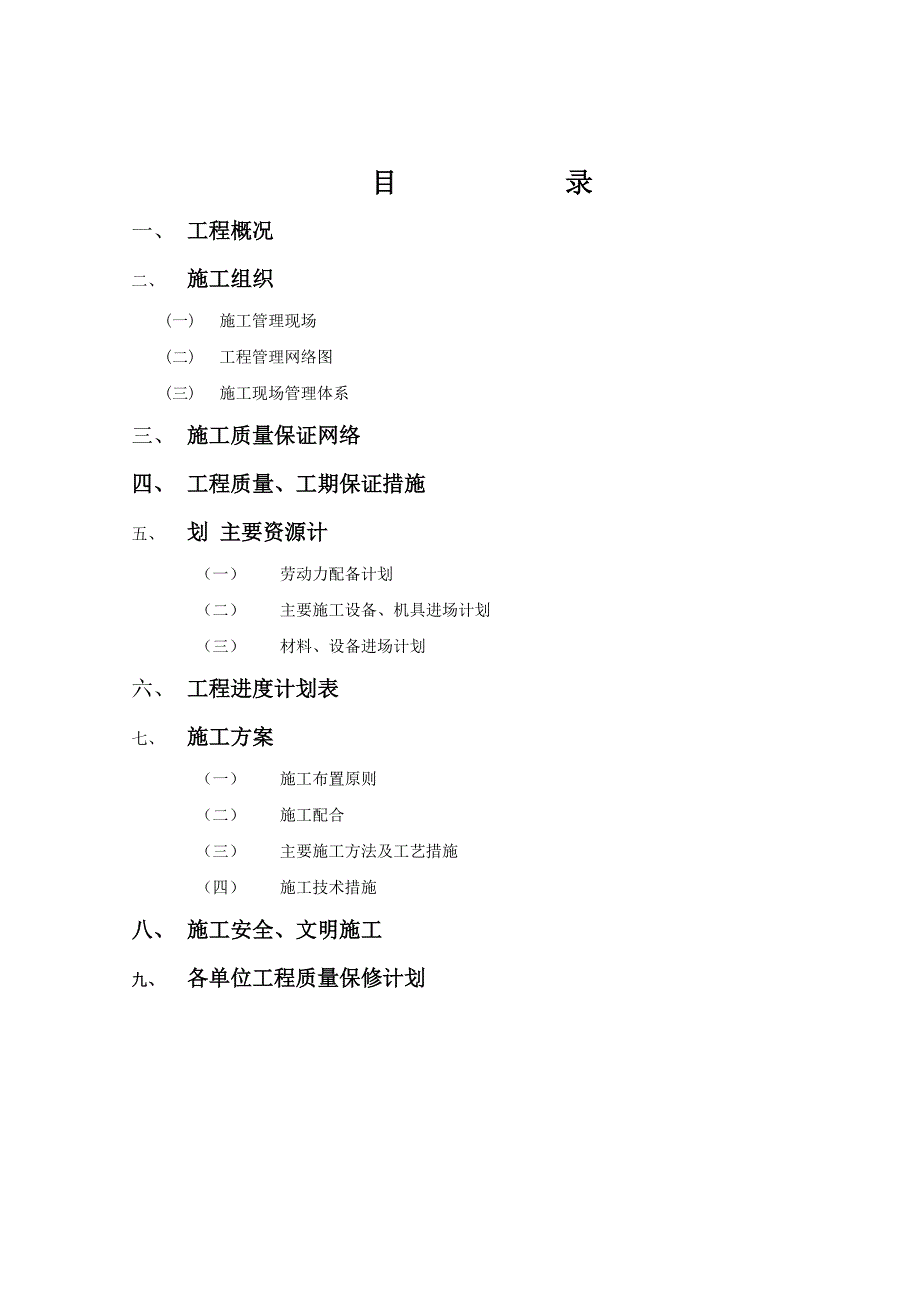

1、水电施工组织设计工程名称:厂房B、厂房C、宿舍C建设单位:XXXX施工单位:XXXX分公司编制单位: XXXX珠海分公司 编 制 人:XXXX 编制日期: 目 录一、 工程概况 二、 施工组织 (一) 施工管理现场 (二) 工程管理网络图 (三) 施工现场管理体系 三、 施工质量保证网络 四、 工程质量、工期保证措施 五、 划 主要资源计 (一) 劳动力配备计划 (二) 主要施工设备、机具进场计划 (三) 材料、设备进场计划 六、 工程进度计划表 七、 施工方案 (一) 施工布置原则 (二) 施工配合 (三) 主要施工方法及工艺措施 (四) 施工技术措施 八、 施工安全、文明施工 九、 各单位

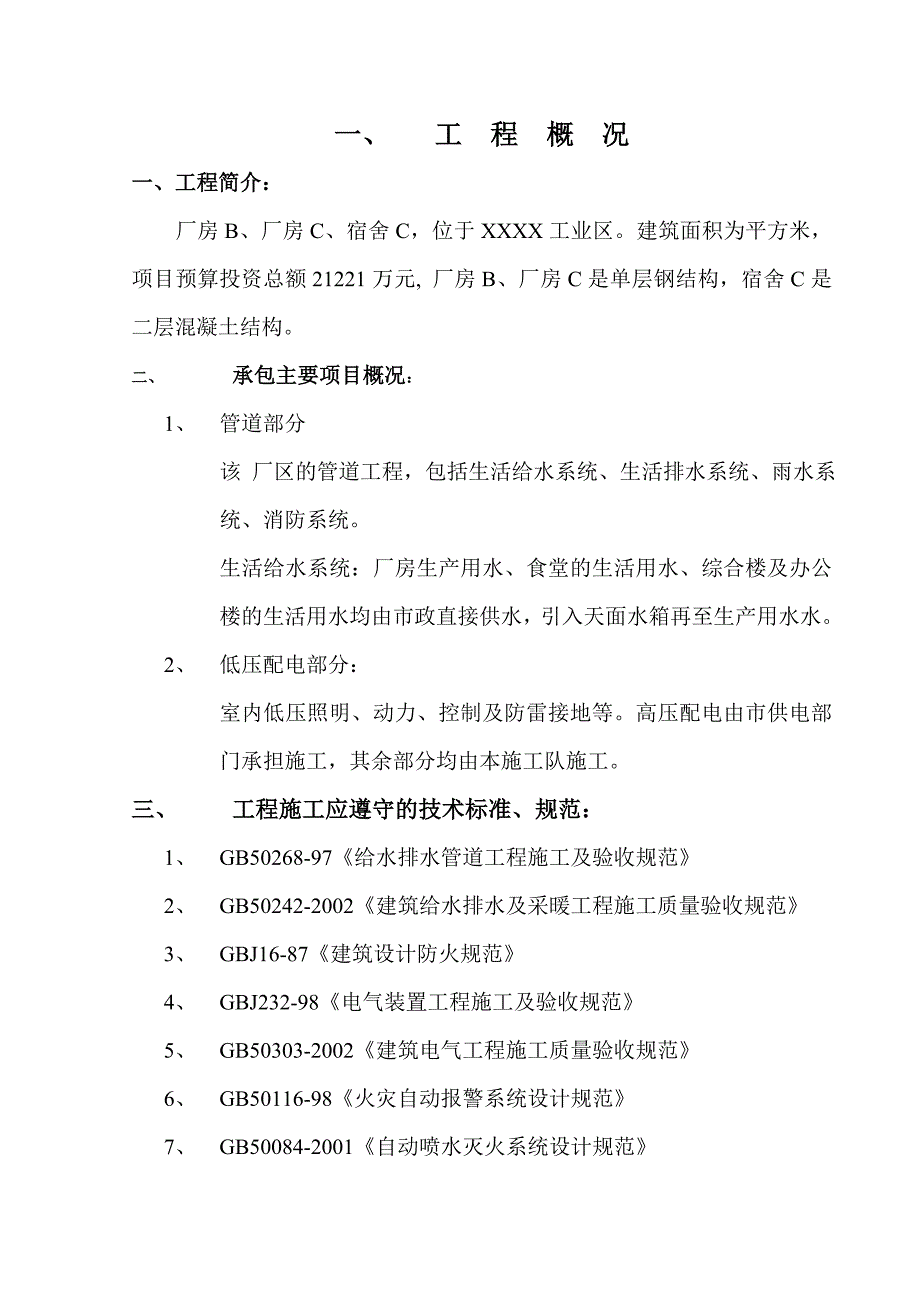

2、工程质量保修计划 一、 工 程 概 况一、工程简介:厂房B、厂房C、宿舍C,位于XXXX工业区。建筑面积为平方米,项目预算投资总额21221万元, 厂房B、厂房C是单层钢结构,宿舍C是二层混凝土结构。二、 承包主要项目概况:1、 管道部分该 厂区的管道工程,包括生活给水系统、生活排水系统、雨水系统、消防系统。生活给水系统:厂房生产用水、食堂的生活用水、综合楼及办公楼的生活用水均由市政直接供水,引入天面水箱再至生产用水水。2、 低压配电部分:室内低压照明、动力、控制及防雷接地等。高压配电由市供电部门承担施工,其余部分均由本施工队施工。三、 工程施工应遵守的技术标准、规范:1、 GB50268-9

3、7给水排水管道工程施工及验收规范2、 GB50242-2002建筑给水排水及采暖工程施工质量验收规范3、 GBJ16-87建筑设计防火规范4、 GBJ232-98电气装置工程施工及验收规范5、 GB50303-2002建筑电气工程施工质量验收规范6、 GB50116-98火灾自动报警系统设计规范7、 GB50084-2001自动喷水灭火系统设计规范8、 GBJ5007-94建筑防雷设计规范9、 GB50261-96自动喷水灭火系统施工及验收规范10、 GB50243-2002通风与空调工程施工质量验收规范11、 GBJ15-88建筑给水排水设计规范12、 GBJ50268-97给水排水管道工程

4、施工及验收规范二、 施 工 组 织 为了能加强工程生产过程中的科学管理,落实各项责任制度,确保工程施工按计划顺利进行,从而按期优质完成各项安装工程任务,所以优化组建项目经理部,使工期能够快速优质完成公司经理室下达的生产指标,完善项目部的组织与管理。三、施工质保体系网络图(一)、质保体系:为了确保安装质量,安全施工,使有关规程,规范,标准、条例和施工工艺得到严格执行,使材料、工艺、焊接、检验等主要系统程序的到严格控制,首先要从组织上得到保证,建立健全合理的质量保证体系,配备具有一定水平的工程技术管理人员,切实做到在保证安全生产的同时,对质量一丝不苟,从而起到控制和保证双重作用。根本本工程的具体要

5、求拟设立,总检、材料、质量、施工、安全等主要负责任,该保体系应对该工程施工质量全面负责,施工中若遇到具体问题应有具体负责人负责解决,重大问题有质保工程师决策。(三)质量管理运行程序程序:、开工前首先组织质保体系责任人,施工队长及班组骨干人员熟悉图底、施工方案、各专业施工人员认真学习国家的施工、验收规范,如:室内自动喷水灭火设施安装消防技术规范汇编(广东省公安消防总队)管道工程安装手册中国建筑工业出版社建筑安装工程施工技术操作规范第册现行建筑设备规范大全第册工程建设规范汇编第册(中国建筑工业出版社)电气规程、规范及标准大全建筑安装工程质量预控法安装工程质量通病防治手册建筑安装工程质量检验评定标准

6、(沈阳出版社)、设立质量检验控制点及停止的规范要求,做到层层有人把关,必要时应做图及列表。、根据本工程的具体情况可进行分段验收和中间验收,要按表式分别填写,如需有检验人员签字的,一定要按组签字,甲、乙、丙三方共同参加验收,按表式认真填写检验记录并有签证。、质保体系人员和三级检验人员(自检、互检、专检)要多深入现场不断发现问题并及时解决问题。、质保体系人员职责:()质保工程师:重大问题决策,对质量管理负总的责任,主持质量保证体系运转及现场质量检查,组织技术人员及技工进行技术交底,技术文件的学习和施工方案的审批。()工艺责任人:监督安装工艺执行情况,并及时反馈至质保办公室,如遇工艺与实际情况抵触应

7、提出修改意见报质保师批准后对工艺进行修改,工艺技术资料汇总。()总检责任人:负责施工工程质量的总体检查及验收,全部软件资料的审批。()质量责任人:负责本工程安装过程的质量检查。()安全责任人:现场安全情况监督以及事故的以后处理。()材料资料责任人:负责材料发放与管理和资料的收集。四、 工程质量、工期保证措施(一)保证工程质量的具体措施:1、实行目标管理,明确总目标优良工程,明确各分部工程的施工与验收目标均为优良,并分解成各分项,各层的质量目标,其优良率为以上,以确保总目标的顺利实现。2、实行各项管理,完善管理制度,对施工技师明确责任,实行奘罚以促进质量的提高。3、认真组织施工管理人员学习设计图

8、纸和标书文件的各项有关条款,领会设计意图,掌握标书文件,确定合理正确的方案,严格按图施工。4、坚持施工前预审制度和施工中的技术核定制度,平时做好各项技术资料的收集、整理和归档工作。 5、真落实技术管理岗位责任制和技术交底,每次施工前必须进行技术、工艺、质量交底,交代双方必须在书面交底资料上签字,新材料使用前必须进行试验,掌握其特点性能后才能大面积施工,采用新工艺前,必须对操作人员进行技术培训,考试合格后才能上岗。6、坚持三检制、样板制、挂牌制等行之有效的方法,在关键工程的关键部位由较有技术权威的老工人指导把关。施工过程中的自检表、交接表须及时填写,项目工程师定期抽查具体的执行情况。7、严格按施

9、工程序及工艺标准施工,不蛮干、不凑合,加强工程间、工序间交接与成品保护工作,确保一次成活,对不按照规范要求进行施工而造成返工损失的班组或个人实施一定的经济处罚,同样,每年度评选出认真执行规范的骨干进行表扬和奖励.8、特殊工程坚持考核持证上岗,另外,特殊工种除了参加公司的统一定期培训外,项目部根据施工阶段的必要性,由项目工程师负责对其加强培训。9、开展全面质量管理活动,从材料进度到最后竣工验收,将实行标准的程序管理,将每个环节落实到位。10、原材料进场必须有材质证明和检验报告,各种器材、成品、半成品必须有产品合格证,无证材料一律不准进厂,对进场材料按规定进行全检或抽检。11、凡是隐蔽工程都要经过

10、政府部门(如甲方委托质量检查监督站和甲方现场施工管理人员同样验收)。并在隐蔽验收单上签字,认可合格后,方可进行下一道工序。12、 用企业拥有的现代技术装备,技术力量,新技术、新工艺,以科技进步保证工程质量(二)工期保证措施:总结我公司成功施工的重点项目和大型工程的经验,保证工期的最重要措施之一在于各专业之间的配合和协调。我公司总包该项工程,更要充分发挥总包优势,唯有在避免交叉作业干挠、垂直运输、人员调配、后勤等诸多方面配合得滴水不漏,方有可能在4月内完成全部工程量。具体措施如下:1、 讯速会审施工图纸,熟悉技术资料,把施工图中存在的设计方面的问题,各专业配合方面的问题尤其是安装项目与土建等其他

11、项目可能存在的矛盾,在工程开工前及时提出来,并会同设计院、甲方及时解决,避免在实际施工过程中发生较大的变更,从而人为增加工程量,延长工期。2、 编制个单项施工方案,编制施工总体计划,并以周计划为重点,严格计划管理,逐日检查落实计划的完成情况,同时开工前做好充分的准备,即预防停电、停水期内,依靠自身的设备正常施工,保证施工计划不受意外或自然灾害而发生变化,所有工作面均具备条件时,每日组织人员加班作业,力争前紧后松。3、 明确甲乙供设备、材料范围、到货期。严把材料质量关,杜绝使用不合格材料引起的返工。4、 开工后即办理水、电、消防工程报装手续,并充分利用我公司与市政府部门良好的社会关系,提前一个月

12、进行工程的验收准备工作,工程量一旦完成后的第二天,即进行正式验收。5、 一旦双方签定合同后,立即组织人员进场,以土建为龙头。开展其它专业的工作安排,并与建筑装饰专业在各阶段核对总进度计划的可能性,及时进行调整。必要时,对未按计划完成的工作面,另增加人员限时完成,并且不能妨碍下一道工序的进行,确保总进度计划的顺利实施.6、 做好对工地生产班组的工程任务技术交底工作,交清施工图纸、技术资料、工艺流程、技术关键部位、施工顺序、进度要求、质量安全措施。在施工中实行科学管理。7、 根据工地生产的情况,统筹平衡调度施工力量,进一步明确重点工程和主攻方向,做好施工中的人力、物资、材料设备运输的综合平衡工作。

13、尤其是异地材料采购,必须采用汽车以争取时间。8、 及时办理各种交工验收资料和技术资料归档。9、 推行工地承包责任制,提高生产效率。10、 施工期间,由甲方组织每周一至二次的施工协调会,全面安排布置有关决策,一旦协调会决定的事,坚持执行。11、 为增加本项目如期竣工的可能性,可靠性,我公司将在此项目中投入足够的力量。即不仅按照劳动定额进行科学测算投入足够的劳动力,而且在本工程劳动定额范围外,投入所有预制,场外加工所需的劳动力。现场每个班组最少要分三个组,分别来承包各专业的安装任务,以达到万无一失。12、 注意搞好与协作单位的关系,顾全大局,服从甲方的决策,同心同德,以确保工程顺利竣工为共同目标,牢牢控制好每个细节,每个环节。五、 主 要 资 源 计 划(一)劳动力配备计划按照施工进度计划,安装与土建同步进行,计划工期为16个月,统分考虑到工

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
