宿迁市富康大道道路改造工程施工组织设计.doc

上传人:p** 文档编号:996259 上传时间:2024-06-12 格式:DOC 页数:50 大小:268.69KB
下载 相关 举报
宿迁市富康大道道路改造工程施工组织设计.doc_第1页
第1页 / 共50页
宿迁市富康大道道路改造工程施工组织设计.doc_第2页
第2页 / 共50页
宿迁市富康大道道路改造工程施工组织设计.doc_第3页
第3页 / 共50页
宿迁市富康大道道路改造工程施工组织设计.doc_第4页
第4页 / 共50页
宿迁市富康大道道路改造工程施工组织设计.doc_第5页
第5页 / 共50页
宿迁市富康大道道路改造工程施工组织设计.doc_第6页
第6页 / 共50页
宿迁市富康大道道路改造工程施工组织设计.doc_第7页
第7页 / 共50页
宿迁市富康大道道路改造工程施工组织设计.doc_第8页
第8页 / 共50页
宿迁市富康大道道路改造工程施工组织设计.doc_第9页
第9页 / 共50页
宿迁市富康大道道路改造工程施工组织设计.doc_第10页
第10页 / 共50页
亲,该文档总共50页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《宿迁市富康大道道路改造工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《宿迁市富康大道道路改造工程施工组织设计.doc(50页珍藏版)》请在第壹文秘上搜索。

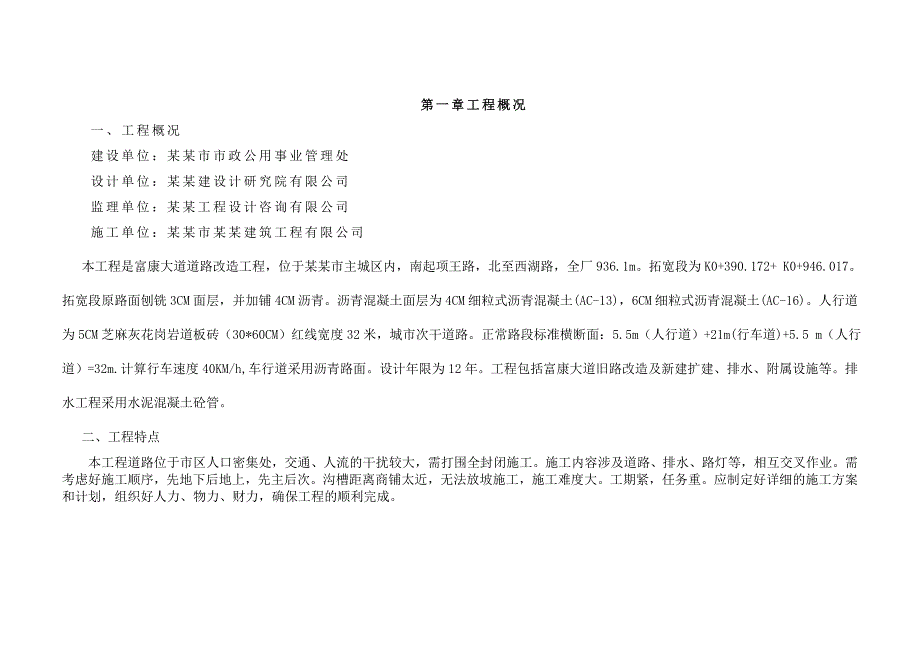

1、第一章工程概况一、工程概况建设单位:某某市市政公用事业管理处设计单位:某某建设计研究院有限公司监理单位:某某工程设计咨询有限公司施工单位:某某市某某建筑工程有限公司本工程是富康大道道路改造工程,位于某某市主城区内,南起项王路,北至西湖路,全厂936.1m。拓宽段为K0+390.172+ K0+946.017。拓宽段原路面刨铣3CM面层,并加铺4CM沥青。沥青混凝土面层为4CM细粒式沥青混凝土(AC-13),6CM细粒式沥青混凝土(AC-16)。人行道为5CM芝麻灰花岗岩道板砖(30*60CM)红线宽度32米,城市次干道路。正常路段标准横断面:5.5m(人行道)+21m(行车道)+5.5 m(人

2、行道)=32 m.计算行车速度40KM/h,车行道采用沥青路面。设计年限为12年。工程包括富康大道旧路改造及新建扩建、排水、附属设施等。排水工程采用水泥混凝土砼管。二、工程特点本工程道路位于市区人口密集处,交通、人流的干扰较大,需打围全封闭施工。施工内容涉及道路、排水、路灯等,相互交叉作业。需考虑好施工顺序,先地下后地上,先主后次。沟槽距离商铺太近,无法放坡施工,施工难度大。工期紧,任务重。应制定好详细的施工方案和计划,组织好人力、物力、财力,确保工程的顺利完成。三、主要工程量(计量时以实际产生的为准)工程项目主要工程路基拆除原沥青面层(18cm);拆除二灰碎石(18cm);拆除无骨料混凝土(

3、20cm);土方施工。路面沥青混凝土;沥青封层;20CM灰土(12);20CM水泥石灰土(5+6)5CM花岗岩道板砖;M10水泥砂浆; C20水泥混凝土;清除基层;刨铣面层;玻璃格栅;水泥稳定碎石; 侧平石;C20混凝土基础;透气格栅;防撞隔离墩等。管道钢筋混凝土承插管;雨水口;HDPE塑钢缠绕管;污水检查井等。第二章 施工前期准备工作一、机械、材料的进场准备及劳动力的组织1、合理编制材料、机械及劳动力进场计划,保证各个方面的需要。2、按照机械设备使用计划,对所有机械及设备(特别是沥青摊铺机械、沥青拌和设备、压路机等)进行检修及调试,使其保持在最佳待用状态。3、对工程中所用的各种计量设备送有关

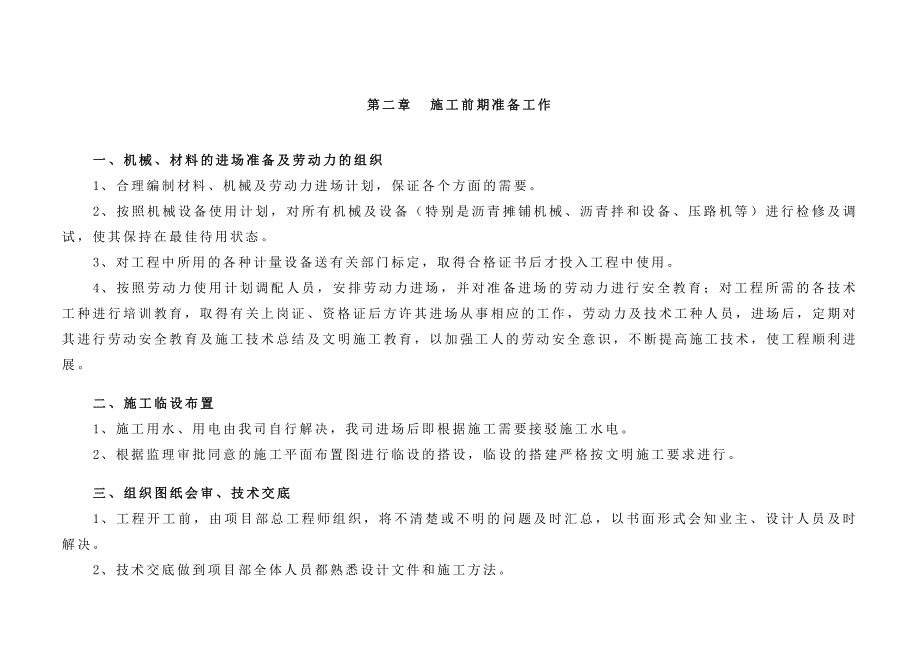

4、部门标定,取得合格证书后才投入工程中使用。4、按照劳动力使用计划调配人员,安排劳动力进场,并对准备进场的劳动力进行安全教育;对工程所需的各技术工种进行培训教育,取得有关上岗证、资格证后方许其进场从事相应的工作,劳动力及技术工种人员,进场后,定期对其进行劳动安全教育及施工技术总结及文明施工教育,以加强工人的劳动安全意识,不断提高施工技术,使工程顺利进展。二、施工临设布置1、施工用水、用电由我司自行解决,我司进场后即根据施工需要接驳施工水电。2、根据监理审批同意的施工平面布置图进行临设的搭设,临设的搭建严格按文明施工要求进行。三、组织图纸会审、技术交底1、工程开工前,由项目部总工程师组织,将不清楚

5、或不明的问题及时汇总,以书面形式会知业主、设计人员及时解决。2、技术交底做到项目部全体人员都熟悉设计文件和施工方法。四、施工测量1、各种测量仪器、工具均应按有关的质量管理规定,定期送有关部门进行检测,取得有关质检部门的合格证书后才能使用,使用过程中有关人员应经常对所有的仪器、工具进行自检、自校使之保持在良好的状态中。2、布设测量控制网:测量控制网的布设,根据甲方所提供的测量控制点及国家的有关测量规范和有关的设计施工要求进行,以测量控制网作为该工程的平面、高程控制和施工测量放样的首级控制及依据。3、施工放样测量:控制中线施测方法:在测量控制网点上采用一方位、一距离的极座标法或交会法等测量方法测定

6、其中线及有关点位的正确位置,再用偏角法或其它测量方法贯通全线进行检查,确定其正确无误,符合规范及设计施工要求后,报送监理部门复核签证。根据设计图纸和所提供的各种有关资料及要求,在测量控制网及中线的基础上进行测定。各种标高测量,由项目经理部负责,根据设计图纸及有关资料要求,在四等水准网的基础上进行测定。各种施工放样、标高测量,均应符合有关的规范及设计施工要求,进行三级检查管理,最后由甲方监理部门复核签证后才能进行下工序的施工。4、项目部在施工过程中应注意保护好各种有关的测量点,并经常进行检查,如发现测量网点及其它测量点有变动或下沉,应及时进行检测。5、项目部在施工准备过程完成中线恢复、高程的复测

7、,并绘出各施工段横断面图,交监理工程师进行实测复核。第三章、施工总平面布置本工程是富康大道道路改造工程,位于某某市主城区内,本工程沿线小区和商铺较多,交通道路比较繁忙,来往的车流量较大,施工临时设施的布置既要方便施工,又要不防碍交通及市民的生活。1、我司拟将临时设施设置在既不占用施工范围外的地方,又不影响交通及施工。2、施工临时设施包括:办公室、会议室、监理办公室、医疗室、材料及机修办公室、厨房、民工宿舍、机械设备停置场等。3、施工临设采用标准板房制作,临设范围用围蔽板进行围蔽,门口设值班室;民工统一在厨房开伙食,不得另开炉灶,以方便统一管理;生活污水处理后经由市政污水管排出,不污染环境。4、

8、在围蔽板上挂彩旗及标语,形成施工气氛;并在办公室门口等醒目处挂牌,标明工程名称、施工单位、负责人及投诉电话,接受广大市民的监督。施工总平面图布置第三章 施工部署和管理体系一、施工组织计划结合本工程的特点,拟定施工工期为 天,假定 年 月 日开工, 年 月日竣工清场.二、施工组织原则1、紧凑安排工期及各工序的搭接。2、在满足工期的前提下,经济合理地使用人力、物力。3、由于工程地处交通繁忙的富康路上,故在施工的过程中一定要保证富康路通车顺畅。同时保证文明施工以及环境要求。4、根据工程特点,采取合理的施工方法,以充分降低工程造价,节约施工工期。(二)施工组织安排某某市富康大道(项王路-西湖路)道路改

9、造工程进度计划表名 称工 期 天 数3691215182124273033363942454851545760施工准备原路面拆除沟槽土方管道基础管道安装检查井、阀门井雨水进水井管道试验沟槽回填石灰土水泥稳定碎石安砌侧平石沥青砼路面人行道基层人行道铺设竣工验收三、工期保证措施工程开工后,立即根据施工进度计划进行各项工作的落实,使工程一开始施工就有组织、有步骤地进行。一、从机构组织、人员配备,管理上保证:1、内部的责任体系:确定优秀的项目经理,配备高级技术人才组成精干的项目部,确保管理层与工作层责任人员名单,定岗、定人、授权,各负其责。2、按安全、质量、进度待要求确立奖罚标准。建立严密的奖惩制度,

10、严格考核,奖罚分明,并做到任何人都须毫无例外地遵守,充分调动职工的积极性,提高效率,加快进度。建立以项目为核心的责、权、利体系。二、从计划安排上保证:1、按照施工进度总计划的工期要求,精心制定分项施工计划和各项实施方案,重要工序做好施工组织专项设计,合理安排各分项工程的施工顺序,全面覆盖施工的全过程和所有方面。2、确保关键线路上的各工序按时完成,充分利用有利条件和时间,缩短作业流程,从各个环节上加快施工进度。3、计划按月按周进行细分,计划的执行和检查落实到人。预先解决后续工作中可能会出现的问题,为后续工作顺利进行创造有利条件。三、从材料管理和机械设备管理上保证:1、材料进行分层管理,明确材料管

11、理制度,使整个施工过程的材料周转顺利。2、编制详细的施工项目材料计划与材料供应计划,合理指导与组织施工项目材料的管理,确保材料的及时供应,在材料供应计划的执行过程中,定期或不定期地检查,坚决杜绝停工待料的现象发生。3、机械设备管理中,做到人机固定,实行机械使用、保养责任制,将机械设备的使用效益与个人经济利益联系起来,进而提高机械的生产效率,确保各工序按时完成。4、为实现施工部署,我司将投入先进的沥青砼拌和设备,施工需求。与此相适应,我司还投入1台的摊铺机、3台压路机进行路面摊铺,并组织不少于10辆运输车日夜施工,加班加点足可保证施工进度。组织好机械设备的流水施工,搞好机械设备的综合利用。四、从

12、技术上保证:1、 本标段项目总工程师全面负责该标段的施工技术管理,与各级技术人员建立技术管理小组,负责各专项技术问题的解决,施工方案的编制与监督执行。2、建立技术责任制,对各级技术人员建立明确的职责和范围,以达到各负其责,各司其职,充分调动各级技术人员的的积极性和创造性,及时解决施工中的技术问题,以方案指导施工,防止出现返工现象而影响工期。3、各技术管理小组及时总结施工中出现的问题与经验,把易于施工、保证质量、加快进度的各项措施加以推广,以更好地指导后续作业。五、从施工组织与管理上保证:1、在施工生产过程中,合理安排各工序的交接与搭接,确保每道工序的施工顺利进行。2、各工序施工前均进行详细的施

13、工技术交底,统一施工工艺,加强过程控制,由专职质检员负责施工全过程的工序质量检查、监督。确保各工序达到规定的质量目标,防止出现不合格工序返工而影响工期的现象。3、在施工时如果因客观原因而延误工期时,经监理工程师同意后,利用多加夜班,集中人力物力抢回关键线路工期。经监理工程师同意后,节假日不休息。六、从安全生产上保证:1、加强职工法规、安全制度的学习与教育,增强安全生产观念。制订各项具体的现场安全操作条文,如穿戴劳保用品及反光衣,防范交通安全事故待方面的具体条文,明确要求工人做到不伤害自己,不伤害别人,不被别人伤害。2、对于新工人进行岗位教育,对于特种操作人员,除接受一般性的安全教育外,还进行专门的安全操作技术教育训练。在施工生产过程中,进行经常性的安全教育。3、在施工生产中,对交通安全措施,安全生产落实情况进行经常性监督检查。并结合季节的特点,做好防

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
