《宿迁恒大华府工程冬期施工方案.doc》由会员分享,可在线阅读,更多相关《宿迁恒大华府工程冬期施工方案.doc(14页珍藏版)》请在第壹文秘上搜索。

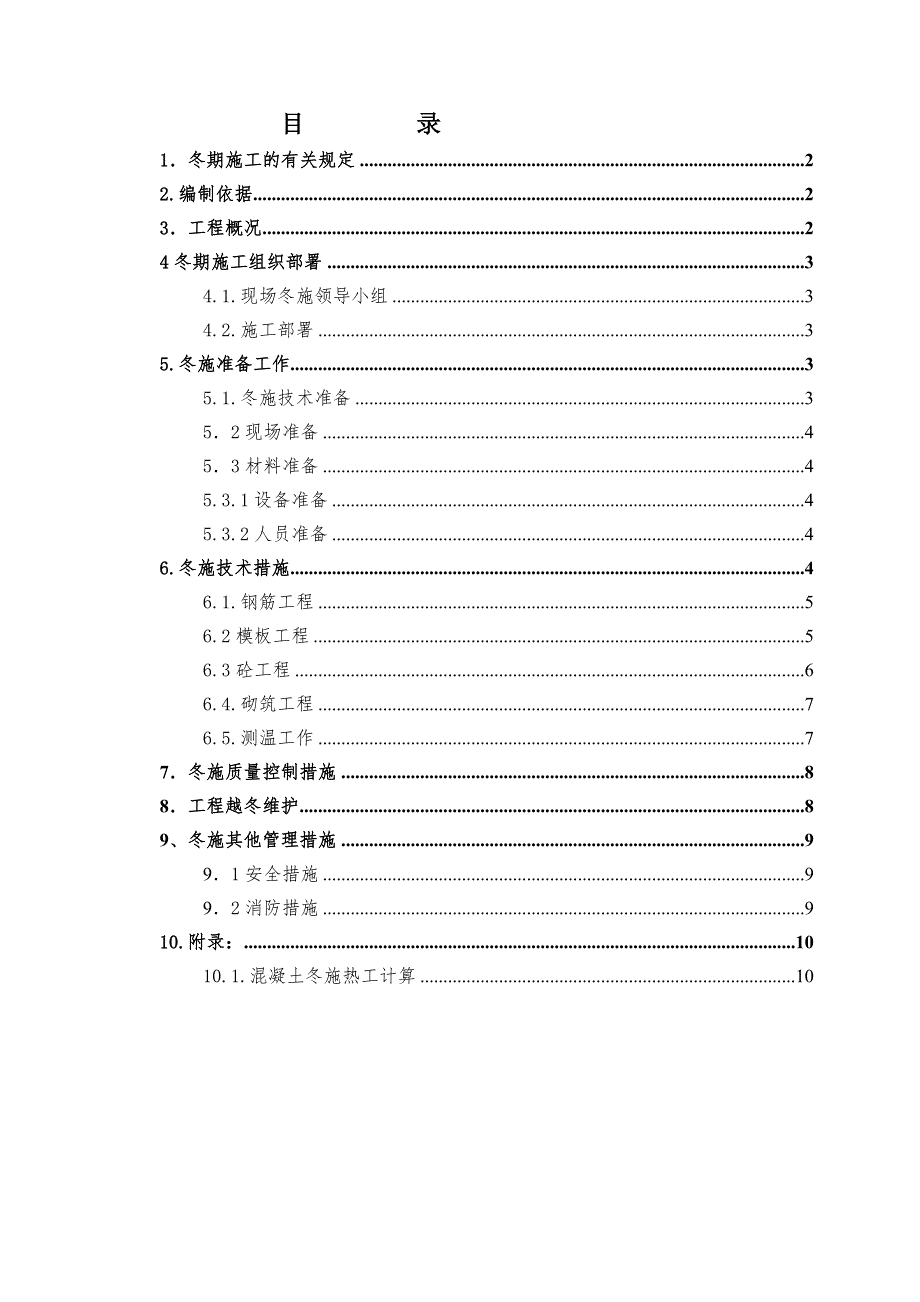

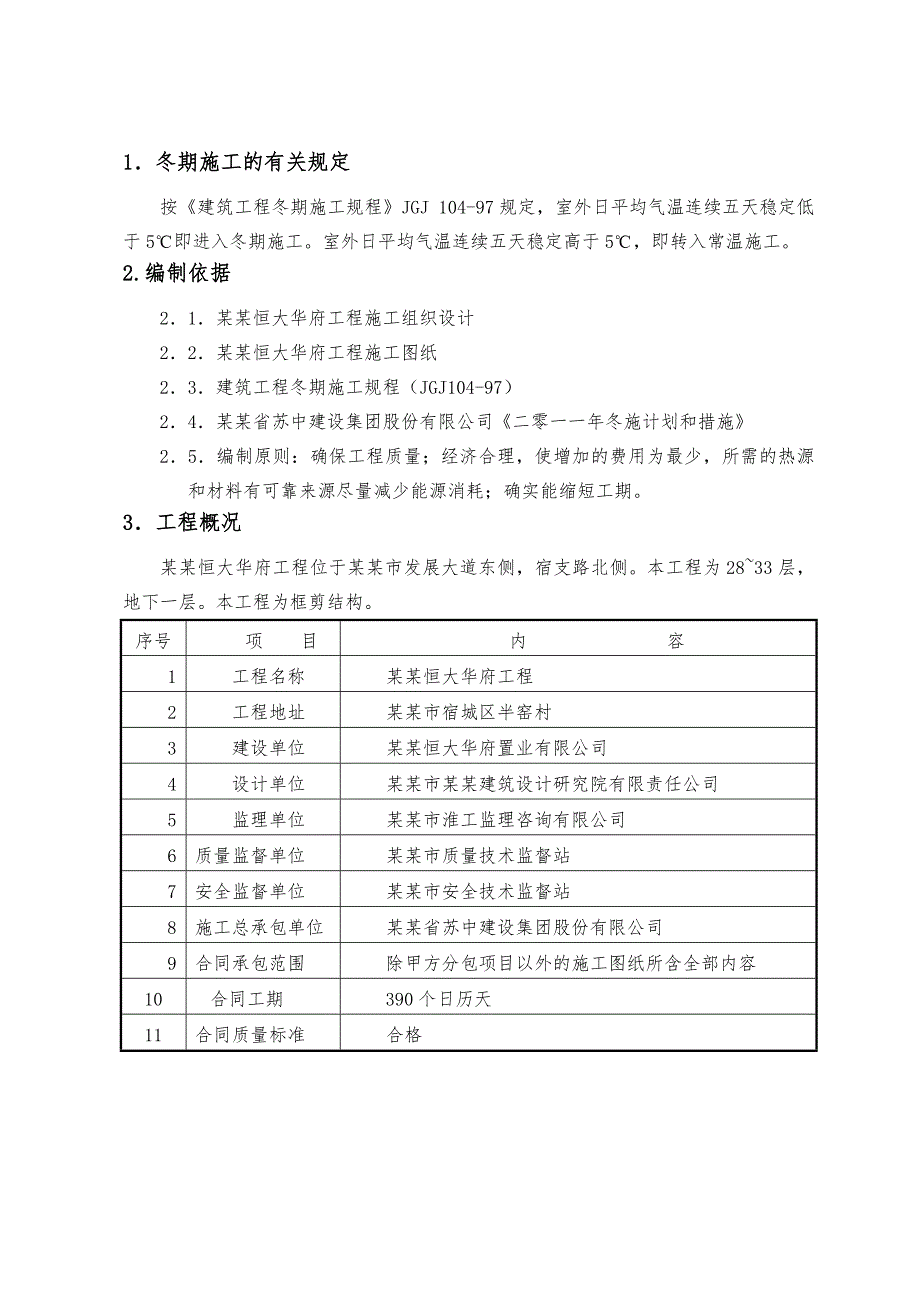

1、 目 录1冬期施工的有关规定22.编制依据23工程概况24冬期施工组织部署34.1.现场冬施领导小组34.2.施工部署35.冬施准备工作35.1.冬施技术准备352现场准备453材料准备45.3.1设备准备45.3.2人员准备46.冬施技术措施46.1.钢筋工程56.2模板工程56.3砼工程66.4.砌筑工程76.5.测温工作77冬施质量控制措施88工程越冬维护89、冬施其他管理措施991安全措施992消防措施910.附录:1010.1.混凝土冬施热工计算101冬期施工的有关规定按建筑工程冬期施工规程JGJ 104-97规定,室外日平均气温连续五天稳定低于5即进入冬期施工。室外日平均气温连续五
2、天稳定高于5,即转入常温施工。2.编制依据21某某恒大华府工程施工组织设计22某某恒大华府工程施工图纸23建筑工程冬期施工规程(JGJ104-97)24某某省苏中建设集团股份有限公司二零一一年冬施计划和措施25编制原则:确保工程质量;经济合理,使增加的费用为最少,所需的热源和材料有可靠来源尽量减少能源消耗;确实能缩短工期。 3工程概况某某恒大华府工程位于某某市发展大道东侧,宿支路北侧。本工程为2833层,地下一层。本工程为框剪结构。序号项 目内 容1工程名称某某恒大华府工程2工程地址某某市宿城区半窑村3建设单位某某恒大华府置业有限公司4设计单位某某市某某建筑设计研究院有限责任公司5监理单位某某

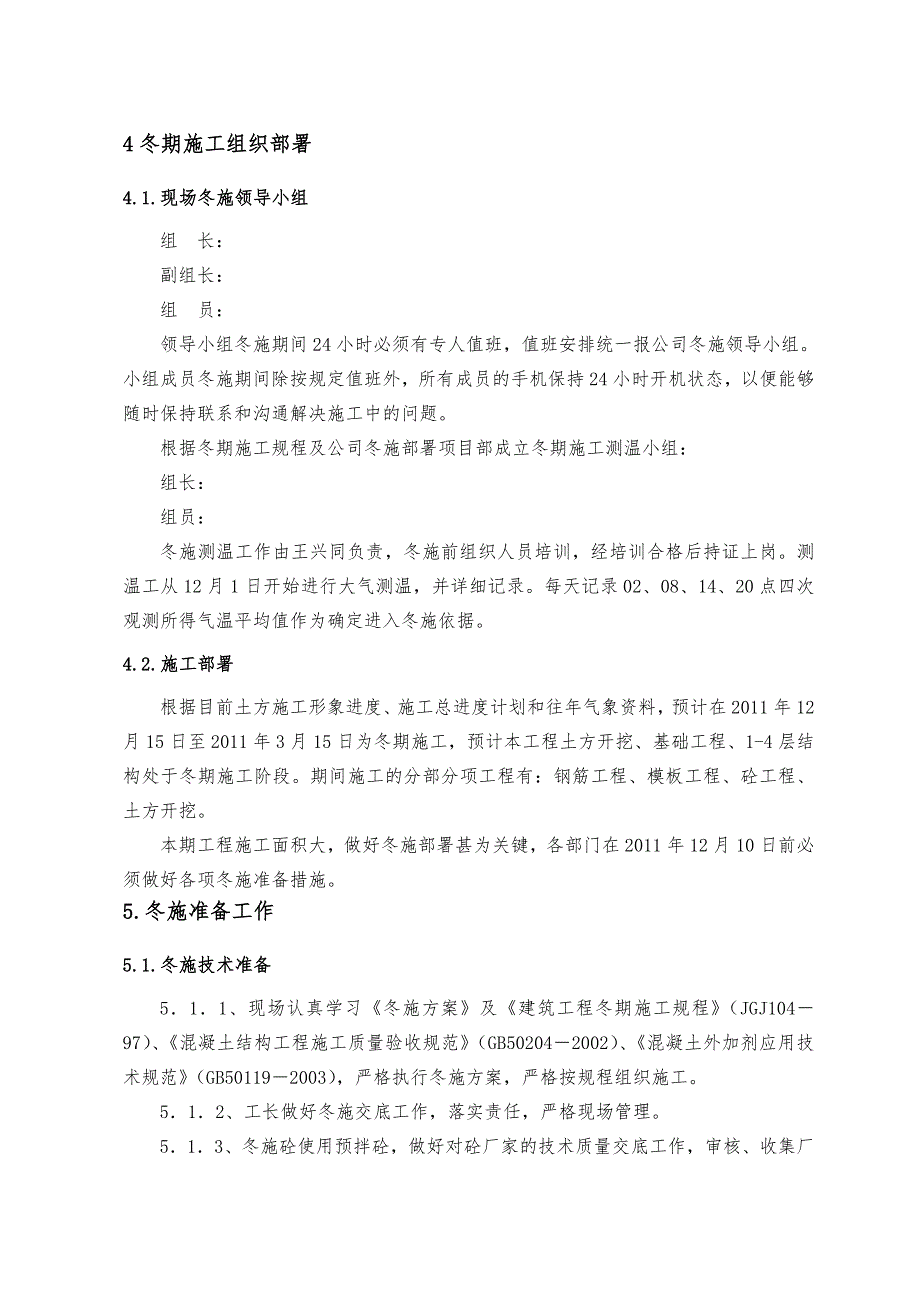

3、市淮工监理咨询有限公司6质量监督单位某某市质量技术监督站7安全监督单位某某市安全技术监督站8施工总承包单位某某省苏中建设集团股份有限公司9合同承包范围除甲方分包项目以外的施工图纸所含全部内容10合同工期390个日历天11合同质量标准合格4冬期施工组织部署4.1.现场冬施领导小组组 长:副组长:组 员:领导小组冬施期间24小时必须有专人值班,值班安排统一报公司冬施领导小组。小组成员冬施期间除按规定值班外,所有成员的手机保持24小时开机状态,以便能够随时保持联系和沟通解决施工中的问题。 根据冬期施工规程及公司冬施部署项目部成立冬期施工测温小组:组长:组员:冬施测温工作由王兴同负责,冬施前组织人员培
4、训,经培训合格后持证上岗。测温工从12月1日开始进行大气测温,并详细记录。每天记录02、08、14、20点四次观测所得气温平均值作为确定进入冬施依据。4.2.施工部署根据目前土方施工形象进度、施工总进度计划和往年气象资料,预计在2011年12月15日至2011年3月15日为冬期施工,预计本工程土方开挖、基础工程、1-4层结构处于冬期施工阶段。期间施工的分部分项工程有:钢筋工程、模板工程、砼工程、土方开挖。本期工程施工面积大,做好冬施部署甚为关键,各部门在2011年12月10日前必须做好各项冬施准备措施。5.冬施准备工作5.1.冬施技术准备511、现场认真学习冬施方案及建筑工程冬期施工规程(JG
5、J10497)、混凝土结构工程施工质量验收规范(GB502042002)、混凝土外加剂应用技术规范(GB501192003),严格执行冬施方案,严格按规程组织施工。512、工长做好冬施交底工作,落实责任,严格现场管理。513、冬施砼使用预拌砼,做好对砼厂家的技术质量交底工作,审核、收集厂家提供的相关资料,并负责与砼厂家签署冬施砼供应技术合同。52现场准备521、现场应规划出保温材料及其他冬期施工材料的堆放场地,;以保证冬季施工中的材料堆放有序。522、对现场内的机械设备应提前进行检查,以满足冬季施工要求。53材料准备冬施期间需用的地毯被、彩条布等防风保温材料需用计划12月5日前上报项目部材料组
6、。并组织保温材料进场,以防早期寒流侵袭,避免冻害。主要材料需用量见下表。材料由工长根据现场应用情况及时调整。材 料 名 称材 料 用 量备 注地毯被2800m2 顶板墙体砼保温及门窗洞口封闭火 炉20个墙、梁、板砼的升温(每区10个)塑料薄膜(地膜)10000 m2顶板砼浇筑完成后覆盖用彩 条 布1000 m2作业层封堵挡风温度计10根混凝土入模温度、测温、作业面大气温度值测定灭火器10个加热养护防火(每区5个)U型温度计2支现场大气温度最高、最低值测定进场地毯被必须进行防火试验的抽查、验证工作。测温用普通温度计、手电、表格要在11月1日前准备好。5.3.1设备准备现场砼输送泵管采用包裹地毯被
7、保温,施工上水、消防水管等保温工作应于12月10日前完成。现场办公室及包工队宿舍采用空调取暖,严冬期间,结构工程采用火炉(烧焦炭)加温,火炉上口加盖厚钢盖,底部采用红机砖砌筑150mm高砖台,火炉不得与混凝土楼面直接接触,另外,火炉上方1m高度在支撑立杆上绑横杆搭盖3mm厚钢板瓦,防止顶板混凝土局部受热及火灾隐患,施工作业层四周设置彩条布挡风。混凝土地泵位置必须做好封闭。现场标养室要求:墙面使用聚苯板做保温,顶棚可使用两层稻草被或聚苯板做保温,室内温度202,湿度95以上。5.3.2人员准备测温工从12月1日开始进行大气测温,并详细记录。每天记录02、08、14、20点四次观测所得气温平均值作
8、为确定进入冬施依据6.冬施技术措施6.1.钢筋工程1、本工程中使用的钢筋均选用符合国家标准的I、级钢筋。2、钢筋在运输、加工、绑扎过程中注意防止撞击、刻痕等缺陷,钢筋绑扎前应除去锈蚀,扫净积雪,顶板绑扎时应将模板上的积雪、冰棱清除干净,避免造成滑倒伤人。3、钢筋焊接后的接头,严禁立即碰到冰雪;电渣压力焊时应适当增加焊接电流、通电时间及接头保温时间,接头药盒的拆除时间延长3min,接头的渣壳延长5min后方可打渣;搭接焊采用铁皮遮盖。 4、预热时的接触压力适当提高,预热间歇时间适当增长。5、负温电弧焊时,必须防止产生过热、烧伤、咬肉和裂纹等缺陷,在构造上应防止在接头处产生偏心受力状态。6、为防止
9、接头热影响区的温度梯度突然增大,进行搭接电弧焊时,第一层焊缝,先从中间向上方运弧,再从下端向中间运弧,以使接头端部的钢筋达到一定的预热效果。在以后各层焊缝的焊接时,采取分层控温施焊。层间温度控制在150350度之间,以起到缓冷的作用。7、级钢筋电弧焊接头采用多层控温施焊工艺,与常温相比宜增加焊接电流,减低焊接速度,焊缝应及时清理,表面应光滑,焊缝余高应平缓过渡。8、搭设焊棚,用石棉瓦挡风。9、未注明的钢筋方法按钢筋工程施工方案施工。6.2模板工程梁、板、柱采用多层板木模板。因采用墙柱、顶板砼一起浇筑砼的施工方法,故在剪力墙与外界接触的外侧挂草帘子保温,内部房间严冬期间采用火炉加热升温。支模前,
10、将模板上的冰冻、雪团清除掉,墙体模板组装成型后,在未浇筑混凝土前模板上口采用盖地毯被遮盖的方法防止雪花飘入模板内;顶板模板未浇筑混凝土时遮盖一层塑料布防止板面积雪,局部积雪处在混凝土施工前要及时清扫干净。在墙、顶混凝土施工前在施工缝处及门窗洞口采用采条布封挡,防止由此向内灌风,保证室内温度。模板拆除:墙体模板在砼强度达到抗冻临界强度4Mpa并冷却到5后方可拆除;拆除时以砼同条件养护试块的抗压强度为依据,如拆模时砼温度与环境温度差大于20时,拆模后的砼表面应及时覆盖,使其缓慢冷却。顶板混凝土撤除保温层:顶板混凝土在强度达到抗冻临界强度4Mpa并冷却到5后、混凝土温度与环境温度不大于20时,方可撤
11、除顶板保温层。未注明的模板施工方法按模板工程专项施工方案施工6.3砼工程冬施期间采用综合蓄热法。混凝土为预拌混凝土,采用混凝土地泵进行浇筑,要求搅拌站的第一车砂浆出罐温度不低于20,以对泵管进行预热。另外,要求预拌砼厂家做好混凝土罐车的保温工作,砼到场后的出罐温度不低于15(热工计算见附录),确保砼入模温度不低于10。P.O.砼要求采用P.O.42.5水泥,普通混凝土水灰比不大于0.6,砂率4045%,坍落度16020mm,缓凝时间控制在45小时。砼供应厂家应提供碱含量及氯离子含量计算书及外加剂环保检测报告。砼碱含量不得大于3kg/m3,氯离子含量地上部分不得大于1.0。(基础砼可采用低水化热
12、PS42.5水泥,石子采用531.5mm的连续级配的碎石,砂采用中砂。砂、石料的杂质含量:石子含泥量1,砂含泥量3。施工技术要点参见混凝土专项施工方案)预拌混凝土拟加入的防冻剂,应提前10天将相应的资料报甲方技术工程部审批,获得批准后,才允许使用,对含有硝铵、尿素等产生刺激性气味的防冻剂严禁使用。混凝土外加剂中含气量不得超过4。混凝土外加剂中不得含氨及环境标准中禁止使用的材料,环境标准中限制使用的材料,必须按环境标准要求限制使用。砼在浇注前,清除钢筋及模板上的冰雪及污垢,遇雨雪天气时,应对已绑好钢筋的模板进行覆盖。模板清理采用气泵吹干净,下层用炉生火加热,严禁用水清理。 顶板砼施工时,要对围护
13、结构封闭严密,门窗口、楼梯口及施工缝用彩条布封闭。严冬期间,砼浇注前1小时,房间内开始加热提升温度。顶板砼在浇注完毕后铺一层塑料薄膜和地毯被进行保水保温,边角处加铺一层地毯被。铺设时注意随搓面随后退随铺设,避免破坏已搓好面的砼。柱拆模后包一层塑料薄膜和地毯被进行保水保温。墙体砼在拆模后采用地毯被进行保温。基础砼浇注后及时覆盖一层塑料布及二层地毯被进行保水保温,同时进行测温工作,严格控制砼内外温差。在负温条件下及当日平均气温低于5时严禁浇水养护,采用涂刷养护剂方法养护,作到拆模后及时涂刷,使混凝土保持水份。砼试块的留置,除按常温施工留置标养试块、结构实体检验用同条件养护600.d试件外,还应增加
14、不少于两组与结构同条件养护的试块,其中一组用于检验混凝土受冻临界强度达到4Mpa;另一组同条件养护28d再转标养28d的混凝土强度。砼工程是本工程冬期施工的重点,本工程全部采用商品砼,所用砼的原材料的质量、配合比设计、搅拌时的上料计量和控制、出机温度和运输过程的保温以及保证砼的入模温度等问题均需要与商品砼搅拌站提前提出要求,签订协议。必要时派人到搅拌站进行监督。未注明的砼施工方法按砼工程专项施工方案施工6.4.砌筑工程砌筑工程应采用蓄热法:即将砂浆中的原材料水和砂等加热,使砂浆上墙时具有一定的温度,推迟冻结时间,施工完毕后及时用保温材料覆盖其表面,使砌体中的砂浆在硬化的过程中保持一定的正温度,使之达到一定的强度,砂浆应在不低于5的保温棚内搅拌,减少热量损失。严冬时可掺入适当的防冻剂,使砂浆中的水泥能在负温度下不断进行水化反应,增长强度。砌筑工程冬施与常温相比有以下特点:冬期施工用的砂浆温度不应低于5,砖与砂浆的温度差最好控制在20以内,最大不超过30。冬期施工砖浇水有困难,可增加砂浆的稠度来解决砖含水率不足而影响砌筑质量等不利因素。砌筑高度每日不超过1.2米。砂浆配制计量要准确,外加剂的计量误差控制在2%以内。6.5.测温工作冬施期间测温项目与次数按下表规定执行。测温项目测温次数大气温度每昼夜4次(2:00、8:
