寸草塔矿热风炉房工程施工组织设计.doc

上传人:p** 文档编号:996289 上传时间:2024-06-12 格式:DOC 页数:27 大小:216.50KB
下载 相关 举报
寸草塔矿热风炉房工程施工组织设计.doc_第1页
第1页 / 共27页
寸草塔矿热风炉房工程施工组织设计.doc_第2页
第2页 / 共27页
寸草塔矿热风炉房工程施工组织设计.doc_第3页
第3页 / 共27页
寸草塔矿热风炉房工程施工组织设计.doc_第4页
第4页 / 共27页
寸草塔矿热风炉房工程施工组织设计.doc_第5页
第5页 / 共27页
寸草塔矿热风炉房工程施工组织设计.doc_第6页
第6页 / 共27页
寸草塔矿热风炉房工程施工组织设计.doc_第7页
第7页 / 共27页
寸草塔矿热风炉房工程施工组织设计.doc_第8页
第8页 / 共27页
寸草塔矿热风炉房工程施工组织设计.doc_第9页
第9页 / 共27页
寸草塔矿热风炉房工程施工组织设计.doc_第10页
第10页 / 共27页
亲,该文档总共27页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《寸草塔矿热风炉房工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《寸草塔矿热风炉房工程施工组织设计.doc(27页珍藏版)》请在第壹文秘上搜索。

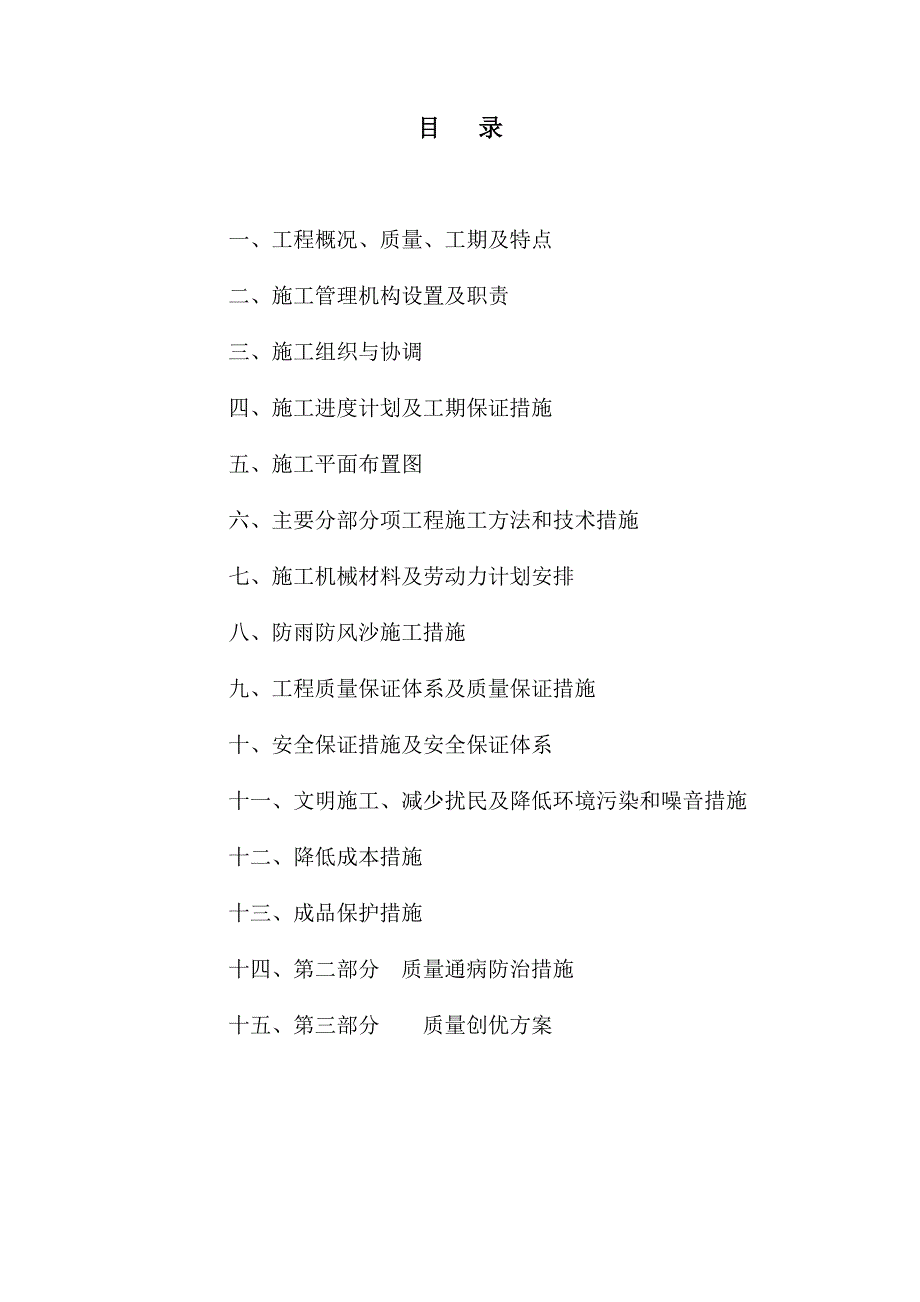

1、寸草塔矿热风炉房工程施工组织设计编制:审核:批准:建筑工程股份有限公司年八月十日目 录一、工程概况、质量、工期及特点二、施工管理机构设置及职责三、施工组织与协调四、施工进度计划及工期保证措施五、施工平面布置图六、主要分部分项工程施工方法和技术措施七、施工机械材料及劳动力计划安排八、防雨防风沙施工措施九、工程质量保证体系及质量保证措施十、安全保证措施及安全保证体系十一、文明施工、减少扰民及降低环境污染和噪音措施十二、降低成本措施十三、成品保护措施十四、第二部分 质量通病防治措施十五、第三部分 质量创优方案寸草塔矿热风炉房工程施工组织设计一、工程概况、质量、工期及特点:(一)工程概况本工程为中国神

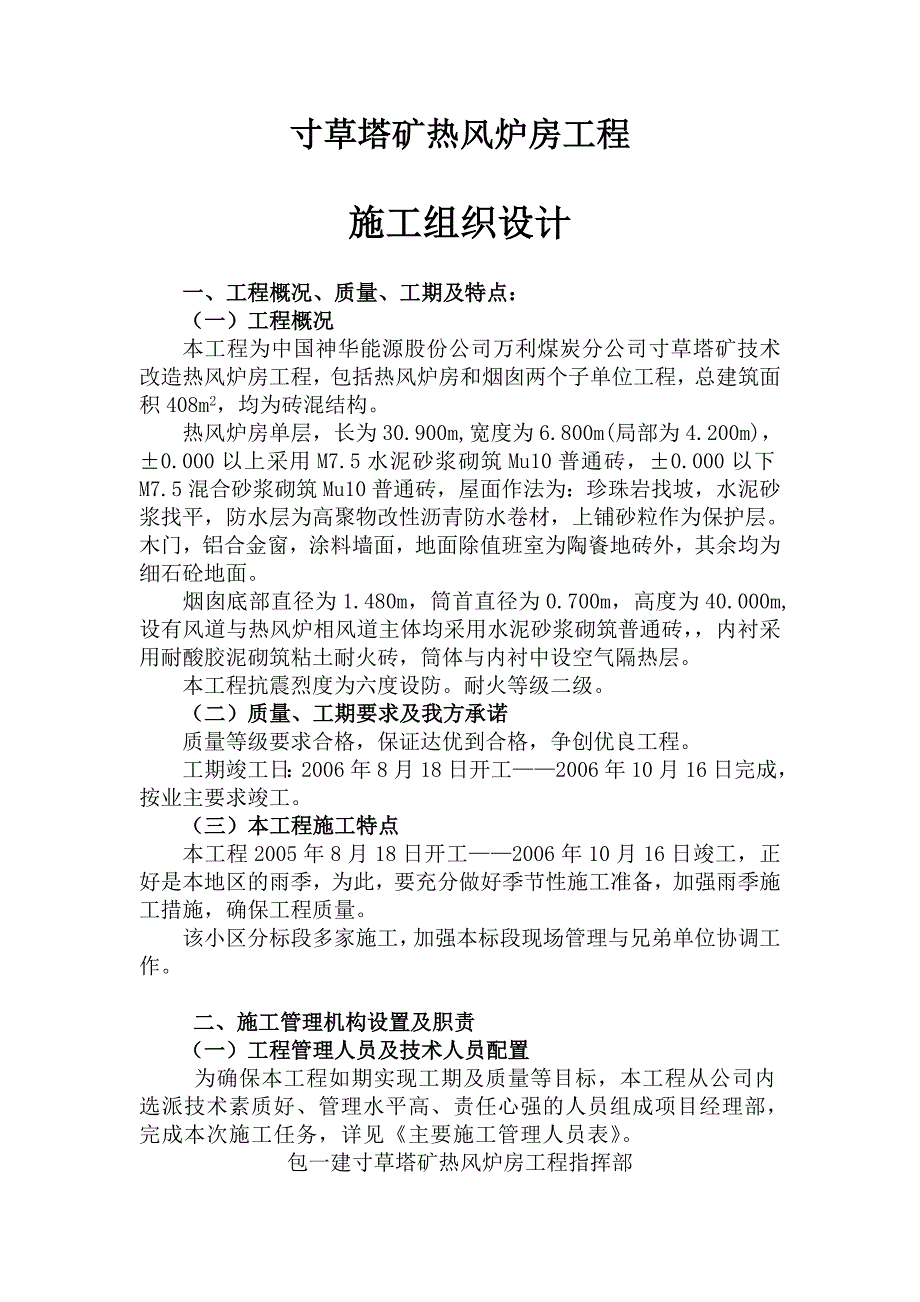

2、华能源股份公司万利煤炭分公司寸草塔矿技术改造热风炉房工程,包括热风炉房和烟囱两个子单位工程,总建筑面积408m2,均为砖混结构。热风炉房单层,长为30.900m,宽度为6.800m(局部为4.200m),0.000以上采用M7.5水泥砂浆砌筑Mu10普通砖,0.000以下M7.5混合砂浆砌筑Mu10普通砖,屋面作法为:珍珠岩找坡,水泥砂浆找平,防水层为高聚物改性沥青防水卷材,上铺砂粒作为保护层。木门,铝合金窗,涂料墙面,地面除值班室为陶餈地砖外,其余均为细石砼地面。 烟囱底部直径为1.480m,筒首直径为0.700m,高度为40.000m,设有风道与热风炉相风道主体均采用水泥砂浆砌筑普通砖,内

3、衬采用耐酸胶泥砌筑粘土耐火砖,筒体与内衬中设空气隔热层。本工程抗震烈度为六度设防。耐火等级二级。(二)质量、工期要求及我方承诺质量等级要求合格,保证达优到合格,争创优良工程。工期竣工日:2006年8月18日开工2006年10月16日完成,按业主要求竣工。(三)本工程施工特点本工程2005年8月18日开工2006年10月16日竣工,正好是本地区的雨季,为此,要充分做好季节性施工准备,加强雨季施工措施,确保工程质量。该小区分标段多家施工,加强本标段现场管理与兄弟单位协调工作。二、施工管理机构设置及胑责(一)工程管理人员及技术人员配置为确保本工程如期实现工期及质量等目标,本工程从公司内选派技术素质好

4、、管理水平高、责任心强的人员组成项目经理部,完成本次施工任务,详见主要施工管理人员表。包一建寸草塔矿热风炉房工程指挥部姓 名职 务项目经理等级职 称刘树根总指挥 副总经理一级高级工程师刘建成副总指挥 技术负责人一级高级工程师赵庆元公司经理二级工程师刘建成公司副经理二级助理工程师(二)项目部各职能部门主要职责1、工程技术组参与图纸会审,处理设计变更,了解地质资料和设计意图,贯彻执行施工规范,质量验证标准和操作规程,向班组进行技术质量安全交底,测量放线,下达配合比,做好各种原材料复检,取样送检,试块报告,技术签证及各项技术资料收集、整理、保管归档工作。2、质量检查组负责组织落实工程质量分部、分项的

5、检验评定,并做好质量检查记录,对进场材料进行质量验证,制定、分部、分项工程是否符合验评标准,坚持每日质量跟踪检查,参与隐蔽工程验收,确保质量检验规程,保证检验方法正确,记录检验数据真实可靠,配合、监督收料员做好现场材料标部优工作。定期组织召开质量专题会,提出质量通病问题的纠正和预防措施,作好质量统计工作。3、安全监督组严格执行国家有关安全标准、法规及公司安全生产的各项规定,对施工现场的安全、保卫、作业环境等方面的管理提出要求,保证施工现场的安全文明施工。组织对施工现场进场安全教育,做好安全交底作,监督班组的班前安全教育、监督特种作业人员持证上岗,坚持每日安全检查,对安全隐患要做到及时发现、整改

6、。4、材料设备组负责本工程进场设备、材料、工具的采购、租赁、保管工作,对进场材料按标准取样、送检,并持有有效的材质单、出厂合格证,进场物质的规格、型号、数量要准确,保质、保量,同时做好材料台帐,并及时办理物质的实物验证、手续验证、领料单、出库单相关手续,现场材料要按施工平面图指定位置,按不同性能、名称、型号,分别堆放、挂牌标识。5、经营计划组制定项目年、季、日生产经营计划,精心组织编制项目管理施工进度、工序控制、材料设备、安全、质量、劳动动态及各项专业计划,并及时根据实际情况调整落实原施工进度计划并按计划逐日落实形象进度是否完成并做好统计上报工作。6、综合办公组负责项目施工现场、文明施工、后勤

7、保障、政治思想、宣传教育、保卫、文件保管及办公室日常工作。三施工组织与协调(一)施工顺序安排为确保按期完成任务,确定施工顺序基本如下:土方工程 基础主体(砖砼) 屋面 门窗安装 脚手架装修工程(地面) 散水 清理 验收(详见施工方法)。 (二)与监理工程师的协调(1)施工前及时向监理工程师提供施工方案,施工中严格按照监理工程师批准的施工方案及现行施工规范施工,并服从监理工程师在任何时候任何情况下的质量检查。(2)所有进入现场的原材料、半成品质量必须符合国家标准,并持产品质量合格证及质量检验报告报监理工程师检验,由监理工程师认可后方可使用。(3)隐蔽工程和中间验收:工程具备覆盖、掩盖条件或达到中

8、间验收部位,经我方自检合格后在隐蔽和中间验收48小时前通知监理工程师验收。通知包括我方自检记录、隐蔽和中间验收内容、验收时间和地点。我方准备相关报表并准备验收记录。经项目监理工程师组织各方面质检人员验收合格并办理签证手续后,方可进行下道工序施工。若验收不合格,我方在限定时间内整改后重新验收。 ()基槽挖至设计标高后及时请勘察、设计及监理工程师等共同进行地基验槽,并履行签证手续。基槽验收必须经勘察、设计及监理等单位验收签字后,填报工程结构验收评定书和相关报表,再报请政府质量监督部门核验。并经监理工程师验收签证后方可全面施工。竣工验收必须由业主组织有关方面进行综合性验收、评定质量等级。 ()对施工

9、中出现的问题,及时向监理工程师汇报,并做好工程签证工作。 (三)与设计单位的协调管理 (1)在施工过程中,我公司将积极与设计部门联系,进一步了解设计意图与工程要求,并提出我们的施工方案,以求方案更合理、更科学。 (2)及时邀请勘察、设计部门进行基槽验收工作,对于施工中出现的图纸不明确等问题,及时同设计院联系,以确保设计及施工质量。 四、施工进度计划及工期保证措施(一)施工进度计划 根据以上施工部署中控制性进度计划,编制施工进度计划,详见施工进度计划。(二)工期保证措施 1、在施工进度计划指导下采用旬、周网络计划来指导控制工期。 2、现场组织好流水施工及交叉作业,以实现进度计划要求。 3、设专人

10、负责材料采购及管件加工工作,确保材料及管件准时按计划供应。 4、选择性能好的施工机械,安排操作技能强又善于维修的职工操机,提高机械的利用率,加快工期。 5、大力推广运用新技术、新工艺及新材料,缩短工期。 五、施工平面布置图 (一)平面布置原则 1.搅拌站应建在施工现场较为居中的地方以便材料供应方便。 2.生活区与施工区分离,为安全生产,文明施工,创造条件。 3.材料、管件、机具、堆场尽可能靠近施工场地或场内通道,减少使用运距。 5.现场要求良好的排水设施,以防排放的地下水及雨水倒灌沟坑造成工程隐患。 (二)施工平面布置图 根据以上布置原则,绘制出施工平面布置图,详见施工平面布置图。六、施工材料

11、机械及劳动力计划安排(一)劳动力配置按照进度计划和工作量大小,编制劳动力计划,详劳动力计划表。劳 动 力 计 划 表 单位:人工种级别按 工 种 施 工 阶 段 投 入 劳 动 力 情 况基础工程主体工程装修工程 其他壮工203030砼工151510钢筋工1015 5木工203010瓦工203015抹灰工5230架工102020电焊工448电工248安装工51020(三)施工机械配置根据施工方案的要求,为加快施工进度,选择高效率、性能好的新机械设备,编制主要施工机械配置计划,为组织运输提供依据。详施工机械进场计划。 主 要 施 工 机 械 设 备 表序 号机械或备设名称单位数量型号规格进场时间

12、1挖掘机台1根据施工进度计划进场2搅拌机台13翻斗车辆24振捣器套65平板振捣器台165吨吊车台17钢筋弯曲机台18电焊机台39钢筋切断机台110振动式打夯机台311水准仪台 112经纬仪台113激光垂准仪台114铁夯个1 (四)工程材料准备 根据施工预算材料分析和施工进度计划要求,编制建筑材料进场计划,为施工备料及为组织运输提供依据。详施工材料进场计划。材料名称规格需用量需用时间备注单位数量普通硅酸盐水泥t158.44根据施工进度进场普通硅酸盐水泥t86.327红青砖千块222.251粘土耐火砖千块50.457中粗砂m3493.61砾石m3577.58铝合金m2152.32玻璃m2152.3

13、2模板木材m32圆钢t9.616螺纹钢t6.818七、主要分部分项工程施工方法和技术措施 (一)测量定位及标高测定、成立专职测量小组由于本工程设备安装误差要求小,精度要求较高,所以土建施工时,如果在中心轴线、标高及几何尺寸上稍有不慎,则会给下道工序造成困难,因此,决定成立现场专职测量小组,由技术员任组长,在技术负责人领导下完成全部土建及相关管道工艺施工的测量工作。 2、测量与监测方案本工程设备基础施工,对施工测量定位精度要求高。在建立高精度的测量控制网的基础上,选用选进的高精度仪器,加强测量组织管理力度,确保测量工作顺利完成。(1)定面放线测量a、测量控制原则工程建设定位采用独立平面坐标系。复核并接受建设单位交给的定位标桩,经资料收集和踏勘后

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 矿业工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
