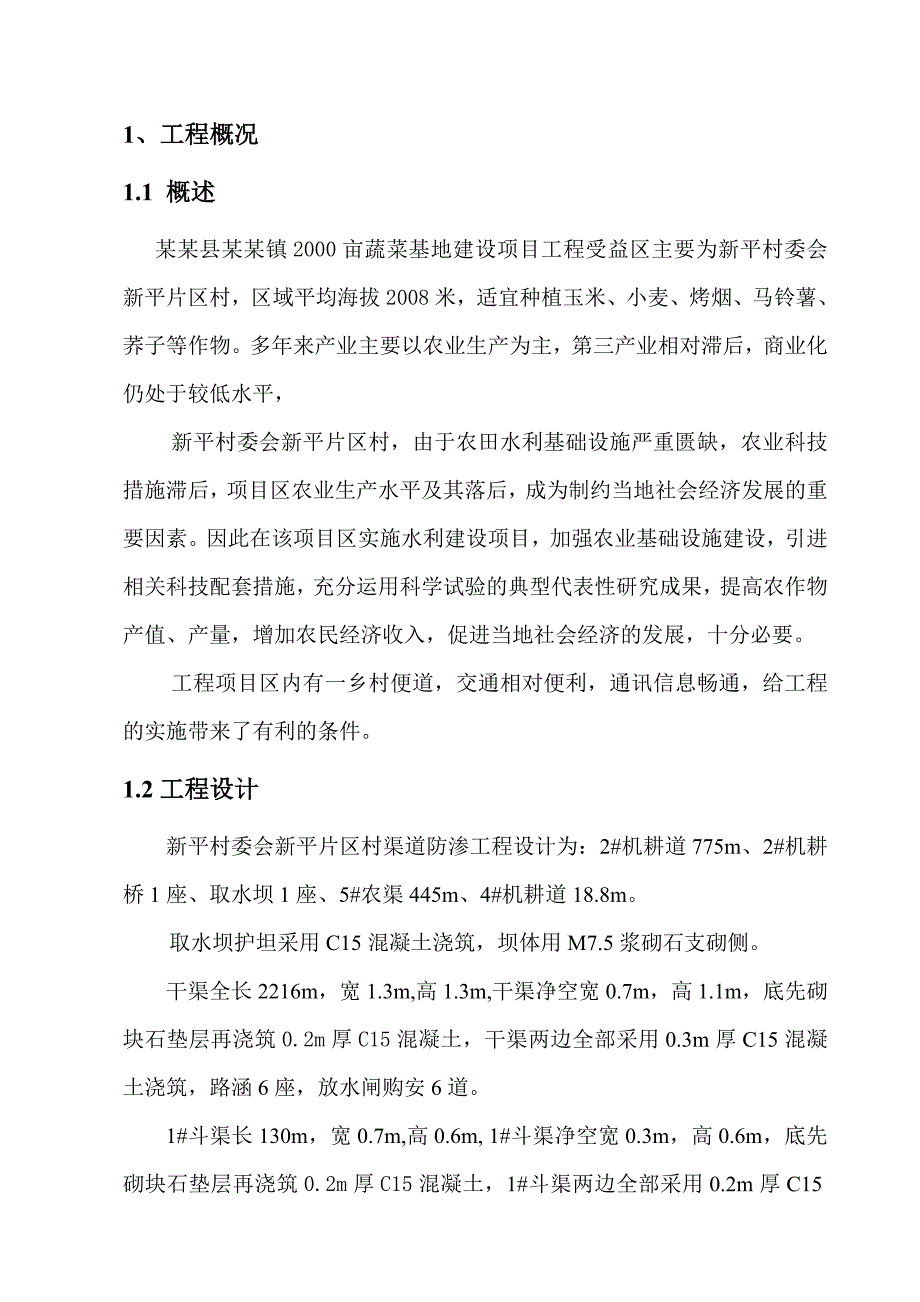

1、某某县某某镇2000亩蔬菜基地建设项目工程二标段施工工作管理报告某某公路建设集团有限公司某某年九月1、工程概况1.1 概述某某县某某镇2000亩蔬菜基地建设项目工程受益区主要为新平村委会新平片区村,区域平均海拔2008米,适宜种植玉米、小麦、烤烟、马铃薯、荞子等作物。多年来产业主要以农业生产为主,第三产业相对滞后,商业化仍处于较低水平,新平村委会新平片区村,由于农田水利基础设施严重匮缺,农业科技措施滞后,项目区农业生产水平及其落后,成为制约当地社会经济发展的重要因素。因此在该项目区实施水利建设项目,加强农业基础设施建设,引进相关科技配套措施,充分运用科学试验的典型代表性研究成果,提高农作物产值
2、、产量,增加农民经济收入,促进当地社会经济的发展,十分必要。工程项目区内有一乡村便道,交通相对便利,通讯信息畅通,给工程的实施带来了有利的条件。1.2工程设计新平村委会新平片区村渠道防渗工程设计为:2#机耕道775m、2#机耕桥1座、取水坝1座、5#农渠445m、4#机耕道18.8m。取水坝护坦采用C15混凝土浇筑,坝体用M7.5浆砌石支砌侧。干渠全长2216m,宽1.3m,高1.3m,干渠净空宽0.7m,高1.1m,底先砌块石垫层再浇筑0.2m厚C15混凝土,干渠两边全部采用0.3m厚C15混凝土浇筑,路涵6座,放水闸购安6道。1#斗渠长130m,宽0.7m,高0.6m, 1#斗渠净空宽0.

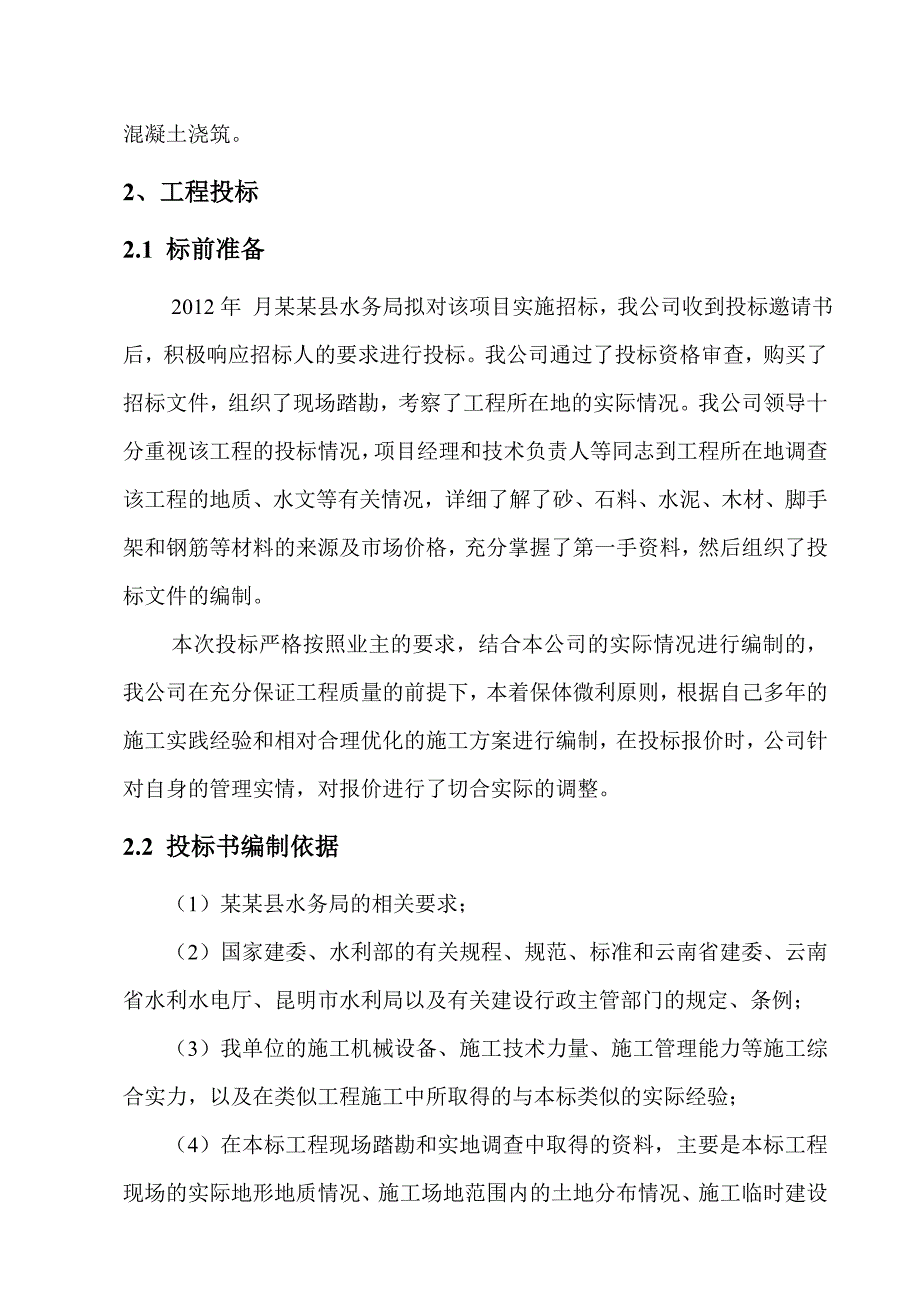

3、3m,高0.6m,底先砌块石垫层再浇筑0.2m厚C15混凝土,1#斗渠两边全部采用0.2m厚C15混凝土浇筑。2、工程投标2.1 标前准备2012年 月某某县水务局拟对该项目实施招标,我公司收到投标邀请书后,积极响应招标人的要求进行投标。我公司通过了投标资格审查,购买了招标文件,组织了现场踏勘,考察了工程所在地的实际情况。我公司领导十分重视该工程的投标情况,项目经理和技术负责人等同志到工程所在地调查该工程的地质、水文等有关情况,详细了解了砂、石料、水泥、木材、脚手架和钢筋等材料的来源及市场价格,充分掌握了第一手资料,然后组织了投标文件的编制。本次投标严格按照业主的要求,结合本公司的实际情况进行
4、编制的,我公司在充分保证工程质量的前提下,本着保体微利原则,根据自己多年的施工实践经验和相对合理优化的施工方案进行编制,在投标报价时,公司针对自身的管理实情,对报价进行了切合实际的调整。2.2 投标书编制依据(1)某某县水务局的相关要求;(2)国家建委、水利部的有关规程、规范、标准和云南省建委、云南省水利水电厅、昆明市水利局以及有关建设行政主管部门的规定、条例;(3)我单位的施工机械设备、施工技术力量、施工管理能力等施工综合实力,以及在类似工程施工中所取得的与本标类似的实际经验;(4)在本标工程现场踏勘和实地调查中取得的资料,主要是本标工程现场的实际地形地质情况、施工场地范围内的土地分布情况、
5、施工临时建设设施所需要的规模等。2.3开标、中标与签订施工承包合同通过开标评标,业主通知我公司为第一中标后选人。我公司在接到通知后,我公司积极与某某县水务局进行合同谈判,并于11月20日签订了工程实施合同,组建了某某公路建设集团有限公司某某县某某镇2000亩蔬菜基地建设工程项目经理部,于2012年11月21日进驻现场。3、施工进度管理3.1施工进度情况按照合同约定,我公司于2012年11月21日进场,针对该项目积极慎重组建了某某公路建设集团有限公司某某县某某镇2000亩蔬菜基地建设项目工程项目经理部,调集具有施工经验的专业施工队伍进驻施工现场,尽快建点,在3天内作好开工准备,达到开工要求。按照
6、合同要求,工程计划于2013年4月30日全部工程竣工。3.2 在整个项目实施过程中我项目部在进度控制作了以下工作:(1)按施工计划作好施工准备工作,认真复核图纸,编制实施性施工组织设计,落实重大施工方案,对施工方案的修正、开挖及混凝土浇筑、浆砌石砌筑等进行重点的施工组织安排,优化施工过程;(2)以劳动定额为依据,分项、分部工程项目采用责任成本承包,把工程进度与职工的经济利益挂钩,确保整个工程的工期;(3)强化施工管理,严明劳动纪律,对劳动力实行动态管理,优化组合,使作业专业化、正规化;(4)根据施工组织设计作好材料计划,重要材料要提前进货,并运至工地,确保材料供应,不因为材料的供应而影响正常施
7、工生产;(5)随时校对施工组织实施情况,发现问题及时处理,确保旬、月计划的实现。根据实际调查,编制更详尽的施工组织,落实每一工序的作业时间;根据合同规定控制性工期要求,确定施工关键线路,紧紧围绕施工关键线路组织施工,在确保开挖和混凝土的施工进度的前提下,使本工程整体协调推进;(6)安排好季节性施工,根据当地气象、水文资料,有预见性地调整各项工程的施工顺序。施工中充分利用当地的劳动力资源;(7)配备足够的机械设备,利用机械进行施工,保证工期;保证施工机械设备的相对完好,提高设备完好率,在施工期间经常对设备进行保修和保养,定期对施工设备进行修理;(8)运用科学的方法,实行平行流水作业,确定最佳的施
8、工方案并予以实施,及时调整各项工程的计划进度及劳动力、机械、材料、确保工程按时完工;根据本标工程的施工特点,采取开挖施工、砌石施工与混凝土浇筑等施工项目的平行、交叉作业,以实现该工程的快速施工;(9)推广应用新技术、采用新设备,利用计算机进行科学管理;(10)施工中坚持突出重点、主攻难点、抓住质量、确保安全、促进进度的原则方法;坚持领导干部到施工现场跟班作业制度,发现问题及时处理,协调各工序间的矛盾,保质、保量、按工期完成任务;(11)施工队伍进场后,及早准备,抓住时机,掀起施高潮,并积极开展劳动竞赛,利用各种形式动员、激励全体员工以最佳的效率进行工作,为建设好本公路尽职尽责,覆行好合同规定的
9、一切义务;(12)根据总进度计划和现场实际情况,做出细部施工计划,用于指导具体操作班组;(13)根据施工实际和气候情况,采取三班制的方式进行连续作业,充分利用时间、空间及工作面,保证工程按时完成;(14)施工作业部每天下午五点检查当日工作情况,安排次日工作,并认真细致地编制日工作计划和周工作计划,完成工期目标。白天未完成的工作晚上补上;(15)合理安排组织各项作业,采用先进的施工手段和管理方法,提高施工生产效率,加快工程施工进度;(16)采用适中的施工强度指标安排施工日程,对不可预见因素留有充分余地,并在施工中力求实现均衡生产,文明施工;(17)对施工技术工种人员定期进行培训,提高技术工种人员
10、的施工技术水平,并坚持持证上岗。4、工程施工4.1施工工期工程于2012年11月20日开工,2013年4月20日全部工程竣工。4.2施工任务新平村委会某某镇2000亩蔬菜基地建设项目工程实施项目包括:(1)取水坝;(2)2#机耕道、32#机耕桥;(4)5#农渠、54#机耕道。4.3施工条件(1)施工道路拟新建新平村委会蔬菜基地建设项目工程,位于某某县某某镇委会新平村,有乡村道路到达,基本满足施工要求。(2)施工场地及料场该渠道防渗工程的建设,主要材料为机制砂、公分石、水泥、块石、模板等。工程所需的砂、石料选用三月三石场,有公路相通,交通较为便利,石料储量丰富,能满足工程建设的需要;工程所需的钢
11、筋到某某购买,交通运输方便,工程所需的水泥由马龙县水泥厂购买,交通运输方便,。(3)施工供水本工程地下水水源丰富,水质较好,可直接取用,施工期间,利用潜水泵,取水作为施工用水。生活用水使用窝子田村己建成的供水系统内洁净、卫生、安全的自来水。(4)施工机械设备施工机械设备的配置是保证工程质量和工期的关键,我单位有强大的施工机械设备作为后盾,且以本工程作为我单位的重点,以工程的需要作为机械配备的最高原则,确保工程按时、按质、按量完成。我单位在本工程中投入使用的机械设备详见下表。投入的主要施工机械设备表序号设备名称规格型号数量设备情况进场时间1.挖掘机卡特320A2完好按进度进场2.装载机ZL502
12、完好3.潜水泵YQ-152完好4.自卸车日立EH16002完好5.振动打夯机HW-508完好6.柴油发电机100KW2完好7.水准仪S22完好8.经纬仪J22完好(5)质检设备为保证工程质量,我们将配备足够数量,状态良好、性能完善试验检测设备。主要检测仪器设备见下表:主要检测仪器设备表序号仪器设备名称规格型号单位数量备注1.电子天平WIP600台12.台称L/50台13.砼试模150150150mm套14.砂浆试模7.077.077.07mm套14.4、主要施工方法4.4.1施工测量流程图(1)根据监理工程师提供的测量资料,进行实地复核,并将复核的结果报监理工程师审核,根据复核的测量成果,按工
13、程施工的需要,扩大布置测量控制网,建立大堤轴线及其它控制线,经复核准确无误后,报监理工程师批准,加以妥善保护。(2)复,即所有施工测量工作必须做到有放必复,分别由专人负责,并应对测量标志定期进行复测,测量内业工作应有专人进行校核,确保测量准确无误。测量人员组织测量放样,是工程施工质量达到预期效果的重要环节,为此,工地成立专门测量小组,由具有理论与实际施工经验的测量工程师担任组长,并配备有实际经验的测量技术人员组成,在整个施工过程中,充分发挥测量工作的先锋尖兵作用。4.4.2土方开挖(1)概述土方开挖采取1.0m3挖掘机,分层高度不大于30cm。每一开挖层开挖排水沟排水,保证施工场地干燥。边挖边
14、填,按设计要求建成格田。在施工前,施工人员应详细了解工程地质结构、地形地貌和水文地质情况。对可能引起的滑坡和崩塌体应及时采取有效的预防性保护措施;在陡坡下施工,应仔细检查边坡的稳定性,如遇有孤石、崩塌体等,应事先作好妥善的清理和支护。在已有建筑物附近进行开挖时,承包人的施工措施必须保证其原有建筑物的稳定和安全,并尽可能做到不影响其正常使用。承包人应妥善制定施工安全措施,在危险地带应设置明显的标志。夜间施工时,应安设足够的照明设施。(2)植被清理植被清理延伸至离施工图所示最大挖填边线或建筑物基础边线(或填筑坡脚线)外侧至少5m的距离。主体工程的植被清理,须予挖除树根的范围应延伸到离施工图所示最大
15、开挖边线、填筑线或建筑物基础外侧3m的距离。注意保护清理区域附近的天然植被,因施工不当造成清理区域附近林业资源的毁坏,以及对环境保护造成不良影响,负责赔偿。场地清理范围内,砍伐的成材或清理获得具有商业价值的材料应归业主所有,并将其运到指定地点堆放。凡属无价值可燃物,承包人应尽快将其焚毁。在焚毁期间,应采取必要的防火措施,并对燃烧后果负责。凡属无法烧尽或严重影响环境的清除物,承包人必须按监理人指定的地区进行掩埋。掩埋物不得妨碍自然排水或污染河川。(3)表层耕作土开挖堆放表土指含细根须、草本植物及覆盖草皮等植物的表层有机土壤。表土开挖采用推土机按设计要求开挖深度30cm,按纵横间距2530m分点堆放。4.4.3土方回填土方回填用料应按监理单位指定地点选取,土方回填应分层夯实,每层厚度控制在30cm左右,密实度不应小于90。1、 土料碾压机具的行走方向,平行堤轴线,不宜垂直堤轴线方向碾压。2、 分段、分片碾压时,相邻两个工作面碾迹的搭接宽度,平行堤轴线方向应不小于0.2
