小区中高层住宅楼安全文明施工组织设计山东框支剪力墙结构.doc

上传人:p** 文档编号:996310 上传时间:2024-06-12 格式:DOC 页数:20 大小:209.89KB
下载 相关 举报
小区中高层住宅楼安全文明施工组织设计山东框支剪力墙结构.doc_第1页
第1页 / 共20页
小区中高层住宅楼安全文明施工组织设计山东框支剪力墙结构.doc_第2页
第2页 / 共20页
小区中高层住宅楼安全文明施工组织设计山东框支剪力墙结构.doc_第3页
第3页 / 共20页
小区中高层住宅楼安全文明施工组织设计山东框支剪力墙结构.doc_第4页
第4页 / 共20页
小区中高层住宅楼安全文明施工组织设计山东框支剪力墙结构.doc_第5页
第5页 / 共20页
小区中高层住宅楼安全文明施工组织设计山东框支剪力墙结构.doc_第6页
第6页 / 共20页
小区中高层住宅楼安全文明施工组织设计山东框支剪力墙结构.doc_第7页
第7页 / 共20页
小区中高层住宅楼安全文明施工组织设计山东框支剪力墙结构.doc_第8页
第8页 / 共20页
小区中高层住宅楼安全文明施工组织设计山东框支剪力墙结构.doc_第9页
第9页 / 共20页
小区中高层住宅楼安全文明施工组织设计山东框支剪力墙结构.doc_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《小区中高层住宅楼安全文明施工组织设计山东框支剪力墙结构.doc》由会员分享,可在线阅读,更多相关《小区中高层住宅楼安全文明施工组织设计山东框支剪力墙结构.doc(20页珍藏版)》请在第壹文秘上搜索。

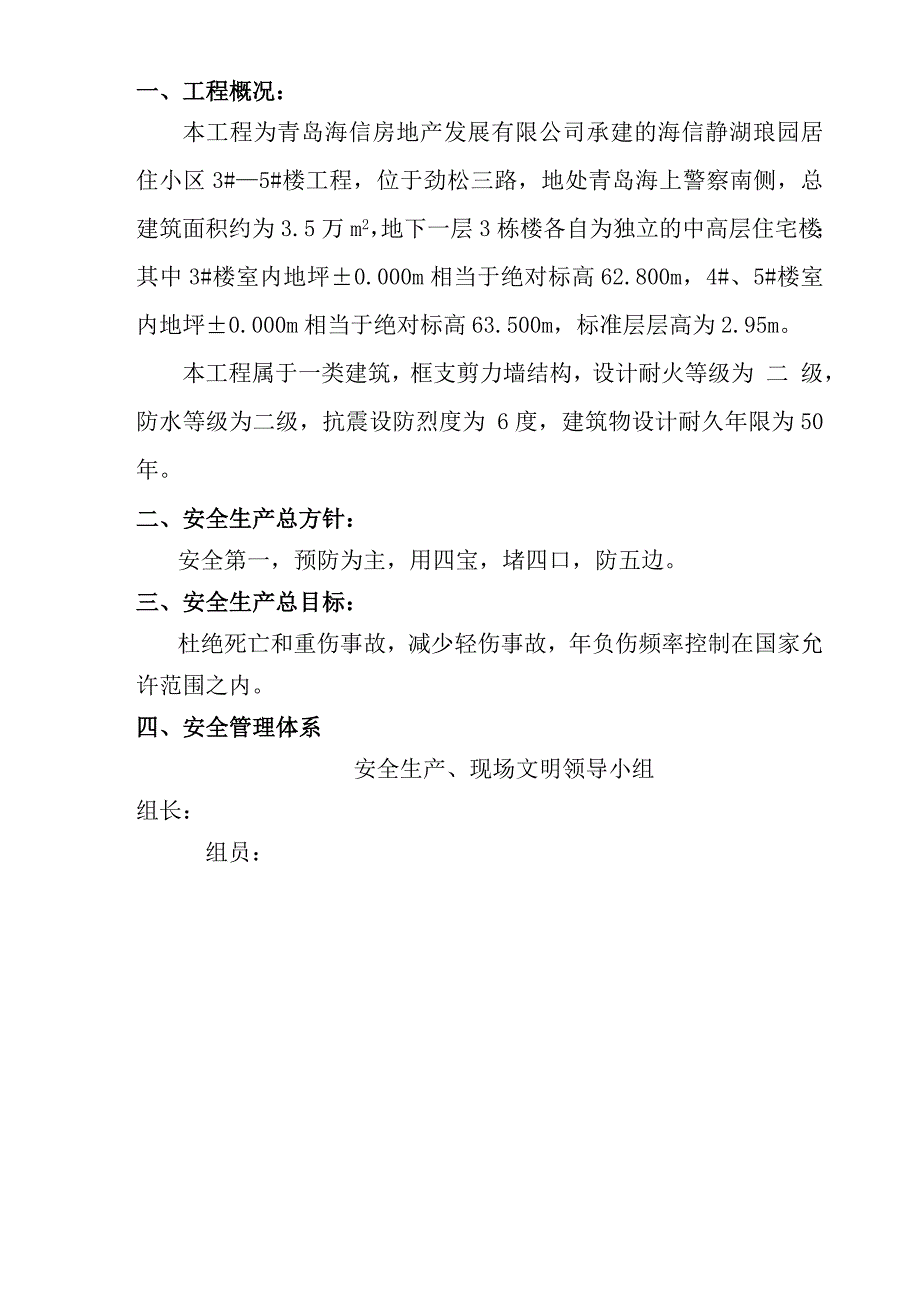

1、一、工程概况:本工程为青岛海信房地产发展有限公司承建的海信静湖琅园居住小区3#5#楼工程,位于劲松三路,地处青岛海上警察南侧,总建筑面积约为3.5万m2,地下一层3栋楼各自为独立的中高层住宅楼;其中3#楼室内地坪0.000m相当于绝对标高62.800m,4#、5#楼室内地坪0.000m相当于绝对标高63.500m,标准层层高为2.95m。本工程属于一类建筑,框支剪力墙结构,设计耐火等级为 二 级,防水等级为二级,抗震设防烈度为 6度,建筑物设计耐久年限为50 年。二、安全生产总方针:安全第一,预防为主,用四宝,堵四口,防五边。三、安全生产总目标:杜绝死亡和重伤事故,减少轻伤事故,年负伤频率控制

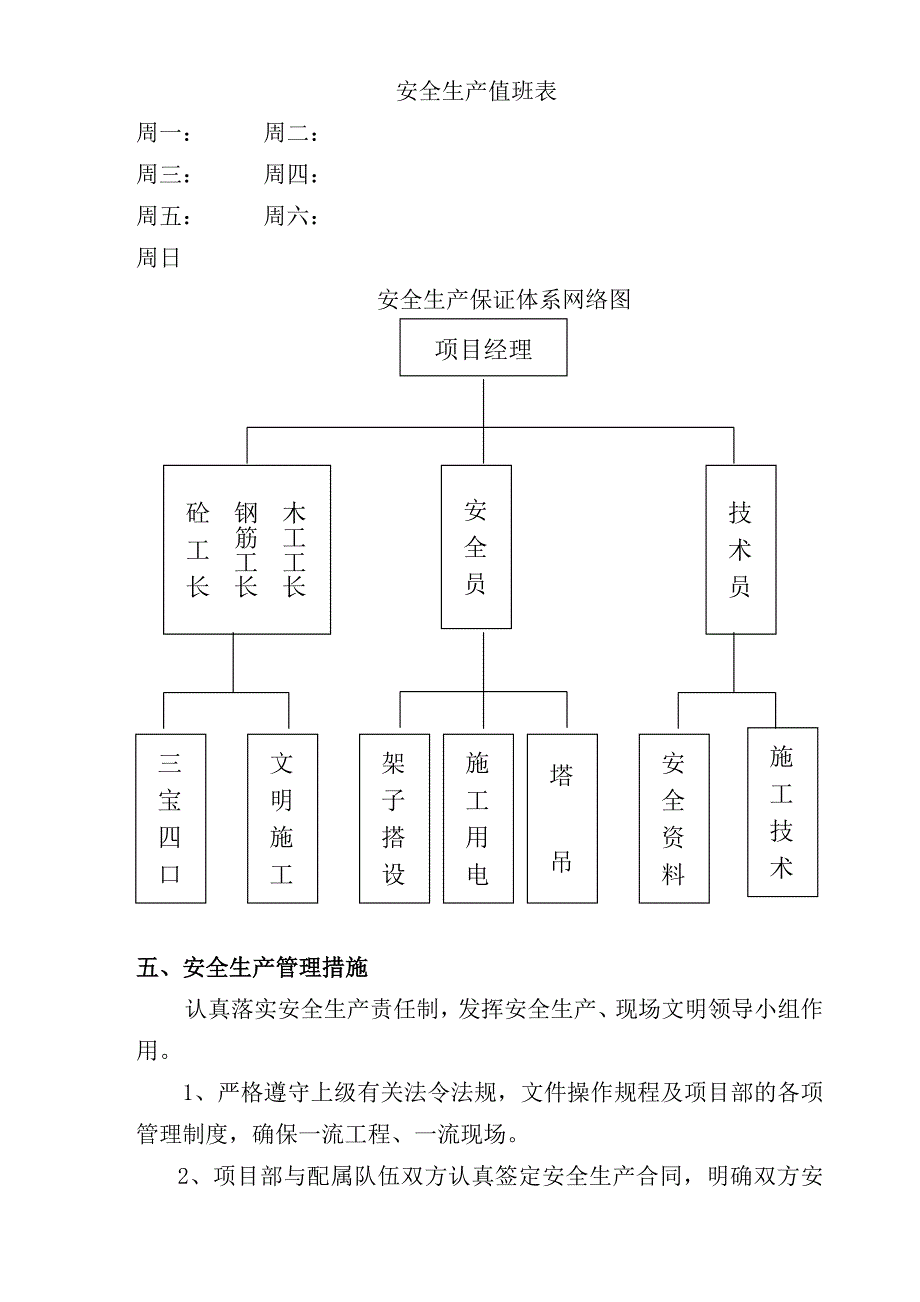

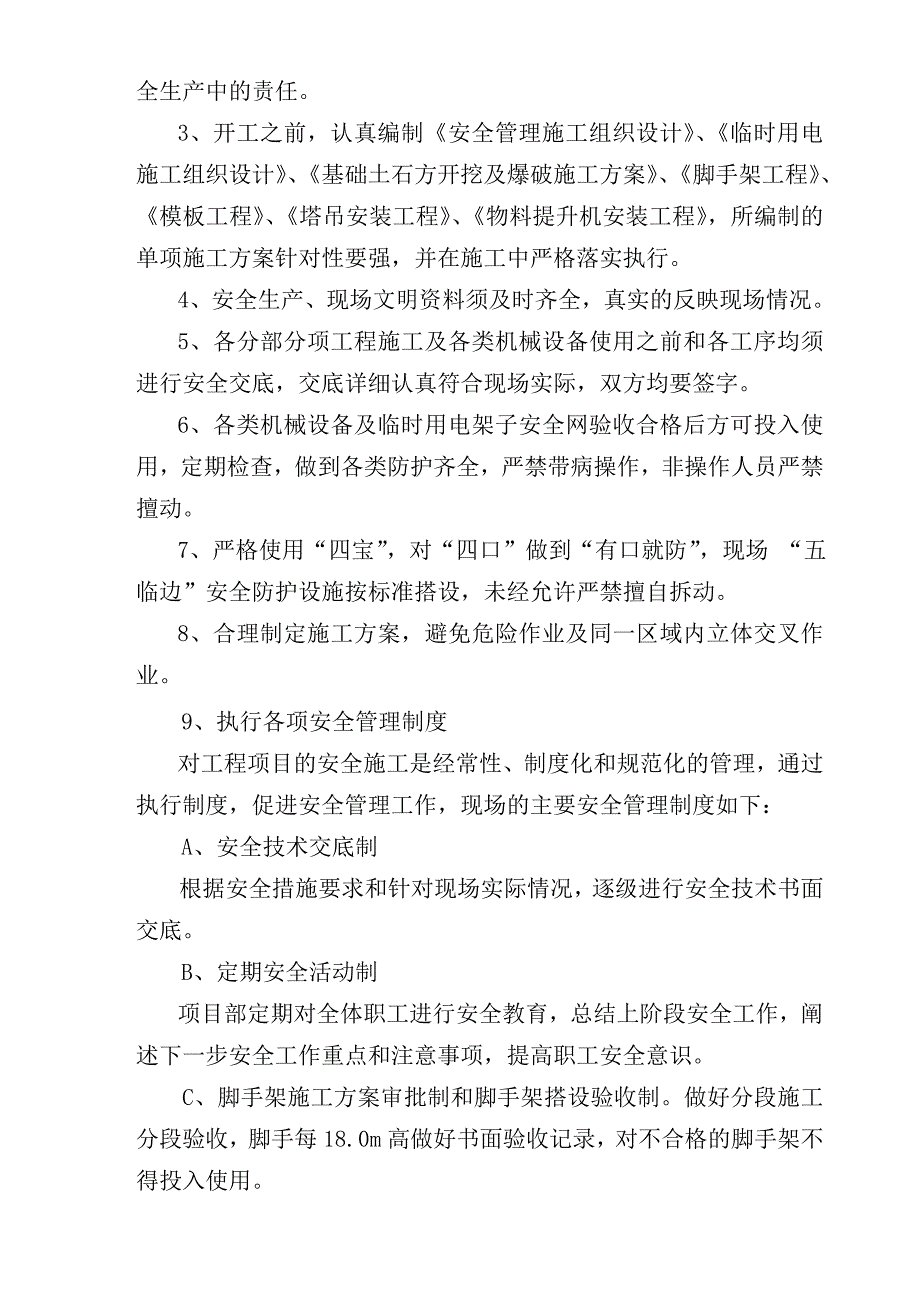

2、在国家允许范围之内。四、安全管理体系安全生产、现场文明领导小组组长:组员:安全生产值班表周一: 周二:周三: 周四:周五: 周六:周日 安全生产保证体系网络图项目经理安 全 员木工工长钢筋工长砼 工 长技 术 员施 工 用 电文 明 施 工三 宝 四 口架 子 搭 设塔 吊安 全 资 料施 工 技 术五、安全生产管理措施认真落实安全生产责任制,发挥安全生产、现场文明领导小组作用。 1、严格遵守上级有关法令法规,文件操作规程及项目部的各项管理制度,确保一流工程、一流现场。2、项目部与配属队伍双方认真签定安全生产合同,明确双方安全生产中的责任。3、开工之前,认真编制安全管理施工组织设计、临时用电施

3、工组织设计、基础土石方开挖及爆破施工方案、脚手架工程、模板工程、塔吊安装工程、物料提升机安装工程,所编制的单项施工方案针对性要强,并在施工中严格落实执行。4、安全生产、现场文明资料须及时齐全,真实的反映现场情况。5、各分部分项工程施工及各类机械设备使用之前和各工序均须进行安全交底,交底详细认真符合现场实际,双方均要签字。6、各类机械设备及临时用电架子安全网验收合格后方可投入使用,定期检查,做到各类防护齐全,严禁带病操作,非操作人员严禁擅动。7、严格使用“四宝”,对“四口”做到“有口就防”,现场 “五临边”安全防护设施按标准搭设,未经允许严禁擅自拆动。8、合理制定施工方案,避免危险作业及同一区域

4、内立体交叉作业。9、执行各项安全管理制度对工程项目的安全施工是经常性、制度化和规范化的管理,通过执行制度,促进安全管理工作,现场的主要安全管理制度如下:A、安全技术交底制根据安全措施要求和针对现场实际情况,逐级进行安全技术书面交底。B、定期安全活动制项目部定期对全体职工进行安全教育,总结上阶段安全工作,阐述下一步安全工作重点和注意事项,提高职工安全意识。C、脚手架施工方案审批制和脚手架搭设验收制。做好分段施工分段验收,脚手每18.0m高做好书面验收记录,对不合格的脚手架不得投入使用。D、大、中型机械设备安装实行验收制。E、 定期检查与隐患整改制项目部定期组织对临电、安全防护、机械设备、消防、环

5、卫等方面的检查。对查出的隐患必须定措施、定人、定时整改,整改合格后做好消项记录。F、 特殊工种实行年审制。G、 持证上岗制对特殊工程和机操人员实行持证上岗,严禁无证操作。H、 动火申请制 凡电焊、氧气焊、防水卷材烘烤等动火作业,经申请同意后施工。I、危急情况停工制对出现危及职工生命财产安全和险情时,可以立即停工,后报项目经理处理。J、 实行安全生产奖惩和事故报告制K、 安全管理负责制要有各级安全管理负责制,责任明确,责任到人。管理决策层对每个大的施工阶段要分析安全难点和管理难点,以采取必要的对策。六、分部分项安全生产技术措施(一)基础工程1、基坑开挖前应编制基坑土石方开挖及爆破施工方案。2、基

6、坑四周必须用钢管搭设围护栏杆,刷红白油漆(见附图4)。3、根据现场实际情况在基坑内西侧及东侧各设一个竖井,以便雨季排水。4、现场道路及基坑边均用C20砼硬化,厚度分别为20cm,10cm;以防雨水和地表污水渗入地表以下。5、基坑顶边缘1.5 m以内严禁堆放重物及移动机械。(二)主体工程A、一般安全措施1、操作之前应认真检查作业环境,清除不安全因素。2、垂直运输的吊索卡环等必须满足负荷要求,吊运时不得超载。3、绑扎立柱剪力墙钢筋应在周围设置钢筋支架支撑牢固,严禁站在钢筋骨架及攀登骨架操作,在高处绑扎时应设操作架。4、起吊重物下方严禁站人,待物料高于地面1m内,方可靠近,完全就位后方可摘钩。5、木

7、工支模应按工序进行,模板未固定之前,不得进行下道工序施工,禁止利用拉杆支撑上下。6、支撑独立梁模应设临时工作台,严禁在柱模上操作和在梁底模上行走。7、砼浇筑时,泵管接头安全阀必须完好,管道架子必须牢固,浇筑梁柱时,应设操作台不得直接站在模板或支撑架上操作。8、浇筑砼前应认真检查电器设备及电线,杜绝漏电现象,使用单机开关箱。9、上下高低错落大于2m时应搭设临时坡道,坡道用48的钢管,坡道踏步用竹胶板铺好,并于踏步横杆绑扎牢固,坡道宽不小于1.1m,扶手栏杆外用密目网封设严密。10、施工现场进入拟建筑物内设置安全通道,根据通道口搭设防护材料,长度3 m,净宽2.8m,净高4.2m,棚顶共分上下两层

8、,间距60cm每层满铺双层脚手板,详见附图1。11、夜间施工现场设镝灯于塔机上,保证充分照明。B、“四宝”“四口”安全检查防护技术措施1、“四宝”利用I、正确佩戴安全帽II、 2m以上(含2.0M)高处危险作业,必须系好安全带。III、工程施工层采用主体封闭施工,架子外侧满挂密目安全立网并用锦纶丝绳同架子绑扎牢固。IV、现场所有电器设备必须实行三级配电两极保护,保安器每天由电工进行专门测试。V、安全帽,安全带必须符合标准要求,安全网必须使用省市安监站推荐产品,“三证”齐全,材料及安全人员严把质量关,杜绝不合格产品进场。2、“四口”防护(具体见附图2)I、电梯井门口用14钢筋,根据电梯门口尺寸焊

9、接栅栏门,高度1.25m,在墙板手埋件上设立门柱,工具化、定型化,上刷红白相间色,电梯井内平铺隔离安全网,每2层一道。II、楼梯浇筑时每两步设一预埋16钢筋,拆模后用焊接立筋,临时护栏上焊接上下两道16钢筋,高度1.2m,上刷红白相间色。III、预留洞口1m2以下的用3cm厚板做盖板,固定于预留口上面并涂深红色作标记,1m2 以上洞口四周用钢管或钢筋搭设1.2m高双道防护栏杆,并在其上刷红白相间色,并封设钢跳板,洞口下张设安全网。IV、主要通道口须根据通道口尺寸搭设防护材料,长度3m ,总高4.2m,棚顶共分两层,上、下两层均铺木跳板,上下两层间距60cm,上挂大字标语,不经常使用的通道口用钢

10、筋铁栅栏作一次性固定焊接,上刷红白相间色。V、阳台楼板屋面等临边处设置防护栏杆,制作方法同楼梯栏杆。C、施工机具安全防护技术措施1、平刨:设护手,传动部位加设防护罩,实现定人定机制度。2、圆盘锯:必须加设锯盘护罩、分料器、防护档板,以及传动部位加注防护罩,实现定人定机制度。3、手持电动工具:必须按规定穿绝缘用品,不得随意接长电源线及更换插头。4、钢筋机械:钢筋冷轧作业区及对焊区须做挡板防护传动部位加设护罩。5、电焊机:一次线长度不得超过3-5m,并做空管保护,电源使用自动空气开关,焊把线绝缘不得有老化现象,设防水罩。6、气瓶:色标明确,气瓶间距不得小于5m,且距照火不得小于10m,使用和存放时

11、不得平放,严禁气瓶曝晒及加热,且防震圈及防护帽齐全。7、用电设备机械均需设保护接零,装设漏电保护器,安装完毕,必须经验收合格后方可投入使用。(三)装饰工程1、严格遵守安全操作规程,严禁违章作业。2、施工前认真检查作业环境,发现隐患及时处理。3、合理安排施工顺序,尽量避免立体交叉作业确保施工安全,如在同一垂直方向确实无法错开,则必须用3cm厚木板,及竹笆搭设双层防护材料。4、正确使用“四宝”,特殊作业环境,正确使用安全防护用品。5、内装修用脚手架架板必须满铺,板头封板,临边设防护栏杆二道不低于1.2m,其它“四口”及“临边”防护同主体工程防护措施。6、施工用电认真贯彻JCJ46-88现场临时用电

12、安全技术规范做到“三级配电,两级保护”单机单箱小型手持电动工具必须有保护接零措施,现场电气设备的安装维修,拆除等工作必须由专业电工完成,严防电线拖地,及渗水等现象。7、拉结点严禁擅自拆除如因施工需要,需经申批采取措施方可通行。(四)安装工程1、在安装施工组织设计中,对安全防护工作进行全面详细的论述。2、积极配合工地作好管理工作,并对施工中出现的安全隐患及时予以整改。3、相互配合,调解处理好整体中矛盾交叉的环节。4、认真严格遵守上级有关规范规定及安全操作规程,特殊工种人员应持证上岗,严禁违章作业。七、机械设备安全管理措施本工程使用施工机械较多,防止机械伤害事故的发生,使用机械时应严格遵照建筑机械

13、使用安全技术规程(JGJ33-86)中的有关规定。根据现场实际情况主要机械使用时采取以下方面的安全措施。(一)塔吊使用主要安全措施对塔吊的地基应符合设计承载能力要求外,其使用的主要安全措施如下:1、塔吊装、拆、顶升必须是有资质单位和有证操作人员。安、顶、拆按照原厂的规定和安全要求进行。2、塔吊的“四限位、两保险”必须齐全、可靠。安全部门和信号工经常检查吊具、绳索的磨损程度,并做好检查记录。3、塔吊附着的建筑物其受力强度必须满足设计要求。4、当风力达四级以上时不得安、顶和拆卸作业。5、夜间施工时塔吊的转臂上装有灯光和指示信号,以保证一定的能见度和促进操作人员的安全警惕性。6、塔吊起吊料具时要派责

14、任心强的有证信号工指挥,不得无人指挥和随便派人指挥。7、起重臂下严禁站人。吊运的料具时严禁在操作人员密集的上空进行运转。(二)砼泵送的主要安全措施 1、泵车操作工必须是经培训合格的有证人员,严禁无证操作。 2、泵管的质量应符合要求,对已经磨损严重及局部穿孔现象的泵管不准使用,以防爆管伤人。 3、泵管架设的支架要牢固,转弯处必须设置井字式固定架。泵管转弯宜缓,接头密封要严。 4、泵车料斗内的砼保持40 cm的高度,防止吸入空气造成堵管或管中气锤声和造成管尾甩伤人的现象。 5、泵车安全阀必须完好,泵送时先试送,注意观察泵的液压表和各部位工作正常后加大行程。在砼坍落度较小和开始起动时使用短行程。检修

15、时必须卸压后进行。 6、当发生堵管现象时,立即将泵机反转把砼退回料斗,然后正转小行程泵送,如仍然堵管,则必须经拆管排堵处理后开车,不得强行加压泵送,以防发生炸管等事故。 7、砼浇筑结束前用压力水压泵时,泵管口前面严禁站人。(三)砂轮机的安全使用 1、开机前检查砂轮罩、砂轮片是否完好,旋转方向是否正确。对有裂纹的砂轮严禁使用。2、操作人员必须站在砂轮片运转切线方向的傍侧。 3、用砂轮片切割时压力不宜过大,切割件固定必须牢固。切忌使用劣质砂轮片。(四)建筑电梯的安全使用1、建筑电梯经安全部门验收合格后方准使用。2、门上设置的机电连锁装置必须有效,这样可避免了施工人员误入吊笼运行范围内,造成人身危险。3、楼层与施工电梯间必须装防护门,楼层防护门应及时关闭。4、防止乘员、货物偏载,严禁超载。风力六级以上时停止使用。5、距电梯基础边缘5m范围内不得挖沟、开槽。6、司机应随时注意呼叫信号,遇

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
