小区住宅楼冬季施工方案.doc

上传人:p** 文档编号:996322 上传时间:2024-06-12 格式:DOC 页数:8 大小:39.64KB
下载 相关 举报
小区住宅楼冬季施工方案.doc_第1页
第1页 / 共8页
小区住宅楼冬季施工方案.doc_第2页
第2页 / 共8页
小区住宅楼冬季施工方案.doc_第3页
第3页 / 共8页
小区住宅楼冬季施工方案.doc_第4页
第4页 / 共8页
小区住宅楼冬季施工方案.doc_第5页
第5页 / 共8页
小区住宅楼冬季施工方案.doc_第6页
第6页 / 共8页
小区住宅楼冬季施工方案.doc_第7页
第7页 / 共8页
小区住宅楼冬季施工方案.doc_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《小区住宅楼冬季施工方案.doc》由会员分享,可在线阅读,更多相关《小区住宅楼冬季施工方案.doc(8页珍藏版)》请在第壹文秘上搜索。

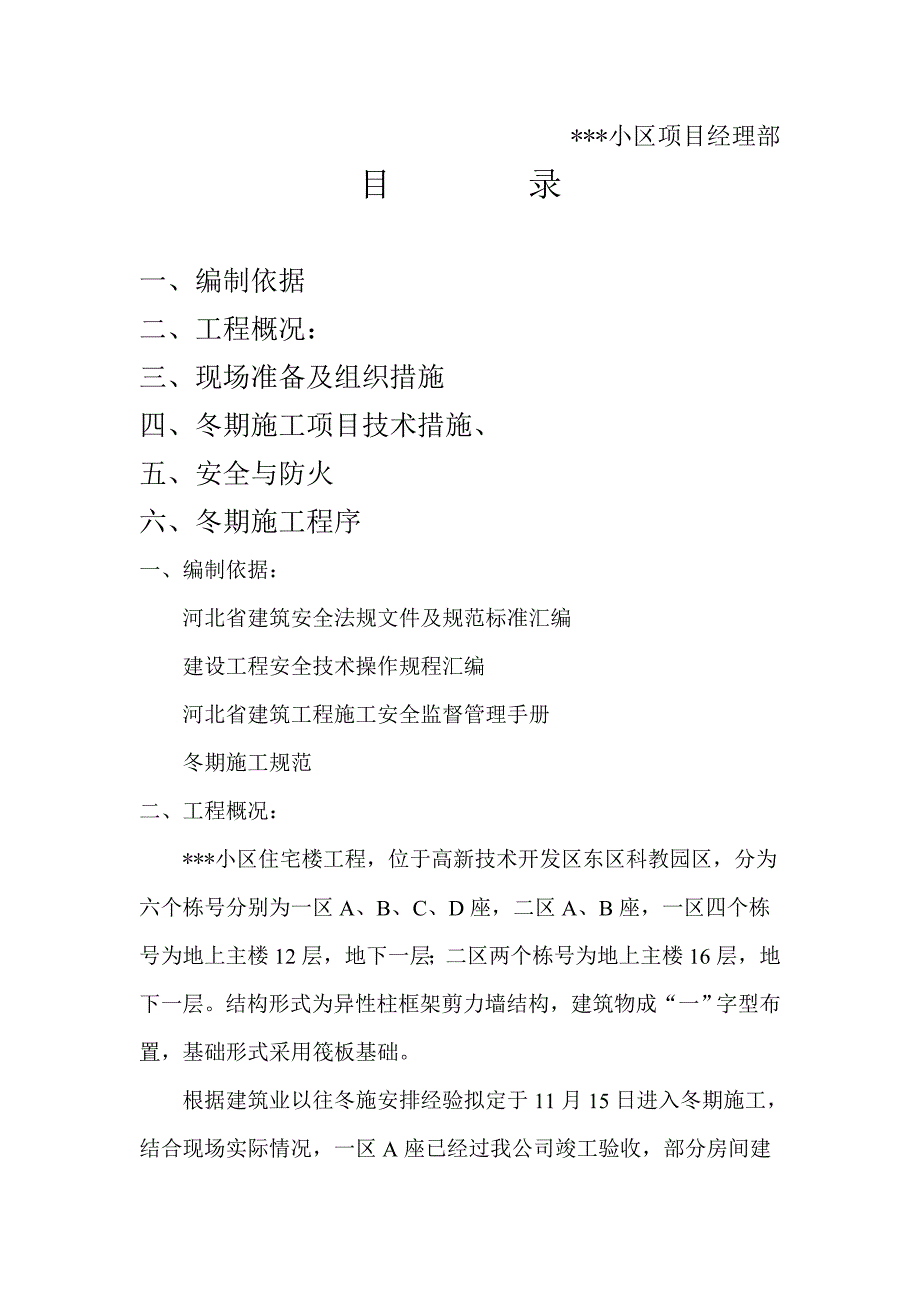

1、*小区住宅楼冬期施工方案编制人: 年 月 日审批人: 年 月 日编 号: *集团*工程公司*小区项目经理部 目 录一、编制依据二、工程概况:三、现场准备及组织措施四、冬期施工项目技术措施、五、安全与防火六、冬期施工程序一、编制依据:河北省建筑安全法规文件及规范标准汇编建设工程安全技术操作规程汇编河北省建筑工程施工安全监督管理手册冬期施工规范二、工程概况:*小区住宅楼工程,位于高新技术开发区东区科教园区,分为六个栋号分别为一区A、B、C、D座,二区A、B座,一区四个栋号为地上主楼12层,地下一层;二区两个栋号为地上主楼16层,地下一层。结构形式为异性柱框架剪力墙结构,建筑物成“一”字型布置,基础

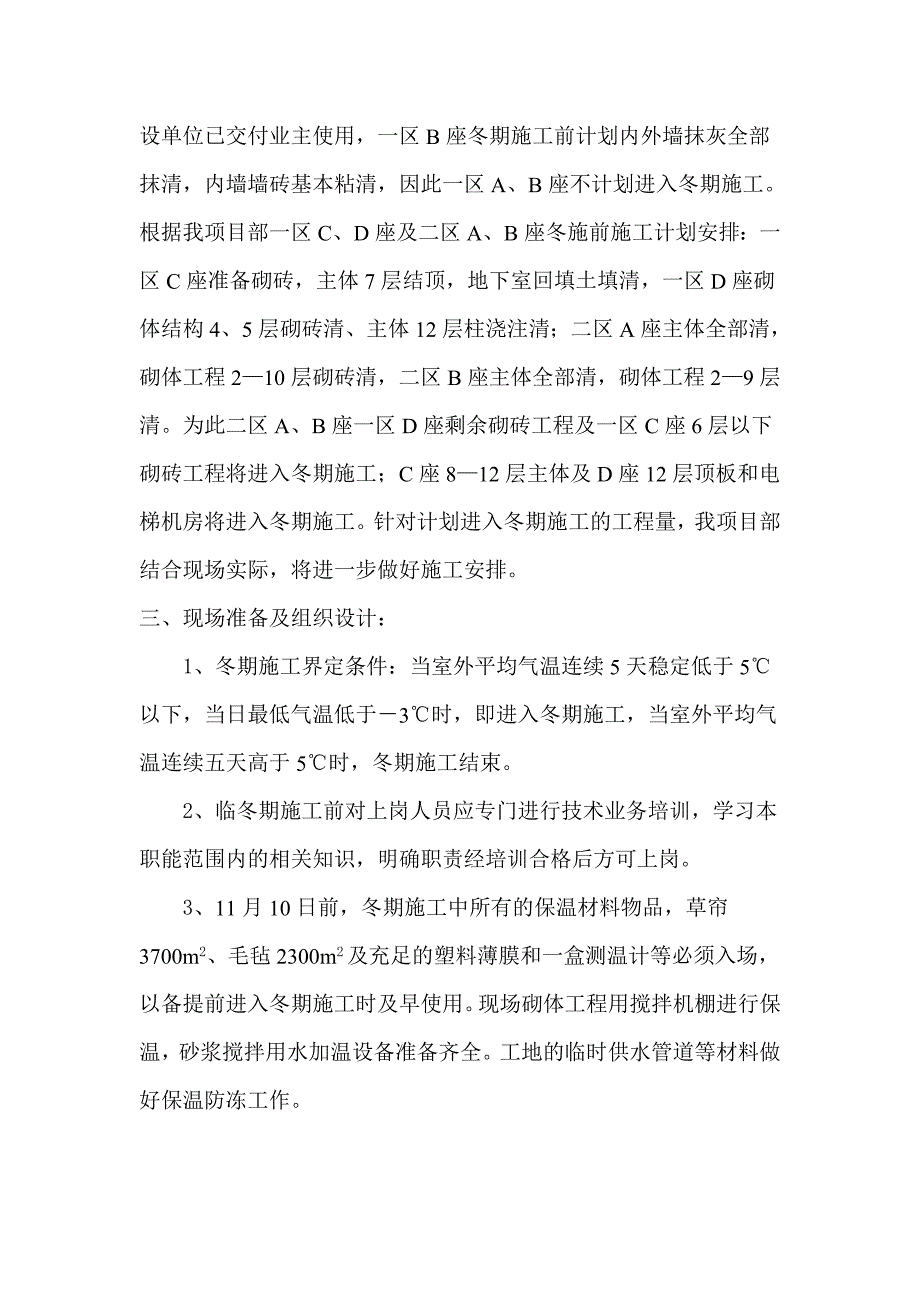

2、形式采用筏板基础。根据建筑业以往冬施安排经验拟定于11月15日进入冬期施工,结合现场实际情况,一区A座已经过我公司竣工验收,部分房间建设单位已交付业主使用,一区B座冬期施工前计划内外墙抹灰全部抹清,内墙墙砖基本粘清,因此一区A、B座不计划进入冬期施工。根据我项目部一区C、D座及二区A、B座冬施前施工计划安排:一区C座准备砌砖,主体7层结顶,地下室回填土填清,一区D座砌体结构4、5层砌砖清、主体12层柱浇注清;二区A座主体全部清,砌体工程210层砌砖清,二区B座主体全部清,砌体工程29层清。为此二区A、B座一区D座剩余砌砖工程及一区C座6层以下砌砖工程将进入冬期施工;C座812层主体及D座12层

3、顶板和电梯机房将进入冬期施工。针对计划进入冬期施工的工程量,我项目部结合现场实际,将进一步做好施工安排。三、现场准备及组织设计:1、冬期施工界定条件:当室外平均气温连续5天稳定低于5以下,当日最低气温低于3时,即进入冬期施工,当室外平均气温连续五天高于5时,冬期施工结束。2、临冬期施工前对上岗人员应专门进行技术业务培训,学习本职能范围内的相关知识,明确职责经培训合格后方可上岗。3、11月10日前,冬期施工中所有的保温材料物品,草帘3700m2、毛毡2300m2及充足的塑料薄膜和一盒测温计等必须入场,以备提前进入冬期施工时及早使用。现场砌体工程用搅拌机棚进行保温,砂浆搅拌用水加温设备准备齐全。工

4、地的临时供水管道等材料做好保温防冻工作。4、贯彻各栋号所编制的施工组织设计,按工程进度,工程项目的不同及各自施工进度的不同采取相应的技术措施,项目部将针对冬期施工中应采取的技术措施对冬期施工的相关班组进行重新交底。以达到保证工程质量、安全,满足工程进度的需要。5、技术员、资料员、测温员三者冬期施工过程中突出本职工作的重要性,如把握住环境温度,坚持每天4次测温(早、中、晚、夜)真实记录,根据温度的不同而采取相应的技术措施。6、冬期施工所需用的材料如草帘、毛毡等易燃物品,必须加强管理,认真检查,坚持杜绝安全事故的发生。7、注意保持现场内机动车量要道的防滑,消防水源的畅通,废旧易燃品的清除工作。8、

5、春节放假期间,施工现场要设专人看护。春节施工前,认真对施工现场进行检查,如有冻裂现象时,及时上报公司,结合建设、监理、设计等单位进行处理,处理好后方可进行下一道工序。四、冬期施工项目技术措施:1、主体砼工程应采取的冬期施工措施1)根据现场实际情况冬期施工浇筑的混凝土采用建业搅拌站商品砼,砌砖用二次浇筑零星混凝土采用现场搅拌,搅拌机棚保温及搅拌用水加温措施同砂浆搅拌措施。强调搅拌混凝土随搅随用,确保混凝土入模温度不低于5。2)进入冬期施工,砼进场前,建业搅拌站必须提前提供有效的砼冬季施工配合比及外加剂等相关材料的试验报告,否则不允许入场。3)钢筋焊接时宜在室内进行,当必须在室外焊接时,其最低温度

6、不宜低于20,且应有防雪保温措施,焊接后的接头严禁立即碰到冰雪。混凝土在浇筑前,应清除模板和钢筋上的冰雪、污垢。运输混凝土用的容器应有保温措施。4)砼在运输过程中,必须注意保温,砼的运输速度必须满足现场使用,且必须保证砼的入模温度不低于5,并设专人检测温度。5)在浇筑混凝土的结构构件上,依据附图设置测温孔,全部测温孔均应编号,与测温记录相对应。墙柱测温孔采用电工用穿线孔即可,具体位置如图,梁板测温孔要求用15mmPVC管,长度不低于100mm,测温时应使测温表与外界气温隔绝,真实反映混凝土内部实际温度。测温表在每个测孔内停留不少于3分钟,使测得数值与混凝土温度一致,并做好测温记录。6)冬施养护

7、,模板及保温层,应在混凝土冷却到5摄氏度后方可拆除。混凝土与外界温差大于20摄氏度时,拆模后的混凝土表面,应临时覆盖,使其缓慢冷却。2、砌筑工程应采取的冬施措施1)为降低冬期施工低温对砌筑工程的影响,经项目部研究决定改变砌体工程的施工工序,冬期施工砌体施工执行先内墙后外墙,先地上后地下的施工工序,即优先砌筑外墙砌体,待外围砌筑完成后再进行室内的砌筑工程,以便因温度下降影响冬期砌筑时用草帘等遮盖门窗洞口,达到保温效果。同时砌体工程施工优先砌筑一层以上结构,最后砌筑地下室墙体,以保证砌体工程冬期施工的顺利进行。2)砌筑工程用砂浆拟采用掺外加剂法。要求提前做好冬季施工砂浆及掺外加剂的试配试验工作,做

8、出施工配合比,否则不允许进行施工。3)冬期使用的砌块要求在砌筑前清除冰霜,水泥宜用普通硅酸盐水泥,搅拌用砂采用保温材料覆盖严密,以免受冻,如搅拌用砂已受冻要融化后方能使用,砂中不得含有大于1cm的冻块。拌和砂浆用水进行加热处理,要求其温度不得大于80,避免影响水泥的正常水化过程。4)砂浆的搅拌在保温棚内进行,环境温度不可低于5;砂浆要随拌随运,不可积运或二次倒运。5)砂浆搅拌地点应就近考虑缩短运输距离,用手推车运输时车体应采取保温措施,砂浆应随拌随用。6)严禁使用已遭冻结的砂浆,不准单以热水掺入冻结砂浆内重新搅拌使用,也不宜在砌筑时时向砂浆内掺水使用。7)砌筑时铺灰长度不宜过长,水平和垂直灰缝

9、的厚度不能大于10mm,个别灰缝厚度也不可小于8mm,且施工时要经常检查灰缝的厚度和均匀性。8)砌筑墙体应选用适当的保温覆盖材料,每天砌筑后应对砌体覆盖保温,避免砂浆过早受冻,影响砌体的整体强度。五、安全与防火:1、冬期施工时,要采取防滑措施。2、大雪后,必须及时清扫积雪,施工前应检查架板,如有冰霜、积雪,应先清楚后才能上架子进行操作,发现有松动现象必须及时进行加固处理。3、因现场宿舍办公室采用煤炉取暖,要加设烟囱、风帽,现场宿舍必须做好预防煤气中毒措施要确实保证室内良好的通风,并且要设专人负责监护使用,以防发生煤气中毒事件。施工时如接触气源、热水要防止烫伤。4、施工现场用电及宿舍、办公室等生活用电必须设置专用分配电箱,做到规范安全用电;宿舍内用电要由专业电工按规范要求布置接线,杜绝工人私自拉线现象,施工现场严禁使用电炉子。5、施工现场要做好冬期防火工作,对现场内的保温材料、草帘、塑料布、木材要加强管理,现场要配备好适当的消防器材,并定期对职工进行防火教育,以防火灾等安全事故的发生。6、食堂做好预防食物中毒的措施,食堂用盐要使用食用碘盐,严禁使用工业盐。7、电源开关、控制箱等设施要加锁,并设专人负责管理,防止漏电触电事故的发生。8、冬期施工期间项目部将加大安全检查力度,及时查出安全隐患,并及时派人改正,作到预防为主。六、冬期施工程序:1、混凝土施工工序:2、砌体施工工序:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
