《小区屋面卷材防水施工技术交底(含示意图) .doc》由会员分享,可在线阅读,更多相关《小区屋面卷材防水施工技术交底(含示意图) .doc(9页珍藏版)》请在第壹文秘上搜索。

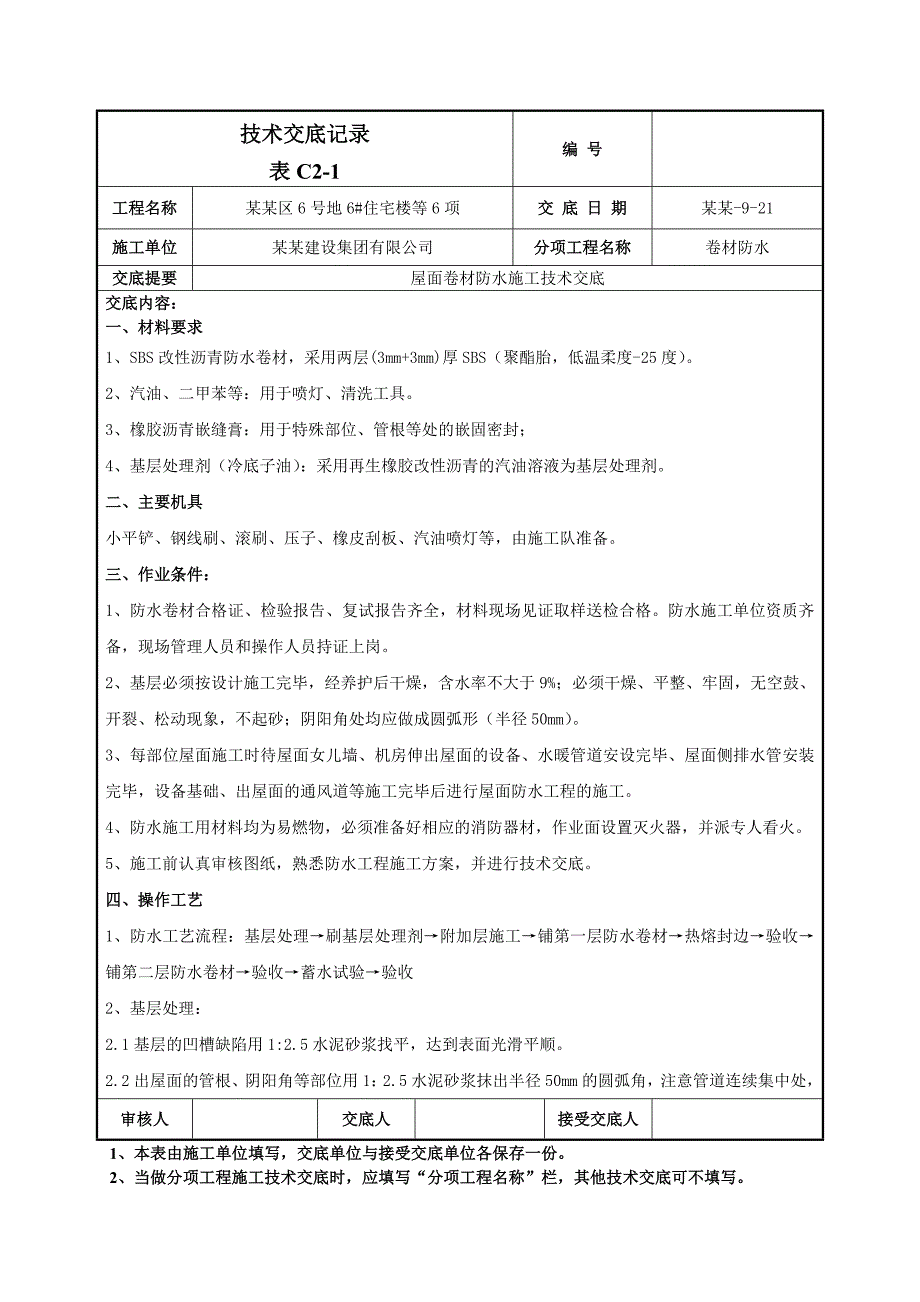

1、技术交底记录表C2-1编 号工程名称某某区6号地6#住宅楼等6项交 底 日 期某某-9-21施工单位某某建设集团有限公司分项工程名称卷材防水交底提要屋面卷材防水施工技术交底交底内容: 一、材料要求1、SBS改性沥青防水卷材,采用两层(3mm+3mm)厚SBS(聚酯胎,低温柔度-25度)。2、汽油、二甲苯等:用于喷灯、清洗工具。3、橡胶沥青嵌缝膏:用于特殊部位、管根等处的嵌固密封;4、基层处理剂(冷底子油):采用再生橡胶改性沥青的汽油溶液为基层处理剂。二、主要机具小平铲、钢线刷、滚刷、压子、橡皮刮板、汽油喷灯等,由施工队准备。三、作业条件:1、防水卷材合格证、检验报告、复试报告齐全,材料现场见证
2、取样送检合格。防水施工单位资质齐备,现场管理人员和操作人员持证上岗。2、基层必须按设计施工完毕,经养护后干燥,含水率不大于9%;必须干燥、平整、牢固,无空鼓、开裂、松动现象,不起砂;阴阳角处均应做成圆弧形(半径50mm)。3、每部位屋面施工时待屋面女儿墙、机房伸出屋面的设备、水暖管道安设完毕、屋面侧排水管安装完毕,设备基础、出屋面的通风道等施工完毕后进行屋面防水工程的施工。4、防水施工用材料均为易燃物,必须准备好相应的消防器材,作业面设置灭火器,并派专人看火。5、施工前认真审核图纸,熟悉防水工程施工方案,并进行技术交底。四、操作工艺1、防水工艺流程:基层处理刷基层处理剂附加层施工铺第一层防水卷
3、材热熔封边验收铺第二层防水卷材验收蓄水试验验收2、基层处理:2.1基层的凹槽缺陷用1:2.5水泥砂浆找平,达到表面光滑平顺。2.2出屋面的管根、阴阳角等部位用1:2.5水泥砂浆抹出半径50mm的圆弧角,注意管道连续集中处,审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编 号工程名称某某区6号地6#住宅楼等6项交 底 日 期某某-9-21施工单位某某建设集团有限公司分项工程名称卷材防水交底提要屋面卷材防水施工技术交底交底内容: 管与管之间的管根也要处理到位,防止

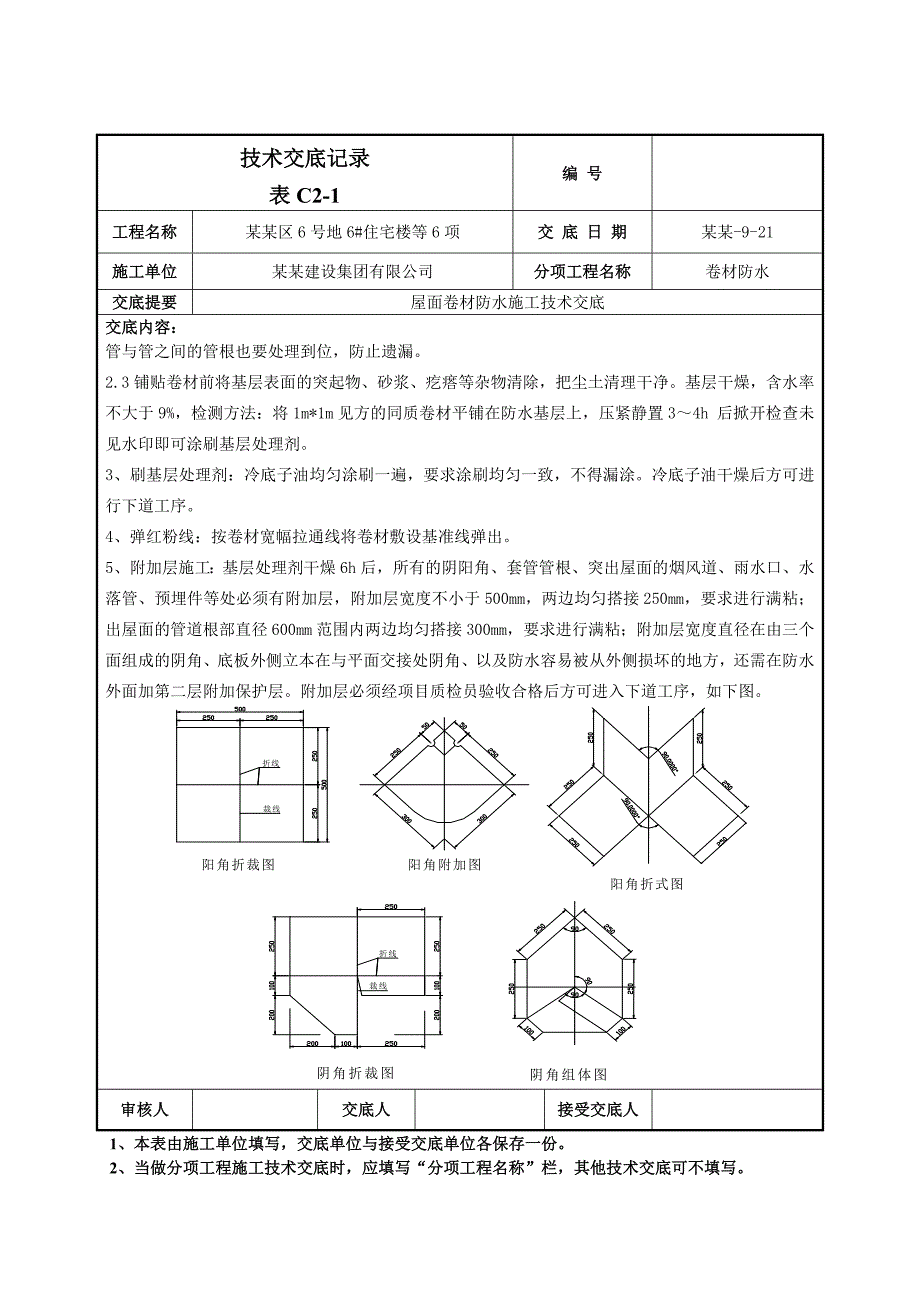

4、遗漏。2.3铺贴卷材前将基层表面的突起物、砂浆、疙瘩等杂物清除,把尘土清理干净。基层干燥,含水率不大于9%,检测方法:将1m*1m见方的同质卷材平铺在防水基层上,压紧静置34h 后掀开检查未见水印即可涂刷基层处理剂。3、刷基层处理剂:冷底子油均匀涂刷一遍,要求涂刷均匀一致,不得漏涂。冷底子油干燥后方可进行下道工序。4、弹红粉线:按卷材宽幅拉通线将卷材敷设基准线弹出。5、附加层施工:基层处理剂干燥6h后,所有的阴阳角、套管管根、突出屋面的烟风道、雨水口、水落管、预埋件等处必须有附加层,附加层宽度不小于500mm,两边均匀搭接250mm,要求进行满粘;出屋面的管道根部直径600mm范围内两边均匀搭

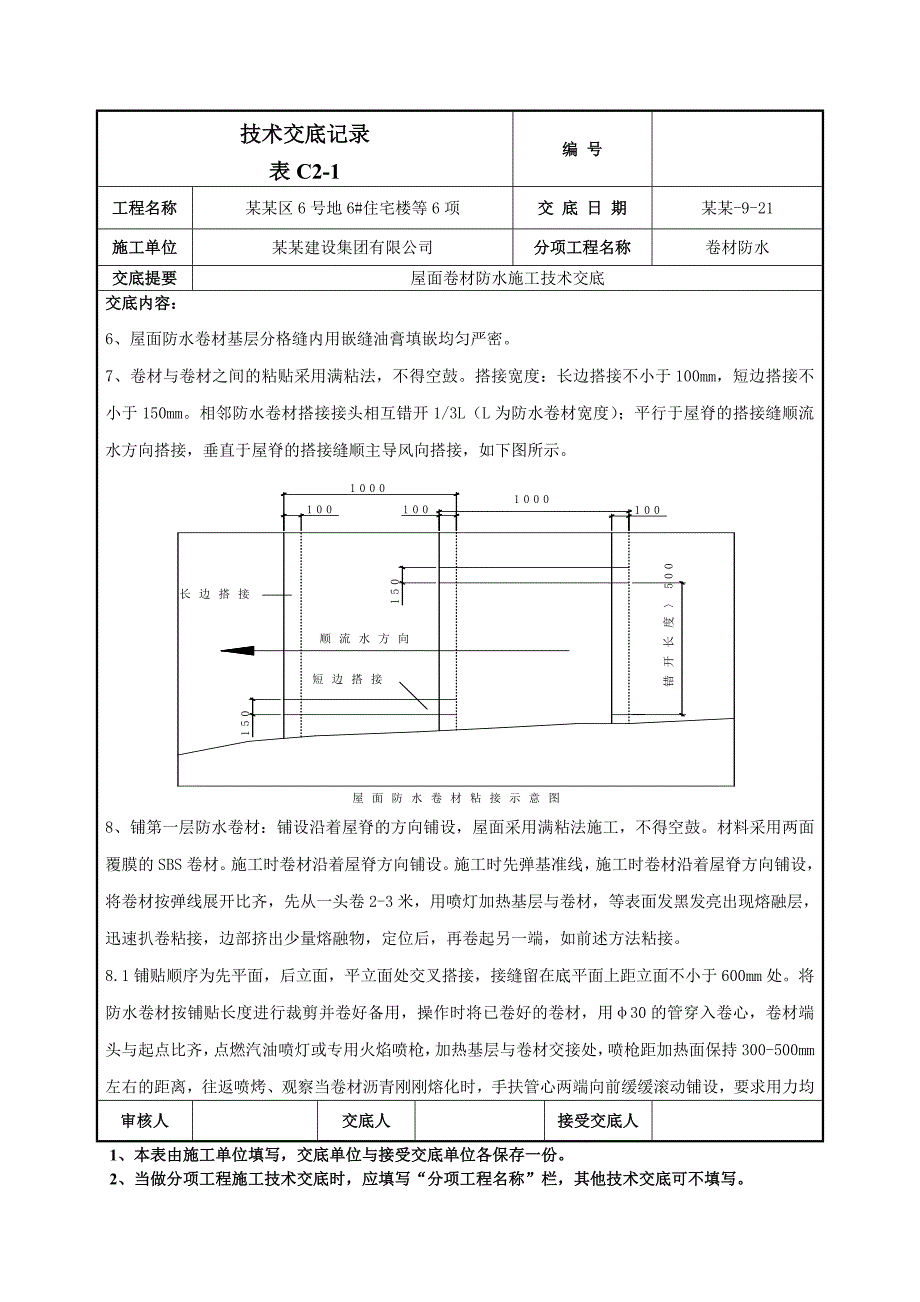

5、接300mm,要求进行满粘;附加层宽度直径在由三个面组成的阴角、底板外侧立本在与平面交接处阴角、以及防水容易被从外侧损坏的地方,还需在防水外面加第二层附加保护层。附加层必须经项目质检员验收合格后方可进入下道工序,如下图。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编 号工程名称某某区6号地6#住宅楼等6项交 底 日 期某某-9-21施工单位某某建设集团有限公司分项工程名称卷材防水交底提要屋面卷材防水施工技术交底交底内容: 6、屋面防水卷材基层分格缝内用嵌缝油
6、膏填嵌均匀严密。7、卷材与卷材之间的粘贴采用满粘法,不得空鼓。搭接宽度:长边搭接不小于100mm,短边搭接不小于150mm。相邻防水卷材搭接接头相互错开1/3L(L为防水卷材宽度);平行于屋脊的搭接缝顺流水方向搭接,垂直于屋脊的搭接缝顺主导风向搭接,如下图所示。8、铺第一层防水卷材:铺设沿着屋脊的方向铺设,屋面采用满粘法施工,不得空鼓。材料采用两面覆膜的SBS卷材。施工时卷材沿着屋脊方向铺设。施工时先弹基准线,施工时卷材沿着屋脊方向铺设,将卷材按弹线展开比齐,先从一头卷2-3米,用喷灯加热基层与卷材,等表面发黑发亮出现熔融层,迅速扒卷粘接,边部挤出少量熔融物,定位后,再卷起另一端,如前述方法粘
7、接。8.1铺贴顺序为先平面,后立面,平立面处交叉搭接,接缝留在底平面上距立面不小于600mm处。将防水卷材按铺贴长度进行裁剪并卷好备用,操作时将已卷好的卷材,用30的管穿入卷心,卷材端头与起点比齐,点燃汽油喷灯或专用火焰喷枪,加热基层与卷材交接处,喷枪距加热面保持300-500mm左右的距离,往返喷烤、观察当卷材沥青刚刚熔化时,手扶管心两端向前缓缓滚动铺设,要求用力均审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编 号工程名称某某区6号地6#住宅楼等6项交 底
8、 日 期某某-9-21施工单位某某建设集团有限公司分项工程名称卷材防水交底提要屋面卷材防水施工技术交底交底内容: 匀,铺设压边宽度应掌握好。8.2热熔封边:卷材接缝处用喷枪加热,压合至边缘挤出沥青粘牢。卷材末端收头用水泥钉固定在女儿墙上,后用橡胶沥青嵌缝膏嵌固填实。如下图所示。8.3验收:施工队自检合格后报项目质检员验收,合格后报监理验收,填写隐蔽工程验收记录并签字。9、铺贴第二层卷材防水:采用满粘法施工,材料采用3mmSBS改性沥青防水卷材。上下两层卷材不得垂直粘贴,两层卷材间必须满贴,热熔施工时压出空气,防止空鼓,封边密实。长边搭接为100mm,短边搭接为150mm,上下层搭接相互错开35
9、0mm。9.1验收:施工队自检合格后报项目质检员验收,合格后报监理验收,填写隐蔽工程验收记录并签字。10、细部构造10.1卷材防水层由屋面翻上至女儿墙下部(防水层至收头部位高度1000mm),卷材收头用水泥钉固定,并用密封材料封严。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编 号052工程名称某某区6号地6#住宅楼等6项交 底 日 期某某-9-21施工单位某某建设集团有限公司分项工程名称卷材防水交底提要屋面卷材防水施工技术交底交底内容: 10.2铺贴泛水处
10、的卷材采取满贴法。10.3混凝土墙上的卷材收头采取金属压条钉压,并用密封材料封严。10.4防水层贴入水落口杯内不小于100mm。10.5水落口周围500mm内的坡度不小于5,并采用密封材料嵌密。10.6水落口杯与基层接触处留宽20mm、深20mm凹槽,并嵌填密封材料。10.7伸出屋面管道的防水构造符合下列要求:10.7.1管道根部直径500mm范围内,找平层抹出高度不小于30mm的圆台。10.7.2管道周围与找平层预留20mmx20mm的凹槽,并用密封材料嵌填严密。10.7.3管道根部四周增设附加层,宽度和高度均不小于300mm。10.7.4管道上的防水层收头处用金属箍紧固,并用密封材料封严。
11、见下页详图:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编 号工程名称某某区6号地6#住宅楼等6项交 底 日 期某某-9-21施工单位某某建设集团有限公司分项工程名称卷材防水交底提要屋面卷材防水施工技术交底交底内容: 10.8雨水口出入口细部构造:10.8.1防水层深入水落口内不小于10cm。10.8.2水落口周围500mm范围内坡度不小于5,并采用防水涂料(单组分聚氨酯)或封闭材料涂封,厚度不小于2mm。10.9烟风道防水收头至风帽底,细部构造如下图:五、
12、关键工序及特殊工序控制措施附加层施工:所有的阴阳角、套管管根、预埋件处必须有附加层。附加层宽度不小于500mm,两边均匀搭接250mm,在由三个面组成的阴角、底板外侧立在与平面交接处阴角、以及防水容易被从外侧损坏的地方,还需在防水外面加第三层附加保护层。六、卷材防水层施工质量标准1、主控项目1.1改性沥青SBS防水卷材和胶粘剂的规格、性能、配合比必须符合规范要求,有合格的出厂证明、检验报告等。1.2卷材防水层及其转角处、落水口、烟风道、泛水等细部做法,必须符合设计要求和施工验收规范审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应
13、填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编 号工程名称某某区6号地6#住宅楼等6项交 底 日 期某某-9-21施工单位某某建设集团有限公司分项工程名称卷材防水交底提要屋面卷材防水施工技术交底交底内容: 的规定。1.3防水层严禁有破损和渗漏现象发生。2、一般项目2.1卷材防水层的基层平整,基层洁净、平整,无空鼓、松动、起砂和脱皮现象;基层阴阳角成弧形或钝角。2.2卷材防水层的搭接缝粘接牢固,密封严密,不得有损伤、皱折、翘边和鼓泡等缺陷。2.3卷材防水层的保护层与防水层粘结牢固,结合紧密,厚度均匀一致。2.4防水卷材铺贴附加层的宽度符合规范要求;分层的接头搭接宽度符合规范的规定,接头嵌填牢固。2.5卷材搭接宽度的允许误差为-10mm。七、防水施工成品保护措施1、卷材防水层铺贴完毕后,及时做好保护层(40mm厚C20细石砼),防止结构施工碰损防水层。2、平面防水层施工,不得在防水层上放置材料及作为施工运输车道。3、防水保护层未施工前,严禁任何穿带钉子鞋的人员进入施工现场,以免破坏防水层。4、冷底子油未干透之前,禁止任何闲杂人员进入现场,由项目工长负责。5、浇注砼保护层时,所用的手推车等直接接触防水层的铁件,必须用橡胶垫包扎牢固,避免破坏防水层。一旦发现破损,立即进行返修,否则不得进行保护层施工。
