小型预制构件施工方案.doc

上传人:p** 文档编号:996478 上传时间:2024-06-12 格式:DOC 页数:5 大小:22.50KB
下载 相关 举报
小型预制构件施工方案.doc_第1页
第1页 / 共5页
小型预制构件施工方案.doc_第2页
第2页 / 共5页
小型预制构件施工方案.doc_第3页
第3页 / 共5页
小型预制构件施工方案.doc_第4页
第4页 / 共5页
小型预制构件施工方案.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《小型预制构件施工方案.doc》由会员分享,可在线阅读,更多相关《小型预制构件施工方案.doc(5页珍藏版)》请在第壹文秘上搜索。

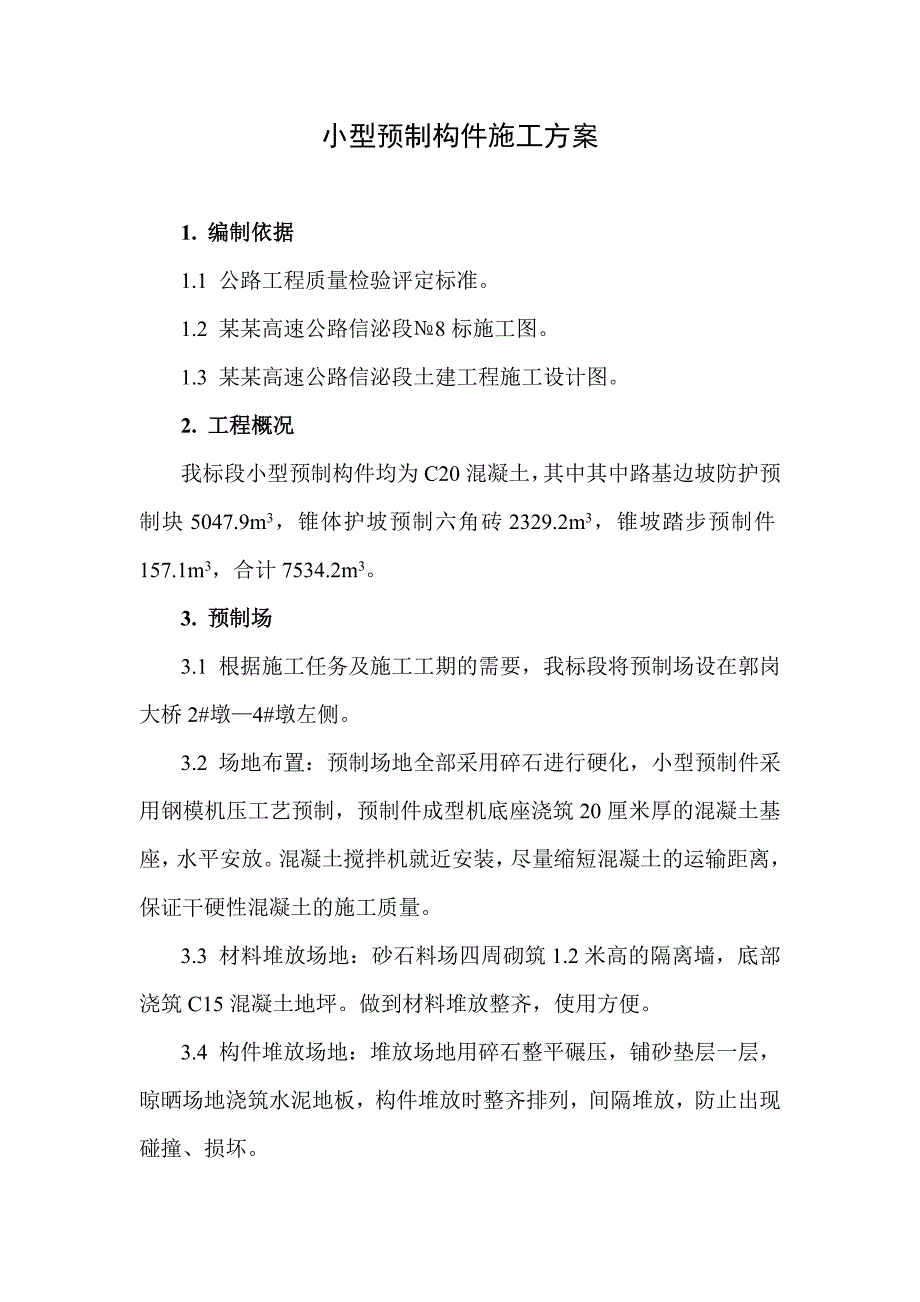

1、小型预制构件施工方案1. 编制依据1.1 公路工程质量检验评定标准。1.2 某某高速公路信泌段8标施工图。1.3 某某高速公路信泌段土建工程施工设计图。2. 工程概况我标段小型预制构件均为C20混凝土,其中其中路基边坡防护预制块5047.9m3,锥体护坡预制六角砖2329.2m3,锥坡踏步预制件157.1m3,合计7534.2m3。3. 预制场3.1 根据施工任务及施工工期的需要,我标段将预制场设在郭岗大桥2#墩4#墩左侧。3.2 场地布置:预制场地全部采用碎石进行硬化,小型预制件采用钢模机压工艺预制,预制件成型机底座浇筑20厘米厚的混凝土基座,水平安放。混凝土搅拌机就近安装,尽量缩短混凝土的

2、运输距离,保证干硬性混凝土的施工质量。3.3 材料堆放场地:砂石料场四周砌筑1.2米高的隔离墙,底部浇筑C15混凝土地坪。做到材料堆放整齐,使用方便。3.4 构件堆放场地:堆放场地用碎石整平碾压,铺砂垫层一层,晾晒场地浇筑水泥地板,构件堆放时整齐排列,间隔堆放,防止出现碰撞、损坏。3.5 四周挖排水沟与当地排水系统相通,防止雨季积水。3.6 预制场平面布置(见图一)。4. 施工计划安排某某年3月5日至4月1日施工队进场,作好开工准备。4月1日各种预制构件分别开工。路基边坡防护预制块在10月30日前完成,锥体护坡预制六角砖在11月30日前完成,锥坡踏步预制件在11月30日前完成。5. 施工方案5

3、.1 施工准备施工前保证“三通”,即“通水、通电、通路”。加强机械的整修工作,以保证施工时能良好运转。进行机械的试运转,检查成型钢模的结构尺寸,不符合要求的坚决不用于生产。对砂石水泥等各种原材料进场加强质量控制,做好各项试验检测工作。5.2 施工工艺流程图(图二)5.3 模板模板均采用压制专用成型钢模板。模板拼装严密,不得漏浆。砼浇筑前将模板清刷干净,不得有杂物,并刷脱模剂。5.4混凝土浇筑5.4.1 混凝土拌制预制件采用自拌C20干硬性混凝土。施工时严格按照配合比进行拌合,砂石料的称量采用重量法,每盘材料偏差值不得超过2%。严格控制水灰比,坍落度控制在24mm。5.4.1 浇筑方法将模具放在

4、操作台上,放上底板,根据预制构件的大小计算出混凝土用量,将混凝土装入模具内,人工大致找平,将模具连同混凝土顺着操作台上的滑槽推入压力板下部,启动压力机,压力杆顶着压板将模内混凝土挤压成设计尺寸的构件,在顶压过程中压力机压力要达到40吨,以保证混凝土的密实性。压制成型的构件必须对混凝土外露面作二次压浆处理。5.5 拆模、养生混凝土脱模由成型机上的脱模千斤顶进行:将压制成型的构件和模具顺着滑槽移至脱模千斤顶中间,启动千斤顶,将底板从模具内顶出。拆模时注意不得损坏构件棱角。砼浇筑后7d要保持湿润状态,专人洒水养护,并覆盖麻袋。5.6 成品堆放刚拆模的成品需在晾晒场地养护一定时间后方可移至堆放场地存放

5、。成品必须按品种、规格堆放整齐,并设有醒目的标示牌,垛高不超过2m。5.7成品检验每一工作班生产的构件按照规范要求,抽取足够数量的构件送项目部试验室,用取芯机将在构件上钻取混凝土试件,标准养生至28天。用压力机进行抗压试验,合格后方用于施工现场。 6. 质量控制6.1 质量保证措施6.1.1 建立完善有效的施工生产、技术、质量保证体系,分工负责,层层把关。6.1.2 加强对施工队人员的质量意识教育,做好书面的技术交底工作,使每个参建人员做到目标明确,心中有数。6.1.3 建立健全施工日志,收集好试验资料、技术资料、各工序检查记录,凭文字数据说话。要求按照报验资料的要求填写施工记录,定期进行报验

6、。6.1.4 技术人员对施工全过程控制,并严格执行监理工程师的指令。6.1.5 对施工中常见的砼质量问题及预防措施,提前下发给施工队,并组织学习,在施工中加以预防。6.2 质量通病及预防措施6.2.1 严格按照配合比施工,不得偷工减料,对强度不合格产品坚决作报废处理。6.2.2 预制块的外露面出现蜂窝、麻面现象,不得随意修补,必须得到监理工程师的指示。6.2.3 保证预制构件轮廓清晰,线条直顺,表面平整,不得有翘曲现象,杜绝构件在拆模或搬运过程中出现损坏棱角的现象。小型预制构件质量检验表项次检查项目规定值或允许偏差检查方法和频率1混凝土强度(Mpa)在合格标准内按附录D检查2断面尺寸(mm)8

7、05用尺量2处80103长度(mm)+5,-10用尺量7. 安全施工7.1 建立健全各级安全生产责任制,形成完善的安全保证体系,全员树立安全生产思想,提高安全意识。7.2 施工现场必须有醒目的安全作业措施标牌。7.3 机械操作人员必须持证上岗,酒后不得操作机械。7.4 用电安全。电源开关处必须采用配电箱,且有明显的用电标识。机械维修时,必须断电。7.5 做好防洪、防汛、防盗工作。8. 文明施工8.1施工现场树立工程标志牌,安全质量宣传牌及工地管理制度。8.2进入施工现场必须戴安全帽,管理人员必须佩戴胸卡。8.3 现场办公及生活生产房屋,统一规划,搭设整齐,保持良好的施工环境。9. 环境保护9.1 施工废水不得任意排放,可设集水井。9.2施工废料(残留砼、砂、石、木屑)必须清理出场。9.3生活垃圾不得乱倒,必须倒在指定场所。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
