小河区长江路二期道路工程施工监理实施细则.doc

上传人:p** 文档编号:996486 上传时间:2024-06-12 格式:DOC 页数:59 大小:307.94KB
下载 相关 举报
小河区长江路二期道路工程施工监理实施细则.doc_第1页
第1页 / 共59页
小河区长江路二期道路工程施工监理实施细则.doc_第2页
第2页 / 共59页
小河区长江路二期道路工程施工监理实施细则.doc_第3页
第3页 / 共59页
小河区长江路二期道路工程施工监理实施细则.doc_第4页
第4页 / 共59页
小河区长江路二期道路工程施工监理实施细则.doc_第5页
第5页 / 共59页
小河区长江路二期道路工程施工监理实施细则.doc_第6页
第6页 / 共59页
小河区长江路二期道路工程施工监理实施细则.doc_第7页
第7页 / 共59页
小河区长江路二期道路工程施工监理实施细则.doc_第8页
第8页 / 共59页
小河区长江路二期道路工程施工监理实施细则.doc_第9页
第9页 / 共59页
小河区长江路二期道路工程施工监理实施细则.doc_第10页
第10页 / 共59页
亲,该文档总共59页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《小河区长江路二期道路工程施工监理实施细则.doc》由会员分享,可在线阅读,更多相关《小河区长江路二期道路工程施工监理实施细则.doc(59页珍藏版)》请在第壹文秘上搜索。

1、某某二期道路工程施工监理实施细则编制: 审核: 审批: 编制单位: 某某市深龙港监理有限公司 某某二期工程监理部编制日期: 目 录1、 项目概述2、测量放样实施细则3、路基工程施工监理实施细则4、防护工程施工监理实施细则5、土方路基监理实施细则6、填方路堤及土石混填路堤施工监理实施细则7、结构物回填监理实施细则8、钢筋工程监理实施细则9、混凝土工程监理实施细则10、钢筋混凝土工程监理实施细则11、钢筋混凝土盖板涵监理实施细则12、工程质量监理实施细则13、工程缺陷处理监理实施细则14、计量支付监理实施细则15、试验检测监理实施细则目录16、现场安全文明施工管理控制实施细则17、保修阶段监理实施

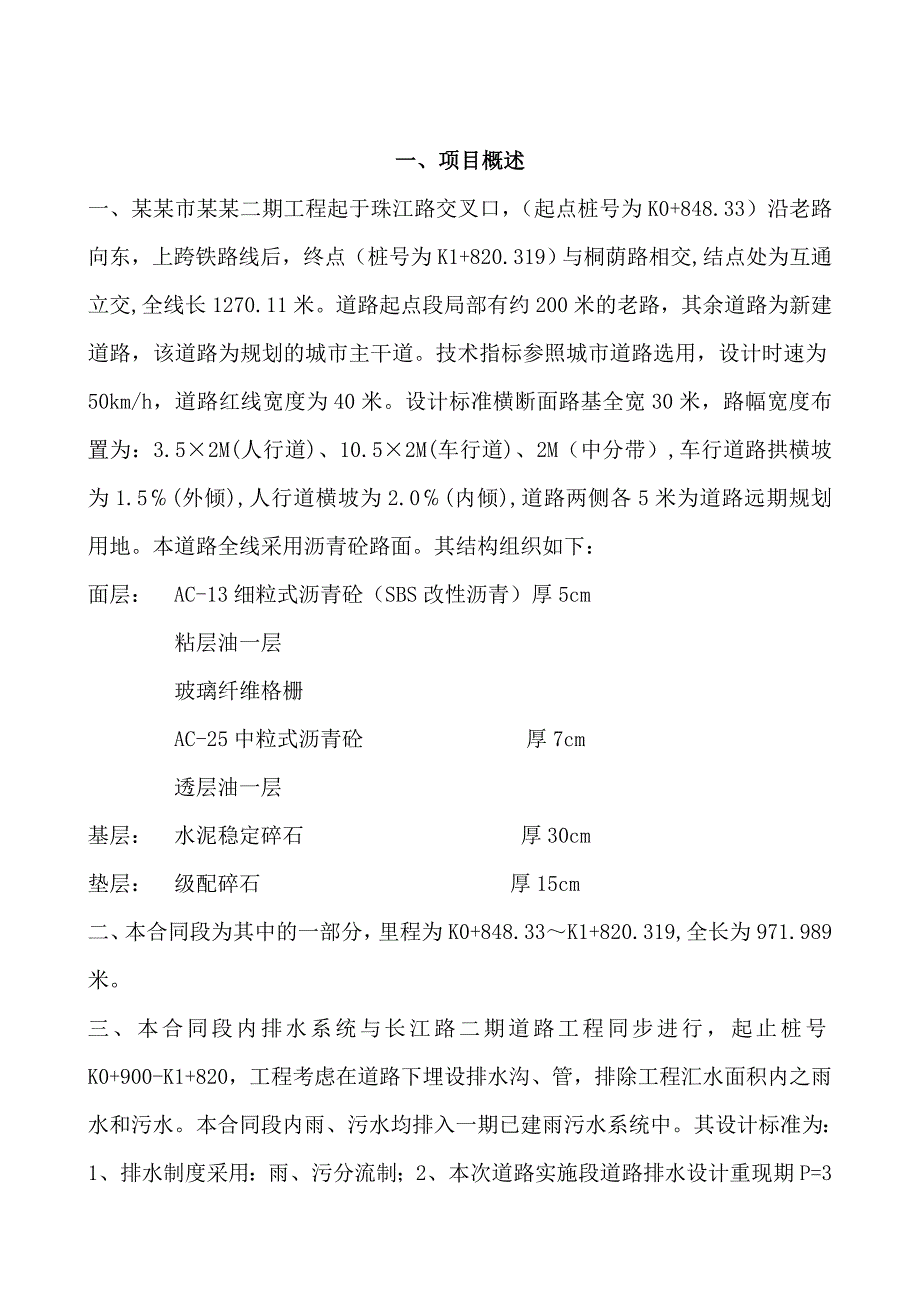

2、细则一、项目概述一、某某市某某二期工程起于珠江路交叉口,(起点桩号为K0+848.33)沿老路向东,上跨铁路线后,终点(桩号为K1+820.319)与桐荫路相交,结点处为互通立交,全线长1270.11米。道路起点段局部有约200米的老路,其余道路为新建道路,该道路为规划的城市主干道。技术指标参照城市道路选用,设计时速为50km/h,道路红线宽度为40米。设计标准横断面路基全宽30米,路幅宽度布置为:3.52M(人行道)、10.52M(车行道)、2M(中分带),车行道路拱横坡为1.5(外倾),人行道横坡为2.0(内倾),道路两侧各5米为道路远期规划用地。本道路全线采用沥青砼路面。其结构组织如下:

3、面层: AC-13细粒式沥青砼(SBS改性沥青)厚5cm 粘层油一层 玻璃纤维格栅 AC-25中粒式沥青砼 厚7cm 透层油一层基层: 水泥稳定碎石 厚30cm垫层: 级配碎石 厚15cm二、本合同段为其中的一部分,里程为K0+848.33K1+820.319,全长为971.989米。三、本合同段内排水系统与长江路二期道路工程同步进行,起止桩号K0+900-K1+820,工程考虑在道路下埋设排水沟、管,排除工程汇水面积内之雨水和污水。本合同段内雨、污水均排入一期已建雨污水系统中。其设计标准为:1、排水制度采用:雨、污分流制;2、本次道路实施段道路排水设计重现期P=3年,排水次干沟P=5-10年

4、;3、综合径流系数:=0.75;4、污水量标准:生活污水q=250升/人/日;公污污水q1=0.2q;N=640人/公顷;5、人口密度:N=640人/公顷;6、雨水管沟计算公式:某某市曝雨强度公式。二、测量放样实施细则测量工作要贯穿施工的全过程,是监理工程师质量的重点之一,因此监理工程师在施工各阶段要加强测量工作的检查,测量工作一旦失误,往往造成质量事故,给工程带来严重的经济和工期损失。对放线依据、基准点、基准线须要经过严格检查。一、测量监理控制程序框图对施工部门测量工作进行监督、检查、旁站、复测各先工程开工前施工部门进行施工放样并通知监理对测量放样报验单及质量检验报告单认真审查认定工程开工申

5、请报告控制工程线位、标高、尺寸进行监督、检查、认定工程施工过程中对放样的方法、坐标及放样数据检查及必要复测工程分项开工申请报告、测量放样报验单、现场质检报告对工程完工成品进行位置、尺寸、标高进行检查、测量,并提出各单位工程的测量成果资料工程竣工及分项、分部工程验收或中间交工验收报告二、测量监理的依据1.主要依据设计部门提供的施工图纸设计资料执行的有效版本及变更设计的正式文件。2.执行的标准按:2-1:公路勘测规范JTJ061-992-2:路桥位勘测使用公路勘测规范JTJ061-992-3:公路路基施工技术规范JTJ033-952-4:公路工程施工监理规范-JTJ077-942-5:工程测量规范

6、(国家标准)-GB50026-93三、测量监理工程师的职责:1、在总监理工程师的领导下,配合道路工程师、结构工程师,严格按照规范要求的进度监督承包人放线、放样,审查或 批准承包人测量的外业成果及道路和构造物的几何尺寸、标高等。2、复杂检查承包人对水准点及其它控制点的护桩设施,保证不受损坏,有变更时需在图上标明。3、不断检查承包人的测量放样工作,随时抽查各项测量记录,要认真核对,确认后签发。4、审查承包人的检查申请,经现场检验校核后,符合规范要求的精度后方能签字,否则应将所有不合格部分及时通知有关人员。5、检查路基工程的土石分界线,并督促承包人标绘在横断面图上。6、协助合同工程师、道路工程师和结

7、构工程师做好工程的计量工作,检查中期支付申请。7、定期监督检查承包人使用的仪器的精度。8、办理总监理工程师交办的其他工作。四、监理对测量放样质量的监控与要求:(一)在公路工程建设中,其工作内容有:1、在工程开工前,对设计部门提供的控制网进行同精度或更高精度的复测,确认各个控制点无毁坏、位移、沉降资料正确无误后,才能作为施工放样的依据。2、对设计资料上的中桩、方沟等放样点的坐标高程进行计算核对,防止因计算或出版的差错,造成损失。3、通过测量手段,在高程施工的实地,准确放出施工控制点,在施工过程中进行核对,保证各工序成品和设施位置标高在允许的误差范围内。(二)工程测量监理必须做好:1、施工单位的测

8、量设备进行检查,必要检验的仪器具有合格的检验证书,方可进入作业。2、了解施工单位测量人员的素质情况及测量的操作,程序和方法必须正确,查看测量原始记录,及时发现问题,尽快改正。3、同施工单位一起复测各填挖断面的地面线,保证结果的真实性,对业主及施工单位负有监理的责任。4、检查复核施工单位上报的测量放样资料,对重要的放样测量进行旁站证实,正确无误后给予确认。5、每个单项工程完工后,检查其坐标和标高,测出偏位和误差情况,合格欧给予确认,进入下一道工序。6、与施工单位的质检人员密切配合,对测量放样工作监控作用,帮助测量人员提高施工放样的质量。减少误差,把好质量关。7、工程竣工后,对建筑物的位置和标高进

9、行全面验收。(三)二级公路测量放样的偏差必须在允许范围内,在施工手册、监理手册中有明确规定,有的设计文件中有特别要求提高精度的应按设计要求执行。1、竣工路基的允许偏差:土方路基检查项目允许偏差检查项目允许偏差纵断高程(mm)+10,-20平整度(mm)20中线偏位(mm)100横坡()0.5宽度不小于设计值边坡(mm)不陡于设计值石方工程检查项目允许偏差检查项目允许偏差纵断高程(mm)+10,-30平整度(mm)30中线偏位(mm)100横坡()0.5宽 度不小于设计值边坡(mm)坡度不陡于设计值平顺度符合设计要求五、测量放样内业资料的收集与管理1、承包人在开工前进行现场恢复和路线。其内容包括

10、导线、中线的复测,水准点的复测与增设,横断面的测量与绘制等,监理工程师参加此项工作,对于设计资料不符合的部分进行复测并作出结论。2、在承包人对所有测量记录计算资料整理后,由承包人的测量员及主管技术人员共同签字后,测量监理工程师进行核查,其测量成果批准后作为本工程的依据资料,由监理部门存档管理。3、工程的开工及分项工程开工以前进行施工放样,填写报验单和质检报告,监理工程师进行检查和确认,并将放样数据和坐标、高程资料作为档案保存。六、测量工程师与各方的关系1、测量工程师在总监理工程师的领导下,配合道路工程师、结构工程师,严格按照规范要求的精度对工程的尺寸、标高严格监理,并协助合同工程师、道路工程师

11、、结构工程师做好工程的计量工作,检查中期支付申请。2、按规范要求的精度监督承包人的放样、放线的准确,审查或批准承包人测量内外业成果及道路和构造物的几何尺寸与标高,检查测量控制点的准确和保护情况及对承包人测量放样工作随时抽查、认真核对、及时签发。三、路基工程施工监理实施细则一、技术要求1、路基宽度双向单车道,总宽度30m,全副铺设沥青砼路面。2、边坡:按设计图纸3、路基填料最小CBR值、最大粒径和压实度填挖类型路床顶面以下深度(cm)最小CBR值粒料最大粒径mm压实度填方路基上路床0-808100 95下路床上路堤80-150415094下路堤150以下215092零填及路堑路床0-806100

12、954、竣工路基的允许偏差范围检查项目允许偏差检查项目允许偏差纵断高程mm土方+10-20石方+10-30平整度土20(3m直尺)石30中线偏差mm100横坡0.5宽度mm不小于设计值边坡不陡于设计值5、填方土料的试验项目、技术标准与试验频率试验项目技术标准试验频率(次/m3)试验规程备注含水量与最佳含水量差41/5000JTJ051-93液限塑性指数50261/5000100g锥维合测定仪测定氯化物含量硫酸盐含量碳酸盐含量有机物含量310.541/5000击实试验50261/5000及土质变化重型击实标准二、监理程序框图监理程序施工程序审批开工报告开工报告共同测量放样清理现场现场检查以15的

13、规范频率检查原材料质量自检原材料质量旁站并以15的规范频率检查分层填筑单独或与承包人共同验收,填质检单自检并申报验收根据质检单、开工申请及测试资料填报中间交工证书签认中间交工证书三、土方路堤填筑监理实施细则1审查开工报告岗位:工程师、监理员监理要点:在、K1+520-K1+820.319段高填方、K1+520-K1+820.319段左侧高挡墙砌筑,排水部分。在填方K1+520-K1+820.319段高填方,要做到层层把关。1)、审查承包人提交该路段的施工方案、施工计划、自检系统及保证措施;2)现场核实开工路段长度、路堤类型、填料质量及堆放位置、各种机械型号和台数、试验测试设备等。四、防护工程施工监理实施细则一、技术要求1、本合同段防护工程的挡土墙及护坡。在开挖基础前测量放线准确,开挖好基础后,经甲方监理同意在重新测量放样核实,确定测量放样准确后才能进行基础施工。2、测量放样岗位:工程师、监理员检查方法:共同测量、旁站测量监理要点:1)核查承包人的内业成果资料2)抽检路基中线、水平及边坡坡率是否在允许范围内3)核签填前碾压后新测绘的填方标准横断面图(50m一个)3、检查施工现场的清理工作岗位:工程师、监理员检查方法:现场检查监理要点:1)检查路基地表处理草皮应推除到

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程监理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
