少图兰州理工大外保温施工方案.doc

上传人:p** 文档编号:996527 上传时间:2024-06-12 格式:DOC 页数:20 大小:897.09KB
下载 相关 举报
少图兰州理工大外保温施工方案.doc_第1页
第1页 / 共20页
少图兰州理工大外保温施工方案.doc_第2页
第2页 / 共20页
少图兰州理工大外保温施工方案.doc_第3页
第3页 / 共20页
少图兰州理工大外保温施工方案.doc_第4页
第4页 / 共20页
少图兰州理工大外保温施工方案.doc_第5页
第5页 / 共20页
少图兰州理工大外保温施工方案.doc_第6页
第6页 / 共20页
少图兰州理工大外保温施工方案.doc_第7页
第7页 / 共20页
少图兰州理工大外保温施工方案.doc_第8页
第8页 / 共20页
少图兰州理工大外保温施工方案.doc_第9页
第9页 / 共20页
少图兰州理工大外保温施工方案.doc_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《少图兰州理工大外保温施工方案.doc》由会员分享,可在线阅读,更多相关《少图兰州理工大外保温施工方案.doc(20页珍藏版)》请在第壹文秘上搜索。

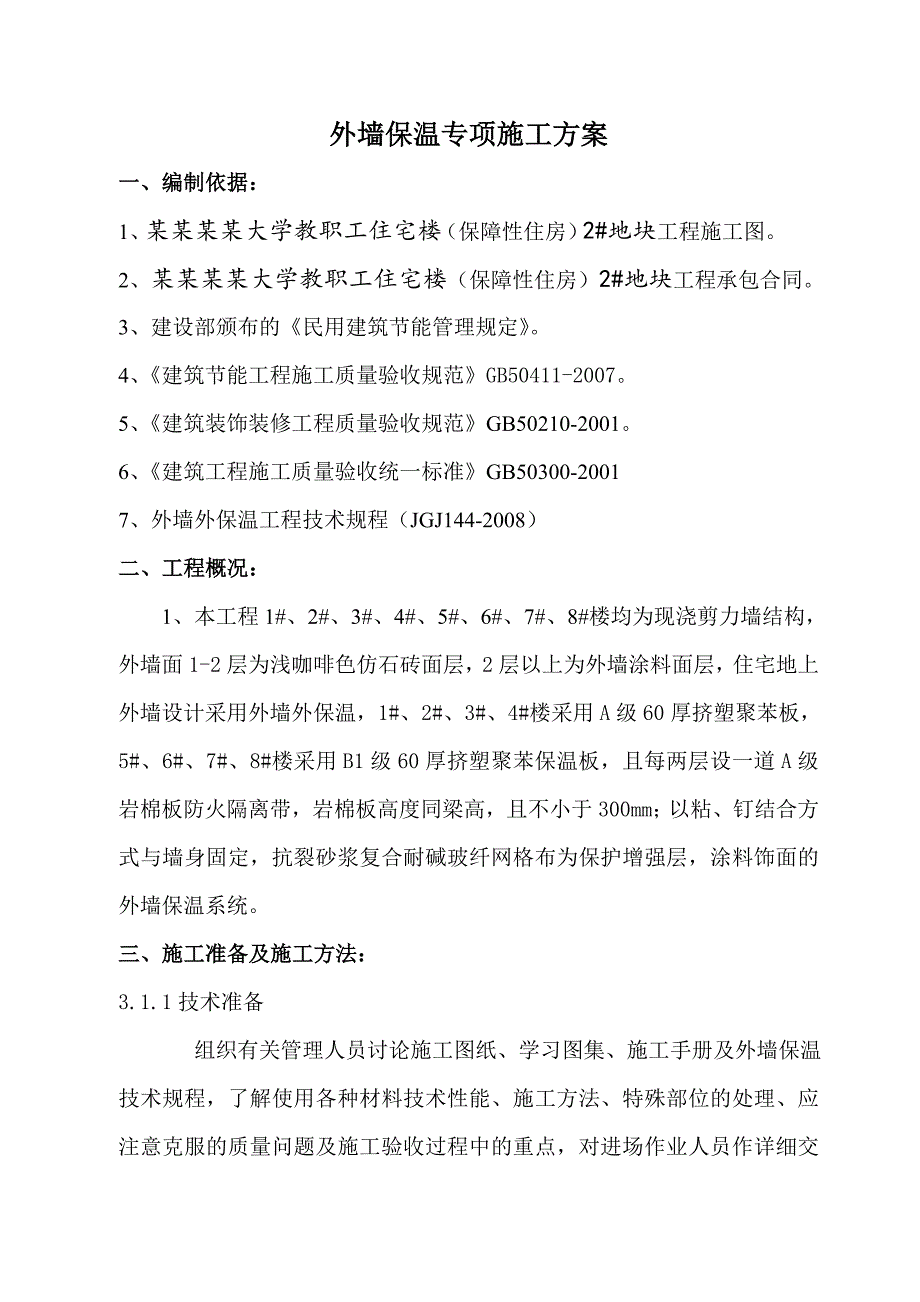

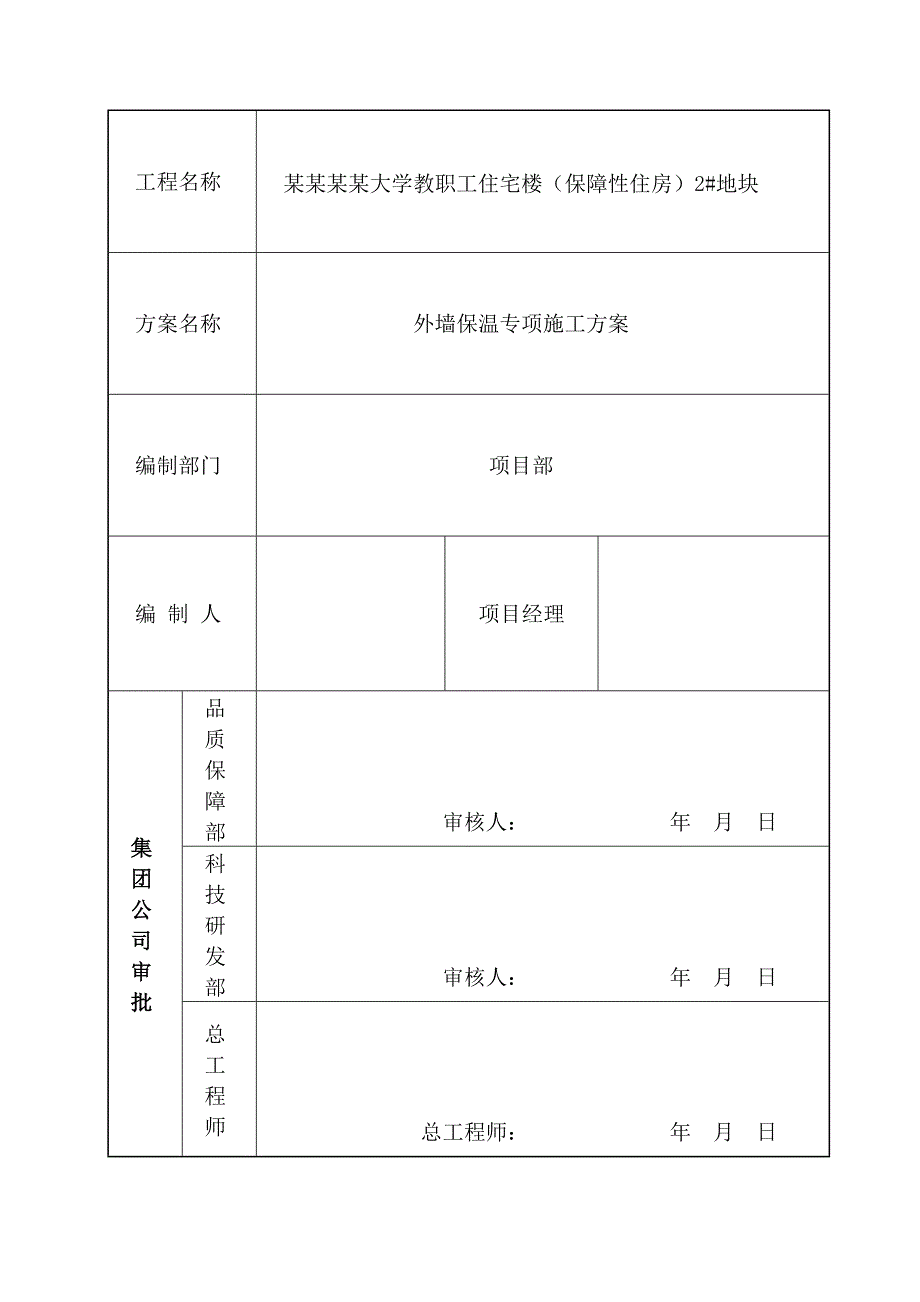

1、某某某某大学教职工住宅楼(保障性住房)2#地块外墙保温专项施工方案某某有限公司建筑工程公司某某大项目部工程名称某某某某大学教职工住宅楼(保障性住房)2#地块方案名称外墙保温专项施工方案编制部门项目部编 制 人项目经理集团公司审批品质保障部审核人: 年 月 日科技研发部审核人: 年 月 日总工程师总工程师: 年 月 日外墙保温专项施工方案一、编制依据:1、某某某某大学教职工住宅楼(保障性住房)2#地块工程施工图。2、某某某某大学教职工住宅楼(保障性住房)2#地块工程承包合同。3、建设部颁布的民用建筑节能管理规定。4、建筑节能工程施工质量验收规范GB50411-2007。5、建筑装饰装修工程质量验

2、收规范GB50210-2001。6、建筑工程施工质量验收统一标准GB50300-20017、外墙外保温工程技术规程(JGJ144-2008)二、工程概况:1、本工程1#、2#、3#、4#、5#、6#、7#、8#楼均为现浇剪力墙结构,外墙面1-2层为浅咖啡色仿石砖面层,2层以上为外墙涂料面层,住宅地上外墙设计采用外墙外保温,1#、2#、3#、4#楼采用A级60厚挤塑聚苯板,5#、6#、7#、8#楼采用B1级60厚挤塑聚苯保温板,且每两层设一道A级岩棉板防火隔离带,岩棉板高度同梁高,且不小于300mm;以粘、钉结合方式与墙身固定,抗裂砂浆复合耐碱玻纤网格布为保护增强层,涂料饰面的外墙保温系统。三、

3、施工准备及施工方法:3.1.1技术准备 组织有关管理人员讨论施工图纸、学习图集、施工手册及外墙保温技术规程,了解使用各种材料技术性能、施工方法、特殊部位的处理、应注意克服的质量问题及施工验收过程中的重点,对进场作业人员作详细交底,并做样板示范层后,经验收合格后方可大面积施工。3.1.2 材料准备(1)挤塑聚苯乙烯泡沫板规格为1200mm600mm60mm(2)专用聚合物粘结、面层砂浆厂家已配制好,现场施工时加水用手持式电动搅拌机搅拌,重量比为水:聚合物砂浆等于1:5,可操作时间不小于2h。(3)固定件采用自攻螺栓配合工程塑料膨胀钉固定挤塑聚苯乙烯泡沫板,要求单个固定件的抗拉承载力标准值不小于0

4、.6kN。(4)耐碱玻纤网格布用于增强保护层抗裂及整体性;孔径4mm4mm,宽度1000mm,每卷长度100m。(5)聚乙烯泡沫塑料棒用于填塞膨胀缝,作为密封膏的隔离背衬材料,其直径按照缝宽的1.4 倍选用。3.1.3劳动力准备(1)按工程量及工期要求选择具有同类工程施工经验的作业班组,并保证足够的劳动力,劳动力须经专业培训方可上岗3.1.4 施工要求及条件(1)经业主、监理、施工单位、外保温施工单位联合验收的外墙体(可分段进行)垂直、平整度满足规范要求,门窗框安装到位,阳台栏板、挑檐等突出墙面部位尺寸合格,办理交接单后即可进行施工。(2)雨天施工时,须采取有效防雨措施,防止雨水冲刷刚施工完但

5、粘结砂浆或面层聚合物砂浆尚未初凝的墙面。(3)施工现场环境温度及找平层表面温度在施工中及施工后24h内均不得低于5,风力不大于5级。3.1.5 施工工具电热丝切割器或壁纸刀(裁挤塑板及网格布用)、电锤(拧胀钉螺钉及打膨胀锚固件孔用)、根部带切割刀片的冲击钻钻头(为放固定件打眼用,切割刀片的大小、切入深度与膨胀钉头一致)、手持式电动搅拌器(搅拌砂浆用)、木锉或粗砂纸(打磨用)、其他抹灰专用工具。3.1.6工艺流程基层清理刷专用界面剂配专用聚合物粘结砂浆抹底层聚合物砂浆预粘板边翻包网格布粘贴挤塑板钻孔安装固定件挤塑板打磨、找平、清洁中间验收拌制面层聚合物砂浆抹底层聚合物砂浆粘贴网格布抹面层聚合物抗

6、裂砂浆分格缝内填塞内衬、封密封胶验收(1)基层清理 清理混凝土墙面上残留的浮灰、脱模剂油污等杂物。 剔除剪力墙接槎处劈裂的混凝土块、夹杂物等,并重新进行修补;窗台挑檐按照2%用水泥砂浆找坡,外墙各种洞口填塞密实。 要求粘贴挤塑板表面平整度偏差不超过4mm,超差时对突出墙面处进行打磨,对凹进部位进行找补(需找补厚度超过6mm 时用12.5水泥砂浆抹灰,需找补厚度小于6mm 时由保温施工单位用聚合物粘结砂浆实施找补);以确保整个墙面的平整度在4mm内,阴阳角方正、上下通顺。(2)配制砂浆 施工使用的砂浆分为专用粘结砂浆及面层聚合物抗裂砂浆。 施工时用手持式电动搅拌机搅拌,拌制的粘结砂浆重量比为水:

7、砂浆=1:5,边加水边搅拌;搅拌时间不少于5min,搅拌必须充分、均匀,稠度适中,并有一定黏度。 砂浆调制完毕后,须静置5min,使用前再次进行搅拌,拌制好的砂浆应在2h内用完。(3)刷专用界面剂一道为增强挤塑板与粘结砂浆的结合力,在粘贴挤塑板前,在挤塑板粘贴面薄薄涂刷一道专用界面剂;待界面剂晾干后方可涂抹聚合物粘结砂浆进行墙面粘贴施工。(4)预粘板端翻包网格布在挑檐、阳台、伸缩缝等位置预先粘贴板边翻包网格布,将不小于220mm 宽的网格布中的80mm宽用专用粘结砂浆牢固粘贴在基面上(粘结砂浆厚度不得超过2mm),后期粘贴挤塑板时再将剩余网格布翻包过来。(5)粘贴挤塑板 施工前,根据整个外墙立

8、面的设计尺寸编制挤塑板的排板图,以达到节约材料、加快施工速度的目的。挤塑板以长向水平铺贴,保证连续结合,上下两排板须竖向错缝1/2板长,局部最小错缝不得小于200mm。 施工单位指定某一基面处理完成的楼层作为样板层交与外保温单位进行样板层施工。挤塑板的粘贴应从细部节点(如阳台、挑檐)及阴、阳角部位开始向中间进行。施工时要求在建筑物外墙所有阴阳角部位沿全高挂通线控制其顺直度(注:保温施工时控制阴阳角的顺直度而非垂直度),并要求事先用墨斗弹好底边水平线及100mm控制线,以确保水平铺贴,在区段内的铺贴由下向上进行。 粘贴挤塑板时,板缝应挤紧,相邻板应齐平,施工时控制板间缝隙不得大于2mm,板间高差

9、不得大于1.5mm。当板间缝隙大于2mm时,须用挤塑板条将缝塞满,板条不得用砂浆或胶结剂粘结;板间平整度高差大于1.5mm的部位应在施工面层前用木锉、粗砂纸或砂轮打磨平整。 按照事先排好的尺寸(见下图)切割挤塑板(用电热丝切割器),从拐角处垂直错缝连接,要求拐角处沿建筑物全高顺直、完整。外墙挤塑板排列示意图 用抹子在每块挤塑板周边涂50mm宽专用聚合物粘结砂浆,要求从边缘向中间逐渐加厚,最厚处达10mm。然后再在挤塑板上抹3个厚10mm100、6个厚10mm80的圆形聚合物粘结砂浆灰饼。挤塑板条点粘接法 用条点法涂好聚合物砂浆的挤塑板必须立即粘贴在墙面上,速度要快,以防止粘结砂浆表面结皮而失去

10、粘结作用。当采用如图所示条点发涂抹聚合物粘结砂浆时,粘贴时不允许采用使板左右、上下错动的方式调整预粘贴板与已贴板间的平整度,而应采用橡胶锤敲击调整;目的是防止由于挤塑板左右错动而导致聚合物粘结砂浆溢进板与板间的缝隙内。 挤塑板按照上述要求贴墙后,用2m靠尺反复压平,保证其平整度及粘结牢固,板与板间要挤紧,不得有缝,板缝间不得有粘结砂浆,否则该部位则形成冷桥。每贴完一块,要及时清除板四周挤出的聚合物砂浆;若因挤塑板切割不直形成缝隙,要用木锉锉直后再张贴。 挤塑板与基层粘结砂浆在铺贴压实后,砂浆的覆盖面积约占板面的30%50%,以保证挤塑板与墙体粘结牢固。 网格布翻包:从拐角处开始粘贴大块挤塑板后

11、,遇到阳台、窗洞口、挑檐等部位需进行耐碱玻纤网格布翻包;即在基层墙体上用聚合物粘结砂浆预贴网格布,翻包部分在基层上粘结宽度不小于80mm,且翻包网格布本身不得出现搭接(目的是避免面层大面施工时在此部位出现三层网格布搭接导致面层施工后露网)。见下图。门窗洞口附加网络布示意图 在门窗洞口部位的挤塑板,不允许用碎板拼凑,需用整幅板切割,其切割边缘必须顺直、平整、尺寸方正,其他接缝距洞口四边应大于200mm。见下图。挤塑板洞口处切割及接缝距离要求示意图为防止外窗漏水,要求窗洞口四周侧壁挤塑板与窗副框间留通槽,在外窗主框安装完成并验收后由外窗施工单位在槽内打发泡剂、塞聚乙烯泡沫塑料棒及打耐侯密封胶。64

12、 系列窗通槽尺寸为22.2mm,53 系列窗为10mm。为防止保温面层施工时槽内挤入面层聚合物砂浆,要求在槽内放置与槽相同宽度的挤塑板条,槽内打胶时再行取出;同时应注意挤塑板表面与钢副框边线平行及槽宽均匀一致。在窗洞口位置的板块之间搭接留缝要考虑防水问题,在窗台部位要求水平粘贴板压立面板,避免迎水面出现竖缝;但在窗户上口,要求立面板压住横板。在遇到脚手架连墙件等突出墙面且以后拆除的部位,按照整幅板预留,最后随拆除随进行收尾施工。在伸缩缝部位施工时,应待伸缩缝镀锌铁皮安装后方可施工,挤塑板端部应与伸缩缝留齐,接口部位用建筑密封胶封堵。14、安装分格条:根据建筑物立面图设计与业主方要求在聚苯板保温

13、层上弹出分格线和滴水槽的位置,然后用多功能壁纸刀沿弹好的分格线开出凹槽,凹槽尺寸应比设计要求的分格条宽20mm,深10mm。在凹槽中嵌满抗裂砂浆并粘贴好耐碱玻纤网格布后将塑料分格条、滴水槽嵌入凹槽中,与抗裂砂浆粘结牢固,用抗裂砂浆抹平茬口,抗裂砂浆终凝后及时清理凹槽内的杂质,具体构造做法见节点附图(6) 安装固定件 挤塑板粘结牢固后,应在824h内安装固定件,按照方案要求的位置用冲击钻钻孔,要求钻孔深度进入基层墙体内50mm(有抹灰层时,不包括抹灰层厚度)。 固定件个数按照下图要求放置(横向位置居中、竖向位置均分),任何面积大于0.1m2 的单块板必须加固定件,且每块板添加数量不小于4 个。固

14、定件布置图 操作时,自攻螺栓需拧紧,使用根部带切割刀片的冲击钻,切割刀片的大小、切入深度与钉帽相一致,将工程塑料膨胀钉的钉帽比挤塑板边表面略拧紧一些;以保证挤塑板表面平整,利于面层施工;同时方可确保膨胀钉尾部膨胀部分因受力回拧膨胀使之与基体充分挤紧。 固定件加密:阳角、孔洞边缘及窗四周在水平、垂直方向2m范围内需加密,间距不大于300mm,距基层边缘为60mm,如下图所示。墙体边角、洞口处固定件示意图(7)打底挤塑板接缝处表面不平时,需用衬有木方的粗砂纸打磨。打磨动作要求为:呈圆周方向轻柔旋转,不允许沿着与挤塑板接缝平行方向打磨,打磨后用刷子清除挤塑板表面的泡沫碎屑。(8) 滴水槽 在所有外窗

15、洞口侧壁的上口用墨斗弹出滴水槽位置,并依据窗框进行校核。 按照弹好的墨线在挤塑板上安好定位靠尺,使用开槽机将挤塑板切成凹槽,成品滴水槽尺寸为10mm10mm,考虑到面层砂浆厚度为57mm,为保证凹槽内塞入成品滴水槽后,成品滴水槽与面层砂浆高度一致,故切凹槽尺寸为8mm13mm,差值尺寸是为粘结砂浆预留空间,成品滴水槽塑料条是在抹面层砂浆时粘贴(详窗眉、窗台滴水做法示意图)。(9) 涂刷专用界面剂 挤塑板张贴及胀钉施工完毕经施工单位、监理验收合格后,在膨胀钉帽及周圈50mm范围内用毛刷均匀的涂刷一遍专用界面剂。待界面剂晾干后,用面层聚合物砂浆对钉帽部位进行找平。要求塑料胀钉钉帽位置用聚合物砂浆找平后的表面与大面挤塑板相平整。目的是为了避免钉帽位置由于面层聚合物粘结砂浆过厚,将、来在成活后的面层出现流坠、干缩痕迹。 待塑料胀钉钉帽位置聚合物砂浆干燥后,用辊子在挤塑板板面均匀的涂一遍专用界面剂。(10)

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 社科论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
