槽钢悬挑外脚施工方案.docx

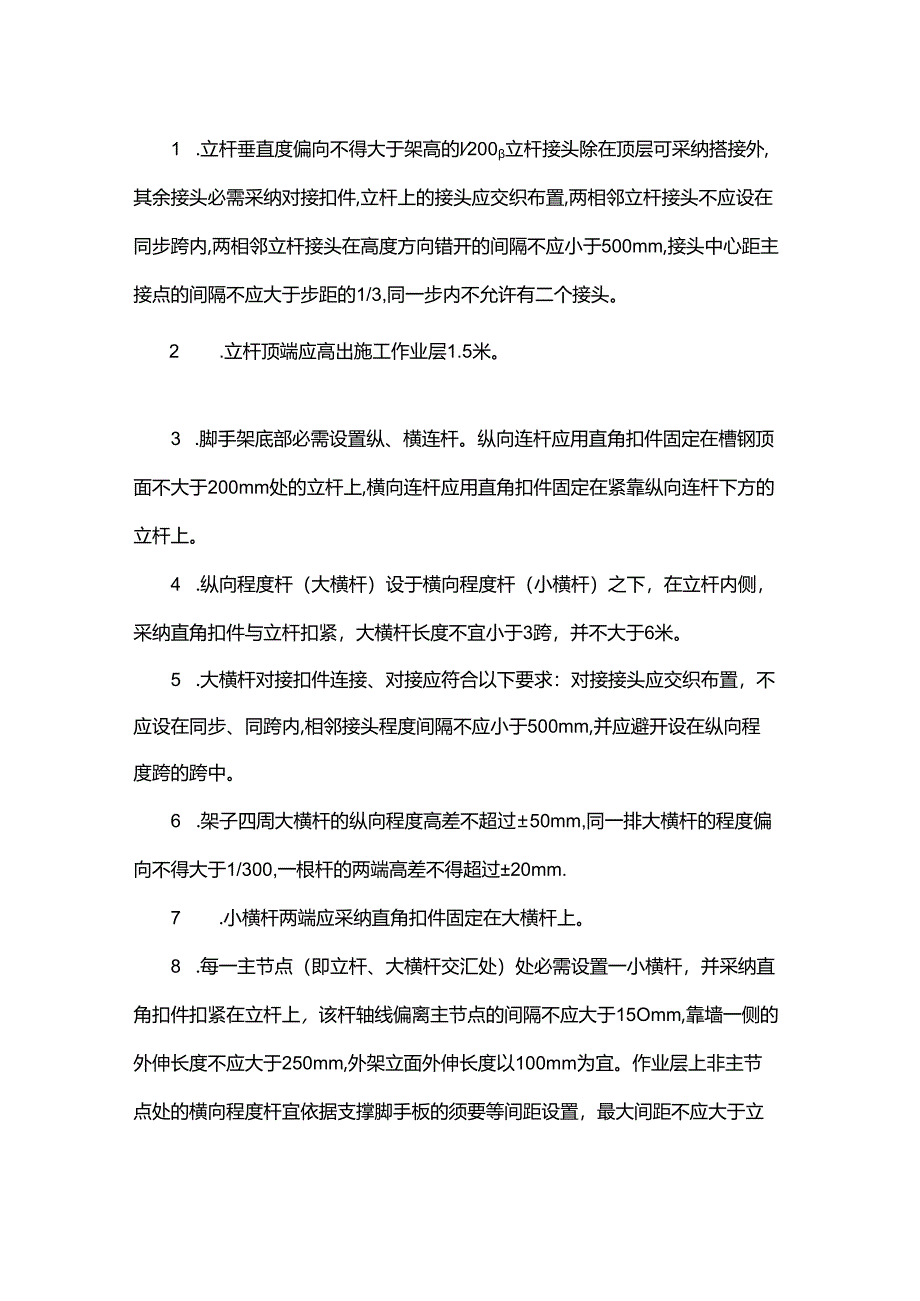

上传人:p** 文档编号:996650 上传时间:2024-06-14 格式:DOCX 页数:15 大小:1.05MB
下载 相关 举报
槽钢悬挑外脚施工方案.docx_第1页
第1页 / 共15页
槽钢悬挑外脚施工方案.docx_第2页
第2页 / 共15页
槽钢悬挑外脚施工方案.docx_第3页
第3页 / 共15页
槽钢悬挑外脚施工方案.docx_第4页
第4页 / 共15页
槽钢悬挑外脚施工方案.docx_第5页
第5页 / 共15页
槽钢悬挑外脚施工方案.docx_第6页
第6页 / 共15页
槽钢悬挑外脚施工方案.docx_第7页
第7页 / 共15页
槽钢悬挑外脚施工方案.docx_第8页
第8页 / 共15页
槽钢悬挑外脚施工方案.docx_第9页
第9页 / 共15页
槽钢悬挑外脚施工方案.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《槽钢悬挑外脚施工方案.docx》由会员分享,可在线阅读,更多相关《槽钢悬挑外脚施工方案.docx(15页珍藏版)》请在第壹文秘上搜索。

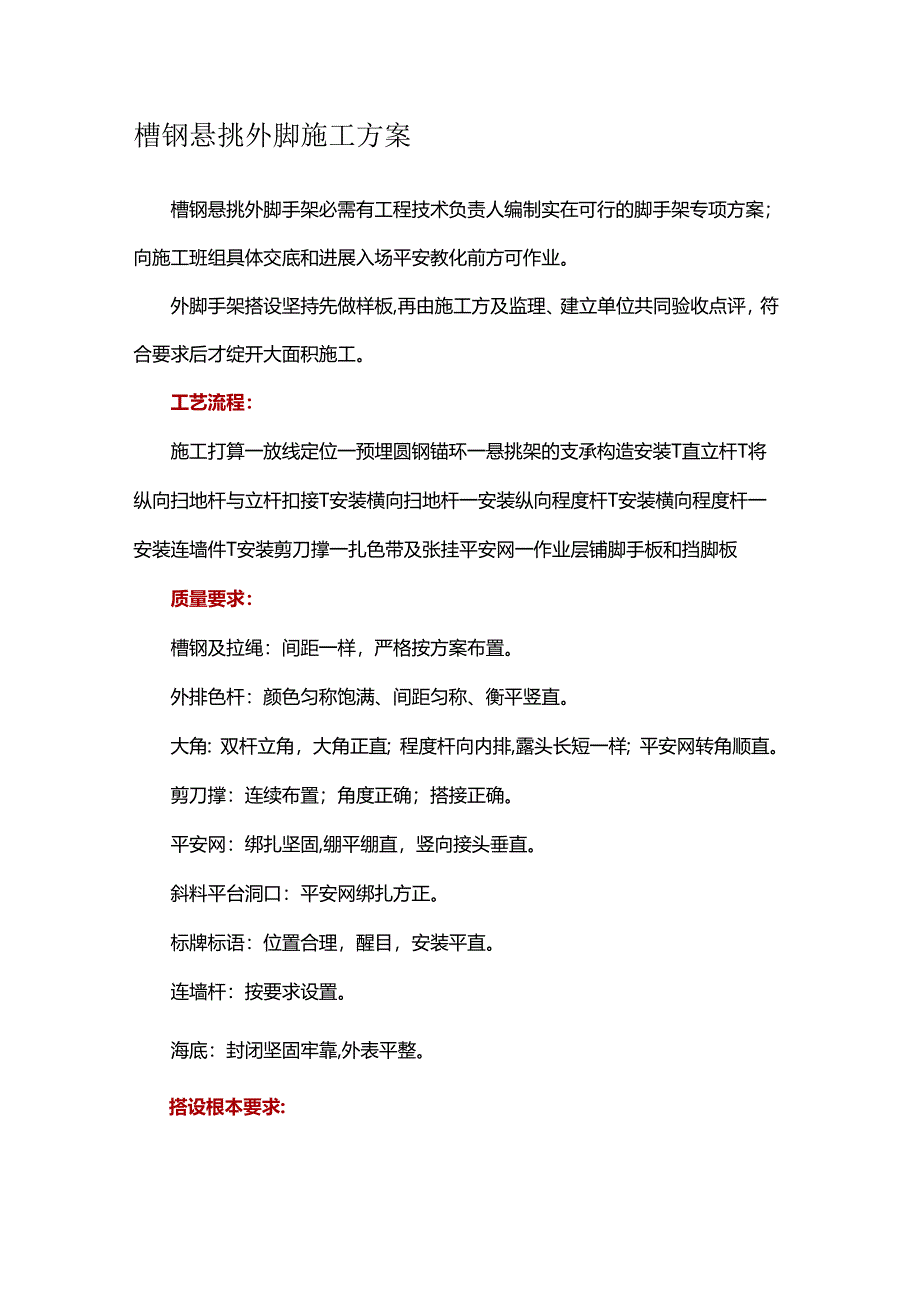

1、槽钢悬挑外脚施工方案槽钢悬挑外脚手架必需有工程技术负责人编制实在可行的脚手架专项方案;向施工班组具体交底和进展入场平安教化前方可作业。外脚手架搭设坚持先做样板,再由施工方及监理、建立单位共同验收点评,符合要求后才绽开大面积施工。工艺流程:施工打算一放线定位一预埋圆钢锚环一悬挑架的支承构造安装T直立杆T将纵向扫地杆与立杆扣接T安装横向扫地杆一安装纵向程度杆T安装横向程度杆一安装连墙件T安装剪刀撑一扎色带及张挂平安网一作业层铺脚手板和挡脚板质量要求:槽钢及拉绳:间距一样,严格按方案布置。外排色杆:颜色匀称饱满、间距匀称、衡平竖直。大角:双杆立角,大角正直;程度杆向内排,露头长短一样;平安网转角顺直

2、。剪刀撑:连续布置;角度正确;搭接正确。平安网:绑扎坚固,绷平绷直,竖向接头垂直。斜料平台洞口:平安网绑扎方正。标牌标语:位置合理,醒目,安装平直。连墙杆:按要求设置。海底:封闭坚固牢靠,外表平整。搭设根本要求:1 .立杆垂直度偏向不得大于架高的l200立杆接头除在顶层可采纳搭接外,其余接头必需采纳对接扣件,立杆上的接头应交织布置,两相邻立杆接头不应设在同步跨内,两相邻立杆接头在高度方向错开的间隔不应小于500mm,接头中心距主接点的间隔不应大于步距的1/3,同一步内不允许有二个接头。2 .立杆顶端应高出施工作业层1.5米。3 .脚手架底部必需设置纵、横连杆。纵向连杆应用直角扣件固定在槽钢顶面

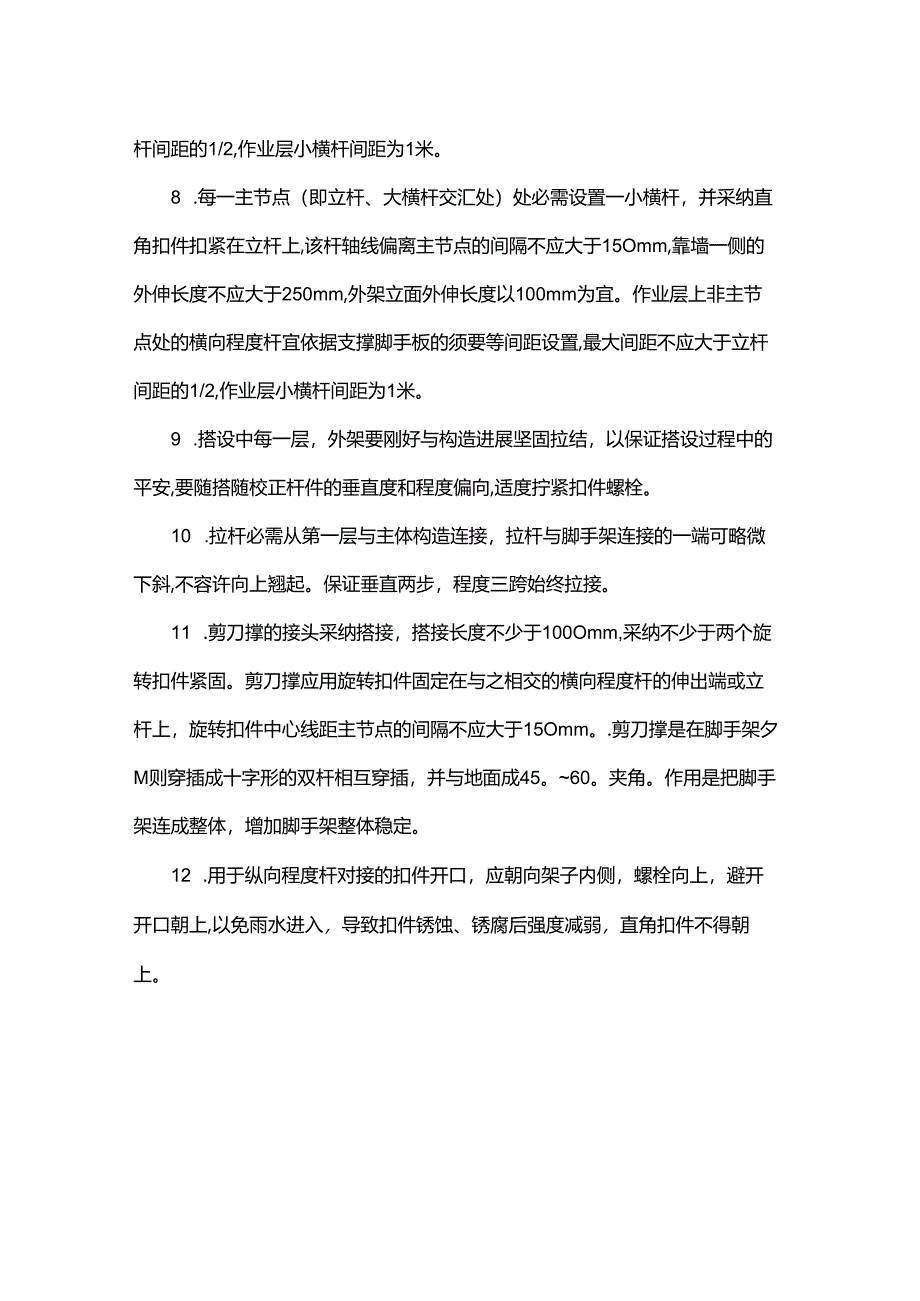

3、不大于200mm处的立杆上,横向连杆应用直角扣件固定在紧靠纵向连杆下方的立杆上。4 .纵向程度杆(大横杆)设于横向程度杆(小横杆)之下,在立杆内侧,采纳直角扣件与立杆扣紧,大横杆长度不宜小于3跨,并不大于6米。5 .大横杆对接扣件连接、对接应符合以下要求:对接接头应交织布置,不应设在同步、同跨内,相邻接头程度间隔不应小于500mm,并应避开设在纵向程度跨的跨中。6 .架子四周大横杆的纵向程度高差不超过50mm,同一排大横杆的程度偏向不得大于1/300,一根杆的两端高差不得超过20mm.7 .小横杆两端应采纳直角扣件固定在大横杆上。8 .每一主节点(即立杆、大横杆交汇处)处必需设置一小横杆,并采

4、纳直角扣件扣紧在立杆上,该杆轴线偏离主节点的间隔不应大于15Omm,靠墙一侧的外伸长度不应大于250mm,外架立面外伸长度以100mm为宜。作业层上非主节点处的横向程度杆宜依据支撑脚手板的须要等间距设置,最大间距不应大于立杆间距的1/2,作业层小横杆间距为1米。8 .每一主节点(即立杆、大横杆交汇处)处必需设置一小横杆,并采纳直角扣件扣紧在立杆上,该杆轴线偏离主节点的间隔不应大于15Omm,靠墙一侧的外伸长度不应大于250mm,外架立面外伸长度以100mm为宜。作业层上非主节点处的横向程度杆宜依据支撑脚手板的须要等间距设置,最大间距不应大于立杆间距的1/2,作业层小横杆间距为1米。9 .搭设中

5、每一层,外架要刚好与构造进展坚固拉结,以保证搭设过程中的平安,要随搭随校正杆件的垂直度和程度偏向,适度拧紧扣件螺栓。10 .拉杆必需从第一层与主体构造连接,拉杆与脚手架连接的一端可略微下斜,不容许向上翘起。保证垂直两步,程度三跨始终拉接。11 .剪刀撑的接头采纳搭接,搭接长度不少于100Omm,采纳不少于两个旋转扣件紧固。剪刀撑应用旋转扣件固定在与之相交的横向程度杆的伸出端或立杆上,旋转扣件中心线距主节点的间隔不应大于15Omm。.剪刀撑是在脚手架夕M则穿插成十字形的双杆相互穿插,并与地面成45。60。夹角。作用是把脚手架连成整体,增加脚手架整体稳定。12 .用于纵向程度杆对接的扣件开口,应朝

6、向架子内侧,螺栓向上,避开开口朝上,以免雨水进入,导致扣件锈蚀、锈腐后强度减弱,直角扣件不得朝上。13.外架施工层应满铺脚手板。连墙杆按二步三跨设置。外架搭设:1.锚环严格按施工方案制作、预埋2、锚环安装混泥土浇筑前混泥土浇筑后3.槽钢选型3、锁槽钢底部程度杆,便于槽钢布置5、槽钢安装I转换架层槽钢布置完成后全貌rhilx/1.a夕7、搭设底排程度杆9、安装纵、横向程度杆11、张挂色带12、张挂密目平安网14、张拉钢丝绳15、张挂白网,有效防止物体穿透平安网16架子每层设置程度连墙件,保证架体稳定性17、程度防护网设置,每三层设置一道,为便利管理,淘汰传统的竹脚手板和平安白网,采纳自制专用钢筋网片脚手板,有效杜绝以前班组之间混用竹跳板的现象18、脚手架搭设完成后组织专项验收,合格前方可投入运用

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
