止水钢板桩专项施工方案-最新.docx

上传人:p** 文档编号:996899 上传时间:2024-06-14 格式:DOCX 页数:17 大小:115.01KB
下载 相关 举报
止水钢板桩专项施工方案-最新.docx_第1页
第1页 / 共17页
止水钢板桩专项施工方案-最新.docx_第2页
第2页 / 共17页
止水钢板桩专项施工方案-最新.docx_第3页
第3页 / 共17页
止水钢板桩专项施工方案-最新.docx_第4页
第4页 / 共17页
止水钢板桩专项施工方案-最新.docx_第5页
第5页 / 共17页
止水钢板桩专项施工方案-最新.docx_第6页
第6页 / 共17页
止水钢板桩专项施工方案-最新.docx_第7页
第7页 / 共17页
止水钢板桩专项施工方案-最新.docx_第8页
第8页 / 共17页
止水钢板桩专项施工方案-最新.docx_第9页
第9页 / 共17页
止水钢板桩专项施工方案-最新.docx_第10页
第10页 / 共17页
亲,该文档总共17页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《止水钢板桩专项施工方案-最新.docx》由会员分享,可在线阅读,更多相关《止水钢板桩专项施工方案-最新.docx(17页珍藏版)》请在第壹文秘上搜索。

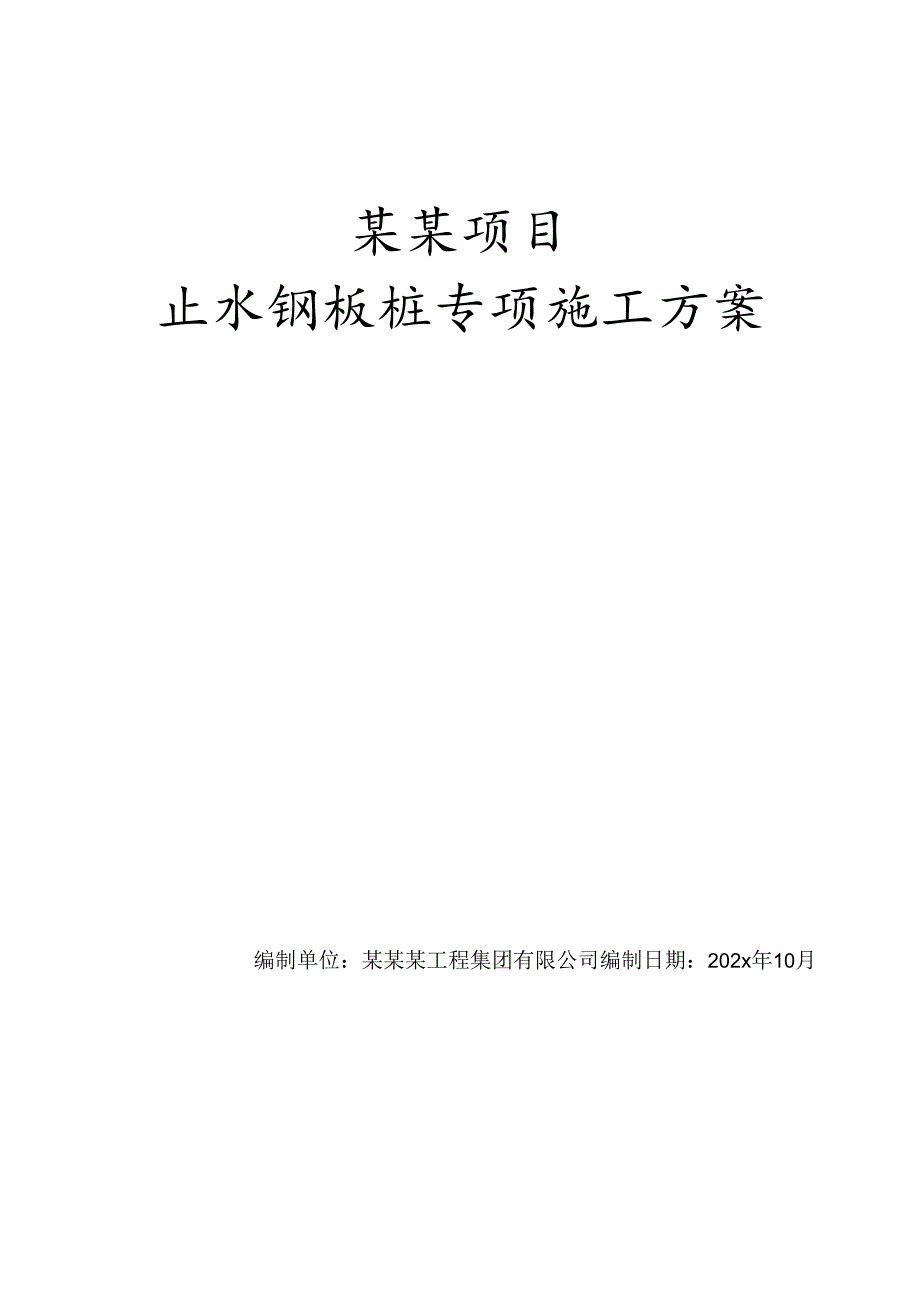

1、某某项目止水钢板桩专项施工方案编制单位:某某某工程集团有限公司编制日期:202x年10月第一章工程概况11.2周边情况11.3降水设计概况11.4工程地质情况11. 5水文地质情况1第二章编制依据22. 1编制依据22. 2编制原则3第三章钢板桩施工工艺33. 1施工工艺流程33. 2测量施工方案33. 3钢板桩打设3第四章降排水系统施工44.1降排水系统设计44. 2排水系统施工44. 3降水系统施工4第五章施工管理及作业人员配备和分工54.1 施工组织机55. 2劳动力计划6第六章施工安全保证措施76. 1施工安全保证措施86.2文明、环保及节能措施96.3土方开挖安全技术措施106.4临

2、边防护措施116.5雨季施工、炎热高温天气保障措施12第七章计算书及相关施工图纸137.1井点降水计算书13第一章工程概况1.l总体概况序号项目内容备注1工程名称某某(某某#住宅楼、某栋及某期地下室)2建设单位某某房地产开发有限公司3设计单位某省某某岩土工程有限公司4勘察单位某某勘察设计有限公司5监理单位某某工程咨询有限公司6施工单位某某工程集团有限公司电梯井部位深度较低,地下水丰富开挖过程中易产生土方坍塌安全隐患,为保证施工安全、顺利进行,在电梯井周边一圈使用止水钢板进行拦截。特编制钢板桩施工专项方案,施工现场严格按方案执行。1.2周边情况1 .周边建(构)筑物情况场地北侧西段地下室外墙距离

3、红线16.Om,红线外为待建规划用地,场地空旷,该段二层地下室,开挖深度为9.2119.6m,该段支护形式为放坡喷锚+桩锚支护;场地西侧地下室外墙距离红线大于19.0m,红线外为已建碧桂园项目道路,已建楼房基础形式为桩筏基础,该侧为一层地下室,开挖深度为6.2m,采用放坡喷锚+水泥搅拌桩支护形式,基坑开挖位置距离已建楼房较远,施工过程中对建筑物影响较小;1.3降水设计概况本工程按照基坑支护图纸要求主要采用以下措施对坑底集水、降水井抽出的地下水、基坑周边的汇聚的水采用临时排水沟明排方式。1.4工程地质情况根据某某某期项目岩土工程勘察报告,本项目地貌类型为开阔平坦的冲、洪积滨海平原地貌,主要揭露杂

4、填土、含黏性土粉砂、含黏性土砾砂、粗砾砂、黏土1、黏土、粗砾砂1、粗砾砂。1. 5水文地质情况某市区域地质构造属南康盆地西隅,为沉降盆地,上覆地层由上而下主要为第四系中更新统某市组(Q2b),下更新统湛江组(QIZ)和第三系地层。盆地基底主要为志留系泥质砂岩、粉砂岩、砂岩等,局部地段为花岗岩侵入体。根据场地地下水埋藏情况分析,对于本工程有影响的地下水主要为第一层潜水,其分布范围主要含黏性土砾砂、粗砾砂,水量丰富,补给来源充沛,对工程施工影响较大。第二章编制依据2 .1编制依据(1)本工程施工设计图(2)某某某期项目岩土工程详细勘察报告(3)*建筑法(4)建设工程质量管理条例*令第279号(5)

5、建设工程安全生产管理条例*令第393号(6)安全生产许可证条例*令第397号(7)建设工程质量检测管理办法*建设部令第141号(8)建设工程勘察设计管理条列*令第297号(9)危险性较大分部分项工程安全管理规定住建部令37号(10)住房城乡建设部办公厅关于实施危险性较大的分部分项工程安全管理规定有关问题的通知(建办质(202x)31号)(三)某省建筑工程安全生产管理办法(12)关于加强建筑基坑施工管理的通知(桂建质(202x)36号)(13)相关技术规范及规程:建筑地基基础工程施工质量验收标准(G某0202202x);建筑工程施工质量验收统一标准(G某0300202x)建筑施工土石方工程安全技

6、术规范(JGJI80-202x);建筑施工安全检查标准(JGJ59-202x);施工现场临时用电安全技术规范(JGJ46-202x);建筑深基坑工程施工安全技术规范(JGJ311-202x);建筑机械使用安全技术规程(JGJ33-202x);某省建筑基坑工程安全管理规范(D某5T960-202x);建筑基坑支护技术规范(DBJT45-065-202x);建筑基坑工程监测技术规程(DBJT45-011-202x);建筑边坡工程技术规程(DBJT45-012-202x);2. 2编制原则充分认识某某项目某期基坑支护工程工地质、水文地质及周边环境的特点,结合基坑支护工程的施工特点,使用可靠成熟的方法

7、,做好信息化施工,确保深基坑工程安全稳定。第三章钢板桩施工工艺2.1 施工工艺流程放线定位一板桩放线定位一挖槽一安装吊机一打设板桩一拆除托架一挖土一支撑安装一挖土一管道安装一回填一支撑拆除一拔除板桩一回填3. 2测量施工方案对业主所交桩位及资料,及时进行复测,并将复核结果上报监理单位并保存。根据图纸要求对拉森钢板桩进行测量定位。4. 3钢板桩打设在板桩运至现场在打设前,应对其进行检查,板桩立面应平直,锁扣合乎标准,对锁扣不合的进行修整合格的再用。同时应将桩尖处的凹槽底部封闭,避免泥土挤入锁扣应涂以黄油。钢板桩采用SPTn拉森U型钢板桩,规格为400*125*13mm,钢材为Q235钢。钢板桩使

8、用6m的桩,钢板桩施工顺序应由A点向E点施工。履带吊停在离打桩点就近的施工平台,侧向施工,便于测量人员观察。挂上振动锤,升高,理顺油管及电缆。锤下降,开液压口,拉一根桩至打桩锤下,锁口抹上润滑油,起锤。待钢板桩尖离开地面30Cm时,停止上升。锤下降,使桩至夹口中,开动液压机,夹紧桩。上升锤与桩,至打桩地点。对准桩与定位桩的锁口,锤下降,靠锤与桩自重压桩至地面以下一定深度不能下降为止。试开打桩锤30秒左右,停止振动,利用锤惯性打桩至坚实土层,开动振动锤打桩下降,控制打桩锤下降的速度,尽可能的使桩保持竖直,以便锁口能顺利咬合,提高止水能力。板桩至设计高度前40Cm时,停止振动,振动锤因惯性继续转动

9、一定时间,打桩至基础底。松开液压夹口,锤上升,打第二根桩,第一、二块板桩打设位置和方向要确保精度,起止水钢板桩专项施工方案导向板作用,每入土一米测量一次,板桩打设桩身发生倾斜时,用钢丝绳拉住桩身,边拉边打,逐步边打,逐步纠正,以上类推至打完所有桩。第四章降排水系统施工4.1 降排水系统设计为确保工程安全,为地下施工提供干燥作业条件,本工程主要采用止水帷幕与集水明排的方式进行基坑降(排)水。降水工作期限为地下室抗浮措施施工完成,且塔楼建筑高度满足抗浮要求,并经建筑设计复核允许后方可停止降水。止水帷幕内基坑开挖遇地下水时采取设置集水沟、集水坑集水抽排,必要时设置井点降水;地下水位根据需要降到基坑开

10、挖深度以下60Omnl左右即可,不可超量降水,降水时间连续进行,直至地下室底板完成施工,并使混凝土达到设计强度后停止降水。(2)基坑坡顶、坑底四周分别设置宽度300400mm排水明沟,沿排水沟设800mm800mm120Omm集水井,积水经沉淀后排入市政管网内。4.2 排水系统施工集水井及集水沟沟壁砖砌材料采用页岩砖、粉煤灰砖、炉渣砖、灰砂砖等符合国家及地方相关规程、规定的用料。坡底、坡顶排水沟及集水井做法详见下图:,3%PZ3。0排水沟大样图4.3降水系统施_1.止水帷幕内基坑开挖遇地下水时采取设置集水沟、18厚水泥砂浆抹面/灰砂比1:3/g31sl,bw产,800广,集水井大样图集水坑集水

11、抽排。第五章施工管理及作业人员配备和分工5.1 施工组织机5.1.1 管理模式本工程项目将按项目法进行施工,尤其对工程的质量和工期将制订出详细严格的管理制度,由项目经理负责项目的各项资源的配置,我方将为本项目部提供一流的设备和各方面的精英组成项目班子,对各专业人才的使用,我方将采取灵活的管理方式,允许项目经理在全公司范围内选择使用。5.1. 2施工组织机构我方将根据某某项目某期基坑支护工程的规模和特点,拟配备足够的、有现场施工经验的专业技术人员,组成项目经理部。项目经理部设项目经理1名和技术负责人1名组成管理核心领导层。管理层设工程施工员、质量员、安全员、合同预算员、设备材料员板桩施工等的职能

12、管理人员。项目经理由曾担任类似工程项目经理、有丰富的现场施工、指挥、调度经验并具有项目经理资格的专业技术人员担任。技术负责人由对类似工程施工具有丰富实践经验的工程师担任。根据该工程施工管理实际需要,配备了有施工实践经验的各有关专业的工程师,具体情况见下述有关表格。劳动力的投入按工程施工的需要进行动态调整。保证满足工程施工进度的需要。5.2劳动力计划本工程施工前本司将组织优秀的人员组成项目部,并按工程施工工种及工序组织相应管理人员、熟练技工及其他相关人员进行配置,要求所有进场的作业人员必须进行安全教育,特种作业人员必须培训合格,持证上岗,并进行进场前各项交底、使所有入场人员了解工程目的,熟悉工程

13、流程与专项技术要求,对施工中不能胜任的人员立即更换。工程主要人员及计划人数见下表所示。吊车司机、挖机司机、降水井技工、电工、普工等工种组成,共计10人。第六章施工安全保证措施6.1 施工安全保证措施6.1.1 一般安全保证措施(1)安全管理网络由项目经理牵头负责,由技术负责人分管。安全员和物资设备组,具体抓安全措施的制订落实;质量安全组,从技术方案角度来落实安全生产措施。建立专职安全员责任制度,并由他们抓好班组长和安全员,将安全生产落实到人,保证项目的顺利实施。(2)安全隐患:主要危险源分析本基坑支护工程土方开挖施工过程中,现场可能存在着的几种主要引发安全事故的危险源,需要认真细致地对危险源逐

14、个进行识别分析,采取相应的预防措施予以消除或者使其不能发生,将事故消除于萌芽状态。本基坑工程土方开挖施工中主要的危险源如下:基坑坍塌基坑坍塌主要是由流砂、涌水、水冲、滑坡引起的塌方,产生原因有:基坑周边堆有较重的荷载;没有符合要求的排水、降水和支护措施;基坑渗水、流砂、涌水引发坍塌事故;大暴雨自然灾害引起;高处坠落基坑施工中高处坠落主要是基坑周边未设防护栏杆及挂设安全网,施工人员坠落于坑中发生事故;基坑中部分较深的预留口、坑口没有严实地用盖板遮盖起来;物体打击物体打击事故是由各种原因引起的基坑顶落物、崩块、滚动体对基坑内作业人员引发的物体打击伤害事故。触电触电事故主要是临时施工用电未设置或不合

15、格的接地、漏电保护设施;未设门或未上锁的电箱,施工人员易误接触的露电电器;钻孔作业中机械碰到高压线路或吊车吊装过程中碰到临时用电线路引发;机械伤害主要是由基坑施工中各种施工机械、施工机具引发的,如搅拌机未设安全防护罩,钢筋调直机场地两侧未设安全防护栏杆等;车辆伤害主要是由基坑土方运输车辆具引发的。(3)危险源的预防措施施工前进行安全三级教育及安全技术交底,操作人员必须持有上岗证,在操作过程中必须遵守该机械有关的操作规程。在工作中操作人员和配合作业人员必须按规定穿戴劳动保护用品,长发应束紧不得外露,高处作业必须系安全带。 机械必须按照出厂使用说明书规定的技术性能,承载能力和使用条件,正确操作、合理作用,严禁超载作业或任意扩大使用范围。 机械上的各种安全防护装置及监测

展开阅读全文
