高炉停炉安全方案(17页).docx

上传人:p** 文档编号:99790 上传时间:2022-12-21 格式:DOCX 页数:12 大小:33.21KB
下载 相关 举报
高炉停炉安全方案(17页).docx_第1页
第1页 / 共12页
高炉停炉安全方案(17页).docx_第2页
第2页 / 共12页
高炉停炉安全方案(17页).docx_第3页
第3页 / 共12页
高炉停炉安全方案(17页).docx_第4页
第4页 / 共12页
高炉停炉安全方案(17页).docx_第5页
第5页 / 共12页
高炉停炉安全方案(17页).docx_第6页
第6页 / 共12页
高炉停炉安全方案(17页).docx_第7页
第7页 / 共12页
高炉停炉安全方案(17页).docx_第8页
第8页 / 共12页
高炉停炉安全方案(17页).docx_第9页
第9页 / 共12页
高炉停炉安全方案(17页).docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《高炉停炉安全方案(17页).docx》由会员分享,可在线阅读,更多相关《高炉停炉安全方案(17页).docx(12页珍藏版)》请在第壹文秘上搜索。

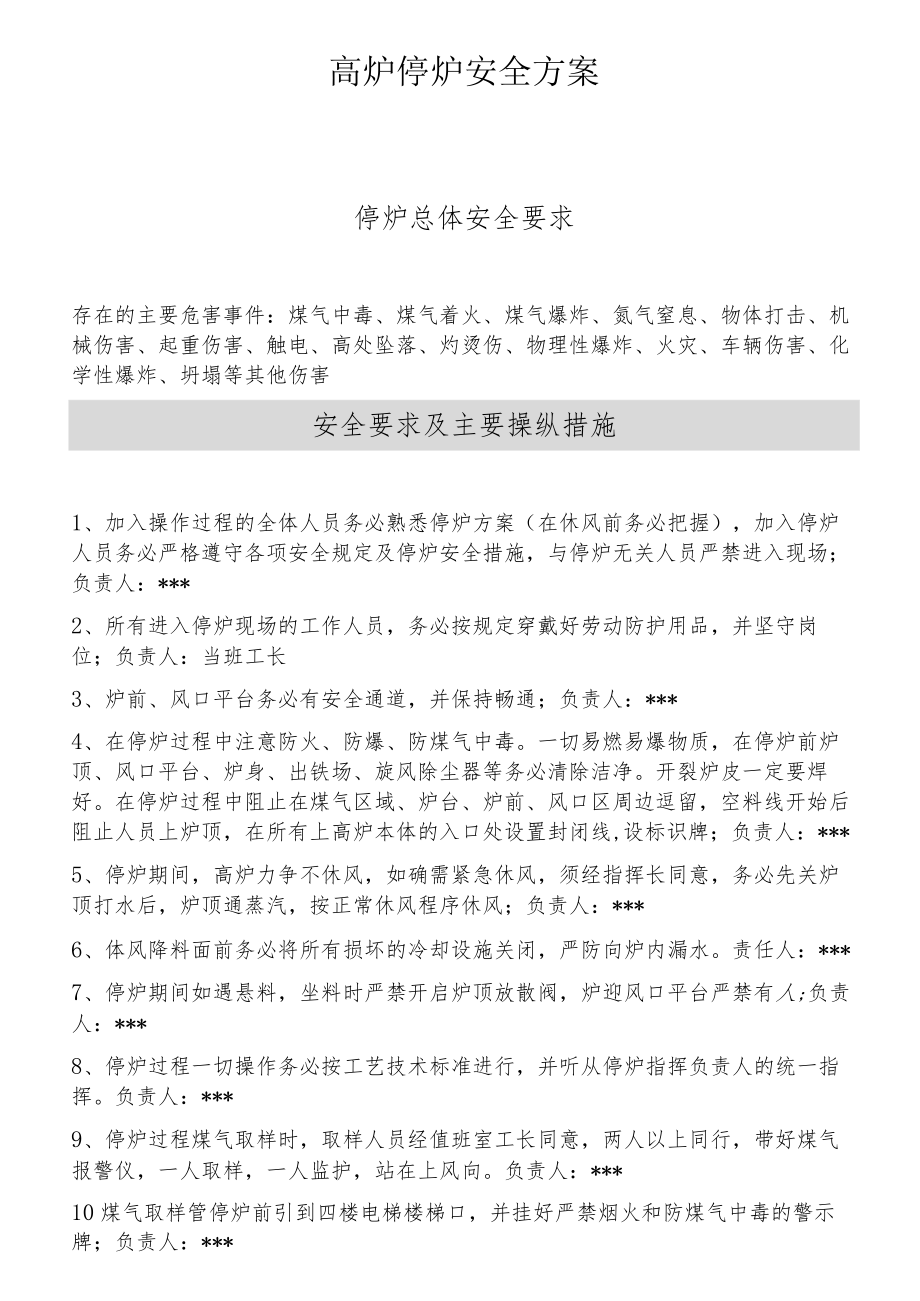

1、高炉停炉安全方案停炉总体安全要求存在的主要危害事件:煤气中毒、煤气着火、煤气爆炸、氮气窒息、物体打击、机械伤害、起重伤害、触电、高处坠落、灼烫伤、物理性爆炸、火灾、车辆伤害、化学性爆炸、坍塌等其他伤害安全要求及主要操纵措施1、加入操作过程的全体人员务必熟悉停炉方案(在休风前务必把握),加入停炉人员务必严格遵守各项安全规定及停炉安全措施,与停炉无关人员严禁进入现场;负责人:*2、所有进入停炉现场的工作人员,务必按规定穿戴好劳动防护用品,并坚守岗位;负责人:当班工长3、炉前、风口平台务必有安全通道,并保持畅通;负责人:*4、在停炉过程中注意防火、防爆、防煤气中毒。一切易燃易爆物质,在停炉前炉顶、风

2、口平台、炉身、出铁场、旋风除尘器等务必清除洁净。开裂炉皮一定要焊好。在停炉过程中阻止在煤气区域、炉台、炉前、风口区周边逗留,空料线开始后阻止人员上炉顶,在所有上高炉本体的入口处设置封闭线,设标识牌;负责人:*5、停炉期间,高炉力争不休风,如确需紧急休风,须经指挥长同意,务必先关炉顶打水后,炉顶通蒸汽,按正常休风程序休风;负责人:*6、体风降料面前务必将所有损坏的冷却设施关闭,严防向炉内漏水。责任人:*7、停炉期间如遇悬料,坐料时严禁开启炉顶放散阀,炉迎风口平台严禁有人;负责人:*8、停炉过程一切操作务必按工艺技术标准进行,并听从停炉指挥负责人的统一指挥。负责人:*9、停炉过程煤气取样时,取样人

3、员经值班室工长同意,两人以上同行,带好煤气报警仪,一人取样,一人监护,站在上风向。负责人:*10煤气取样管停炉前引到四楼电梯楼梯口,并挂好严禁烟火和防煤气中毒的警示牌;负责人:*Ih休风前对通向炉顶和重力除尘器及煤气管道的蒸汽、氮气的管道的完好畅通进行检查。负责人:*12、如出现风口烧穿、炉皮烧穿、炉顶爆震等异常状况,任何人不能擅自进入事故现场,务必听从指挥长的统一安排,按相应应急处置预案程序处理;负责人:*13、为保证出残铁安全,出残铁作业在休风后进行,负责人:*14、出完残铁打水前,一切工作人员离开风口、和铁口区域,防止打水后炉内放炮喷出焦炭伤人,在确认炉内打水不放炮后方准上风口平台。负责

4、人:*15、热风炉停煤气要制定施工方案、要专人指挥、严格按停煤气方案进行。责任人:*16、停炉前,高炉与煤气系统应可靠地分隔开;负责人:*17、打水停炉降料面期间,应不断测量料面高度,或用煤气分析法测量料面高度,并避免休风;需要休风时,应先中止打水,并点燃炉顶煤气;负责人:*18、打水停炉降料面时,不应开上、下密封阀;上、下密封阀不应有积水;煤气中二氧化碳、氧和氢的浓度,应至少每小时分析一次,氢浓度不应超过10%;负责人:*19、炉顶应设置供水能力足够的装置,炉顶温度应操纵在350。C左右;炉顶打水应采用均匀雾状喷水,应防止顺炉墙流水引起炉墙塌落;打水时人员应离开风口周边;负责人:*20、在停

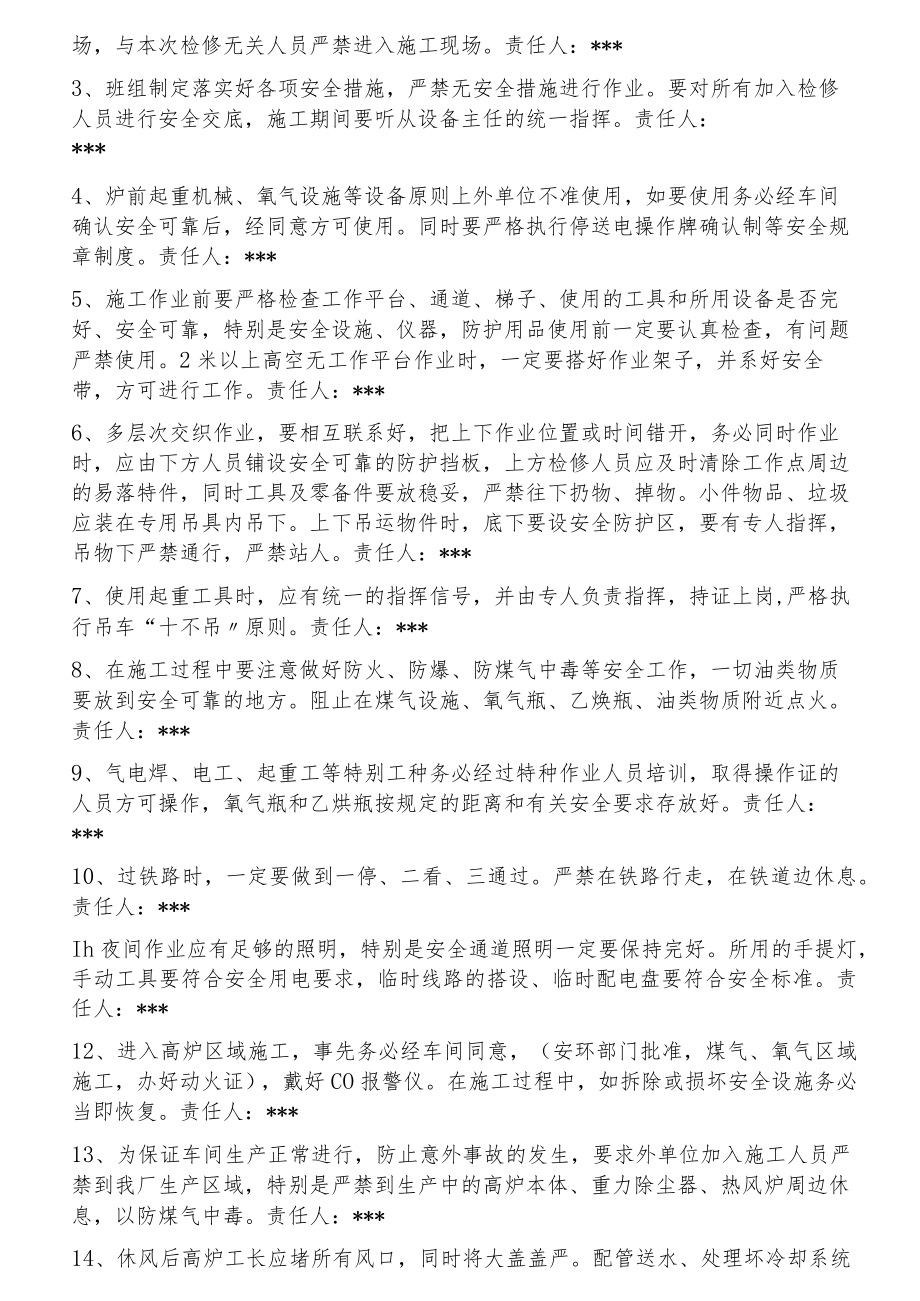

5、炉期间任何交通工具不准上炉台。责任人:*预休风检修安全措施主要危害事件:煤气中毒、煤气着火、煤气爆炸、物体打击、机械伤害、起重伤害、触电、高处坠落、灼烫伤、物理性爆炸、化学性爆炸、坍塌等其他伤害1、所有加入高炉检修的施工单位进入施工现场前,务必与车间做好安全交底,制定好安全措施,做好危害辩识,所有施工人员,务必稳固树立“安全第一,预防为主的思想,严格执行各项安全规定,落实好安全规章制度,严禁违章作业,违章指挥。责任人:*2、检修人员进入施工现场人员,务必按规定穿戴好劳保用品,特别是戴好安全帽,系好安全带(高空作业),超高作业务必办理作业许可。严禁酒后进入施工现场,与本次检修无关人员严禁进入施工

6、现场。责任人:*3、班组制定落实好各项安全措施,严禁无安全措施进行作业。要对所有加入检修人员进行安全交底,施工期间要听从设备主任的统一指挥。责任人:*4、炉前起重机械、氧气设施等设备原则上外单位不准使用,如要使用务必经车间确认安全可靠后,经同意方可使用。同时要严格执行停送电操作牌确认制等安全规章制度。责任人:*5、施工作业前要严格检查工作平台、通道、梯子、使用的工具和所用设备是否完好、安全可靠,特别是安全设施、仪器,防护用品使用前一定要认真检查,有问题严禁使用。2米以上高空无工作平台作业时,一定要搭好作业架子,并系好安全带,方可进行工作。责任人:*6、多层次交织作业,要相互联系好,把上下作业位

7、置或时间错开,务必同时作业时,应由下方人员铺设安全可靠的防护挡板,上方检修人员应及时清除工作点周边的易落特件,同时工具及零备件要放稳妥,严禁往下扔物、掉物。小件物品、垃圾应装在专用吊具内吊下。上下吊运物件时,底下要设安全防护区,要有专人指挥,吊物下严禁通行,严禁站人。责任人:*7、使用起重工具时,应有统一的指挥信号,并由专人负责指挥,持证上岗,严格执行吊车“十不吊原则。责任人:*8、在施工过程中要注意做好防火、防爆、防煤气中毒等安全工作,一切油类物质要放到安全可靠的地方。阻止在煤气设施、氧气瓶、乙焕瓶、油类物质附近点火。责任人:*9、气电焊、电工、起重工等特别工种务必经过特种作业人员培训,取得

8、操作证的人员方可操作,氧气瓶和乙烘瓶按规定的距离和有关安全要求存放好。责任人:*10、过铁路时,一定要做到一停、二看、三通过。严禁在铁路行走,在铁道边休息。责任人:*Ih夜间作业应有足够的照明,特别是安全通道照明一定要保持完好。所用的手提灯,手动工具要符合安全用电要求,临时线路的搭设、临时配电盘要符合安全标准。责任人:*12、进入高炉区域施工,事先务必经车间同意,(安环部门批准,煤气、氧气区域施工,办好动火证),戴好CO报警仪。在施工过程中,如拆除或损坏安全设施务必当即恢复。责任人:*13、为保证车间生产正常进行,防止意外事故的发生,要求外单位加入施工人员严禁到我厂生产区域,特别是严禁到生产中

9、的高炉本体、重力除尘器、热风炉周边休息,以防煤气中毒。责任人:*14、休风后高炉工长应堵所有风口,同时将大盖盖严。配管送水、处理坏冷却系统都应通知设备主任确认炉顶、炉基、风口平台作业人员撤离。责任人:*15、在检修完毕进行试车前,要做好三方确认,各施工单位,务必有试车方案,安全保证措施,并落实到位方可试车,试车严格执行操作牌,停送电、确认制。责任人:*16、预休风期间要将炉身各段的充氮气装置安装到位,炉顶打水装置安装到位、炉皮开裂处全部焊好。责任人:*高炉降料面要求及安全措施一、需做的工作及要求1、休风前要对高炉操作仪表进行全面校正。(责任人:*)2、检查炉体密封状况,如有破损做好标记,预休风

10、期间处理。(责任人:*)3、休风前对炉体冷却水系统进行完全排查。(责任人:*)4、炉顶、炉身各层平台照明设施要足够、完好。(责任人:*)5、在风口平台及各层平台准备一些打水管,用于降料面期间炉壳发红点或烧坏风口套的冷却。(责任人:*)6、加装炉身氮气供给装置,并配备流量表。在炉内降料面过程中喷入氮气,目的是稀释炉内的氧气和氢气,防止高炉出现爆震等现象。为防止高温煤气流等从喷氮孔吹出,要求在预休风复风后开始喷吹氮气,当降料面完成的时候应当即中止吹氮。氮气从炉身中上部四周均匀安装喷射管,具体位置工艺、设备探讨待定(责任人:*)7、开始降料面时应将炉顶、除尘器蒸汽开启,中止上料,继续回收煤气,并根据

11、炉顶温度和气密箱温度状况适时开始炉顶打水,操纵顶温在350450oCo当上升管温度均未达到350。C时,则无需打水。当上升管任何一点温度达到350。C以上时,开启喷射阀,开始低流量供水。随着料面的降低,炉顶四点温度可能会偏差较大,这时应有针对性地进行调控(务必在预休风安装完雾化打水装置后确认其各个点的操纵阀)。当料线降至炉身下部时应逐步操纵风量操作,防止产生管道煤气流。如料线未达炉身下部而顶温过高,打水操纵不了或炉内频繁出现爆震时,可提前减少风量、适当降顶压进行操纵。具体降料面过程中炉顶温度操纵参考下表:(责任人:*)条件措施炉顶温度升高,H25%,最高不大于6%减风减水炉顶温度升高,风量降低

12、,水量最大或H26%(最高不大于6%)降低风温H26%(最高不大于6%),炉顶温度可以接受。减打水量炉顶煤气中出现氧气或崩料减风悬料坐料并重新送风8、严格操纵好风量水平,随着料线降低,压差降低风量不断上升时,及时查看风量、风压曲线,把风量减至适合风量水平,同时适当降低顶压。(责任人:*)9、当炉料降至炉身下部以下时阻止向炉内加料,以免煤气含H2高发生爆震。(责任人:*)10、在冷却水流量有保证,炉顶温度能操纵在合理范围的前提下,如炉内风压曲线平稳,应尽可能保持大风量,加快降料线速度。(责任人:*)11、料线降到炉身以下时,如煤气压力频繁出现高压尖锋,应主动减少风量并适当减少打水量,以免引发炉墙

13、倒塌。(责任人:*)12、当降料面期间出现悬料、滑料或炉顶氢气含量超过12%时需强制减风。13、为维持出铁并减慢煤气流速,要尽量长时间维持高顶压。在降料面前期料层较厚,安全系数较大,可以尽量采用高顶压稳定煤气流,为增加风量创造条件,可大大加快降料面速度。当接近降料面尾声时渐渐减小顶压,即在炉顶Co和H2降低到6%之前。在开启放散阀向大气中排放煤气之前。当料线下降至炉腰的时候,减小炉顶压力会引起炉内压力发生超出正常值的巨大变化。因此当炉顶压力发生巨大变化时,应及时通知调度、动力厂。(责任人:*)14、当料线降到每一层氮气喷射孔以下时,开始向炉内喷氮,并在降料面记录表内记录氮气流量。炉顶温度、炉顶

14、喷水管水流量、炉顶压力、炉顶煤气分析等所有关键的操作数据每30分钟记录一次。并通过图表形式将煤气分析结果直观地显示出来。当发生爆震时要随时记录风压、风量、顶压的变化。(责任人:*)15、降料线操作开始后,煤气取样工每半小时取一个煤气样,化验煤气中的CO、Co2、H2、02含量,并及时报告值班工长。操纵原则:02C02时料面进入炉腰。当CO开始降低,C02开始上升,料面进入炉腹。N2开始上升料面进入风口区。当Co和C02相等的时候,降料面工作接近尾声。下一步就是要通过窥视孔观测风口旋绕区前的料柱倒塌状况,当炉顶煤气中的02增加到1%,这时要严格操纵CO和H2的含量在燃烧限制范围以下。(责任人:*

15、)17、当CO和H2浓度小于10%且仍在下降,并且旋绕区即将塌料,应当即减小顶压。(注意:一定要与相关单位协同好,由于此时顶压对高炉的影响巨大。)(责任人:*)18、当炉顶煤气成分、旋绕区的现象和探尺显示降料面终止时,减风量到最小,假如炉顶温度允许中止炉顶打水。切断炉顶煤气回收系统,荒煤气从炉顶放散阀排放。(责任人:*)19、休风后,炉顶继续通入蒸汽。待炉顶温度降至200。C以下,停通蒸汽。经安全确认后卸下全部吹管、停风机。(责任人:*)二、安全本卷须知(责任人:)主要危害事件:煤气中毒、爆炸、灼烫伤、氮气窒息等其他伤害1、全体职工要务必严格遵守“安全确认制度,加强自我保护,做好操作前的安全确认。2、降料面过程中,禁忌休、拉风,若务必休风时,应先中止喷水,往炉内通氮气,然后

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
