《吴公渠治理工程概算编制说明书 2024 9 10.docx》由会员分享,可在线阅读,更多相关《吴公渠治理工程概算编制说明书 2024 9 10.docx(15页珍藏版)》请在第壹文秘上搜索。

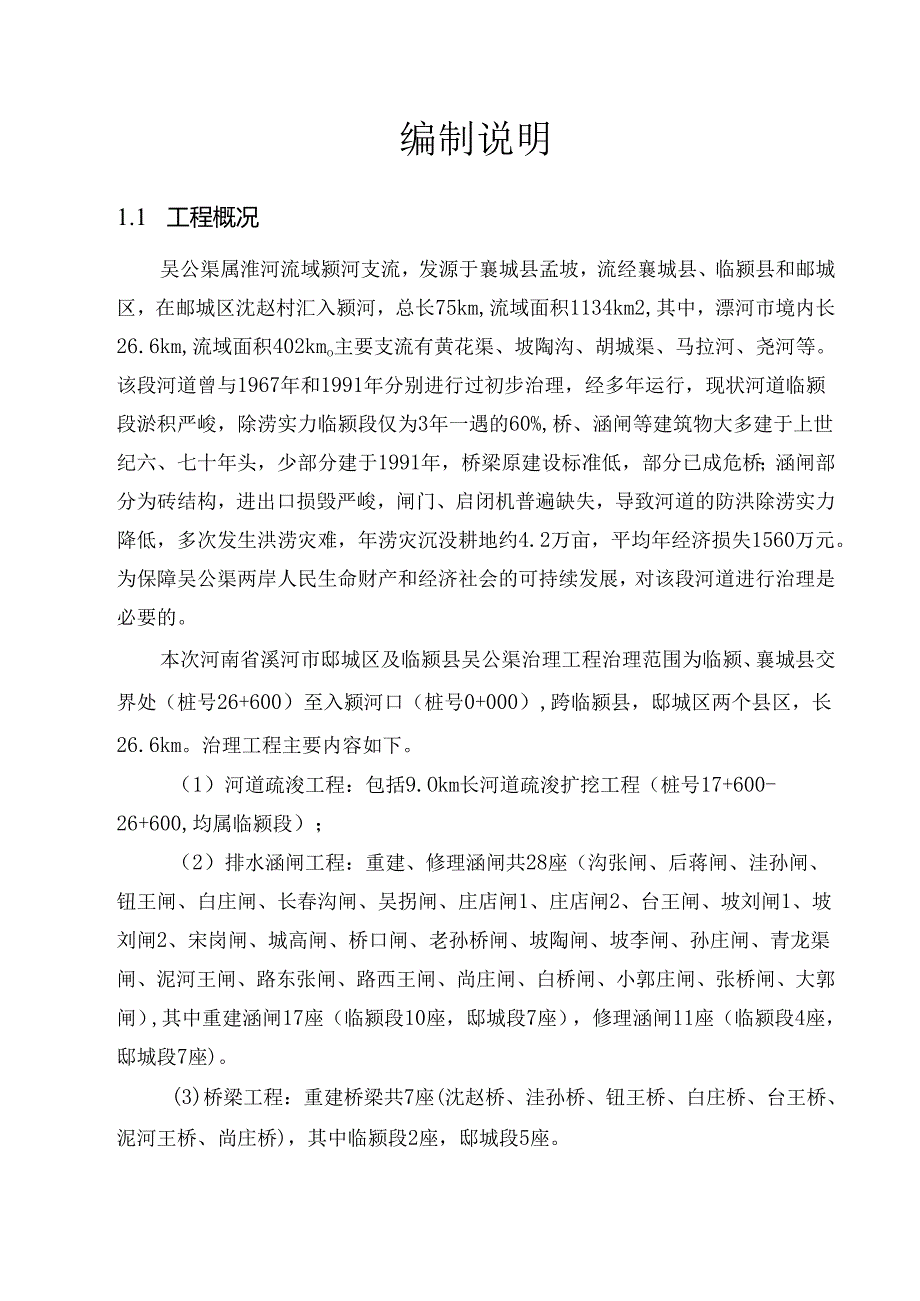

1、编制说明1.1 工程概况吴公渠属淮河流域颍河支流,发源于襄城县孟坡,流经襄城县、临颍县和邮城区,在邮城区沈赵村汇入颍河,总长75km,流域面积1134km2,其中,漂河市境内长26.6km,流域面积402kmo主要支流有黄花渠、坡陶沟、胡城渠、马拉河、尧河等。该段河道曾与1967年和1991年分别进行过初步治理,经多年运行,现状河道临颍段淤积严峻,除涝实力临颍段仅为3年一遇的60%,桥、涵闸等建筑物大多建于上世纪六、七十年头,少部分建于1991年,桥梁原建设标准低,部分已成危桥;涵闸部分为砖结构,进出口损毁严峻,闸门、启闭机普遍缺失,导致河道的防洪除涝实力降低,多次发生洪涝灾难,年涝灾沉没耕地
2、约4.2万亩,平均年经济损失1560万元。为保障吴公渠两岸人民生命财产和经济社会的可持续发展,对该段河道进行治理是必要的。本次河南省溪河市邸城区及临颍县吴公渠治理工程治理范围为临颍、襄城县交界处(桩号26+600)至入颍河口(桩号0+000),跨临颍县,邸城区两个县区,长26.6km。治理工程主要内容如下。(1)河道疏浚工程:包括9.Okm长河道疏浚扩挖工程(桩号17+600-26+600,均属临颍段);(2)排水涵闸工程:重建、修理涵闸共28座(沟张闸、后蒋闸、洼孙闸、钮王闸、白庄闸、长春沟闸、吴拐闸、庄店闸1、庄店闸2、台王闸、坡刘闸1、坡刘闸2、宋岗闸、城高闸、桥口闸、老孙桥闸、坡陶闸、

3、坡李闸、孙庄闸、青龙渠闸、泥河王闸、路东张闸、路西王闸、尚庄闸、白桥闸、小郭庄闸、张桥闸、大郭闸),其中重建涵闸17座(临颍段10座,邸城段7座),修理涵闸11座(临颍段4座,邸城段7座)。(3)桥梁工程:重建桥梁共7座(沈赵桥、洼孙桥、钮王桥、白庄桥、台王桥、泥河王桥、尚庄桥),其中临颍段2座,邸城段5座。吴公渠治理工程主要工程量为:土方开挖247671m3,土方填筑83473m混凝土及钢筋混凝土5544m3,砌体7564m其中哪城区段主要工程量为:土方开挖4219511土方填筑38282m混凝土及钢筋混凝土3841/,砌体3855m3o临颍县段主要工程量为:土方开挖205476m3,土方填
4、筑45192m3,混凝土及钢筋混凝土17O311砌体3709m3o吴公渠治理工程主要材料用量:水泥2784t,粗砂6539m碎石4963m3,块石816911钢筋553.843汽油l1.57t,柴油97.64t0其中哪城区段主要材料用量:水泥1801t,粗砂3905m3,碎石3415m3,块石4164/,钢筋370.073汽油7.lit,柴油19.22t临颍县段主要材料用量:水泥984t,粗砂2634110碎石154811?,块石4OO611钢筋183.763汽油4.46t,柴油78.43t0施工总工期10个月,施工总工日80532个。其中哪城区段57087个工日,临颍县段23445个工日。1
5、.2 投资主要指标吴公渠治理工程总投资2691.57万元,其中:建筑工程1828.65万元,金属结构设备及安装工程134.74万元,施工临时工程128.17万元,独立费用376.68万元。基本预备费123.41万元,水土保持、环境爱护工程投资99.92万元。其中哪城区段工程总投资1378.33万元,其中:建筑工程I(HI.84万元,金属结构设备及安装工程78.49万元,施工临时工程54.11万元,独立费用139.23万元。基本预备费64.18万元,水土保持、环境爱护工程投资30.48万元。临颍县段工程总投资1313.25 万元,其中:建筑工程816.81万元,金属结构设备及安装工程56.25万

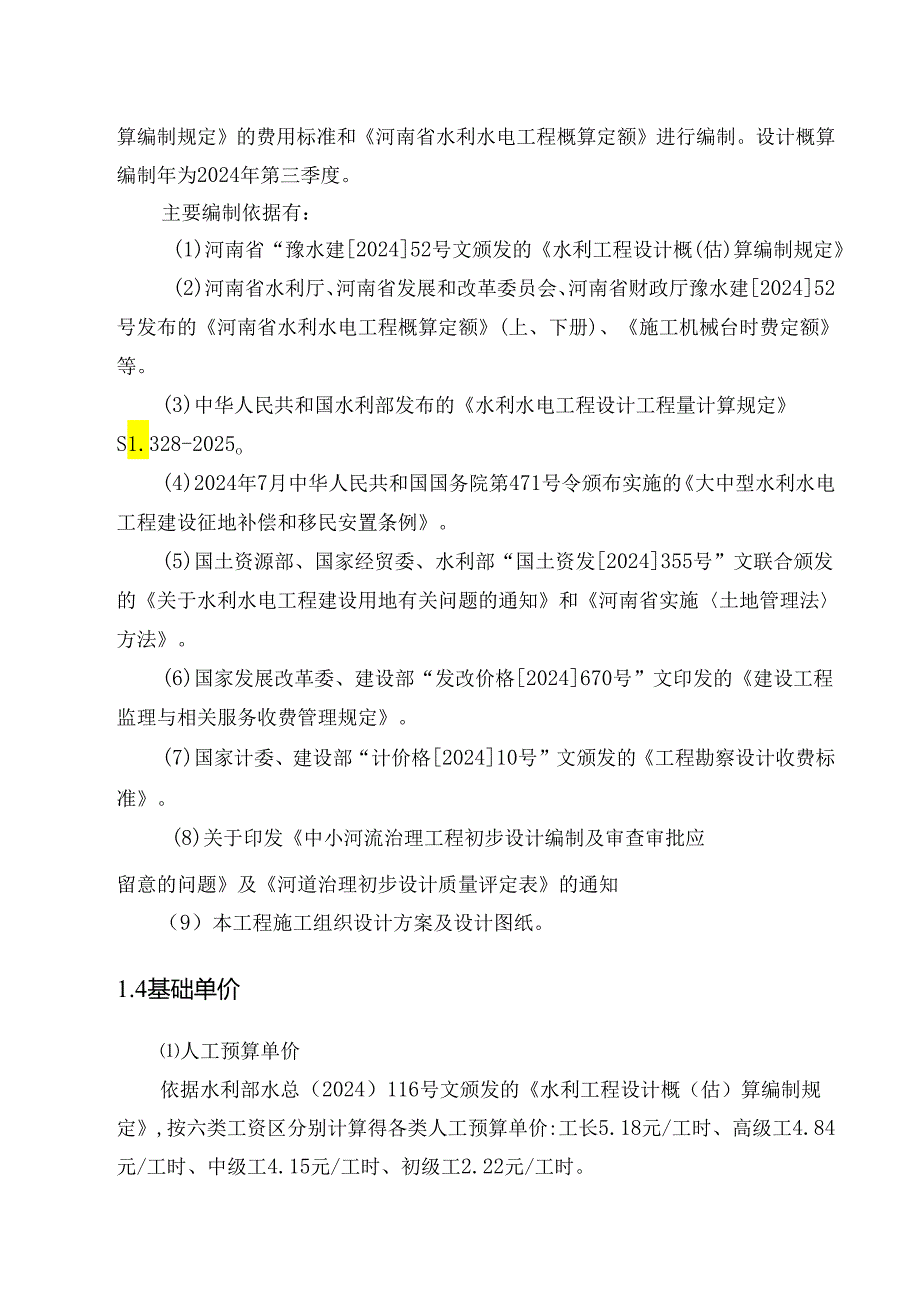

6、元,施工临时工程74.06万元,独立费用237.45万元。基本预备费59.23万元,水土保持、环境爱护工程投资69.44万元。1313.26 和依据工程概算采纳河南省“豫水建202452号文颁发的水利水电工程设计概(估)算编制规定的费用标准和河南省水利水电工程概算定额进行编制。设计概算编制年为2024年第三季度。主要编制依据有:(1)河南省“豫水建202452号文颁发的水利工程设计概(估)算编制规定(2)河南省水利厅、河南省发展和改革委员会、河南省财政厅豫水建202452号发布的河南省水利水电工程概算定额(上、下册)、施工机械台时费定额等。(3)中华人民共和国水利部发布的水利水电工程设计工程量
7、计算规定S1.328-2025o(4)2024年7月中华人民共和国国务院第471号令颁布实施的大中型水利水电工程建设征地补偿和移民安置条例。(5)国土资源部、国家经贸委、水利部“国土资发2024355号”文联合颁发的关于水利水电工程建设用地有关问题的通知和河南省实施土地管理法方法。(6)国家发展改革委、建设部“发改价格2024670号”文印发的建设工程监理与相关服务收费管理规定。(7)国家计委、建设部“计价格202410号”文颁发的工程勘察设计收费标准。(8)关于印发中小河流治理工程初步设计编制及审查审批应留意的问题及河道治理初步设计质量评定表的通知(9)本工程施工组织设计方案及设计图纸。1.
8、4基础单价人工预算单价依据水利部水总(2024)116号文颁发的水利工程设计概(估)算编制规定,按六类工资区分别计算得各类人工预算单价:工长5.18元/工时、高级工4.84元/工时、中级工4.15元/工时、初级工2.22元/工时。人工预算单价详见附表一。主要材料价格及选购地主要材料预算价格均依据2024年度第三季度城区发布价或市场调查为原价,考虑就近购运,加上运杂费等综合计算所得。为合理编制工程投资,主要材料如钢筋、水泥、砂石料、油料进行限价进入工程单价,预算价超出部分作为价差,计取税金后列入工程单价表中。按以下标准执行:钢筋3000元/吨,柴油3500元/吨,汽油3600元/吨,水泥300元
9、/吨,砂石料60元/d。主要材料预算价格详见附表二。次要材料价格依据2024年度第三季度城区发布价或市场调查。详见附表三。碎及砂浆材料单价碎及砂浆材料单价水泥、粗砂、碎石按现价进行计算。详见附表四。施工用电、水、风价格考虑当地工程实际状况,考虑线路损耗及供电设施摊销费用,采纳自发电,按85kw移动式柴油发电机计算电价为3.11元/度。电网供电价格0.71元/度,综合用电价格电网供电占60%,自发电占40%,采纳点价格为1.67元/度。施工用水采纳17kw水泵供水,水价为0.82元施工用风采纳9m7min电动移动式空压机供风,风价为0.2611m3o施工用电、水、风价格详见附表五。主要设备及金属
10、结构价格主要设备价格及金属结构为设备原价加上运杂费和选购及保管费综合计算所得。设备原价依据厂家供应的报价资料确定,安装费按设备费的15%计算。1.5 费率选用及工程单价计算其他干脆费包括冬雨季施工增加费、夜间施工增加费、特别地区施工增加费和其他。以干脆费为计算基数,建筑工程为2.5%,安装工程为3.2%o现场经费:包括临时设施费和现场管理费。建筑工程以干脆费为计算基数,土方工程为4%、石方工程为6%、混凝土工程和模板工程均为6%、其他工程为5虬间接费:由企业管理费、财务费用和其他费用组成。建筑工程以干脆工程费为计算基数,土方工程为4%、石方工程为6姒模板工程为6%、混凝土工程为4%;其他工程为
11、5%。企业利润:建筑工程和机电、金属结构安装工程的企业利润均按干脆工程费与间接费之和的7%计算。税金:建筑工程和机电、金属结构安装工程的税金均按干脆工程费、间接费、安排利润三项之和的3.284%计算。1.6 施工临时工程(1)导流工程围堰填筑与拆除按工程量乘以单位造价进行计算,围堰所需土方,需从周边取土。(2)施工交通工程施工便道按工程量乘以单位造价进行计算,单位造价指标5000元/km。(3)施工房屋建筑工程施工仓库按施工组织设计确定的面积,乘以单位造价指标200元/m?计算。办公、生活及文化福利建筑按“编制规定”中公式计算为工程第一至四部分建安工作量的1.5%o其他施工临时工程按工程一至四
12、部分建安工作量(不包括其他施工临时工程)之和的0.8%计算。1.7 独立费用1、建设管理费前期工作询问费依据概算投资额计列,标准见下表,投资额在两个数之间的采纳内插法求得。前期工作询问标准表单位:万元概算投资额(一至四部分)1000-3000评估初步设计文件本工程建设投资3000万元以下,前期工作询问费内插法求得为6.13万元。建设单位开办费不计列。建设单位管理费依据概算总投资计列。建设单位管理费费率单位:万元工程总概算费率(%)工程总概算建设单位管理费1000以下1.510001000*1.5%=151000-50001.2500015(5000-1000)*1.2%=63工程建设监理费依据
13、国家发改委、建设部关于印发建设工程监理相关服务收费管理规定的通知(发改价格2024670号)计算。施工监理服务收费以建设项目工程概算投资额分档定额计费方式收费的,其计费额为工程概算中的建筑安装工程费、设备购置费和联合试运转费之和,即工程概算投资额。本工程施工监理服务收费调整系数。其中监理费专业调整系数为0.9(其他水利工程0.9);工程困难程度调整系数为I级0.85;高程调整系数海拔2001m以下的为Io施工监理服务收费标准详见附表六。联合试运转费不计列。其他费用招标业务费依据招标项目概算金额的百分比计列,招标代理服务收费标准见下表:招标代理服务收费标准概算金额(万元)服务类型货物招标(三类水
14、闸依据国家招投标法须要进行设备招标的计歹J,不须要招标的不列)服务招标(含设计、施工监理招标),只有施工监理招标的,按下列标准的一半计算。工程招标100以下1.5%1.5%1.0%100-5001.1%0.8%0.7%500-10000.8%0.45%0.55%1000-50000.5%0.25%0.35%注:招标代理服务收费按差额定率累进计算施工图审查费依据概算投资额计列,标准见下表,投资额在两个数之间的采纳内插法求得。施工图审查费标准表概算投资额1000-3000施工图审查费2.9-7.2本工程建设投资3000万元以下,施工图审查费为6.13万元。工程验收审计、质量检测费a竣工决算审计费依
15、据建安工作费的0.2%计。b竣工质量检测费目前无统一标准,建议依据主体工程除险加固内容,依据工程质量检测要求应发生的检测工作量计列。原则上按建安工程量的0.3%计列。2、生产打算费不计列。3、科研勘测设计费工程科学探讨试验费不列此项费用。工程勘测设计费依据国家计委、建设部关于发布工程勘察设计收费管理规定(计价格202410号文)的通知执行。本工程勘察收费调整系数。其中专业调整系数0.8(其他水利工程),工程困难程度调整系数为I级0.85;附加调整系数为1.05;作业打算费按勘察收费基准价的15%计列。本工程设计收费调整系数。其中专业调整系数0.8(其他水利工程);工程困难程度调整系数分别为【级0.85;河道治理及引调水工程建筑物、构筑物工程附加调整系数为1.l,改扩建和技术改造建设项目,附加调整系数取1.24。勘察费、设计费收费标准详见附表五C4、建设及施工场地征用费
