泥工施工工艺程序、工艺规范方案.docx

上传人:p** 文档编号:999881 上传时间:2024-06-14 格式:DOCX 页数:10 大小:24.97KB
下载 相关 举报
泥工施工工艺程序、工艺规范方案.docx_第1页
第1页 / 共10页
泥工施工工艺程序、工艺规范方案.docx_第2页
第2页 / 共10页
泥工施工工艺程序、工艺规范方案.docx_第3页
第3页 / 共10页
泥工施工工艺程序、工艺规范方案.docx_第4页
第4页 / 共10页
泥工施工工艺程序、工艺规范方案.docx_第5页
第5页 / 共10页
泥工施工工艺程序、工艺规范方案.docx_第6页
第6页 / 共10页
泥工施工工艺程序、工艺规范方案.docx_第7页
第7页 / 共10页
泥工施工工艺程序、工艺规范方案.docx_第8页
第8页 / 共10页
泥工施工工艺程序、工艺规范方案.docx_第9页
第9页 / 共10页
泥工施工工艺程序、工艺规范方案.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《泥工施工工艺程序、工艺规范方案.docx》由会员分享,可在线阅读,更多相关《泥工施工工艺程序、工艺规范方案.docx(10页珍藏版)》请在第壹文秘上搜索。

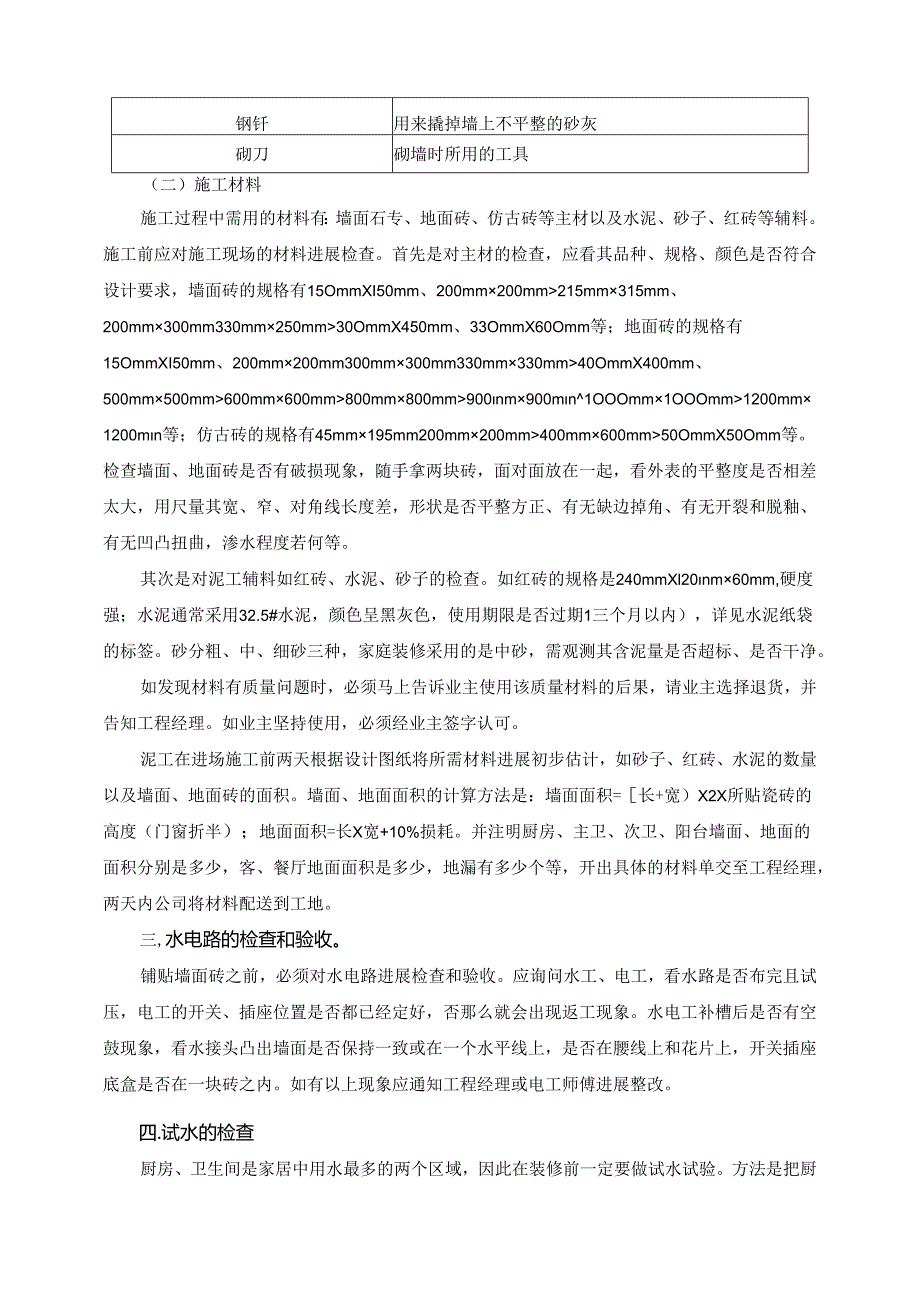

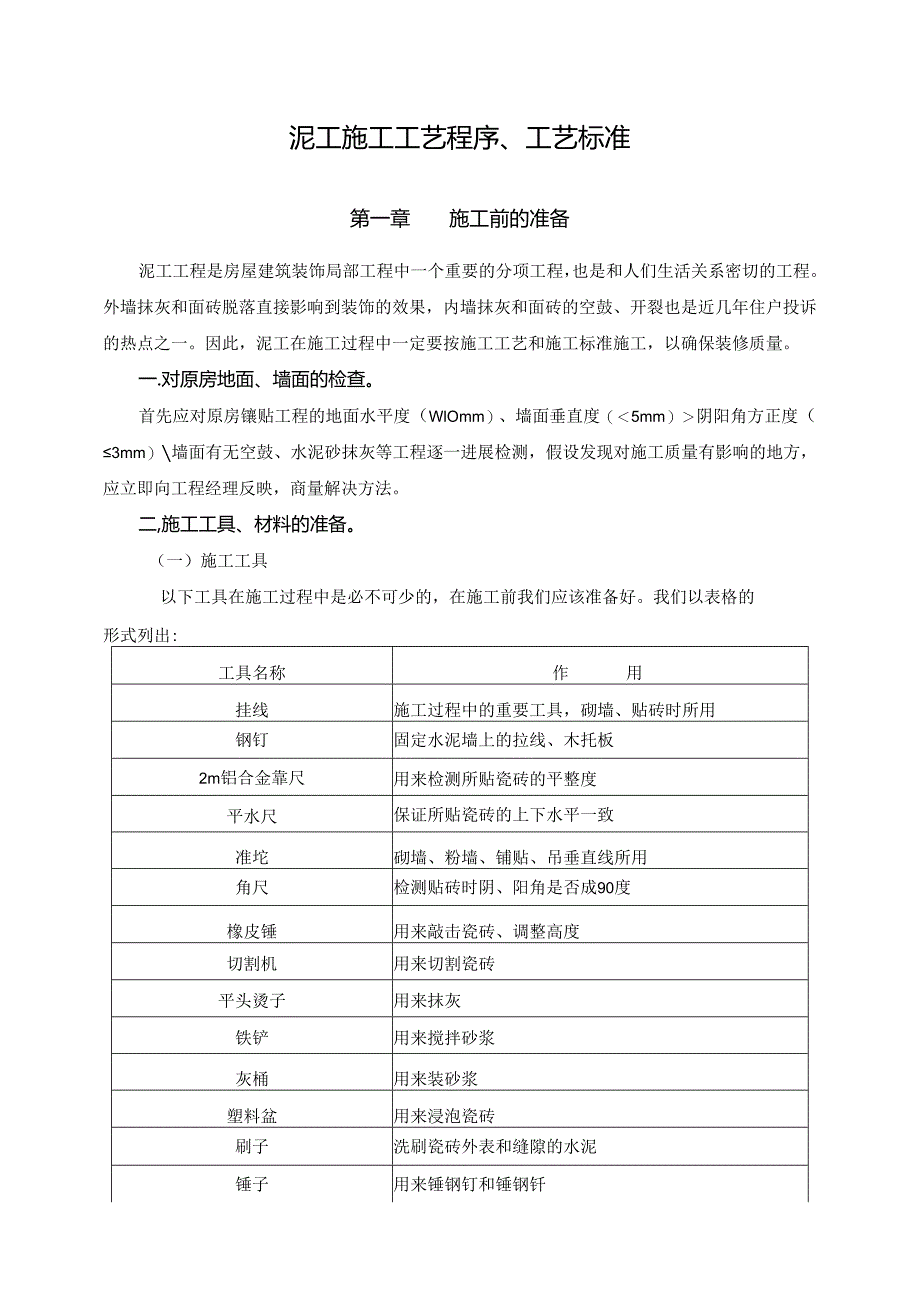

1、泥工施工工艺程序、工艺标准第一章施工前的准备泥工工程是房屋建筑装饰局部工程中一个重要的分项工程,也是和人们生活关系密切的工程。外墙抹灰和面砖脱落直接影响到装饰的效果,内墙抹灰和面砖的空鼓、开裂也是近几年住户投诉的热点之一。因此,泥工在施工过程中一定要按施工工艺和施工标准施工,以确保装修质量。一.对原房地面、墙面的检查。首先应对原房镶贴工程的地面水平度(WlOmm)、墙面垂直度(5mm)阴阳角方正度(3mm)墙面有无空鼓、水泥砂抹灰等工程逐一进展检测,假设发现对施工质量有影响的地方,应立即向工程经理反映,商量解决方法。二,施工工具、材料的准备。(一)施工工具以下工具在施工过程中是必不可少的,在施

2、工前我们应该准备好。我们以表格的形式列出:工具名称作用挂线施工过程中的重要工具,砌墙、贴砖时所用钢钉固定水泥墙上的拉线、木托板2m铝合金靠尺用来检测所贴瓷砖的平整度平水尺保证所贴瓷砖的上下水平一致准坨砌墙、粉墙、铺贴、吊垂直线所用角尺检测贴砖时阴、阳角是否成90度橡皮锤用来敲击瓷砖、调整高度切割机用来切割瓷砖平头烫子用来抹灰铁铲用来搅拌砂浆灰桶用来装砂浆塑料盆用来浸泡瓷砖刷子洗刷瓷砖外表和缝隙的水泥锤子用来锤钢钉和锤钢钎钢钎用来撬掉墙上不平整的砂灰砌刀砌墙时所用的工具(二)施工材料施工过程中需用的材料有:墙面石专、地面砖、仿古砖等主材以及水泥、砂子、红砖等辅料。施工前应对施工现场的材料进展检查

3、。首先是对主材的检查,应看其品种、规格、颜色是否符合设计要求,墙面砖的规格有15OmmXI50mm、200mm200mm215mm315mm、200mm300mm330mm250mm30OmmX450mm、33OmmX60Omm等;地面砖的规格有15OmmXI50mm、200mm200mm300mm300mm330mm330mm40OmmX400mm、500mm500mm600mm600mm800mm800mm900nm900mn1OOOmm1OOOmm1200mm1200mn等;仿古砖的规格有45mm195mm200mm200mm400mm600mm50OmmX50Omm等。检查墙面、地面砖

4、是否有破损现象,随手拿两块砖,面对面放在一起,看外表的平整度是否相差太大,用尺量其宽、窄、对角线长度差,形状是否平整方正、有无缺边掉角、有无开裂和脱釉、有无凹凸扭曲,渗水程度若何等。其次是对泥工辅料如红砖、水泥、砂子的检查。如红砖的规格是240mmXl20nm60mm,硬度强;水泥通常采用32.5#水泥,颜色呈黑灰色,使用期限是否过期1三个月以内),详见水泥纸袋的标签。砂分粗、中、细砂三种,家庭装修采用的是中砂,需观测其含泥量是否超标、是否干净。如发现材料有质量问题时,必须马上告诉业主使用该质量材料的后果,请业主选择退货,并告知工程经理。如业主坚持使用,必须经业主签字认可。泥工在进场施工前两天

5、根据设计图纸将所需材料进展初步估计,如砂子、红砖、水泥的数量以及墙面、地面砖的面积。墙面、地面面积的计算方法是:墙面面积=长+宽)X2X所贴瓷砖的高度(门窗折半);地面面积=长X宽+10%损耗。并注明厨房、主卫、次卫、阳台墙面、地面的面积分别是多少,客、餐厅地面面积是多少,地漏有多少个等,开出具体的材料单交至工程经理,两天内公司将材料配送到工地。三,水电路的检查和验收。铺贴墙面砖之前,必须对水电路进展检查和验收。应询问水工、电工,看水路是否布完且试压,电工的开关、插座位置是否都已经定好,否那么就会出现返工现象。水电工补槽后是否有空鼓现象,看水接头凸出墙面是否保持一致或在一个水平线上,是否在腰线

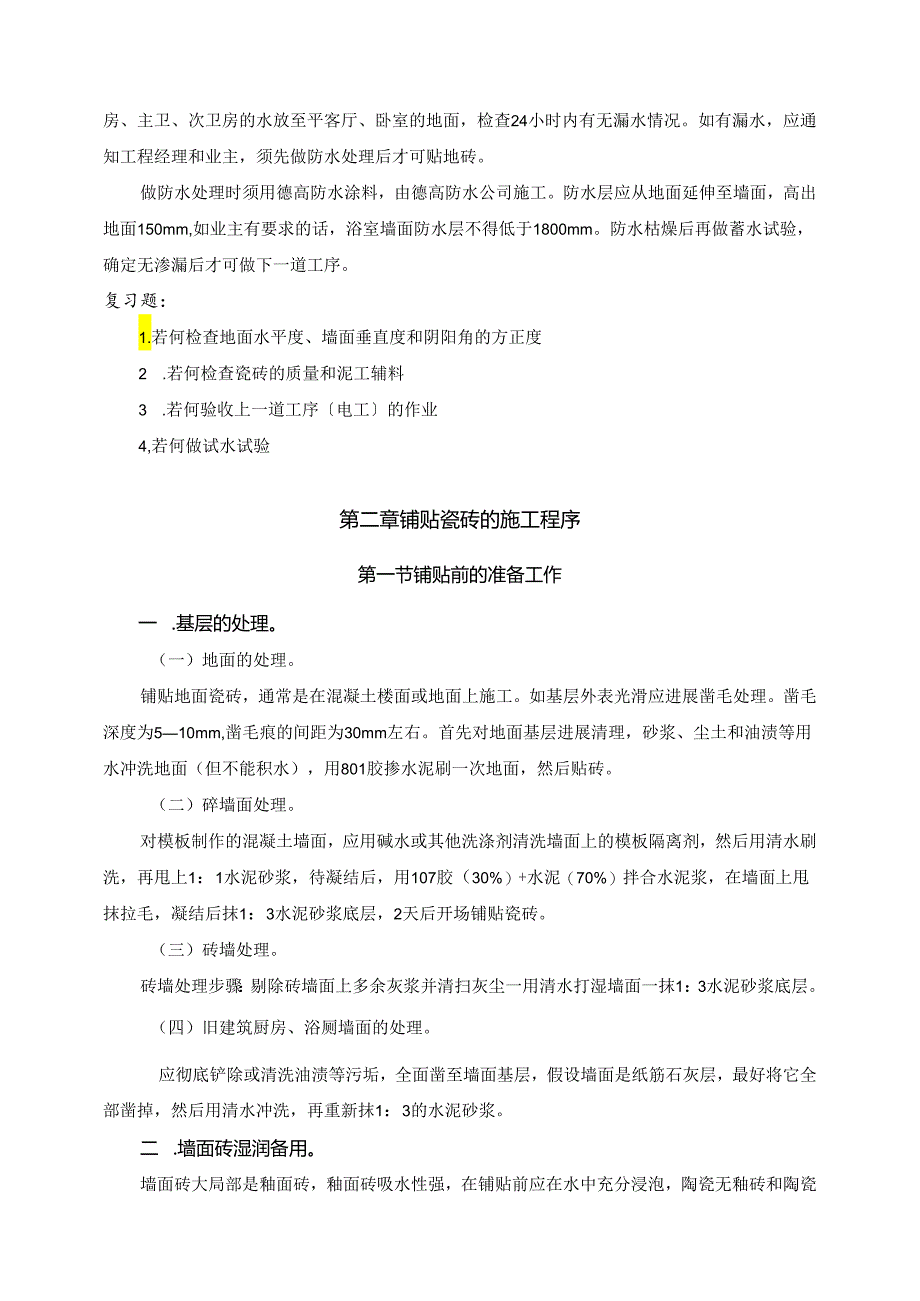

6、上和花片上,开关插座底盒是否在一块砖之内。如有以上现象应通知工程经理或电工师傅进展整改。四.试水的检查厨房、卫生间是家居中用水最多的两个区域,因此在装修前一定要做试水试验。方法是把厨房、主卫、次卫房的水放至平客厅、卧室的地面,检查24小时内有无漏水情况。如有漏水,应通知工程经理和业主,须先做防水处理后才可贴地砖。做防水处理时须用德高防水涂料,由德高防水公司施工。防水层应从地面延伸至墙面,高出地面150mm,如业主有要求的话,浴室墙面防水层不得低于1800mm。防水枯燥后再做蓄水试验,确定无渗漏后才可做下一道工序。复习题:1.若何检查地面水平度、墙面垂直度和阴阳角的方正度2 .若何检查瓷砖的质量

7、和泥工辅料3 .若何验收上一道工序电工的作业4,若何做试水试验第二章铺贴瓷砖的施工程序第一节铺贴前的准备工作一 .基层的处理。(一)地面的处理。铺贴地面瓷砖,通常是在混凝土楼面或地面上施工。如基层外表光滑应进展凿毛处理。凿毛深度为510mm,凿毛痕的间距为30mm左右。首先对地面基层进展清理,砂浆、尘土和油渍等用水冲洗地面(但不能积水),用801胶掺水泥刷一次地面,然后贴砖。(二)碎墙面处理。对模板制作的混凝土墙面,应用碱水或其他洗涤剂清洗墙面上的模板隔离剂,然后用清水刷洗,再甩上1:1水泥砂浆,待凝结后,用107胶(30%)+水泥(70%)拌合水泥浆,在墙面上甩抹拉毛,凝结后抹1:3水泥砂浆

8、底层,2天后开场铺贴瓷砖。(三)砖墙处理。砖墙处理步骤:剔除砖墙面上多余灰浆并清扫灰尘一用清水打湿墙面一抹1:3水泥砂浆底层。(四)旧建筑厨房、浴厕墙面的处理。应彻底铲除或清洗油渍等污垢,全面凿至墙面基层,假设墙面是纸筋石灰层,最好将它全部凿掉,然后用清水冲洗,再重新抹1:3的水泥砂浆。二 .墙面砖湿润备用。墙面砖大局部是釉面砖,釉面砖吸水性强,在铺贴前应在水中充分浸泡,陶瓷无釉砖和陶瓷磨光砖应浇水湿润,以保证铺贴后不会因吸走灰浆中的水分而粘贴不牢。浸水后的瓷砖瓷片应阴干备用,阴干的时间视温度和湿度而定,即以饰面砖外表有潮湿感,但手按无水迹且在水中浸泡时不冒气泡为准,然后晾干瓷砖上的水渍即可铺

9、贴。浸泡的工具有塑料盆或用大芯板做的木匣子。三 .轴浆的准备工作。由水+32.5#的水泥调制而成。其浓度可根据墙面的干湿度来定。第二节弹线、分格、定位一 .地面弹线、分格及定位。首先泥工与业主共同商定主轴线位置,挂线时以房间为中心,挂出相互垂直的两条水平定位线。在定位线上按瓷砖的尺寸进展分格,如整个房间可排偶数块瓷砖,那么中心线就是瓷砖的对接缝;如排奇数块瓷砖,那么中心线在瓷砖的中心位置上。分格、定位时,就距墙边留出整砖位置作为调整空间。另外应注意,假设房间内外的铺地材料不同,其交接线应设在门页内边位置。同时,地面铺贴的收边位置不应在门口处,也就是不要使门口出现不完整的瓷砖块。地面铺贴的收边位

10、置应安排在不显眼的墙边。二 .墙面弹线。墙面铺贴瓷砖的弹线主要有墙面标高线、瓷片高度位置线、水平控制线和垂直控制线。瓷片在墙面的排列有“直线和“错线两种方法。“直线铺贴的瓷片,需要在墙面挂一根水平控制线和两根垂直控制线,左边垂直控制线位置离墙边一块瓷砖;“错线铺贴的瓷片需先在墙上每半块位置弹墨线,然后再挂一根水平控制线和两根垂直控制线。第三节预排预排有两种方法:直线预排(又名对缝)和错线预排(又名错缝),如以以下图:直线预排错线预排一.直线预排。瓷砖在镶贴前应预排。预排要注意同一墙面的横竖排列和压向,均不得有一行以上的非整砖。先从进门对面的墙铺起,然后再铺两边,最后铺贴进门处。1 .横排列。凡

11、一行只能有一块非整砖,如果非整砖小于20mm的不能裁,只能将第一块整砖切掉30mm。非整砖行应排在次要部位或阴角处。2 .竖排列。竖排列要考虑腰线的高度和花砖的位置。腰线一般平窗台面,预排时除腰线的宽度往上排,上至距PVC弯头30mm需多少片砖,平腰线往下排需多少片砖。切记:腰线上不能有水龙头接口,有那么须改道。假设无腰线,距PVC弯头30mm往下排,需多少片砖,如果下面一片砖小于100mm,那么应往上移。从整砖贴起,先用50mm钢钉钉在墙的上方和下方,两者之间拉一根垂直线(距墙15mm),然后从第二块砖(下面留一块砖的位置)的位置起自下而上进展铺贴。贴非整砖时,先在一端拉一根平面控制线(距墙

12、15mm),再用50mm钢钉钉在墙的上方和下方,两者之间拉一根垂直线,然后根据这两根线,再在第二块砖上方与第三块砖下方之间(下而留一块砖的位置)拉一根平水线,第二块砖下方用木托板托住,从木托板上方开场铺贴。加木托板的目的是防止贴瓷片时在水泥浆未硬化前砖体下坠。木托板外表一定要加工平整,其高度为非整砖瓷片的调节尺寸。第一块砖待地面砖铺贴完后再铺贴。二.错线排列。上下左右预排有留缝和不留缝两种。留缝的宽度应根据设计图纸或者业主的要求来定。留缝砖应做好皮数杆标高位置。“错缝即“错开,和对缝有不同之处,一般是错砖长度的一半,例如300mm的砖错一半,即150mm,必须用切割机或磁砖划刀将瓷砖裁成150

13、mm,留缝的宽度-一般为3mm5mm。第四节墙面砖的铺贴一.对缱的铺贴法。先准备好灰浆和瓷砖,一般左手端砖,右手拿平口烫子开灰,在砖的反面均匀将灰抹平,贴上去拍平至平水线,然后取下来在灰浆未满的地方补灰浆,再贴上去后用橡皮锤子轻轻敲平,砖与砖之间留Imm的缝隙,应保持与相邻一行瓷砖的缝隙宽窄和平整度一致。铺贴完一行瓷砖后,在已贴好的瓷砖上面如灰浆未满应补灰浆,防止空鼓,再自下而上进展铺贴。并用2m长的铝合金靠尺校正一次,对不符合质量标准的应马上进展整改。铺完整面墙砖后,用抹布将磁砖外表清理干净或刷子带水洗,把砖缝中的水泥勾干净,便于白水泥1425#)勾缝。铺贴墙面砖时允许的误差项目允许误差(m

14、m)检验方法外表平整度1.0用2m靠尺检测立面垂直度2.0用垂直杆检测阴阳角方正度2.0用方尺检测接缝平直度2.0拉5m线检测接缝的上下0.3用直尺检测接缝的宽度0.5用靠尺检测二.错缝的铺贴方法。先在下方整块砖一半的位置竖弹一根垂直墨线,然后再在整块砖的位置拉一根垂直线(距墙15mm),在墙的另一端拉一根垂直控制线(距墙15mm)和一根水平线(第二块砖上方与第三块砖下方之间)。然后再进展铺贴,具体操作方法同“对缝铺贴法。第五节阳角的铺贴阳角的铺贴采用45。拼角或专用护角线。一45。拼角。首先在阳角上吊一根垂直线(距墙15mm),然后将瓷砖放在已准备好的木托板上,锯成45。角,做到超薄而不崩棱

15、,铺贴方法同“对缝铺贴法。切记:两个45。拼角之间不能有灰浆。二.护角线。护角线用钢钉固定在墙上,并与墙面垂直,然后沿护角线的边缘往上贴,铺贴时一定要保持一个阳角和一个阴角是90(用角尺量),未到达此标准应马上进展整改。第六节马赛克的铺贴目前市场上有陶瓷马赛克和玻璃马赛克两种。陶瓷马赛克,又名陶瓷锦砖,它是以优质瓷土烧制而成的小块瓷砖,厚约45mm,形状有正方形、长方形、五边形、六边、八边等多边形及斜长条等,再按一定尺寸与图案粘贴在牛皮纸上的装饰材料。适用于厨房、卫生间、阳台、走廊过道等室内墙、地面铺贴。陶瓷马赛克的特点是:面层薄、质量轻、造价低、美观、色泽稳定、耐磨、不吸水、耐污染、易清洗。在铺贴前用1:3的水泥砂浆打底,随即抹23mm425#纯白水泥浆,随抹、随铺贴马赛克。为保持铺贴完整性,应接线对位仔细铺贴,用木板拍实,使马赛克与底灰贴紧、粘牢,随时调整其平整度,并与其他马赛克平齐。铺完后约半小时,即用水喷湿透面纸,两手扯纸边,轻轻揭去纸面。铺好的马赛克外表应平整,接缝均匀。颜色一致。玻璃马赛克是近几年开展起来的新型材料之一,它是以玻璃原材料烧制的小块玻

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 通信/电子 > 电子设计

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
