(花都)承台土开挖专项方案2.docx

上传人:p** 文档编号:100044 上传时间:2022-12-21 格式:DOCX 页数:15 大小:57.86KB
下载 相关 举报
(花都)承台土开挖专项方案2.docx_第1页
第1页 / 共15页
(花都)承台土开挖专项方案2.docx_第2页
第2页 / 共15页
(花都)承台土开挖专项方案2.docx_第3页
第3页 / 共15页
(花都)承台土开挖专项方案2.docx_第4页
第4页 / 共15页
(花都)承台土开挖专项方案2.docx_第5页
第5页 / 共15页
(花都)承台土开挖专项方案2.docx_第6页
第6页 / 共15页
(花都)承台土开挖专项方案2.docx_第7页
第7页 / 共15页
(花都)承台土开挖专项方案2.docx_第8页
第8页 / 共15页
(花都)承台土开挖专项方案2.docx_第9页
第9页 / 共15页
(花都)承台土开挖专项方案2.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《(花都)承台土开挖专项方案2.docx》由会员分享,可在线阅读,更多相关《(花都)承台土开挖专项方案2.docx(15页珍藏版)》请在第壹文秘上搜索。

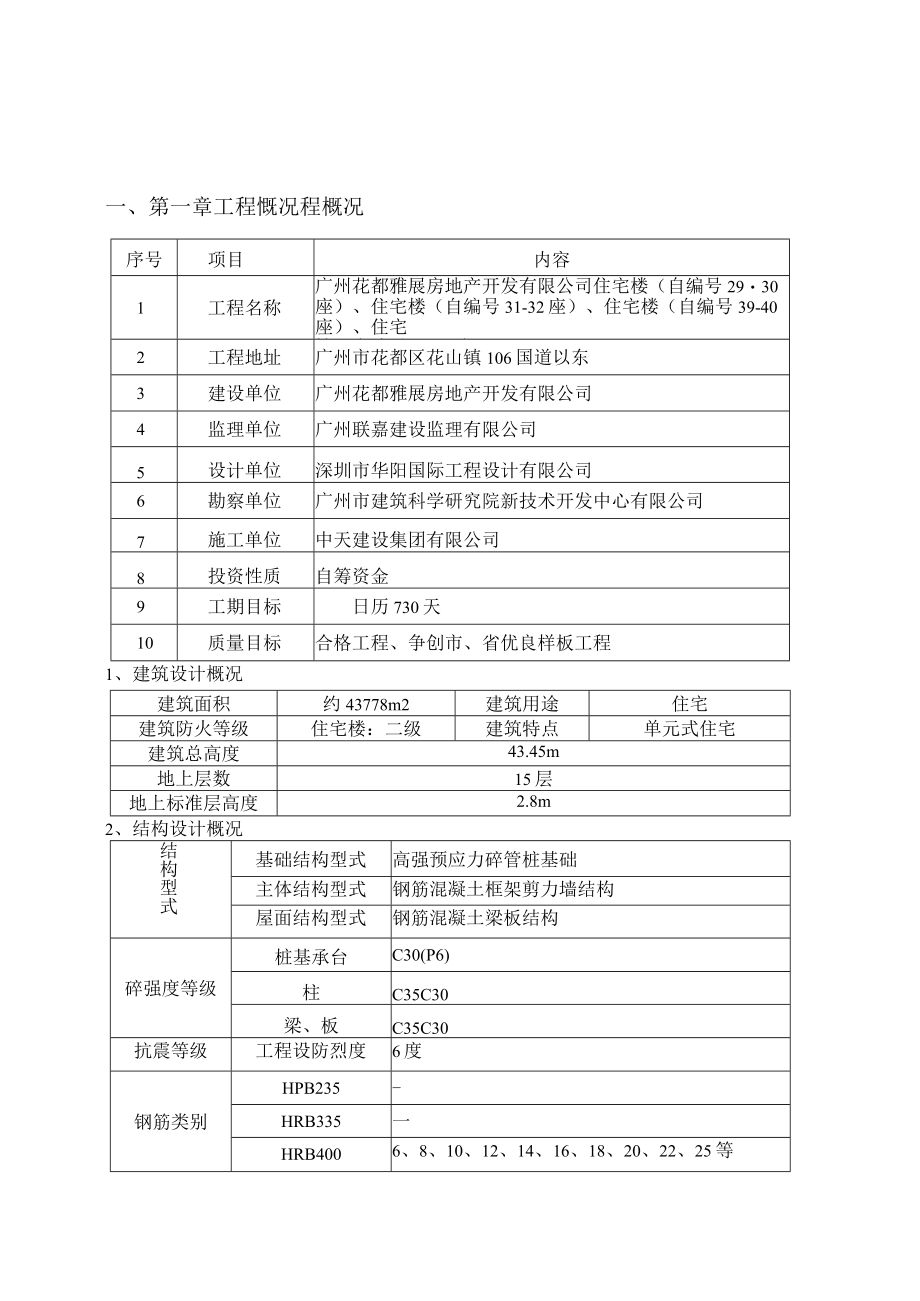

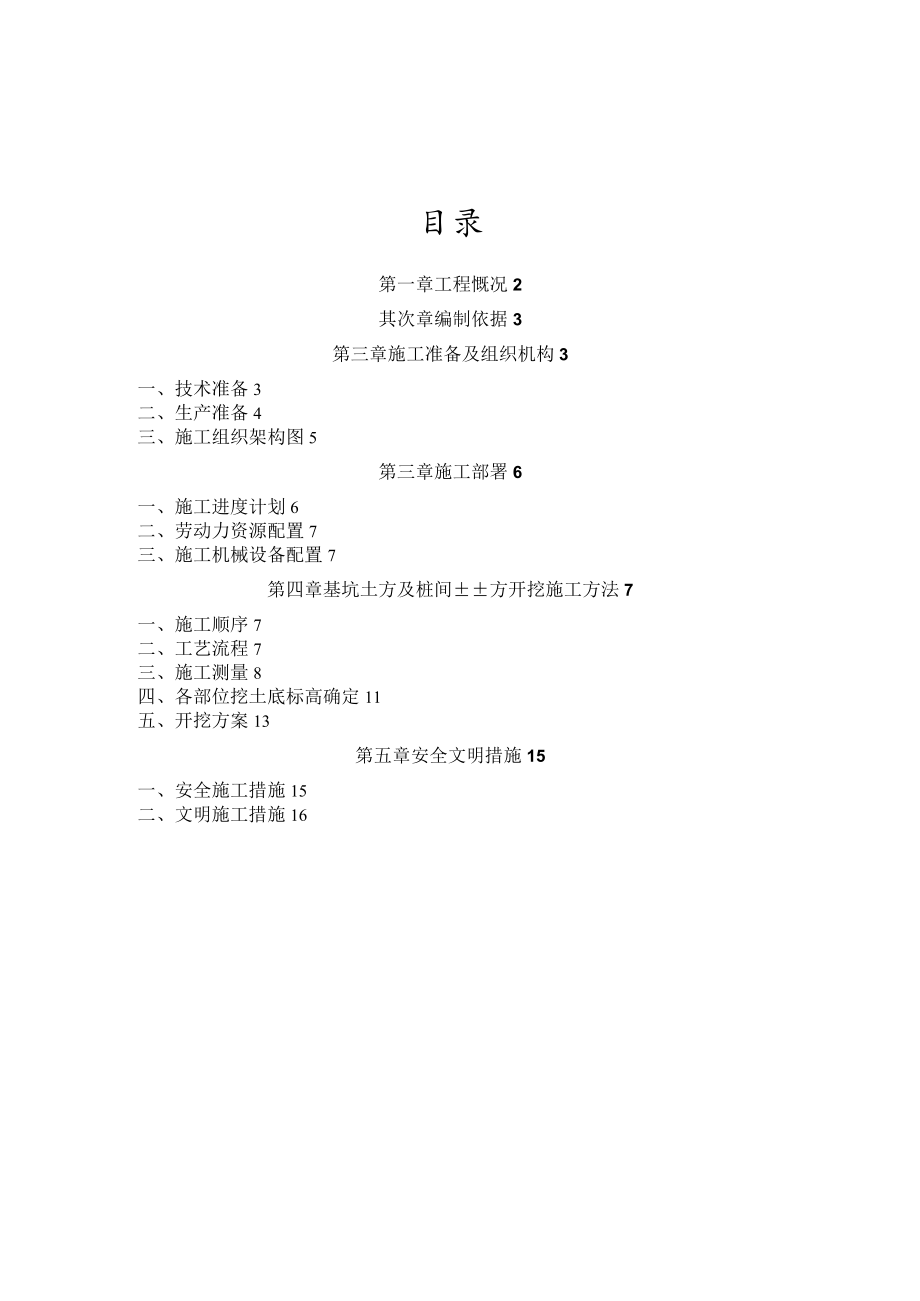

1、目录第一章工程慨况2其次章编制依据3第三章施工准备及组织机构3一、技术准备3二、生产准备4三、施工组织架构图5第三章施工部署6一、施工进度计划6二、劳动力资源配置7三、施工机械设备配置7第四章基坑土方及桩间方开挖施工方法7一、施工顺序7二、工艺流程7三、施工测量8四、各部位挖土底标高确定11五、开挖方案13第五章安全文明措施15一、安全施工措施15二、文明施工措施16一、第一章工程慨况程概况序号项目内容1工程名称广州花都雅展房地产开发有限公司住宅楼(自编号2930座)、住宅楼(自编号31-32座)、住宅楼(自编号39-40座)、住宅楼(自编号41-42座)2工程地址广州市花都区花山镇106国道

2、以东3建设单位广州花都雅展房地产开发有限公司4监理单位广州联嘉建设监理有限公司5设计单位深圳市华阳国际工程设计有限公司6勘察单位广州市建筑科学研究院新技术开发中心有限公司7施工单位中天建设集团有限公司8投资性质自筹资金9工期目标日历730天10质量目标合格工程、争创市、省优良样板工程1、建筑设计概况建筑面积约43778m2建筑用途住宅建筑防火等级住宅楼:二级建筑特点单元式住宅建筑总高度43.45m地上层数15层地上标准层高度2.8m2、结构设计概况结构型式基础结构型式高强预应力碎管桩基础主体结构型式钢筋混凝土框架剪力墙结构屋面结构型式钢筋混凝土梁板结构碎强度等级桩基承台C30(P6)柱C35C

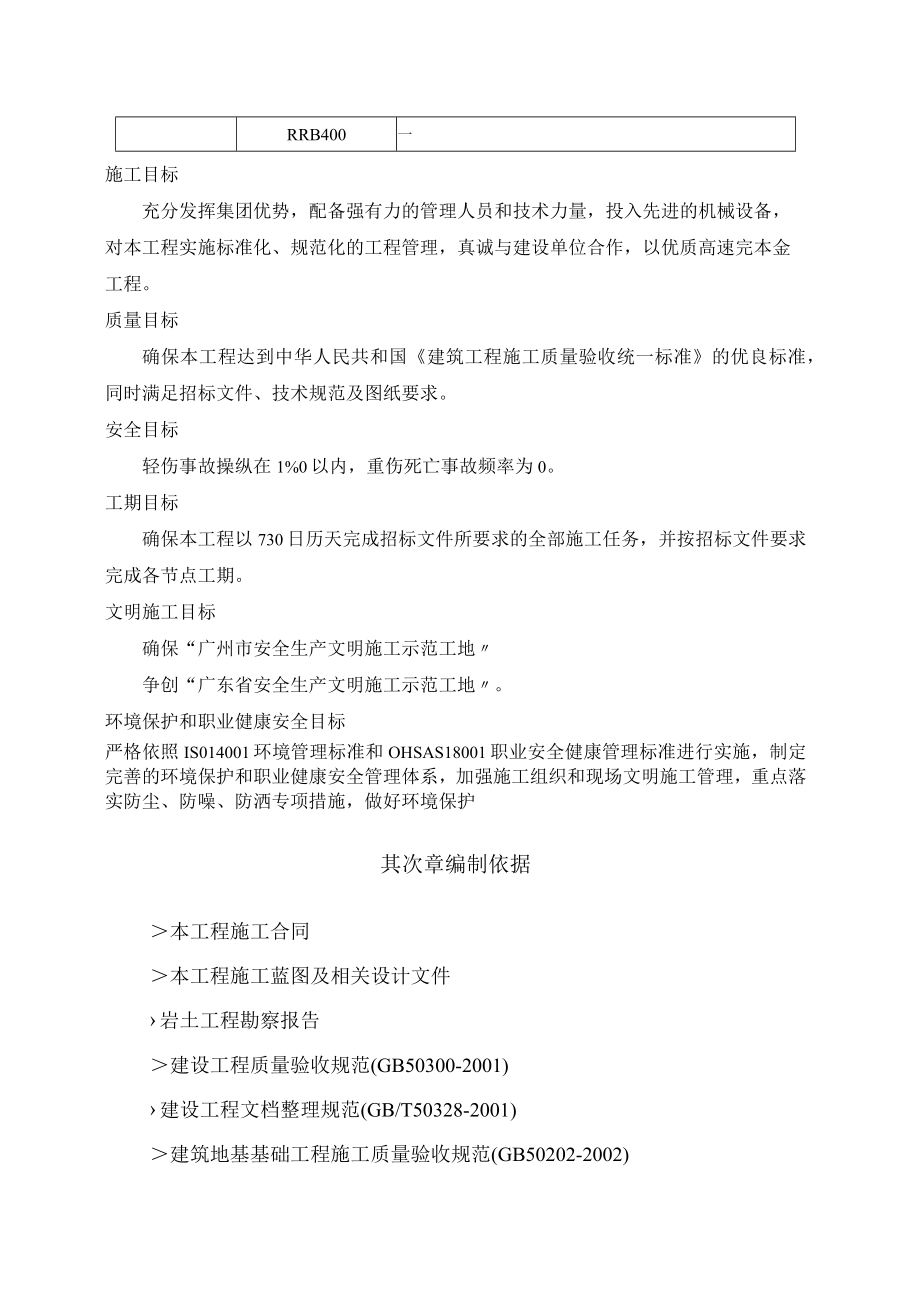

3、30梁、板C35C30抗震等级工程设防烈度6度钢筋类别HPB235-HRB335一HRB4006、8、10、12、14、16、18、20、22、25等RRB400一施工目标充分发挥集团优势,配备强有力的管理人员和技术力量,投入先进的机械设备,对本工程实施标准化、规范化的工程管理,真诚与建设单位合作,以优质高速完本金工程。质量目标确保本工程达到中华人民共和国建筑工程施工质量验收统一标准的优良标准,同时满足招标文件、技术规范及图纸要求。安全目标轻伤事故操纵在1%0以内,重伤死亡事故频率为0。工期目标确保本工程以730日历天完成招标文件所要求的全部施工任务,并按招标文件要求完成各节点工期。文明施工目

4、标确保“广州市安全生产文明施工示范工地争创“广东省安全生产文明施工示范工地。环境保护和职业健康安全目标严格依照IS014001环境管理标准和OHSAS18001职业安全健康管理标准进行实施,制定完善的环境保护和职业健康安全管理体系,加强施工组织和现场文明施工管理,重点落实防尘、防噪、防洒专项措施,做好环境保护其次章编制依据本工程施工合同本工程施工蓝图及相关设计文件岩土工程勘察报告建设工程质量验收规范(GB50300-2001)建设工程文档整理规范(GB/T50328-2001)建筑地基基础工程施工质量验收规范(GB50202-2002)第三章施工准备及组织机构一、技术准备1.组织各专业人员熟悉

5、图纸,对图纸进行自审,熟悉和把握施工图纸的全部内容和设计意图。各专业相互联系对照,发现问题,提前与建设单位、设计单位协商,加入由建设单位、设计单位和监理单位组织的设计交底和图纸会审。2 .计算所需要材料的详细数量、人工数量及大型机械台班数,以便编排施工进度计划和材料、机械供给计划,更好地操纵本金,减少消耗。3 .根据工程施工的内容,拟定材料加工及定货计划。4 .做好技术交底工作。本工程每一道工序开工前,均需进行技术交底,技术交底是施工企业技术管理的一个重要制度,是保证工程质量的重要因素,其目的是通过技术交底使加入施工的所有人员对工程技术要求做到心中有数,以便科学地组织施工和按合理的工序、工艺进

6、行施工。技术交底专业均采用三级制,即各专业工程技术负责人一专业工长一各班组长,技术交底均有书面文字及图表,级级交底签字,工程技术负责人向专业工长进行交底要求细致、齐全、完善,并要结合具体操作部位、关健部位的质量要求,操作要点及本卷须知等进行详细的陈述交底,工长接受后,应反复详细地向作业班组进行交底,班组长在接受交底后,应组织工人进行认真探讨,全面理解施工意图,确保工程的质量和进度。5 、现施工期处于梅雨季阶段,对地下室基础土方桩间土开挖造成极大影响。所以,收集、关注东莞当地的气象资料,了解当地的水文地质资料是十分重要。以便采取更为有效的桩间方开挖和降、排水方案。6 、为了便于各项工程能平行施工

7、放样,把规划中的建筑物确切无误地在实地标定出来,需建立场区测量操纵网。施工测量应遵循“先整体后局部,先操纵后细部的组织程序,测量时根据业主提供的红线图(基准操纵点)及建筑图,按一定的距离布点,组成测量操纵网,因建筑物布置规矩而密集,操纵网布设成建筑方格网,与主要建筑的轴线平行或垂直。各操纵点均应为永久性的坐标桩和水平基准点桩,必要畴设保护措施,以防破坏。施工中利用测量操纵网引测和较正建筑物的轴线、标高等,确保施工精度。二、生产准备1 .修整施工出入口,铺设现场内施工道路,作好地面排水沟、车辆冲洗台,搭设平面布置图中的临建设施。2 .临水、临电设施铺设到位。3 .土方开挖施工人员、机械设备、车辆

8、已进场。三、施工组织架构图鉴于本工程要求较高且施工场地较小施工难度大,施工工艺要求高,要求施工队伍务必具备相适应的施工经验和技术管理人才,有相适应的管理制度和质量保证体系。为此,经研究,决定从公司抽调一批年富力强,理论过硬,施工经验丰富,能打硬仗,善打硬仗的管理、技术骨干力量组本金工程的工程管理班子,配套安排各线管理人员及精英专业施工班组,并对工程各类技术人员及专业工种工人进行有针对性的岗前培训,使所有施工人员都熟悉施工图纸及工艺要求,确保按图施工。工人进场前要进行必要的质量、安全思想和法制教育,使工人树立起“安全至上,质量第一的正确思想;遵守有关质量和安全的技术法规;遵守地区的施工法规。在大

9、批施工人员进场前,务必做好后勤工作的安排,对职工的衣、食、住、行、医等应予前面考虑,认真落实,以充分调动职工的生产积极性,确保寺产顺利进行。(详见下表)工程经理工程副经理工程总工施工班组各作业班组第三章施工部署一、施工进度计划我司已依照业主提供的时间作了相应进度、机械设备计划。一旦接到业主、监理单位通知我司即可投入施工,根据节点要求,我司完成地下室施工总体时间约2个半月,初步计划承台土方开挖时间约计30天。注:我司初步估计承台土方开挖的时间进度应结合多方面确定。(1、业主提供图纸的时间。2、施工高峰期恰逢华南地区春节前后天气变化异常,极不稳定。)二、劳动力资源配置序号工种人数计划进场时间1管理

10、人员50人已进场准备2值班电工3人已进场准备3杂工20人已进场准备4水电工15人已进场准备5泥水工50人2015年12月22日6碎工30人2016年1月5日三、主要施工机械设备配置序号机械设备名称型号规格数量计划进场1反铲挖土机30022015年12月22日2反铲挖土机6022016年1月15日3自卸载重车12T102015年12月28日4污水泵口径50152015年12月22日5砂浆搅拌机35022015年12月22日6小型翻斗车12015年12月22日8碎输送泵1台车泵1台天泵22015年12月22日第四章承台土方及桩间土土方开挖施工方法一、施工区段的划分及临时施工道路的布置根据后浇带位置

11、,将本地下室承台及桩间土开挖的施工区段划分A、B、C三个施工区段,有序分段、分区域进行施工作业,具体为:土方开挖先从A区开始由西向东开挖,由1#大门向外运土;待第一施工区域土方开挖完成三分之二时,B施工区域土方开挖开始,土方开挖方向由东向西开挖,由1#大门向外运土至指定对场。二、工艺流程1、测量放线2、桩间土挖至底板底标高3、核心筒桩间土挖土4、机械挖土至设计基础垫层底上IOOmm厚土层留作人工挖出。(注:为保证预支管桩的施工质量,尽量避免对其桩身的扰动,故距离桩身20Onlm的桩间土同样采用人工刨除,严禁使用机械一次性挖除。)5、修筑底板周边、底板周边、坡顶排水沟、集水井6、测量放线一人工清

12、底、找平、修坡一验槽一地基检测一测量放线。7、作业面夯填级配碎石一200mm级配碎石垫层夯填一100mm素位垫层浇筑一砖胎模砌筑(后浇带下垫层内附加钢筋浇碎前安装好)三、施工测量1、定位放线依据根据建筑设计总平面布置图、规划部门指定的建筑红线桩以及现场放点进行现场轴线操纵网和标高操纵点的引测;2、平面操纵网的测设(1)场区平面操纵网的布设原则:平面操纵网应先从整体考虑,遵循先整体后局部,高精度操纵原则;(2)主轴线操纵桩的建立:根据建筑物平面外形的特点,利用给定现场放点定出主操纵轴线。地下室边轴线定为角轴线,定位放线时确切测出操纵轴线网,并将标桩设在即便于观测又不易遭到破坏地方加以固定、保护。

13、(3)定出轴线操纵网以后,依据地下室平面布置图结合各单位的定位,测设各单体的操纵平面网;(4)根据主操纵轴线放出土方开挖的内边线和外边线,开挖时首先依据内边线挖至一定的深度,然后依据外边线进行修坡整理,确保基坑开挖成型后边坡稳定性。阻止随便开挖随便放坡。3、高程操纵(1)依据测绘部门提供的场区水准基点,采用0.2mm级精度的DSZ2水准仪对所提供的水准基点进行复测检查,检测合格后测设一条闭合或符合水准线路,联测区域内平面操纵点,以此作为保证施工竖向精度操纵的首要条件。(2)依据测绘管理部门提供的水准基点,埋设半永久性高程点,埋设36个月后,再进行联测,测出场区半永久性点的高程,改点可以作为后期

14、沉降观测的基准点。(3)场区内至少有三个水准点,水准点的间距小于1公里,距离基坑边线不小于15米。(4)高程操纵网的等级及观测技术要求:高程操纵网的等级拟布设三等符合水准,高程传递图如下:(5)高程操纵点的联测:在向基坑内引测标高时,首先联测高程操纵网点,以判断场内水准点是否被碰动,经联测确认无误后,方可向基坑内引测所需的标高;(6)0.00以下标高的测量:为保证竖向操纵的精度要求,对每层标高基准点,务必正确测设。在同一平面上所引测的高程点,不得少于三个,并作相互校核,校核后三点的误差不得超过3mm,取平均值作为该平面施工中标高的基准点。四、各部位挖土深度确实定基坑开挖深度全部以底板面标高(-9.011)统一定为Ho在对各承台基础进行土方开挖过程中,务必考虑基础土性特质。此基础开挖土质基本上都是较厚的回填土层。务必换填200mm厚的级配砂石,才进入下一道工序施工。同时,需预留IoOmnI深度及距离桩身20OmnI范围内的所有的桩间土均采用人工开挖至设计标高,避免土方超挖。基坑内各部位承台深度如下:承台编号CTlCT2CT2aCT3CT3aCT3b开挖深度0.3m0.7mO.7m0.7m0.7m0.7m承台编号CT3BCT4(CT4B)CT4a(CT4e)

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
